溫江脫細胞項目

溫江脫細胞項目

開工日期:2020-09-29

華盛興邦承接溫江脫細胞項目,廠房設計,廠房裝修項目,項目3200平米。主要產品:三類醫療器械脫細胞產品萬級凈化。經營范圍包括生物技術推廣服務、技術開發、技術轉讓、技術咨詢、技術服務;生產、銷售:醫療器械、藥品。

建廠找華盛興邦,咨詢熱線:181-0821-4725

瀏覽

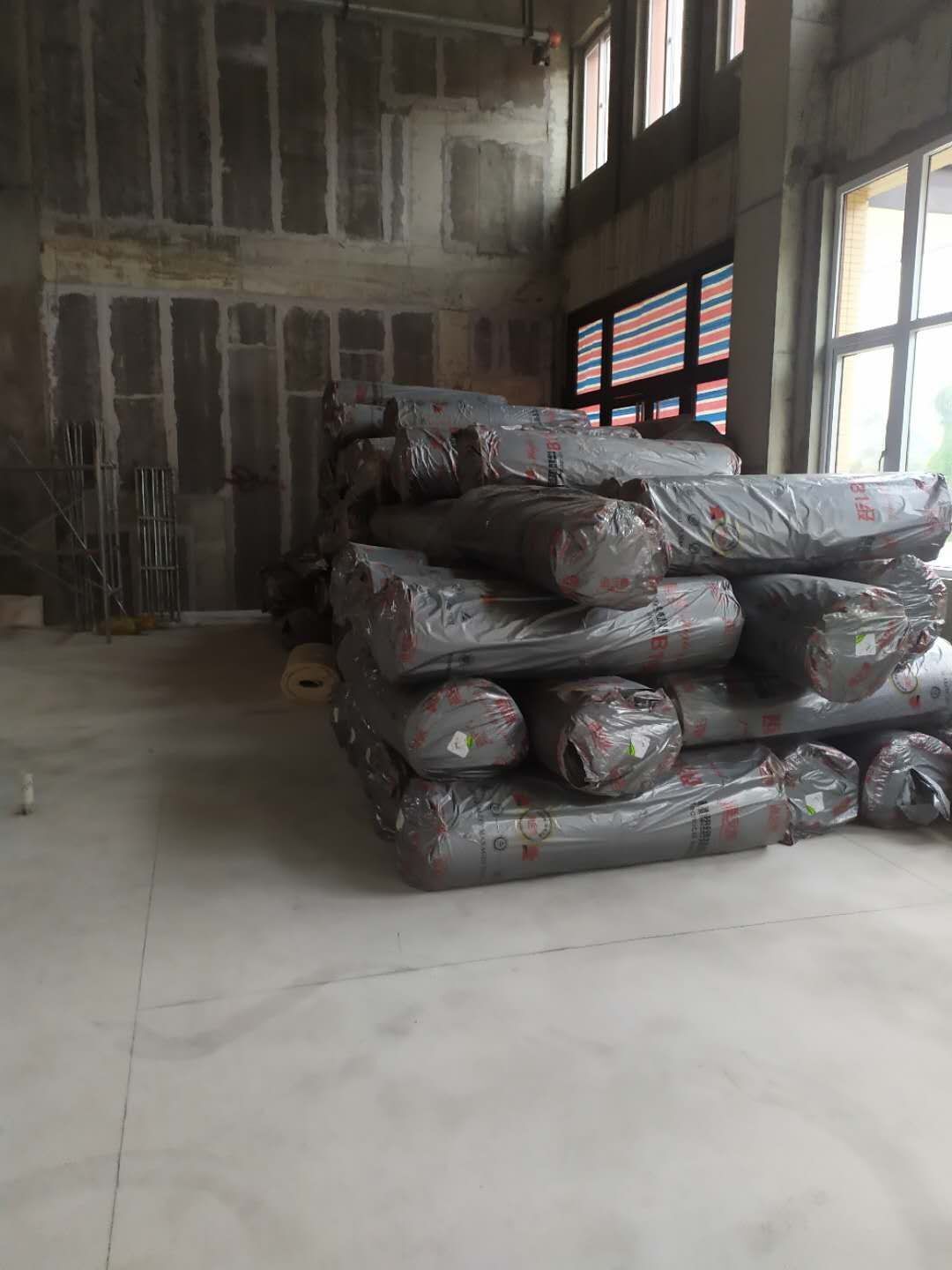

查看更多

工程進度

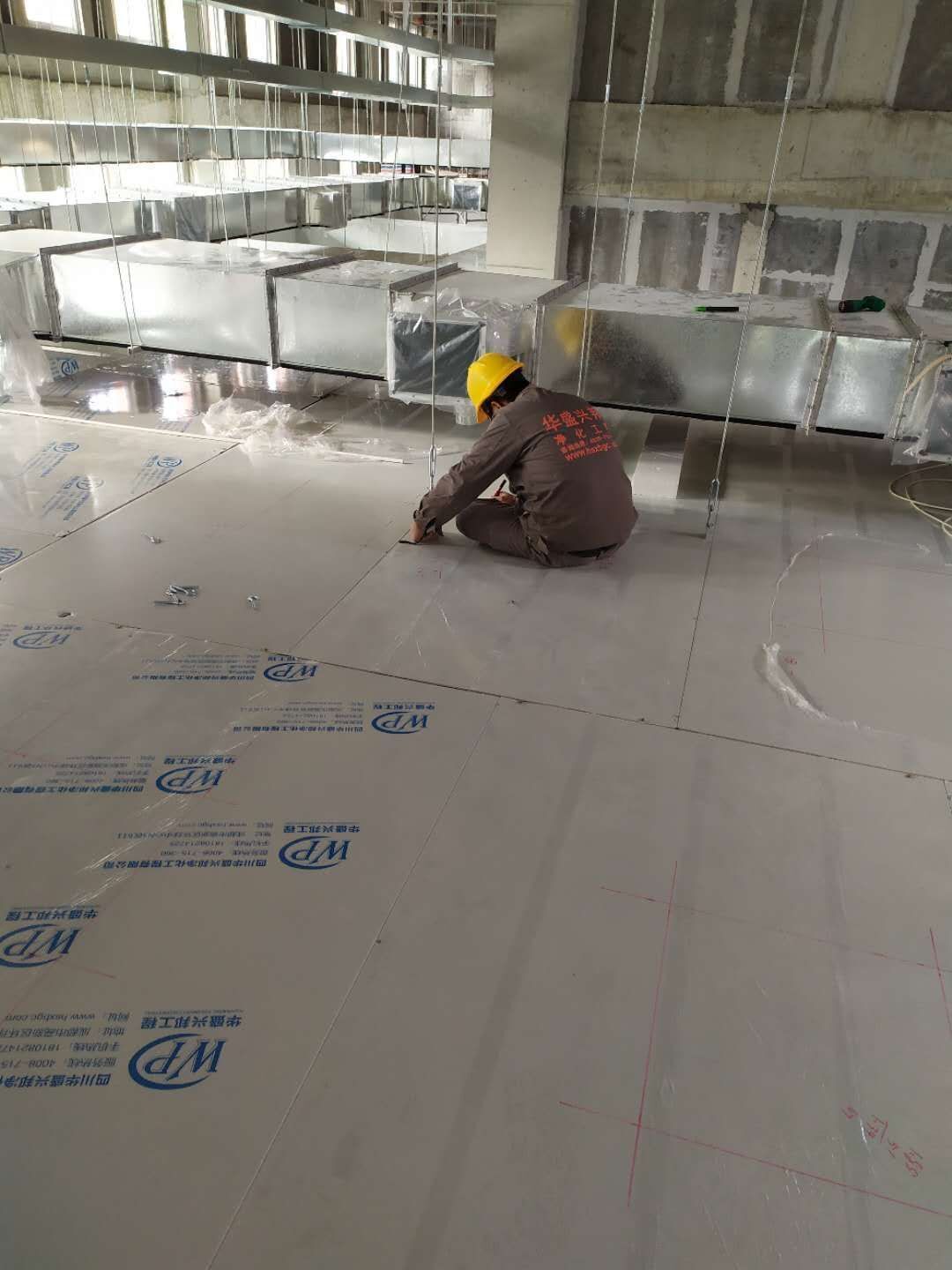

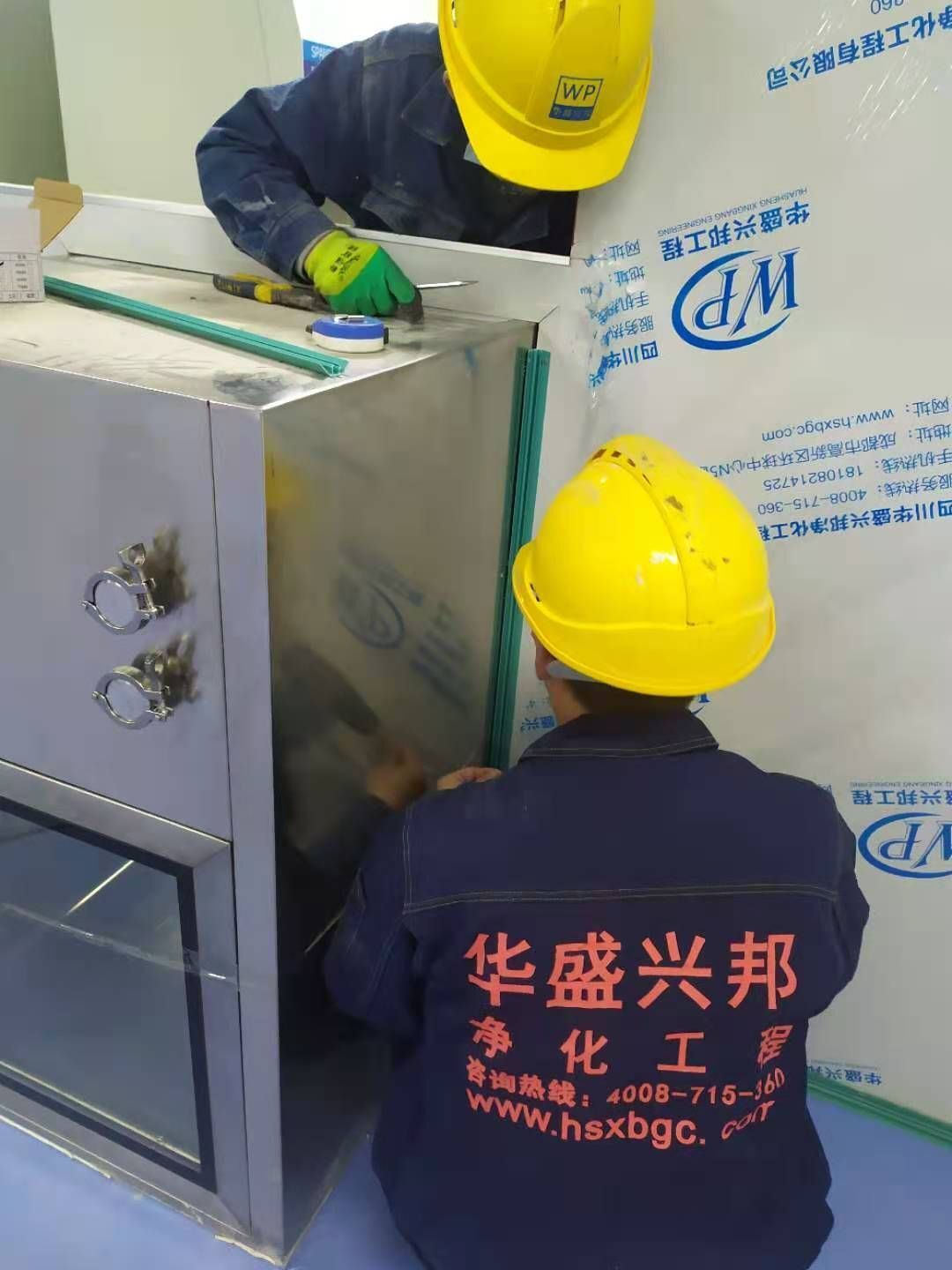

  • 2021-01-04

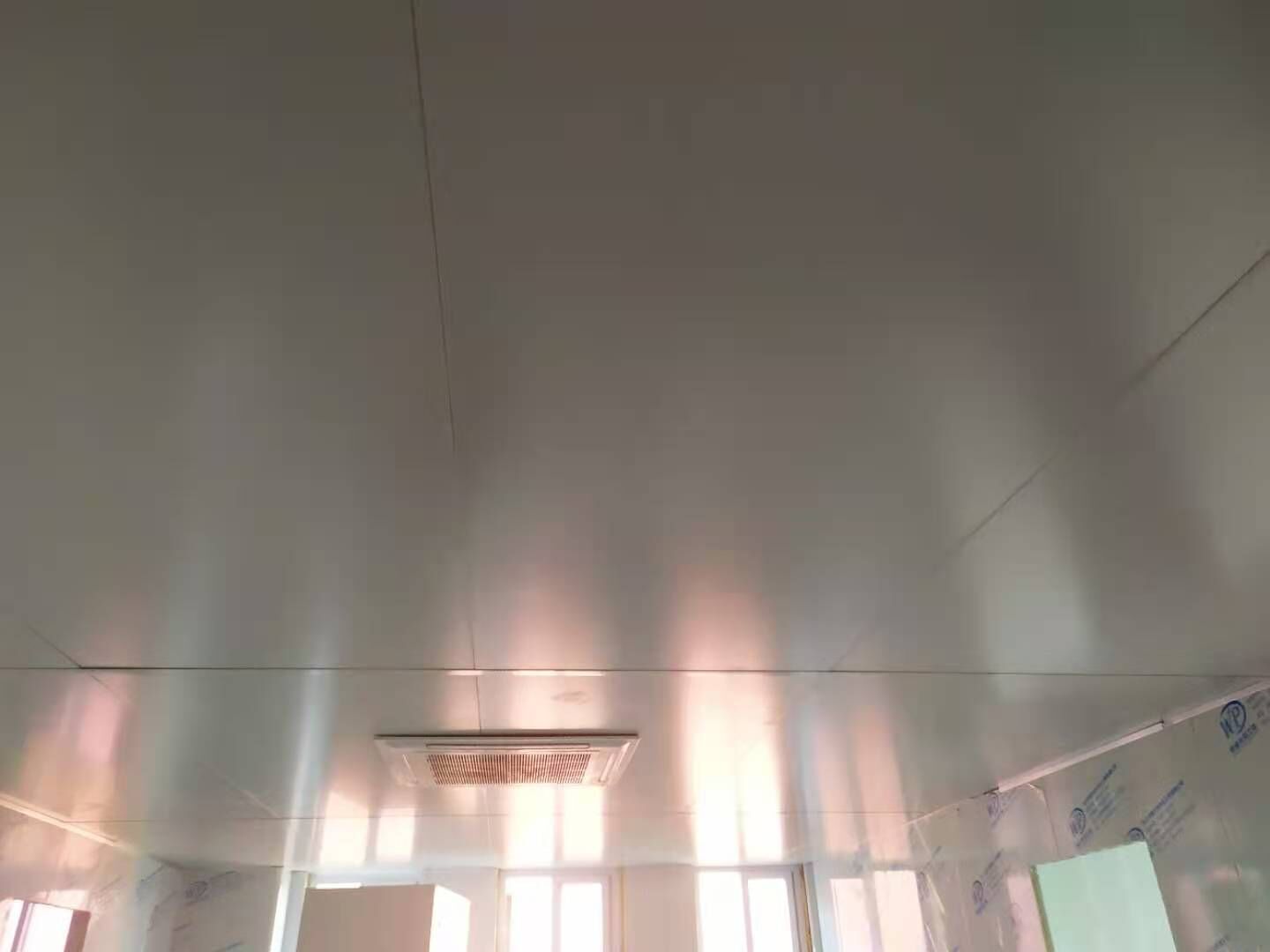

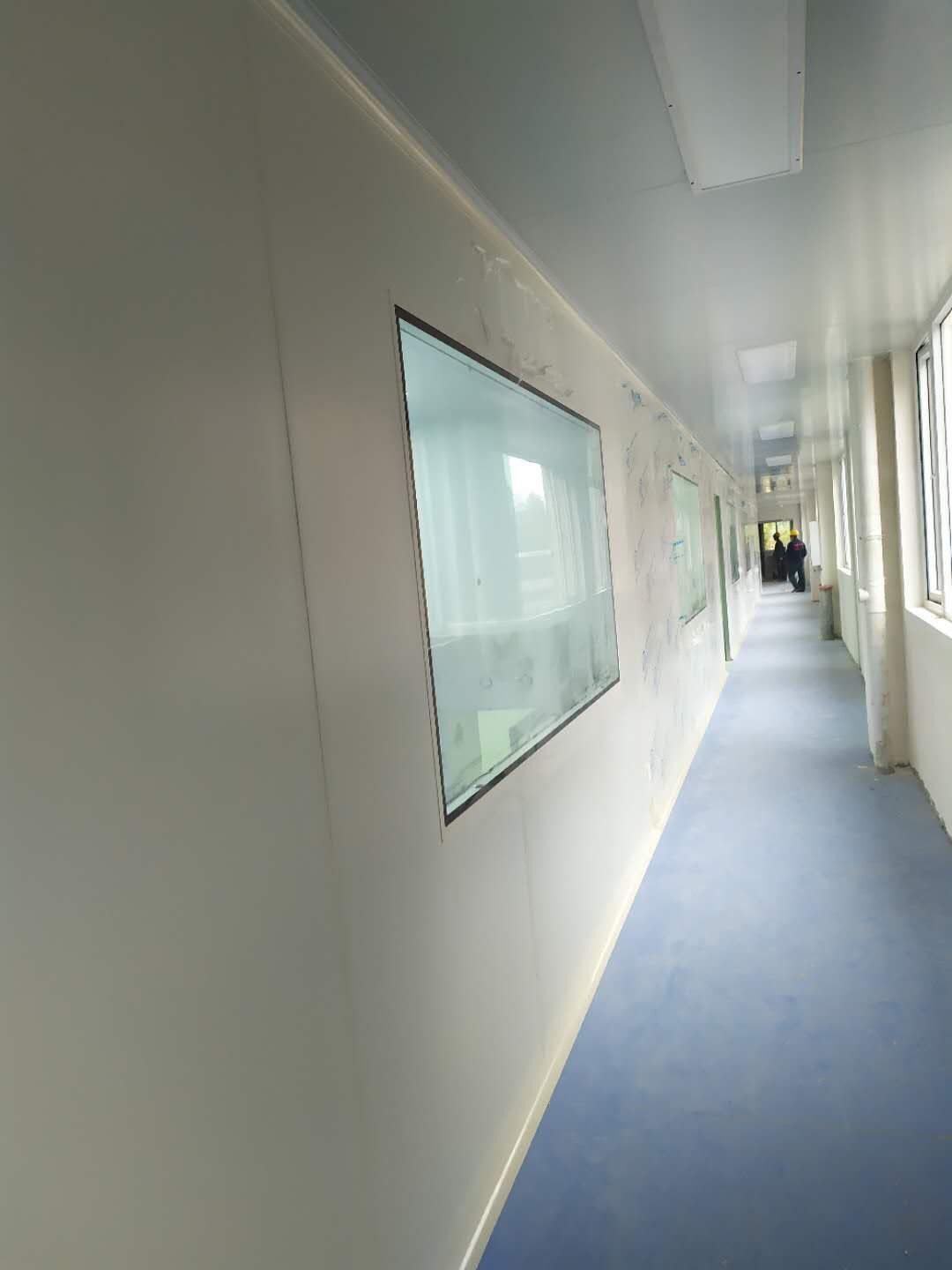

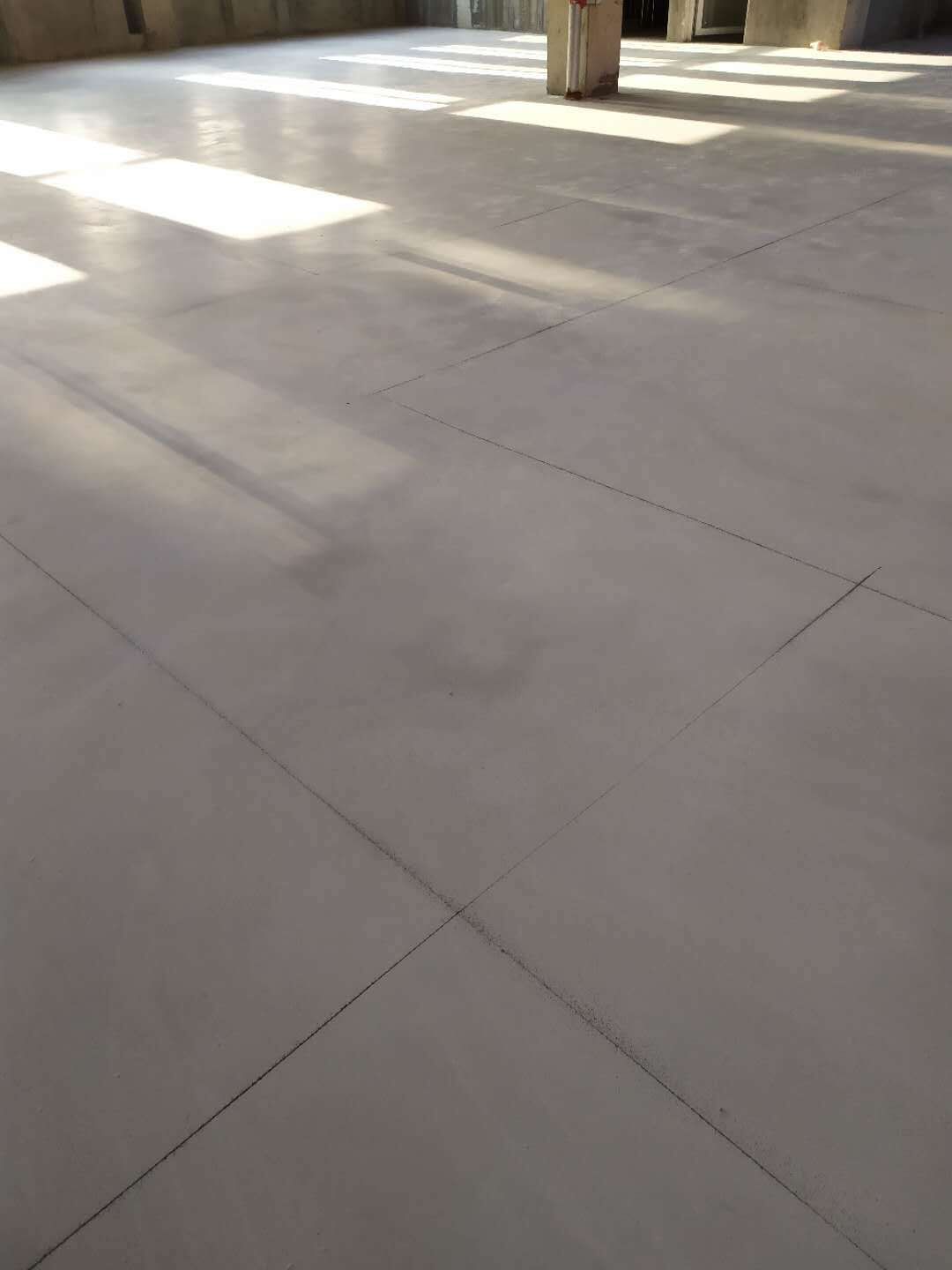

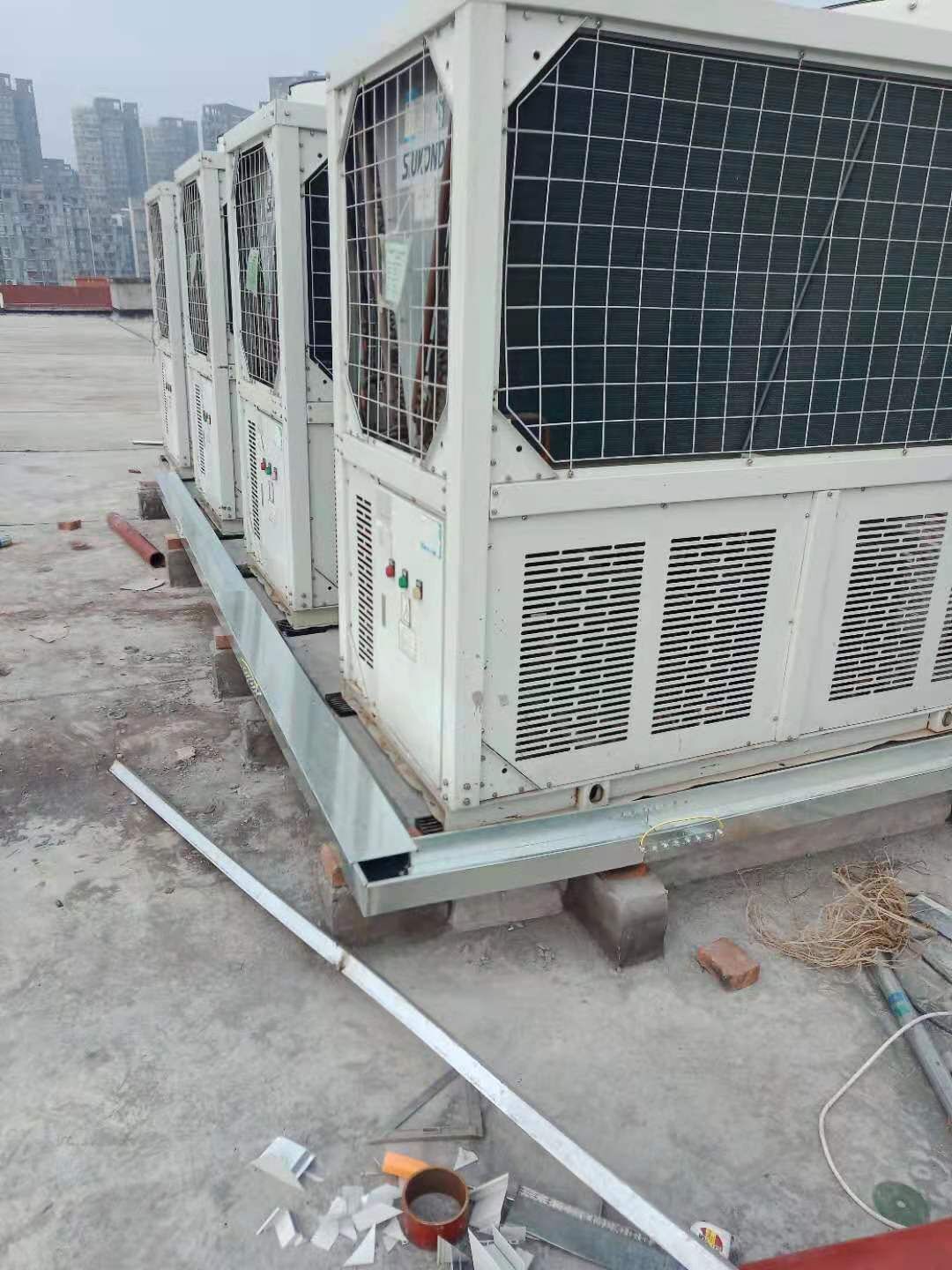

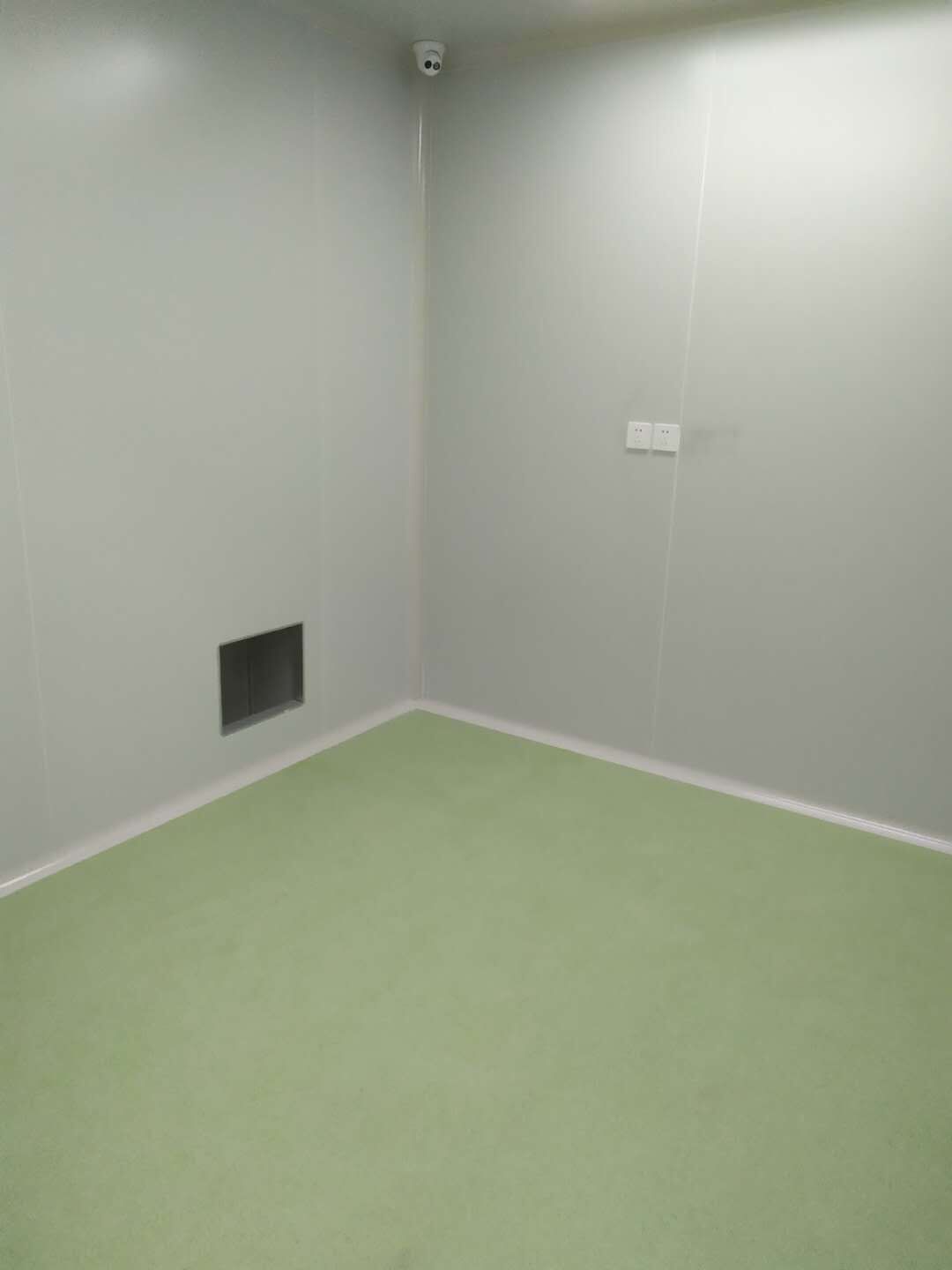

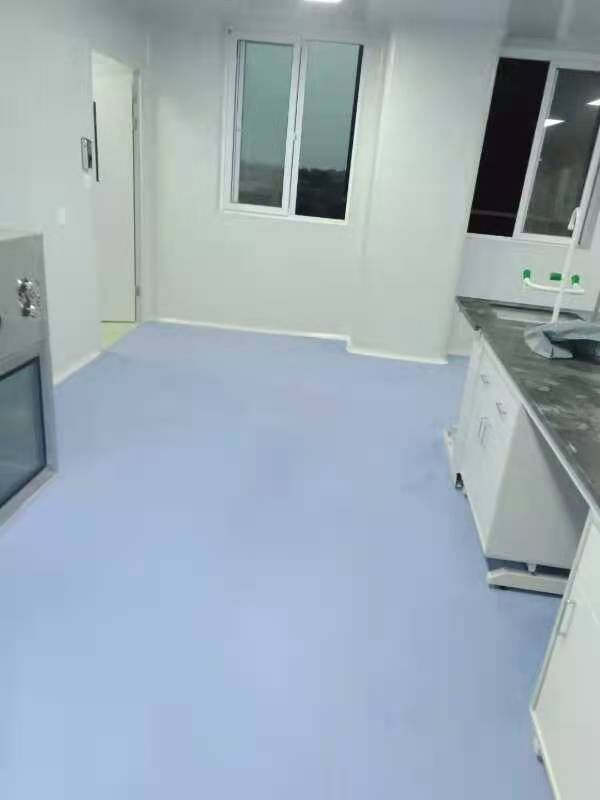

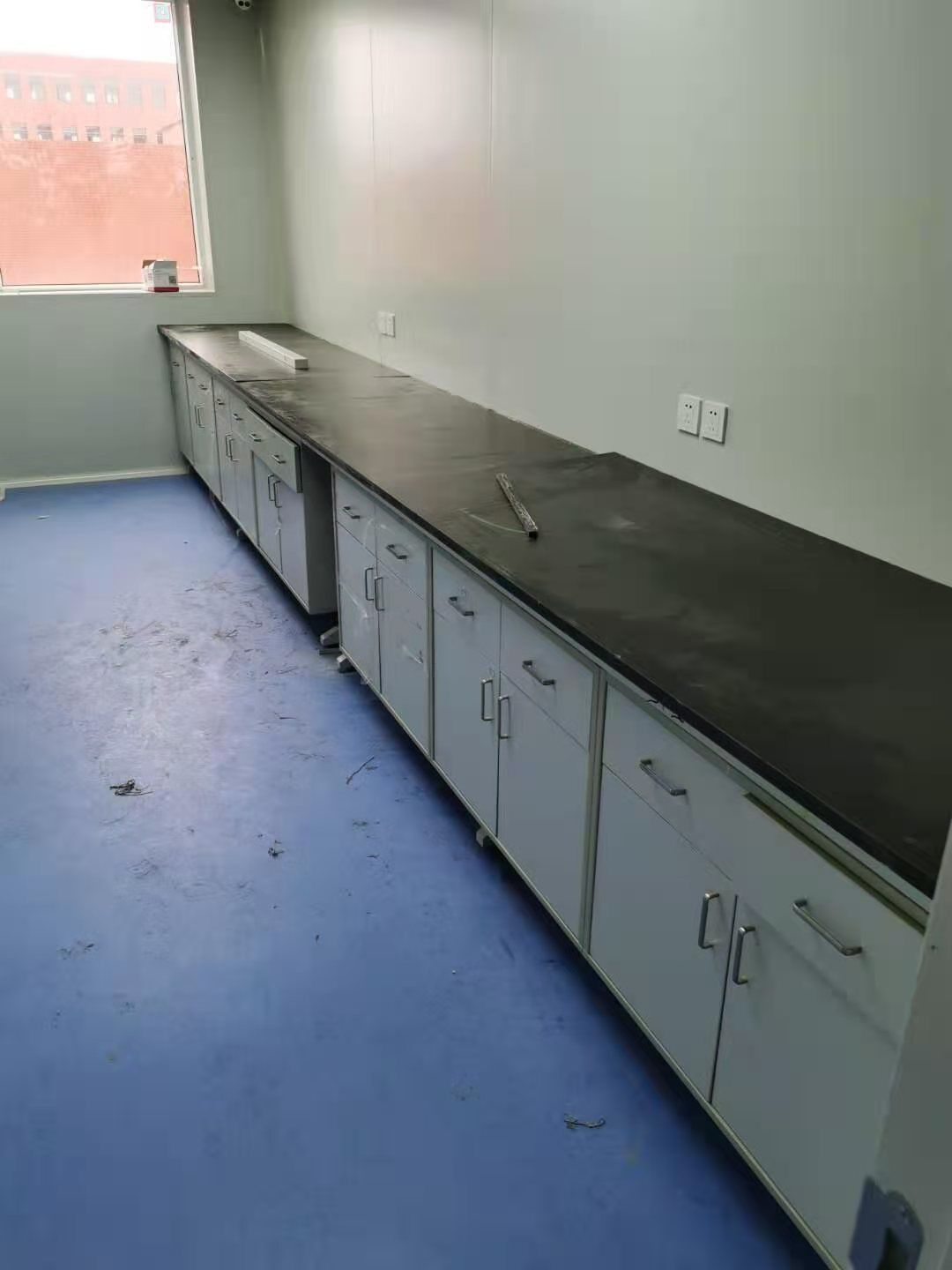

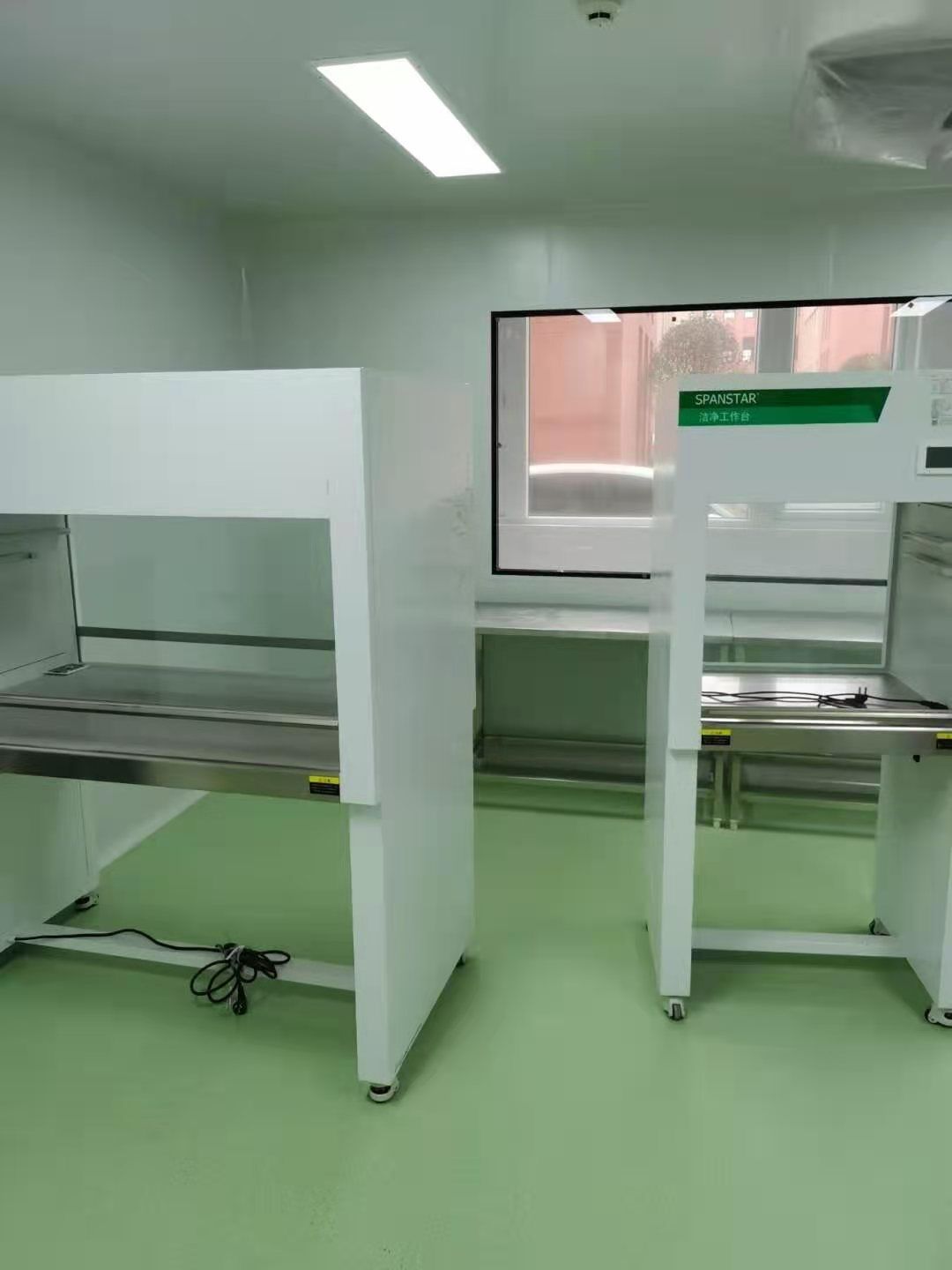

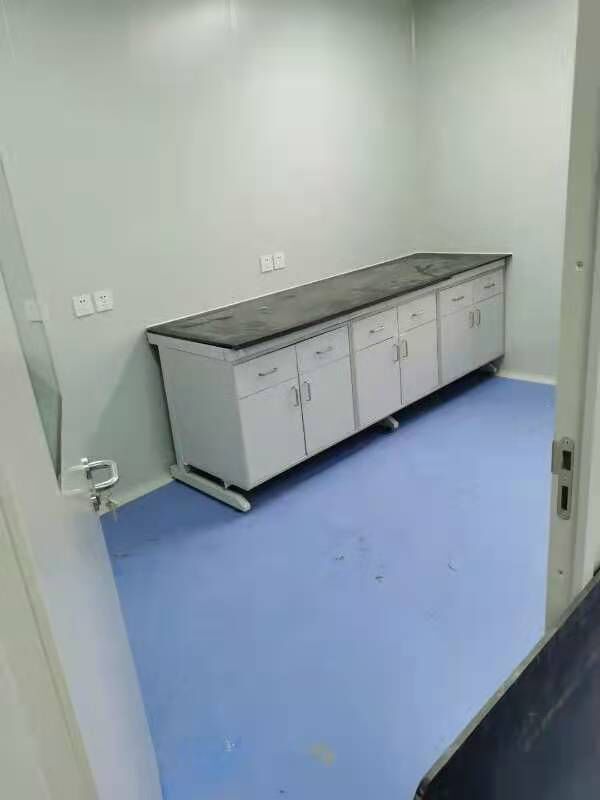

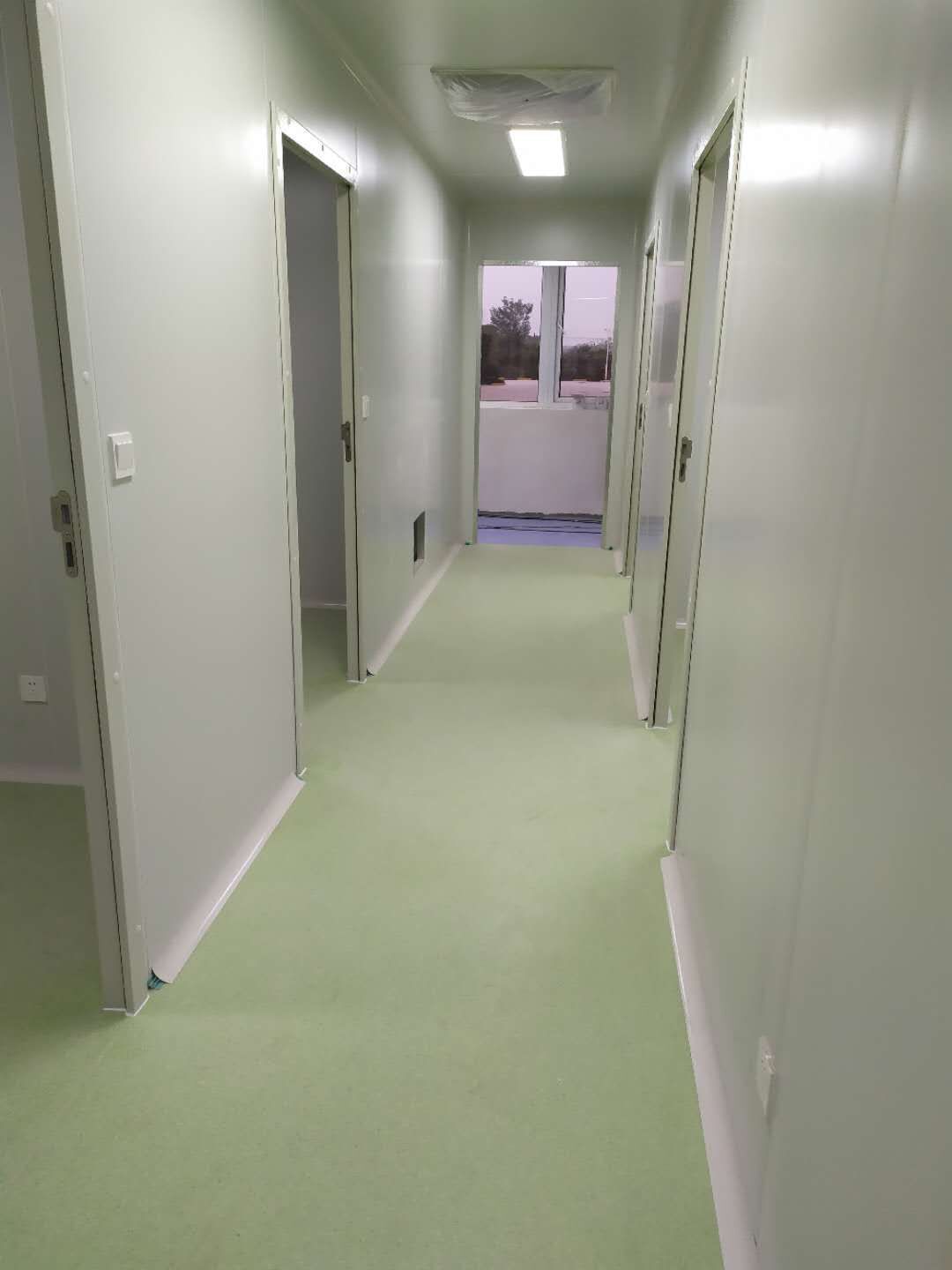

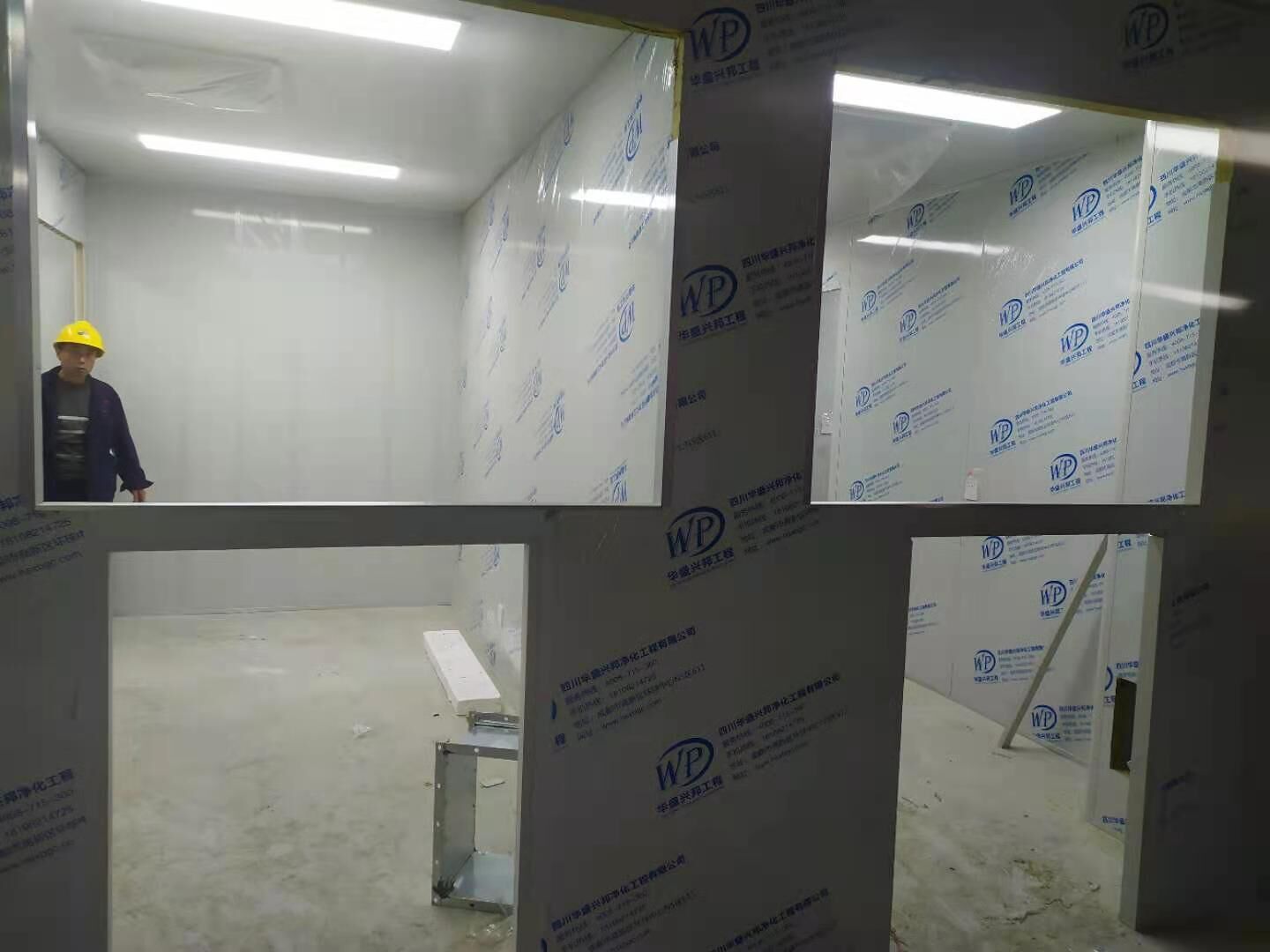

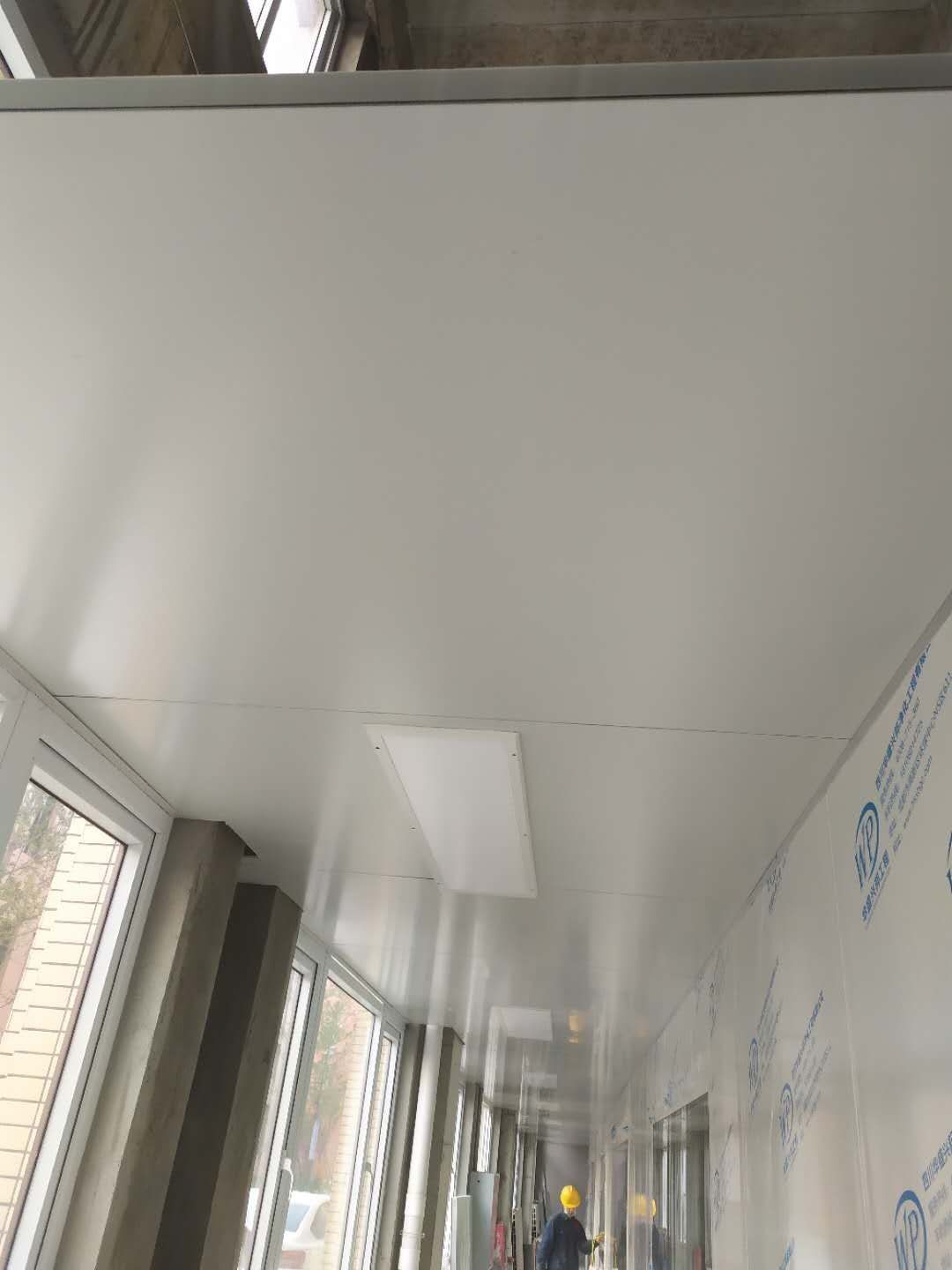

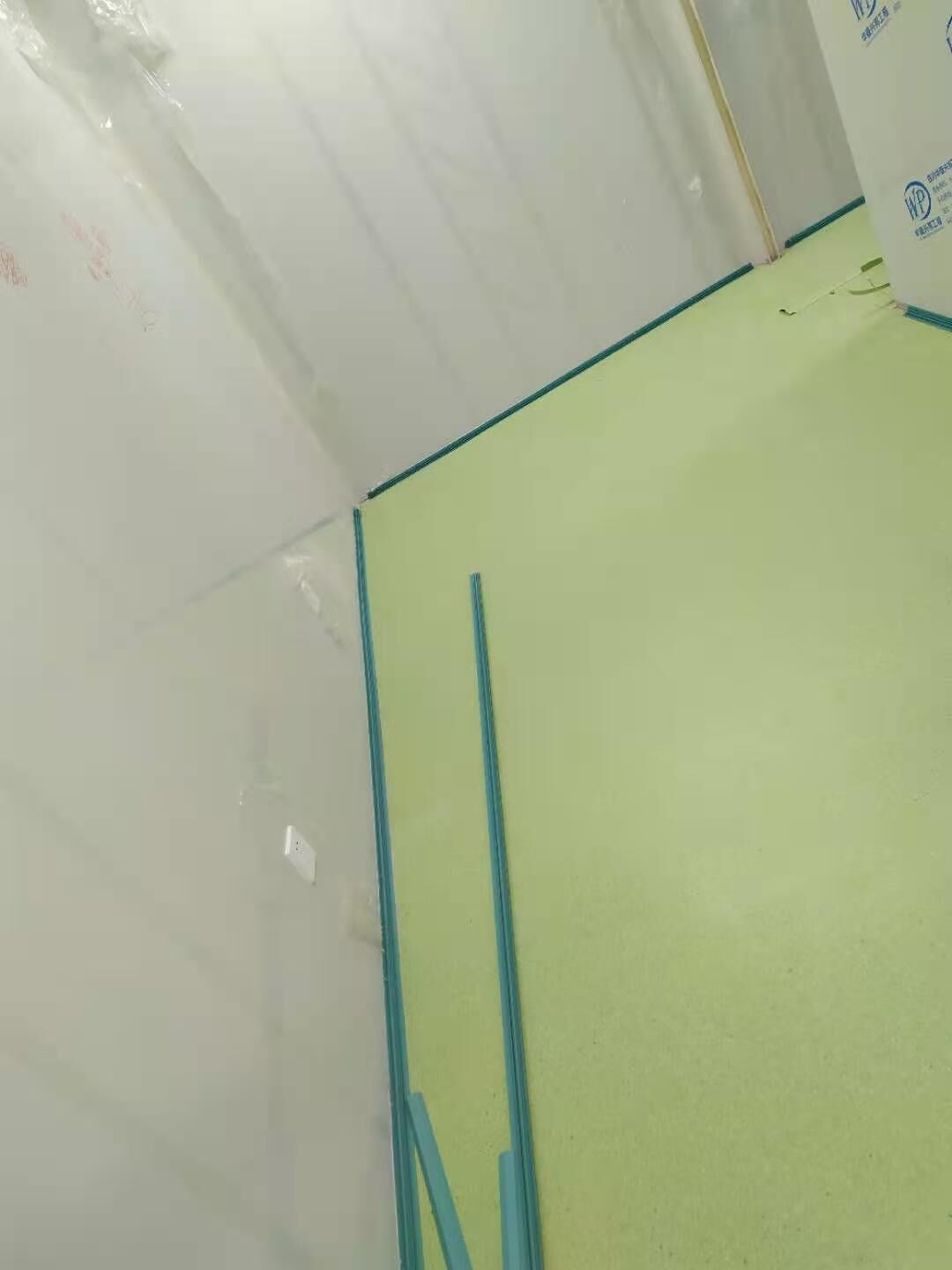

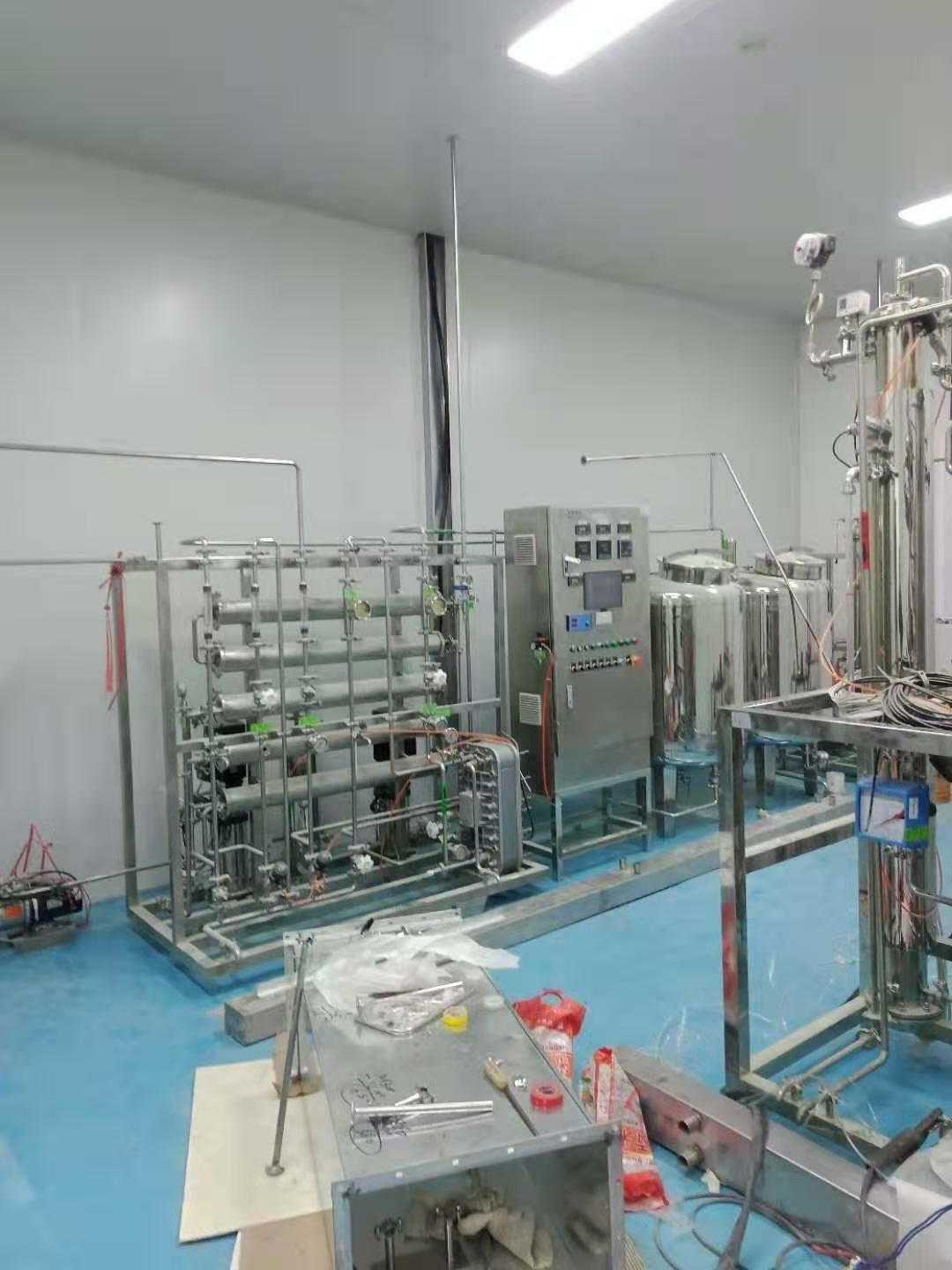

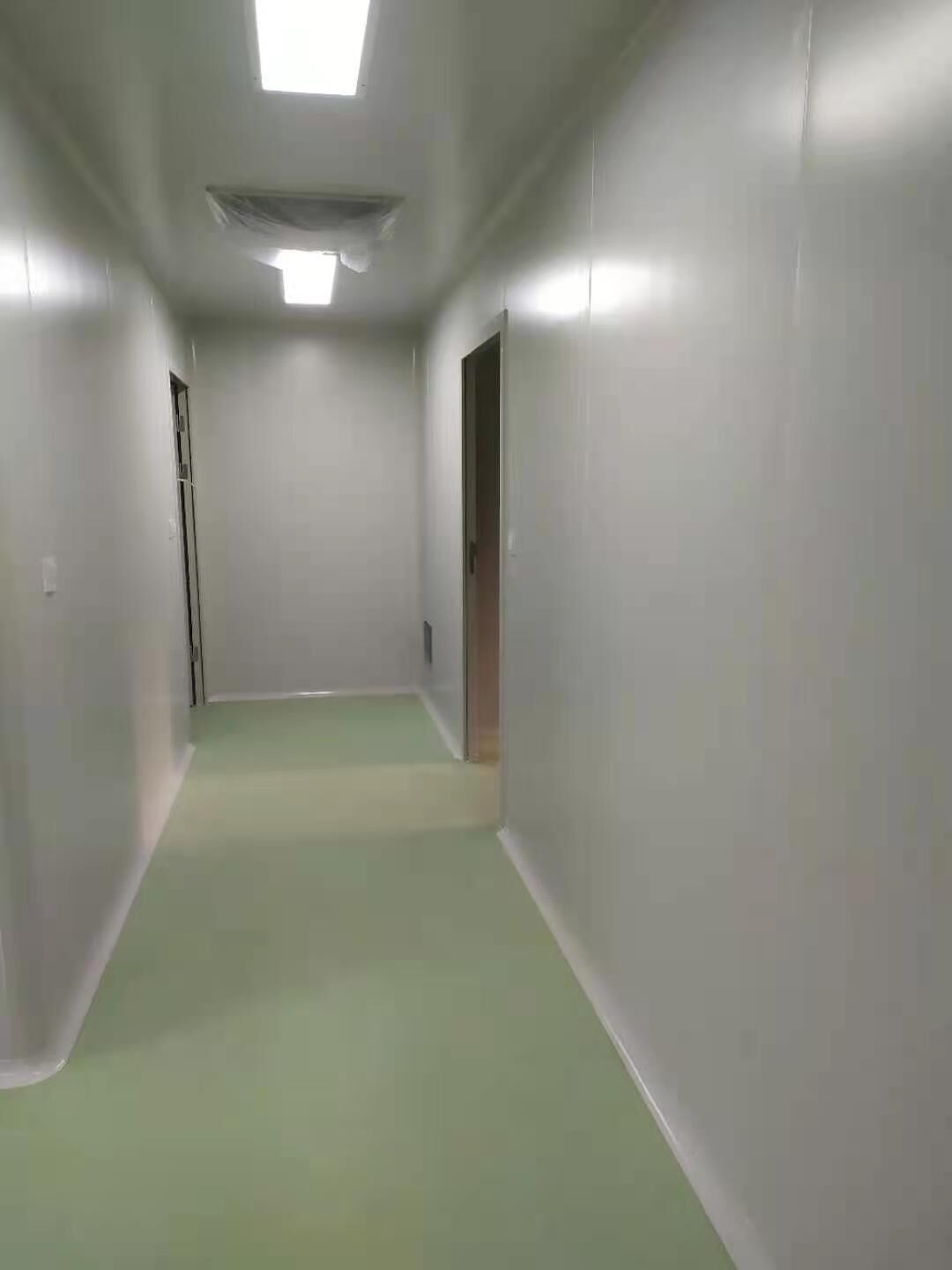

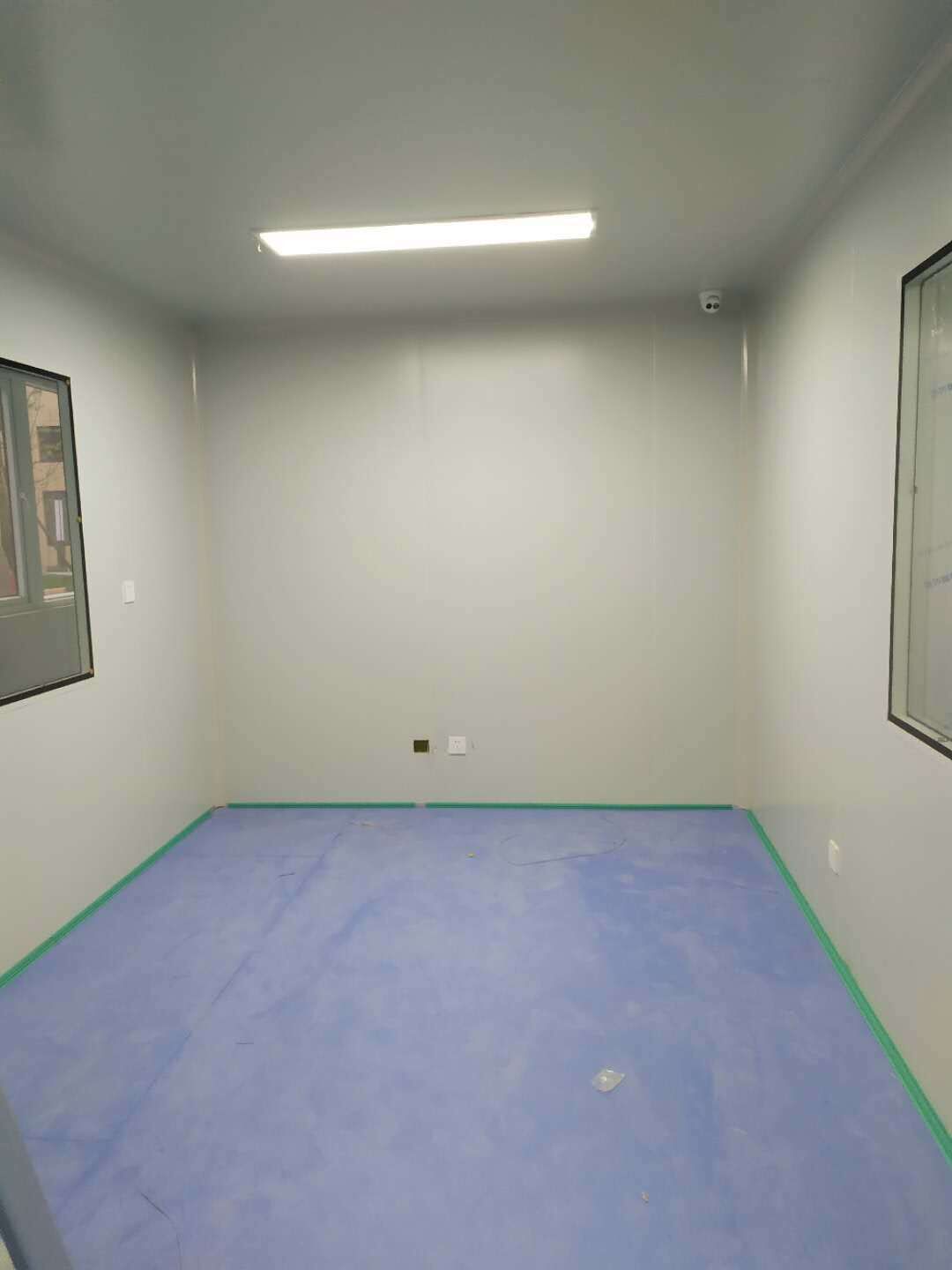

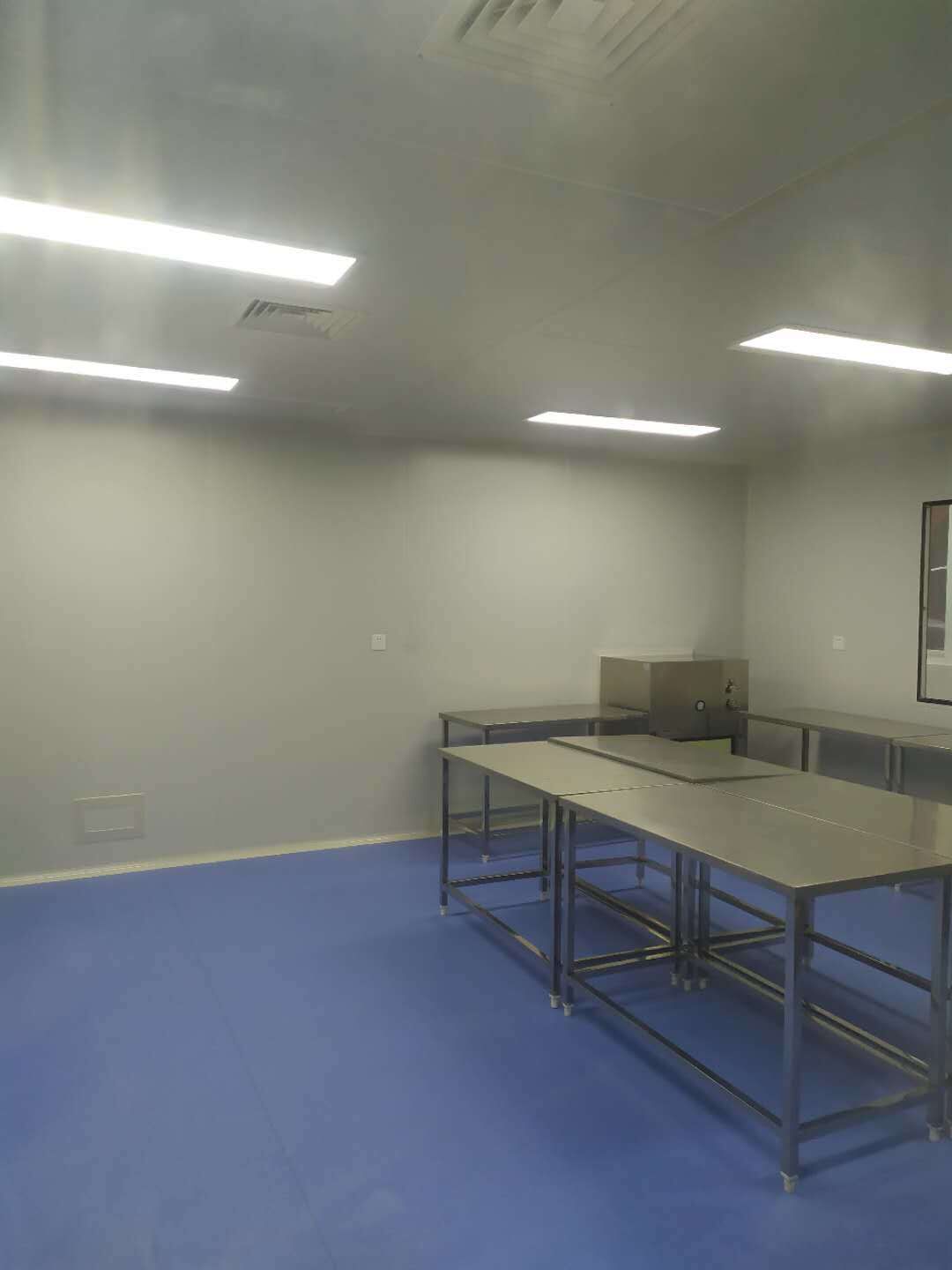

    裝修完成,十萬級凈化車間,凈化等級檢測通過

  • 2020-12-09

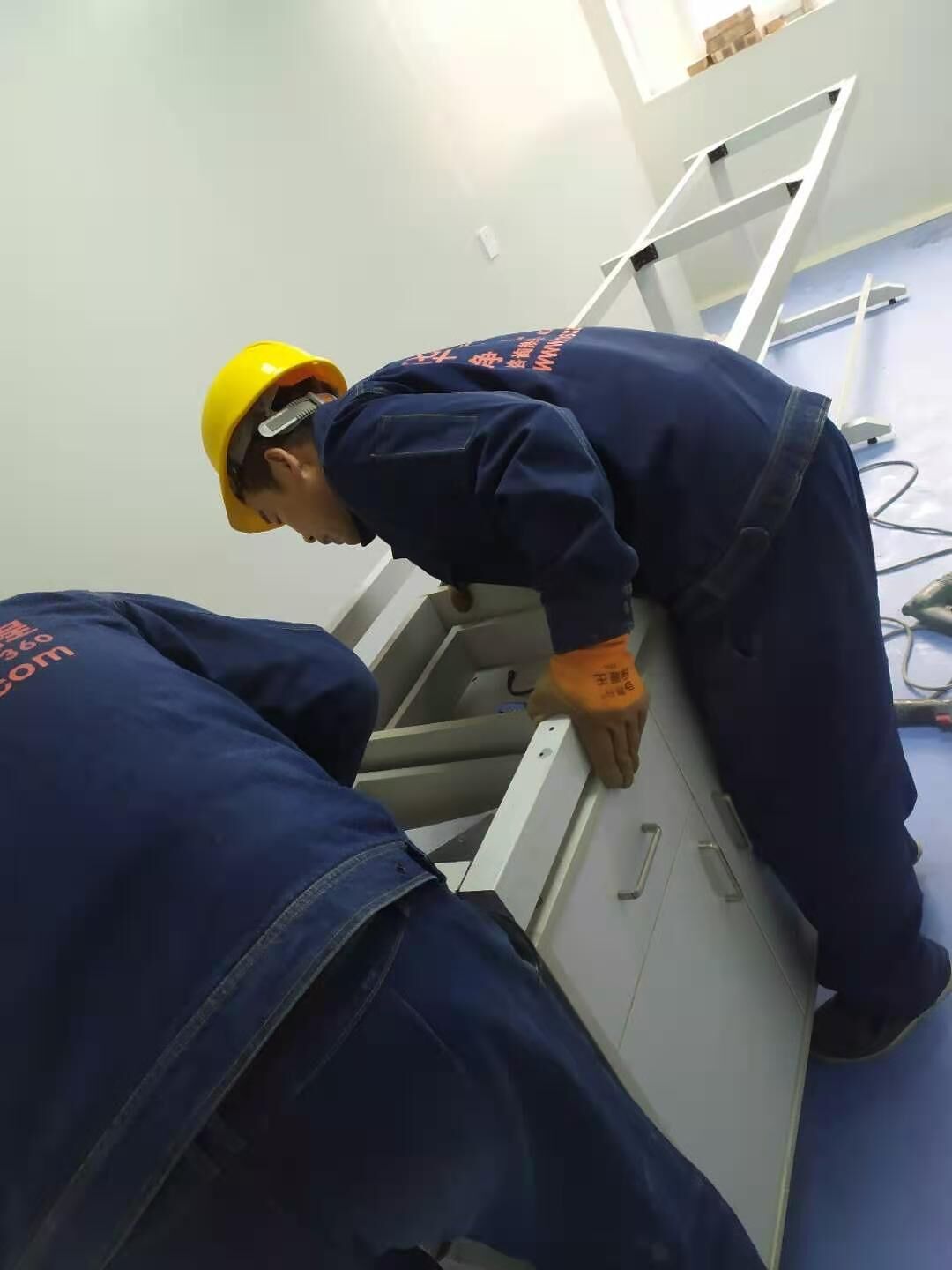

    1、實驗室儀器柜搬運; 2、二層彩板打膠; 3、保潔落實; 4、風柜清洗

  • 2020-12-07

    1、二層門體安裝 2、二層拍圓弧 打膠 3、二層電氣收尾 4、建渣清理

  • 2020-12-02

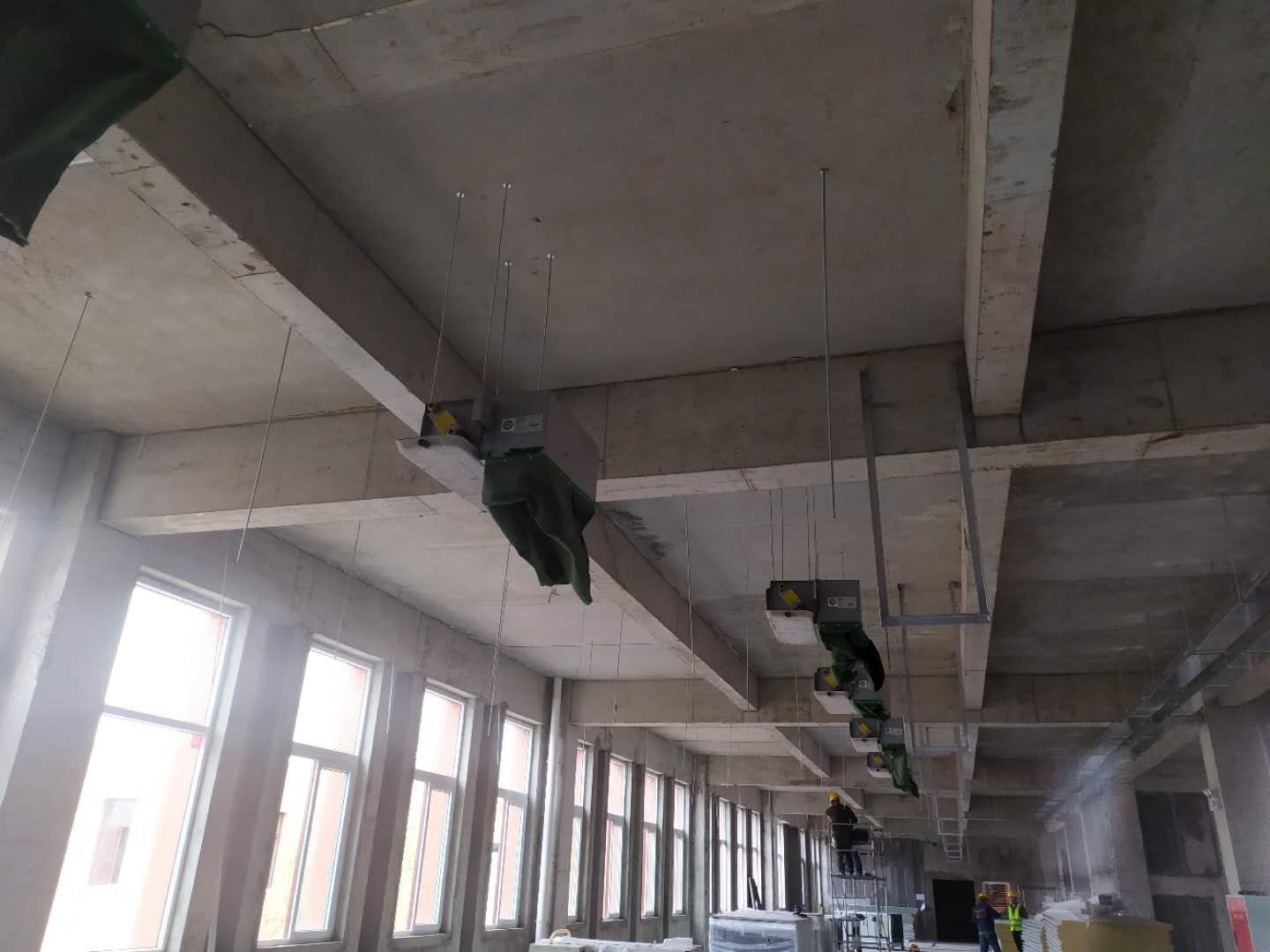

    1一層風管檢查漏風 包腰帶 2一層水站管道安裝 3二層PVC安裝 4二層打膠條 拍圓弧 5二層空調自控接線 6門體落實 明早到場

  • 2020-11-30

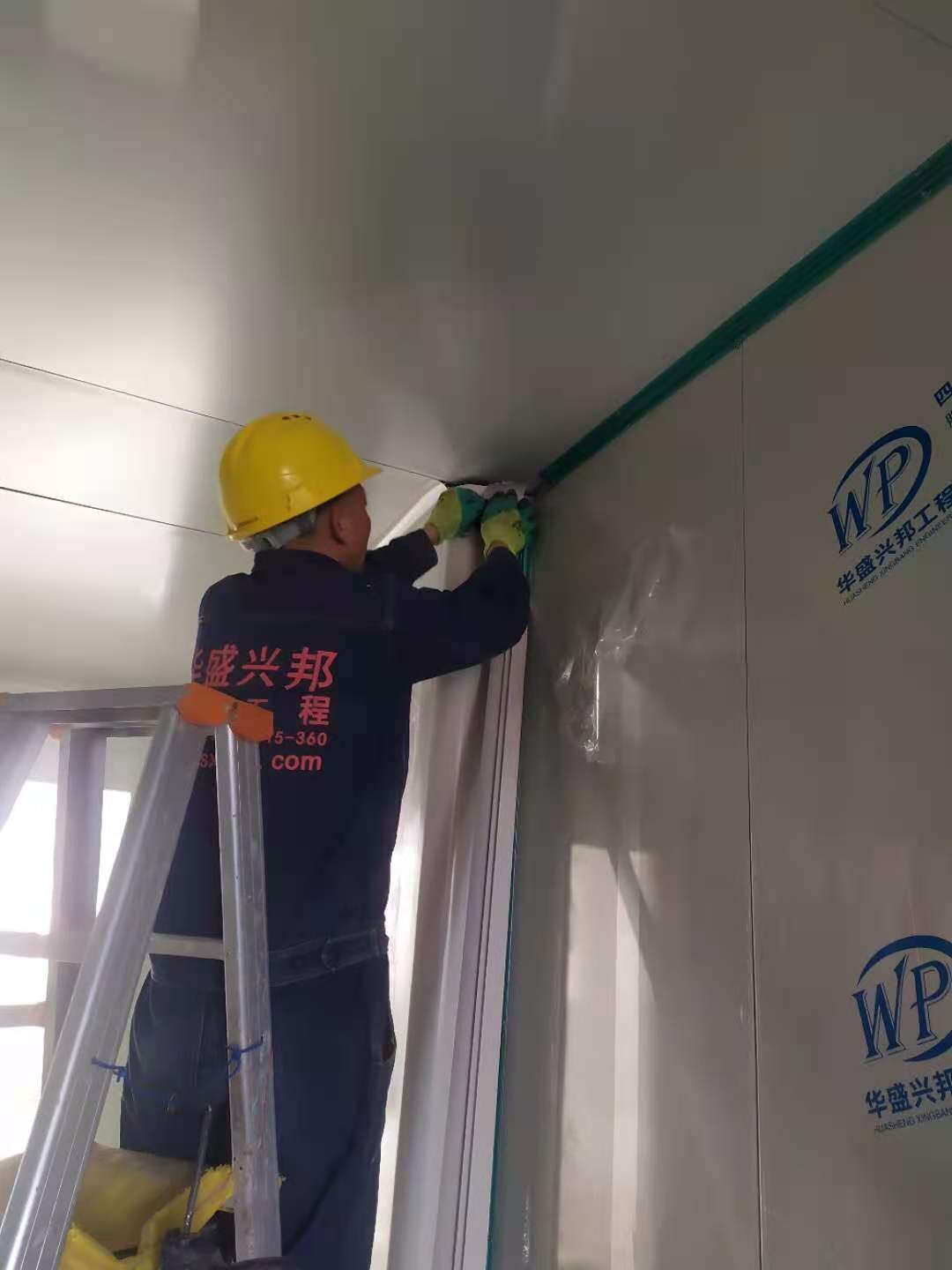

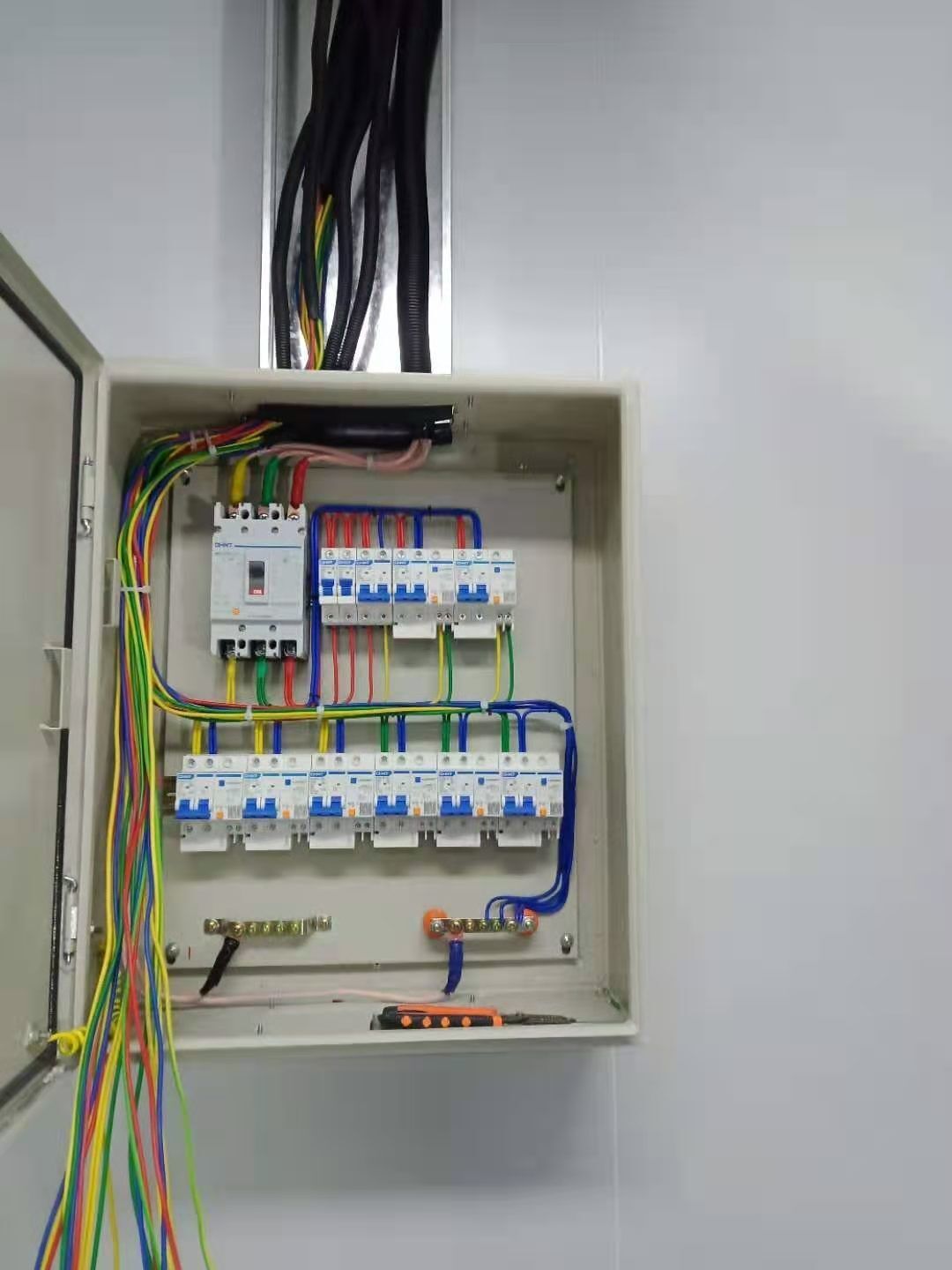

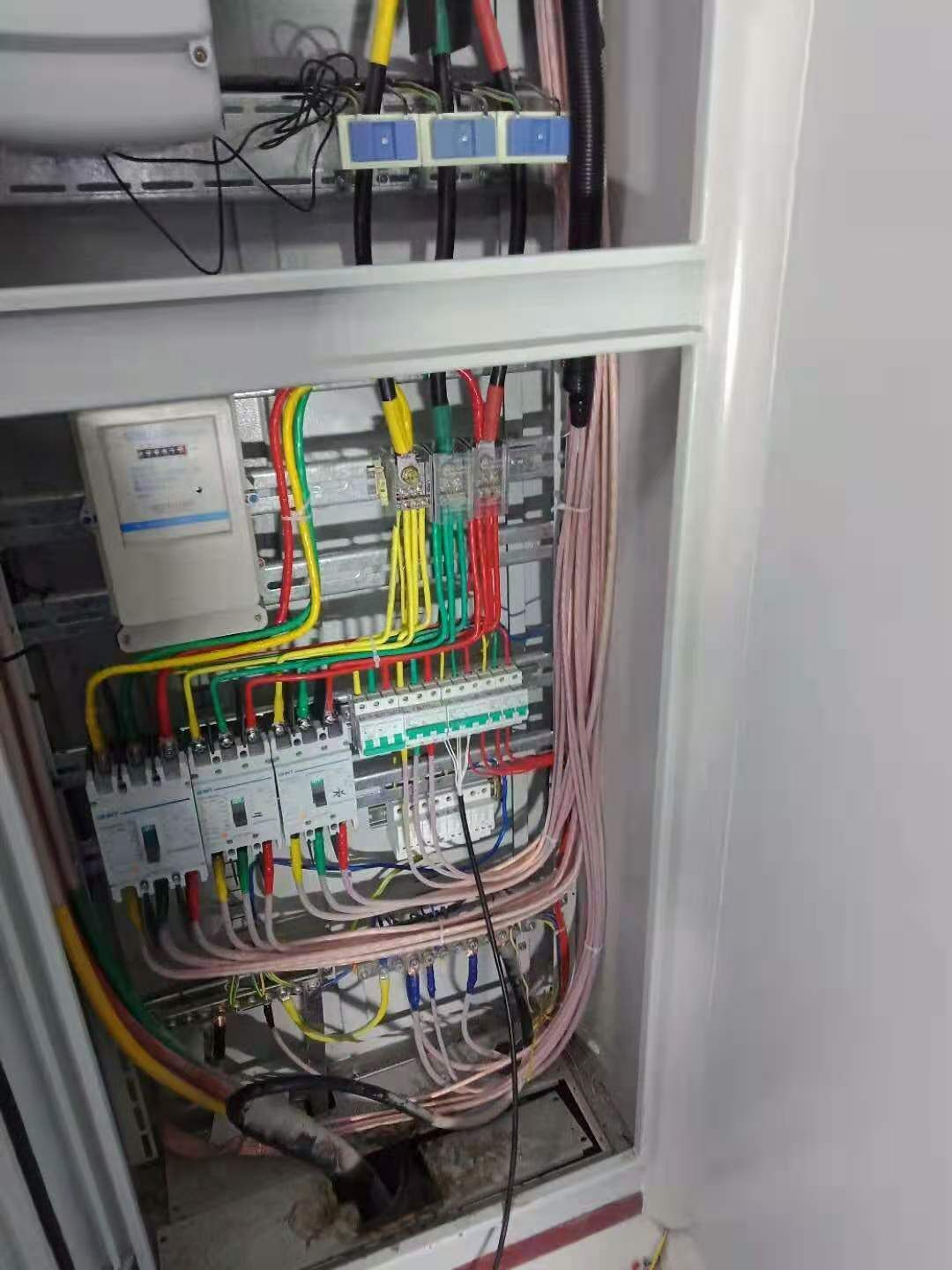

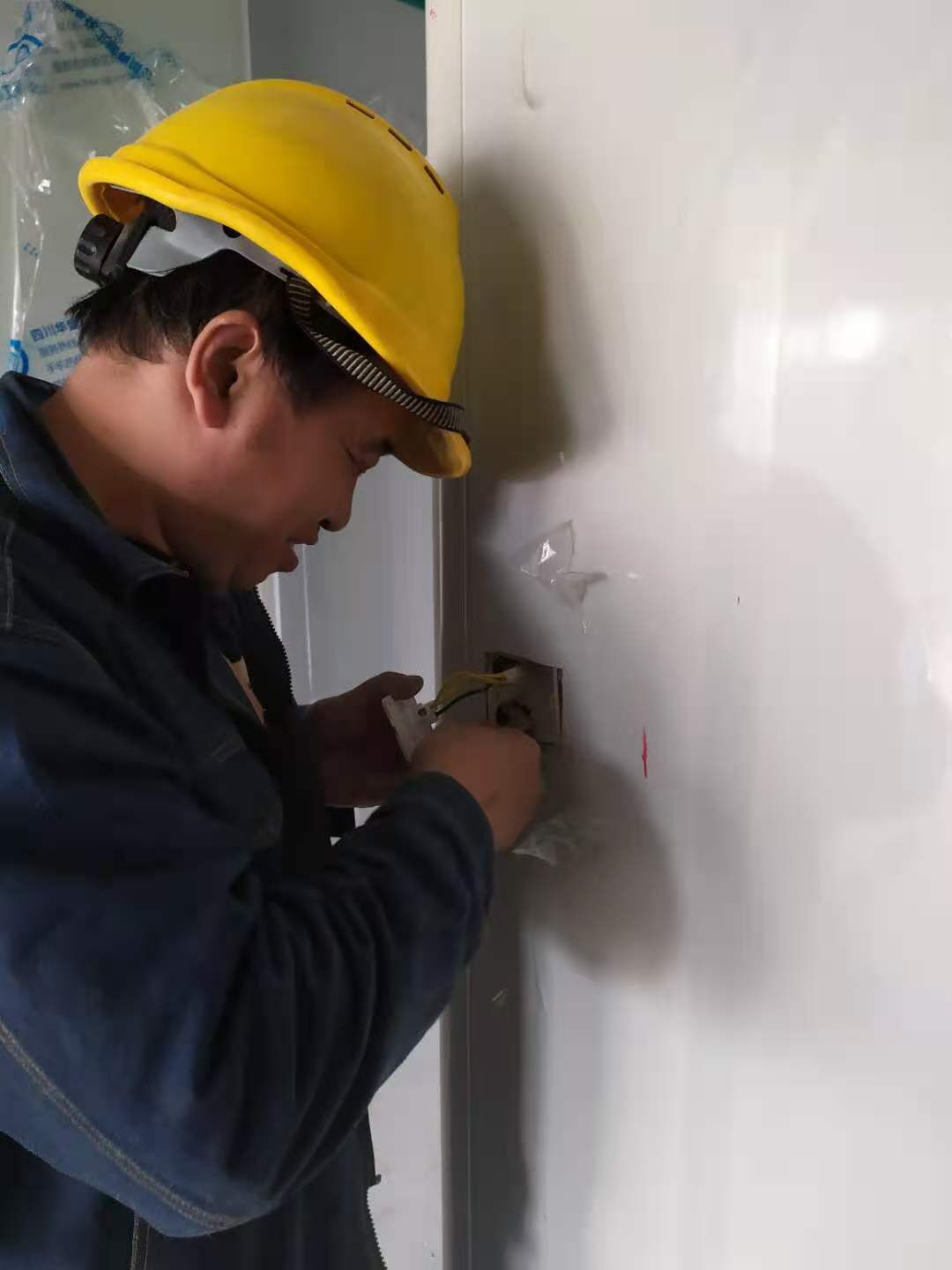

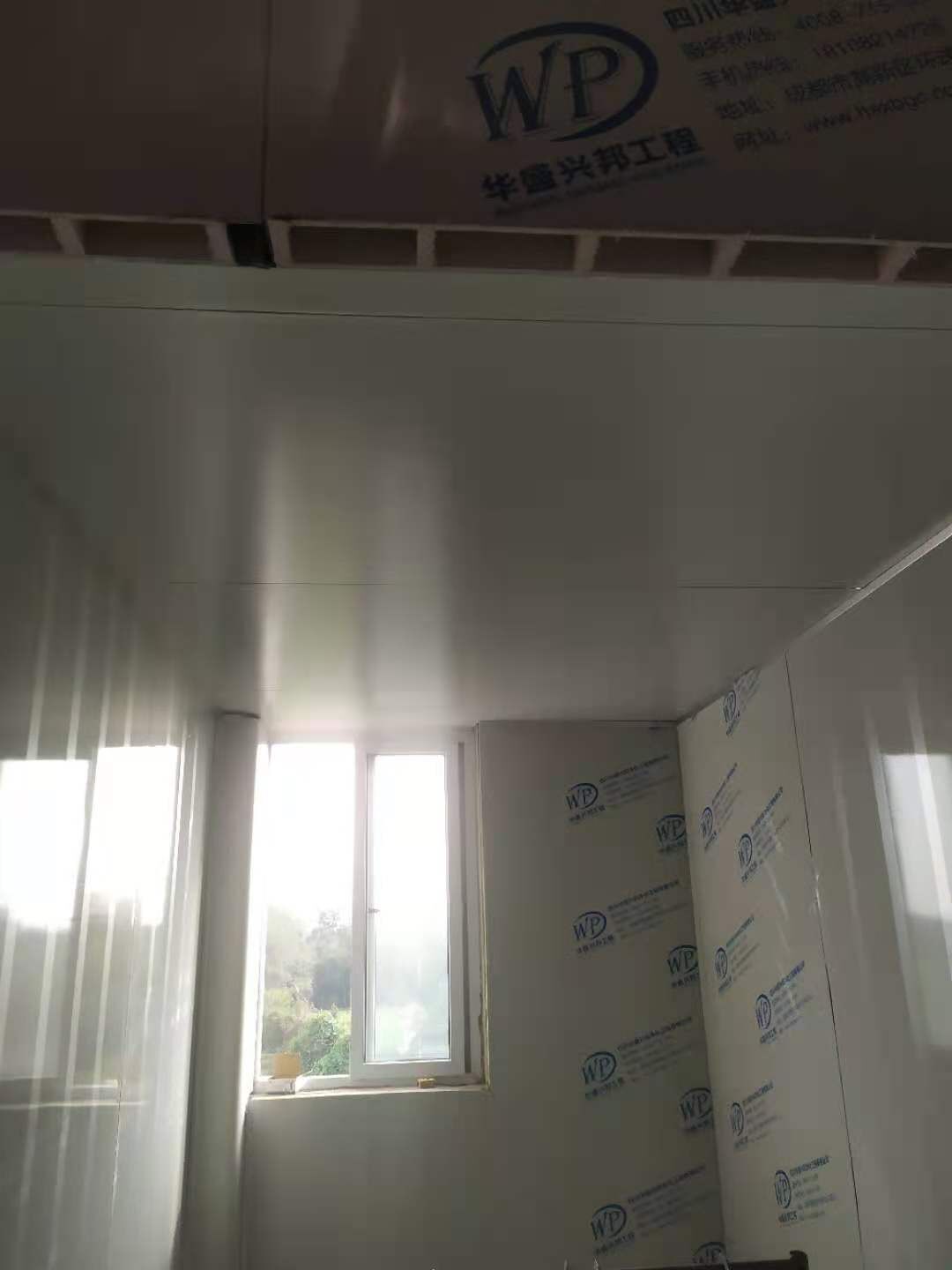

    1、一層照明轉正式電; 2、一層水站布管; 3、二層空調自控接線; 4、彩板收邊收口

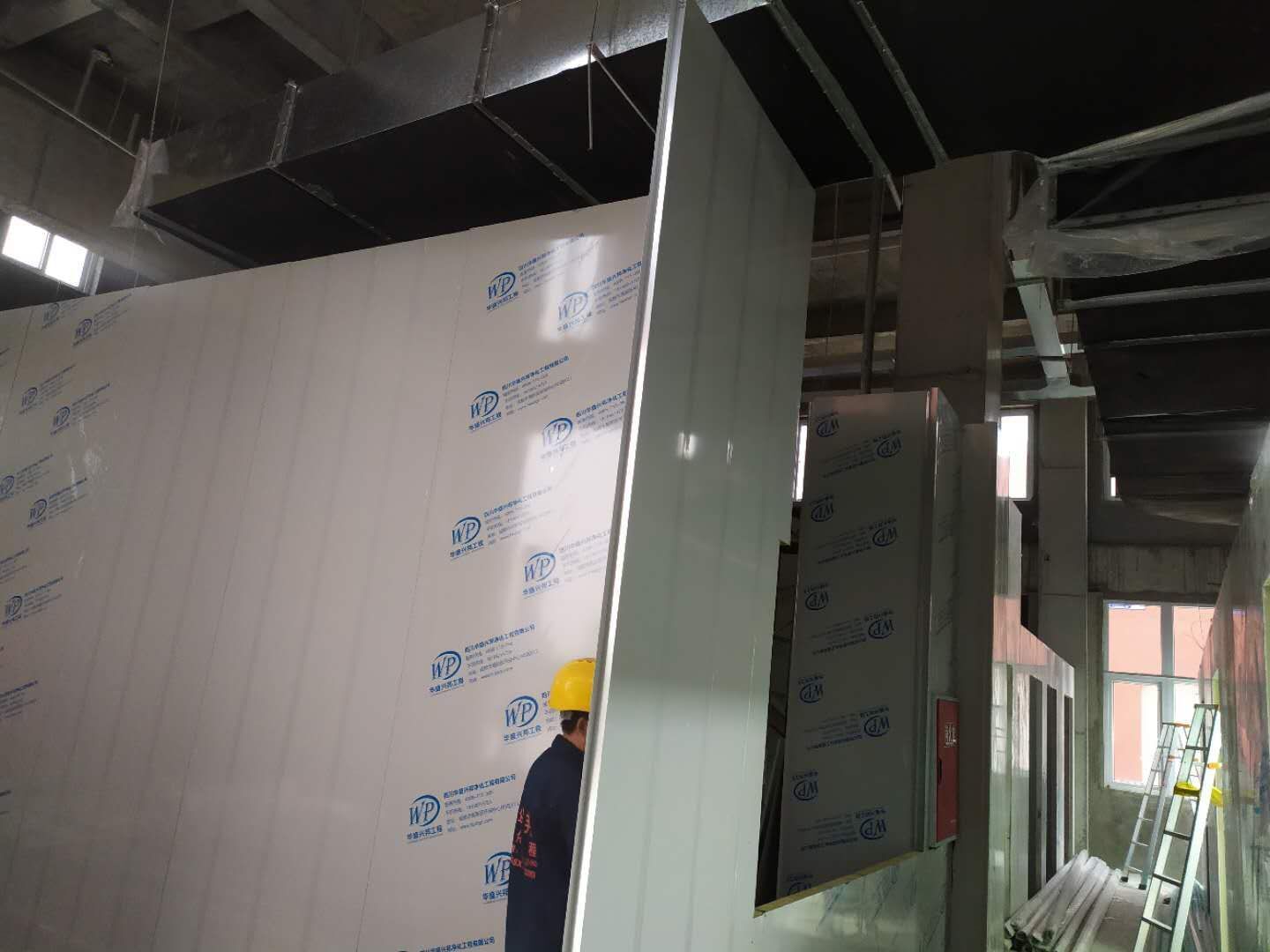

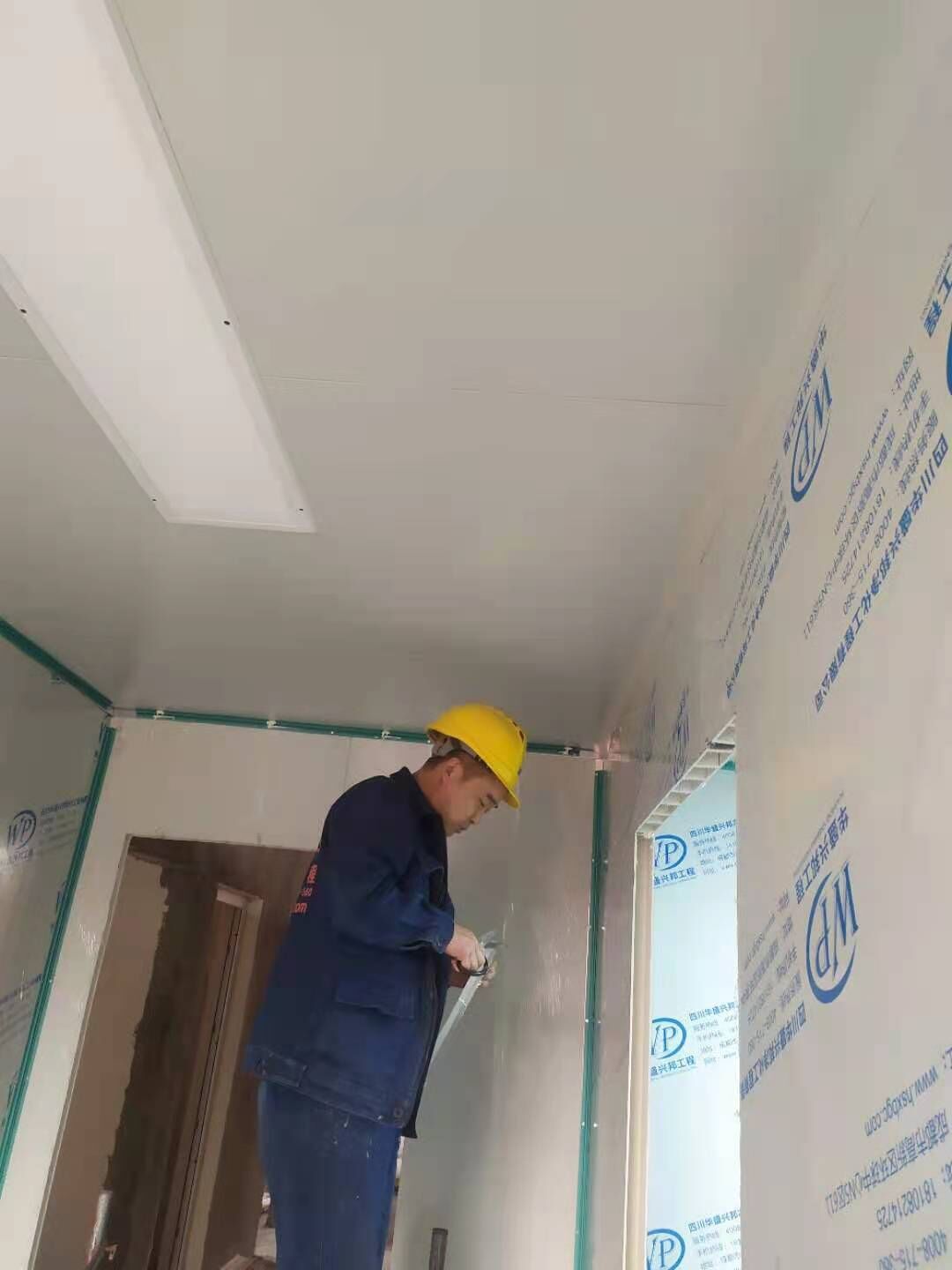

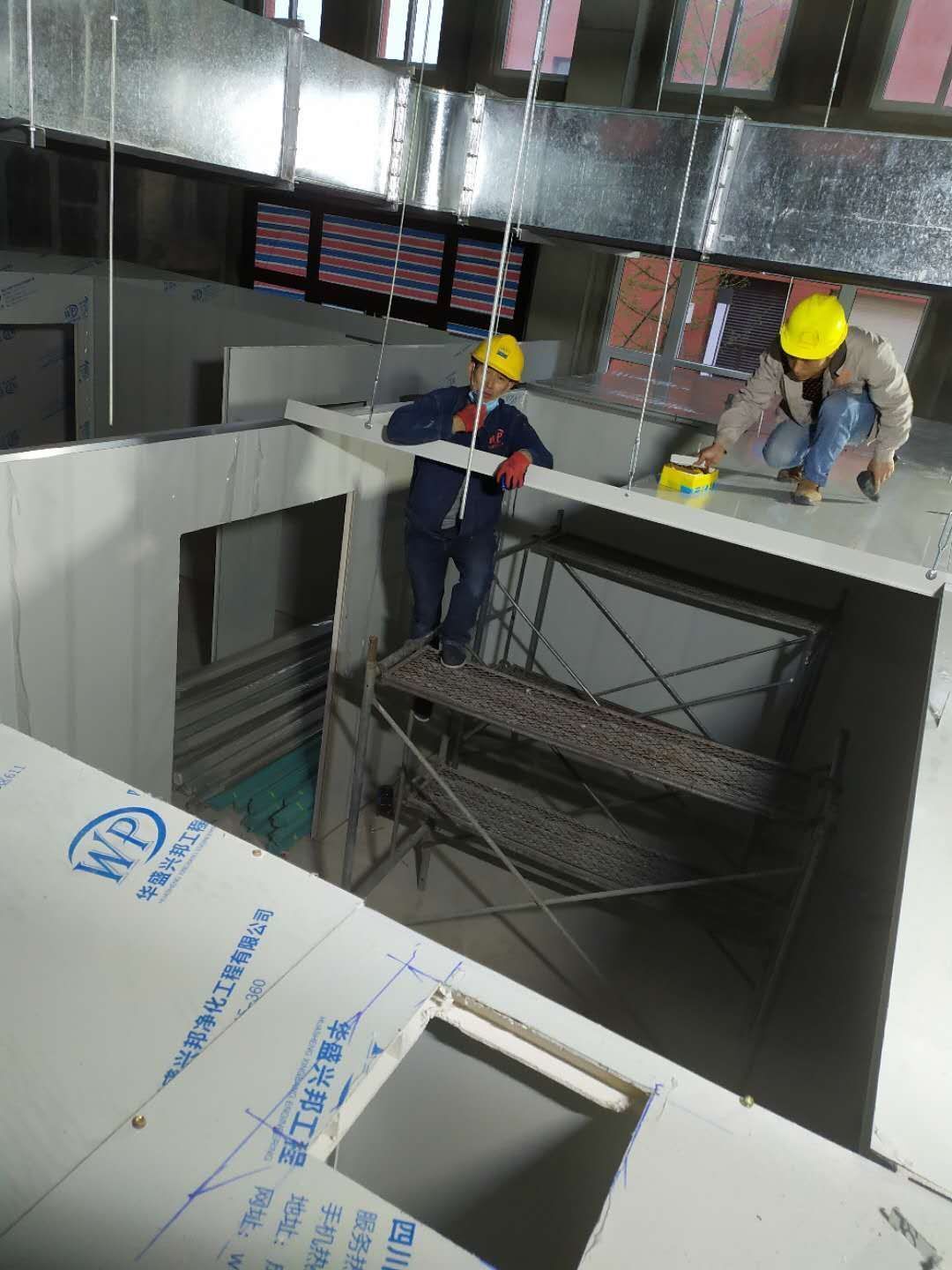

  • 2020-11-23

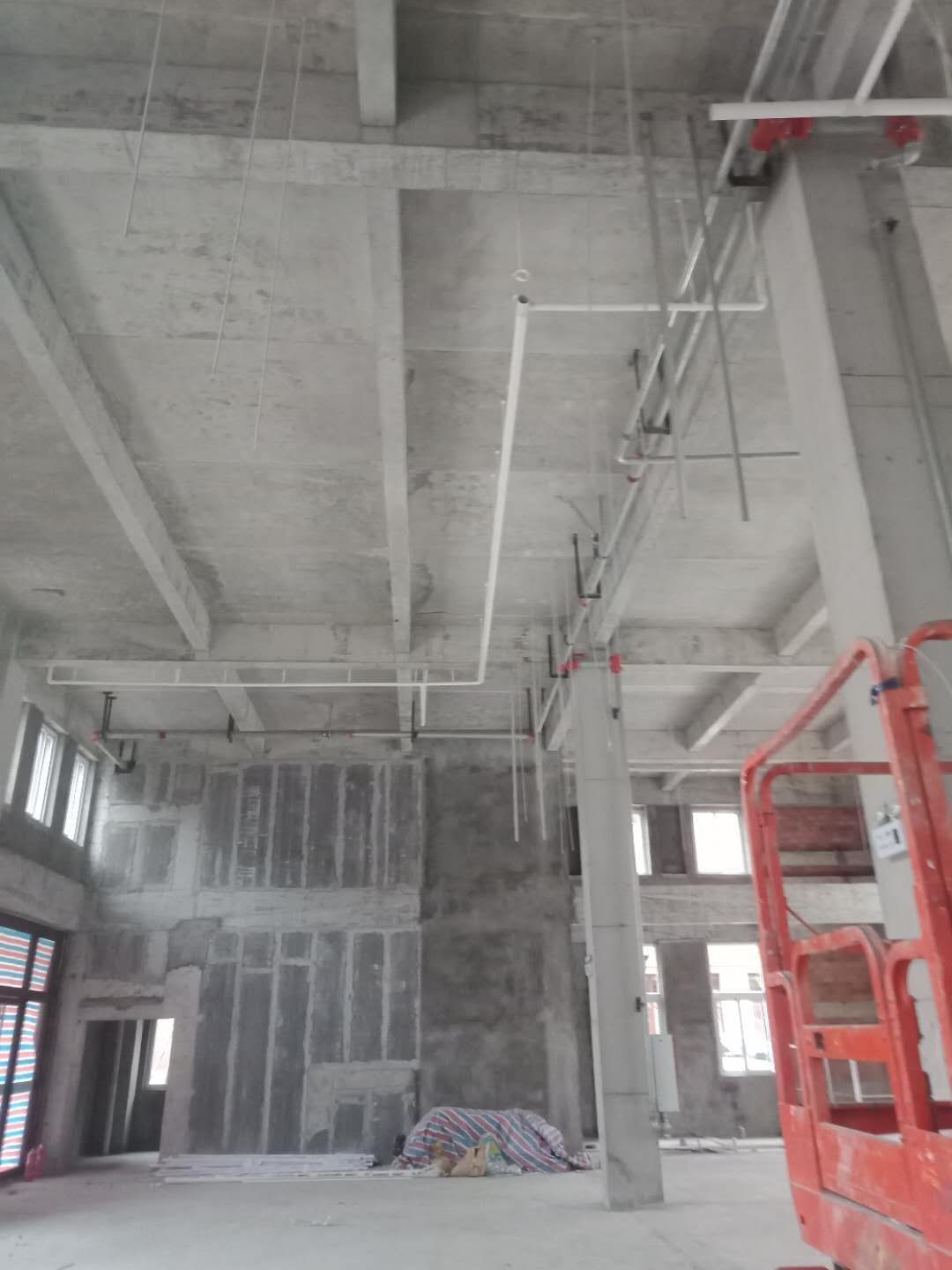

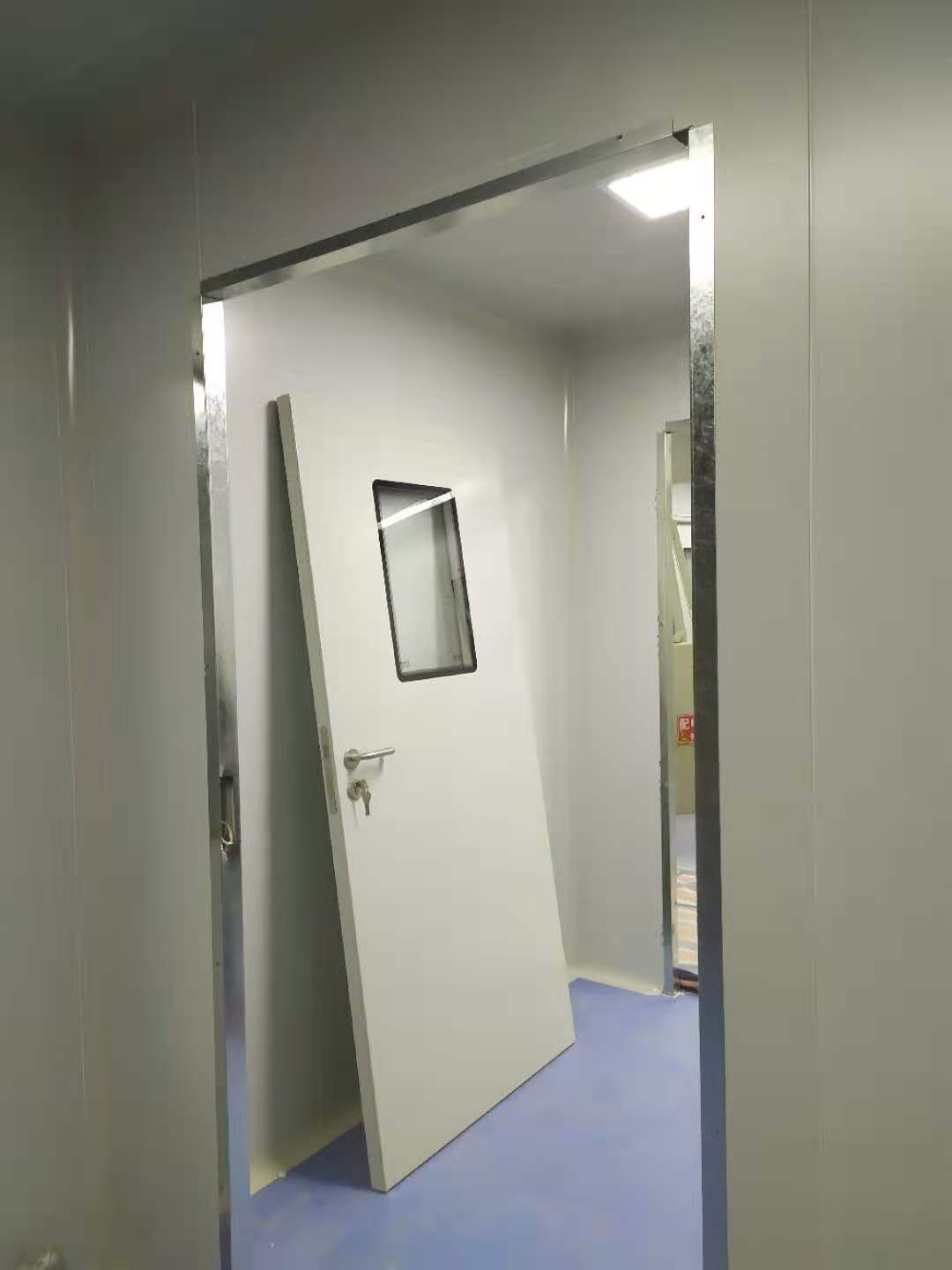

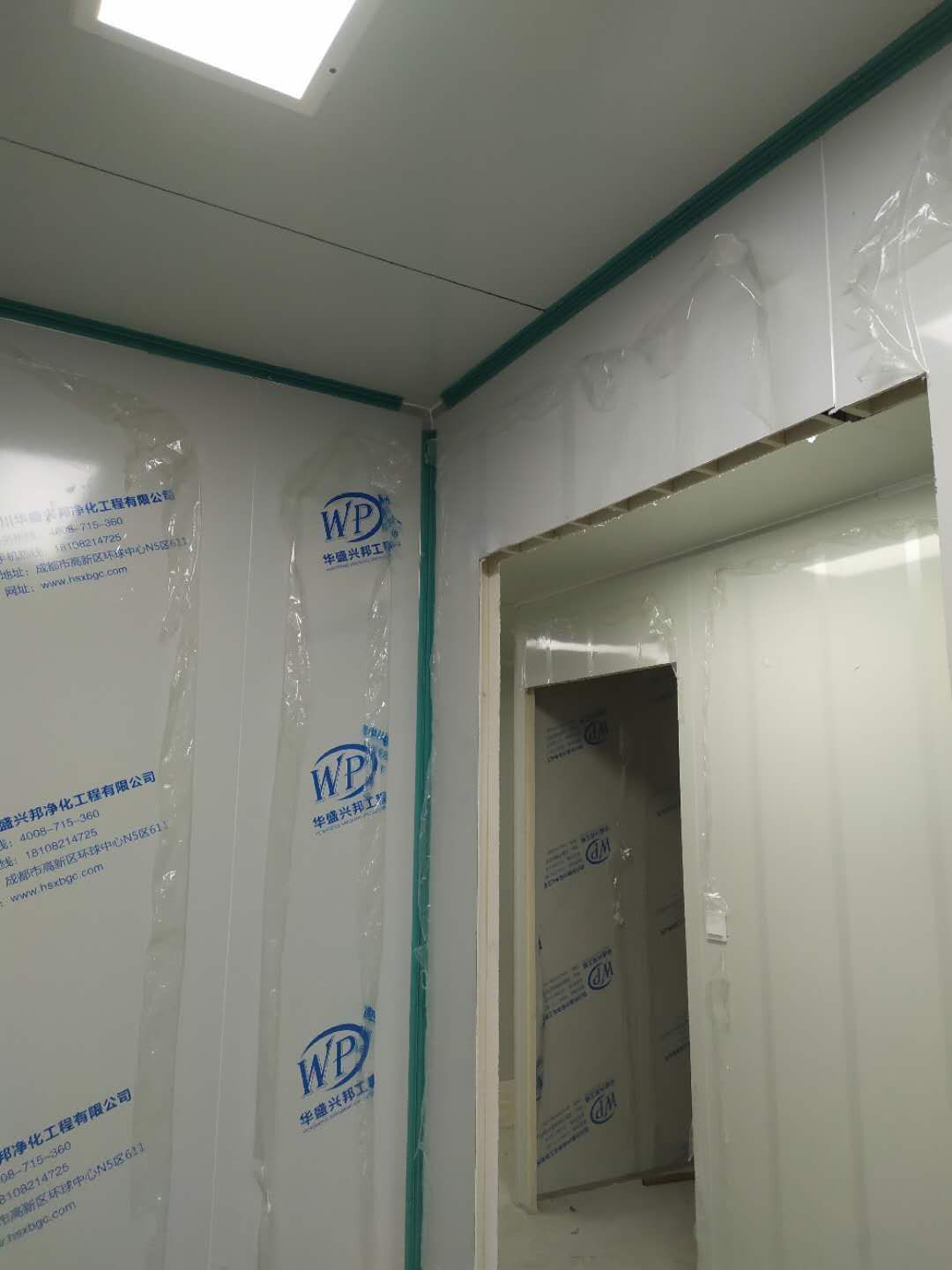

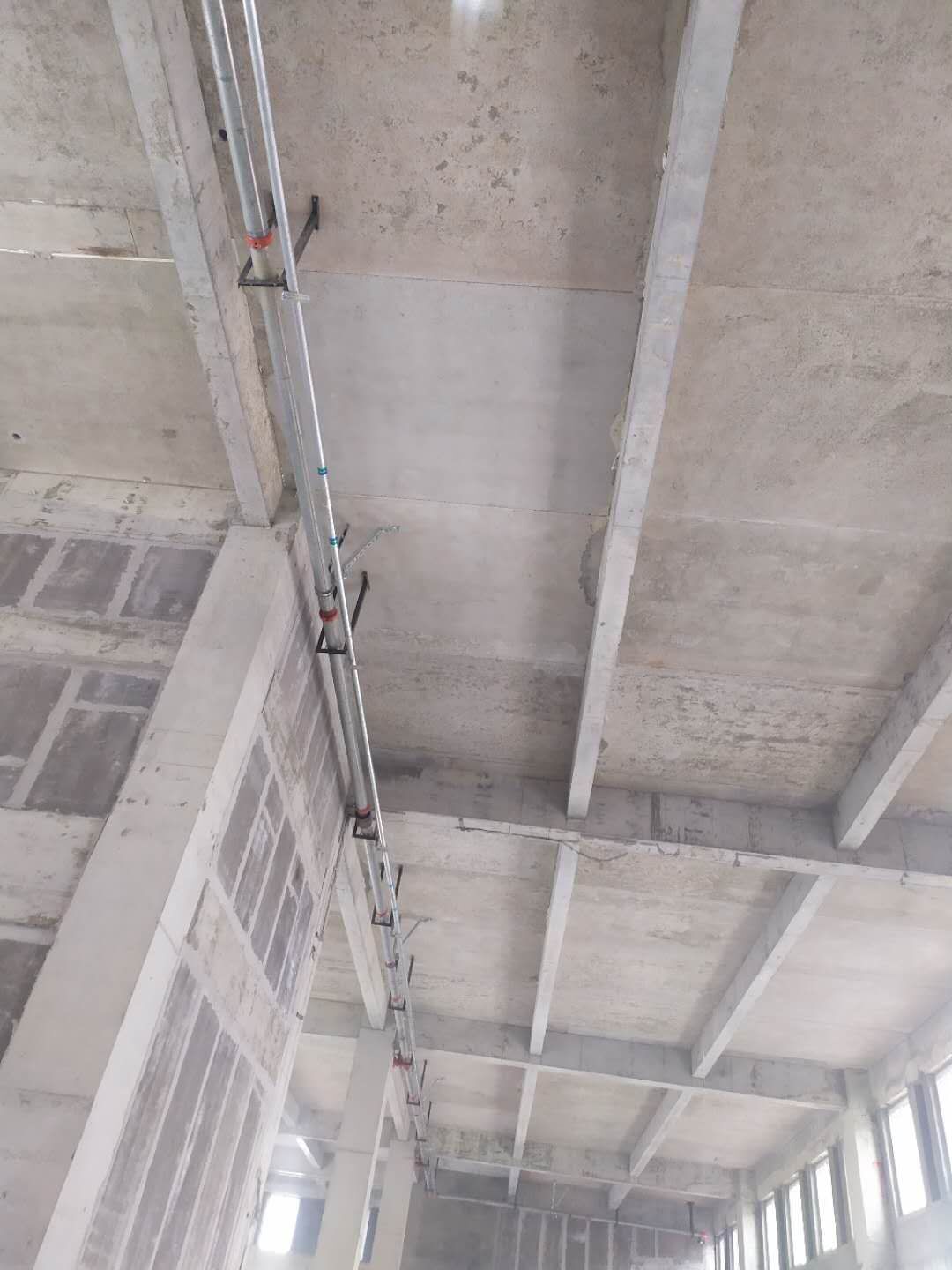

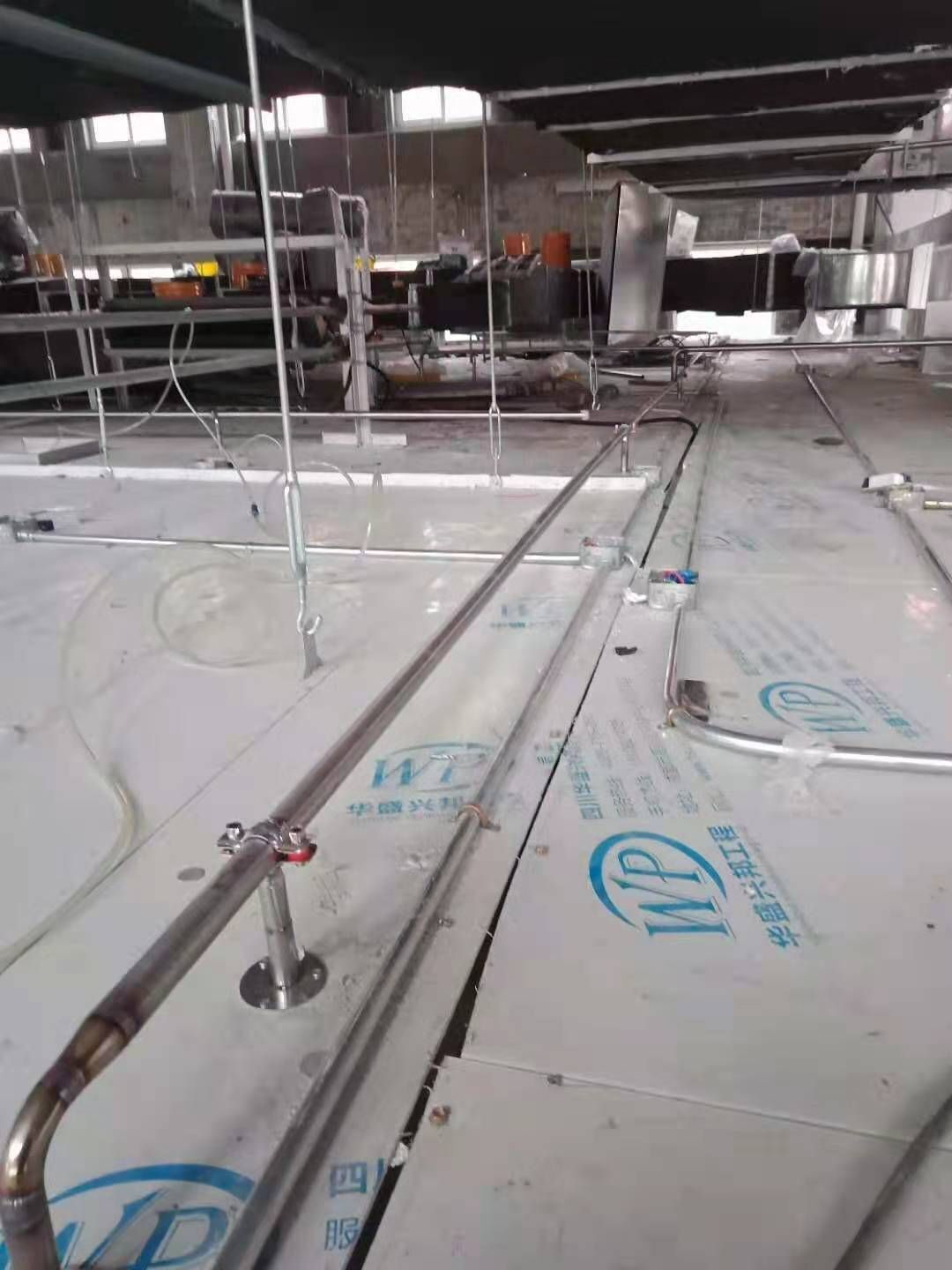

    1、二層彩板打膠收邊; 2、二層配電箱安裝; 3、四層電纜敷設; 4、二層風管安裝; 5、不銹鋼安裝;6、一層冷凍水管道安裝

  • 2020-11-21

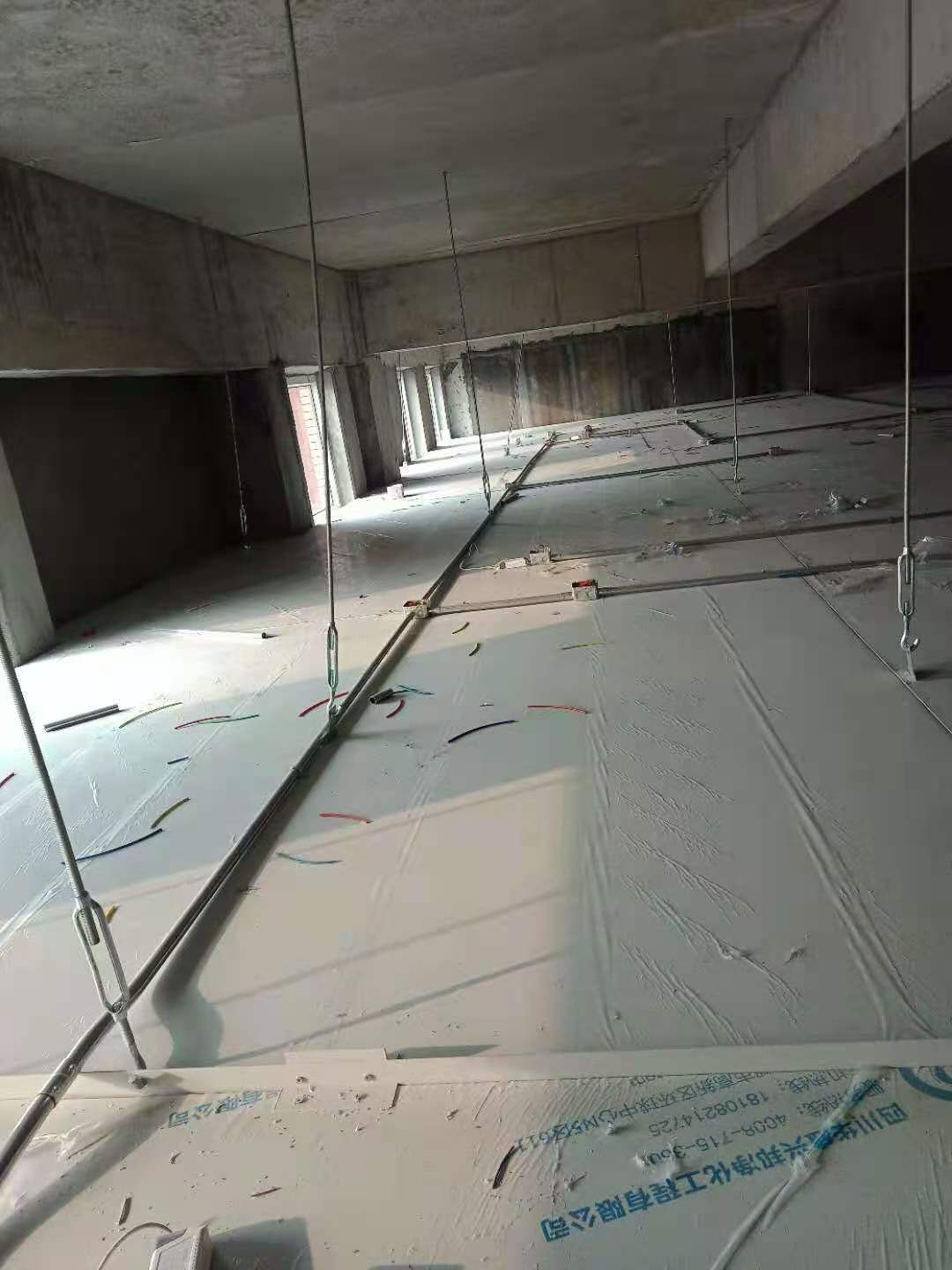

    1一層不銹鋼管道安裝 2一層頂板垃圾清理 3二層彩板安裝 4二層開關插座安裝 5二層酚醛風管安裝

  • 2020-11-18

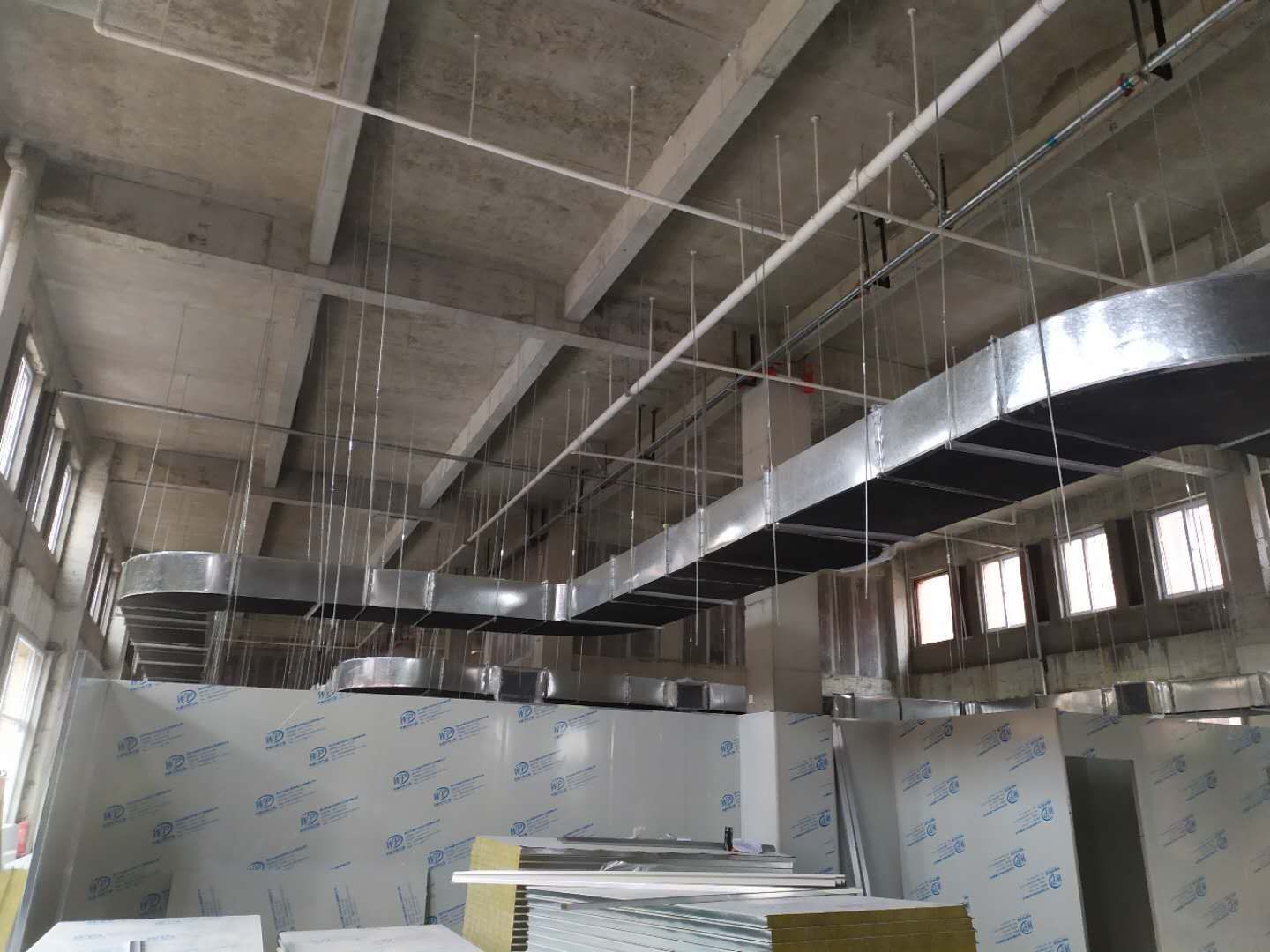

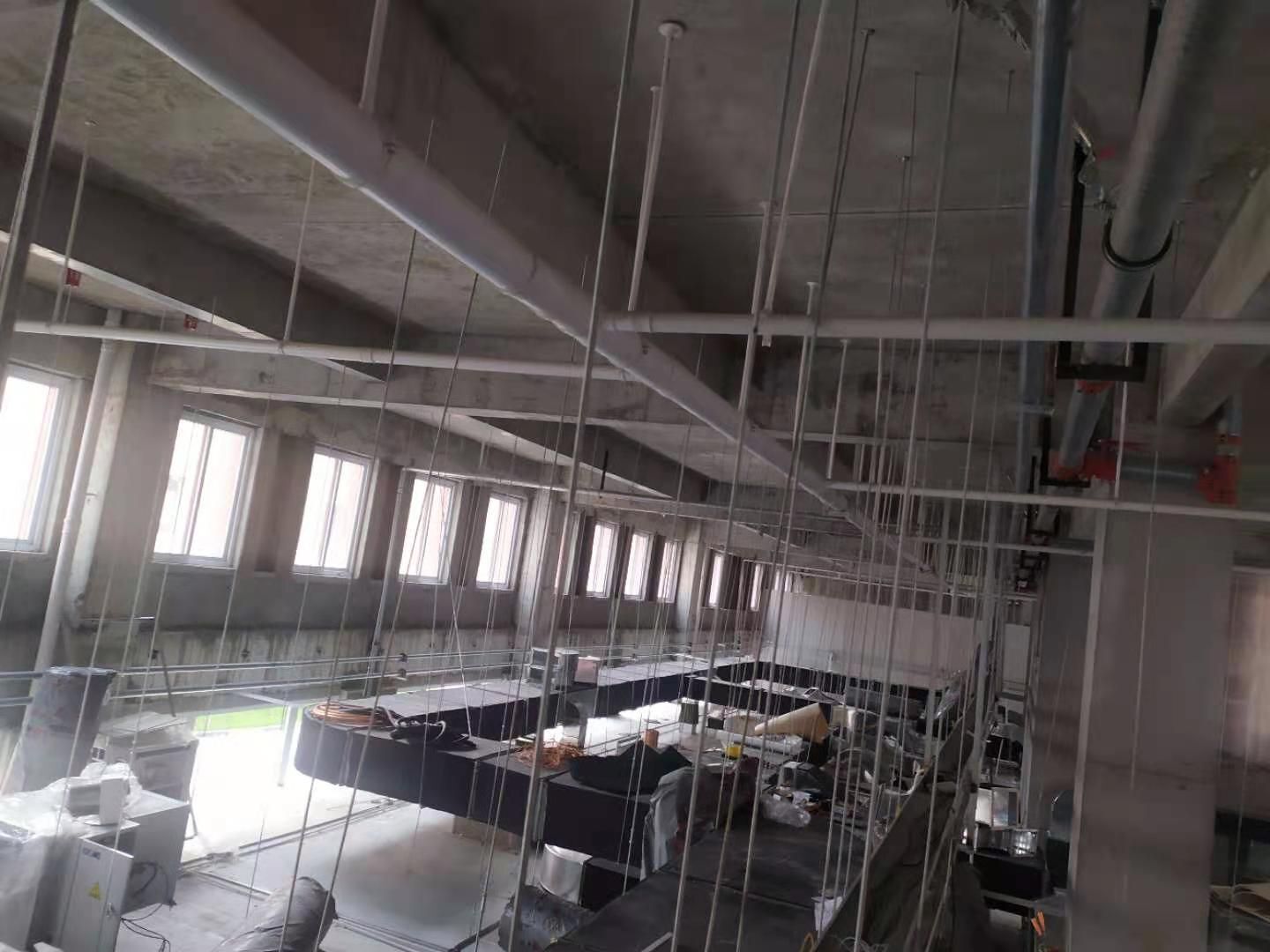

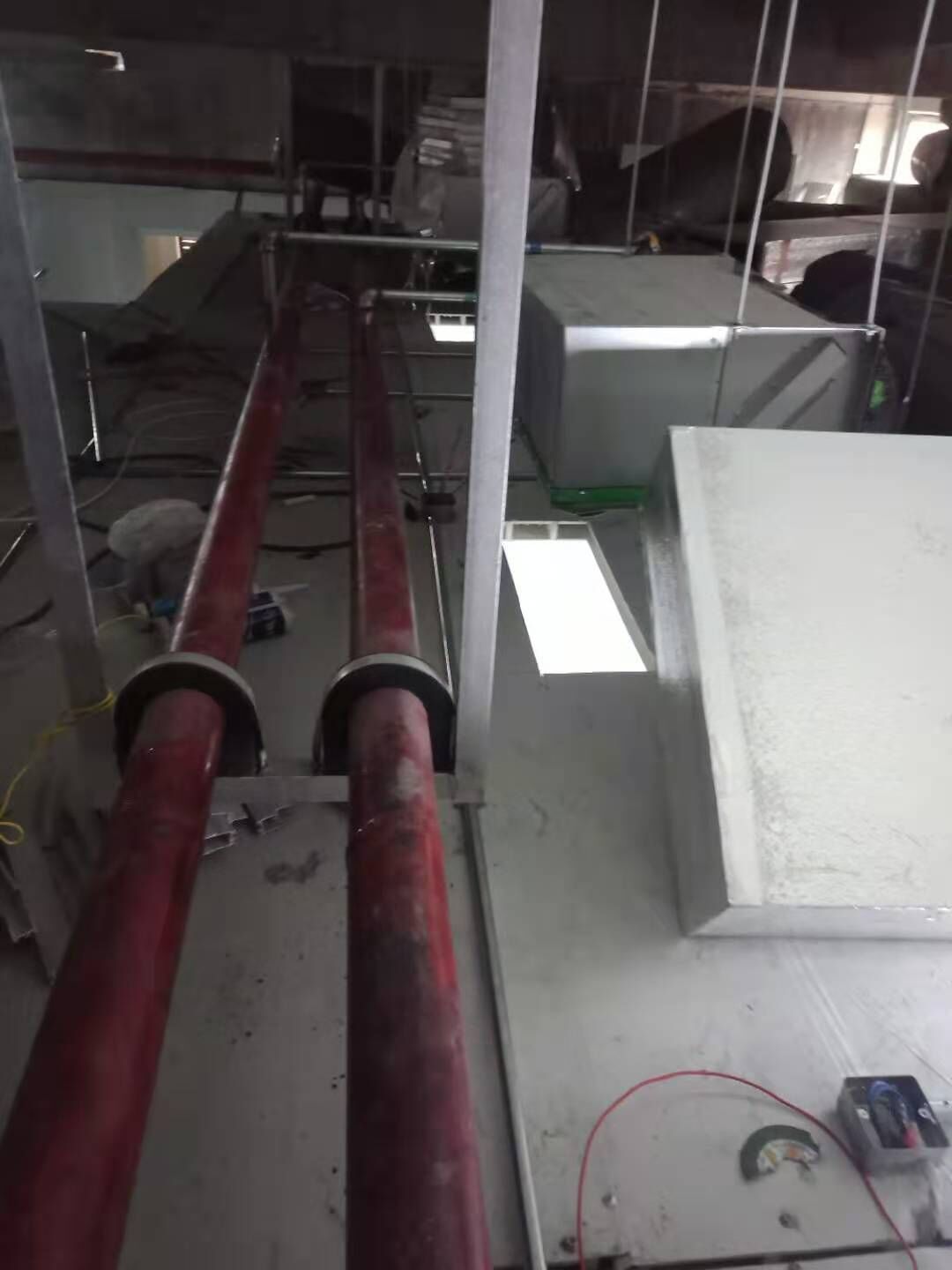

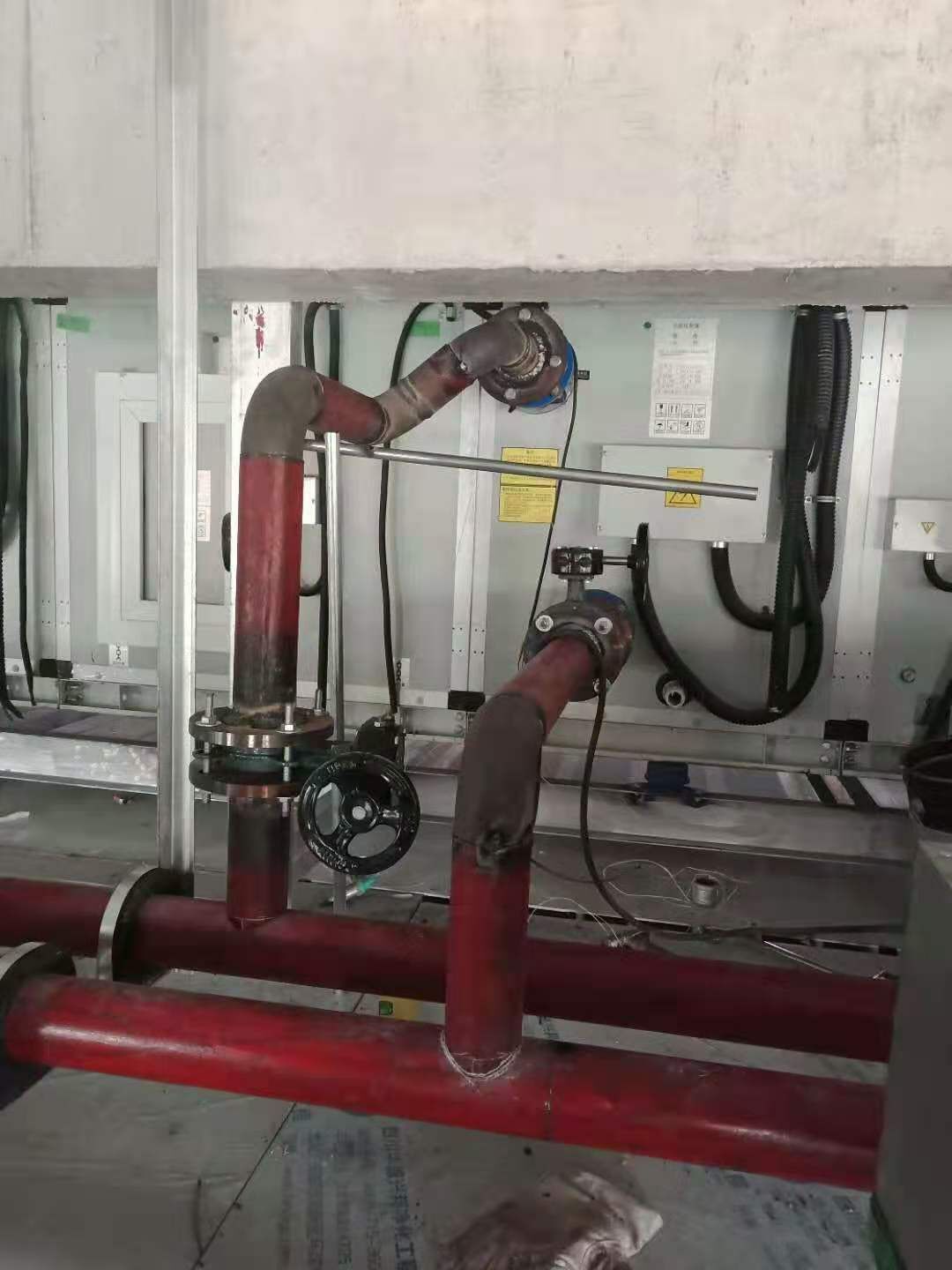

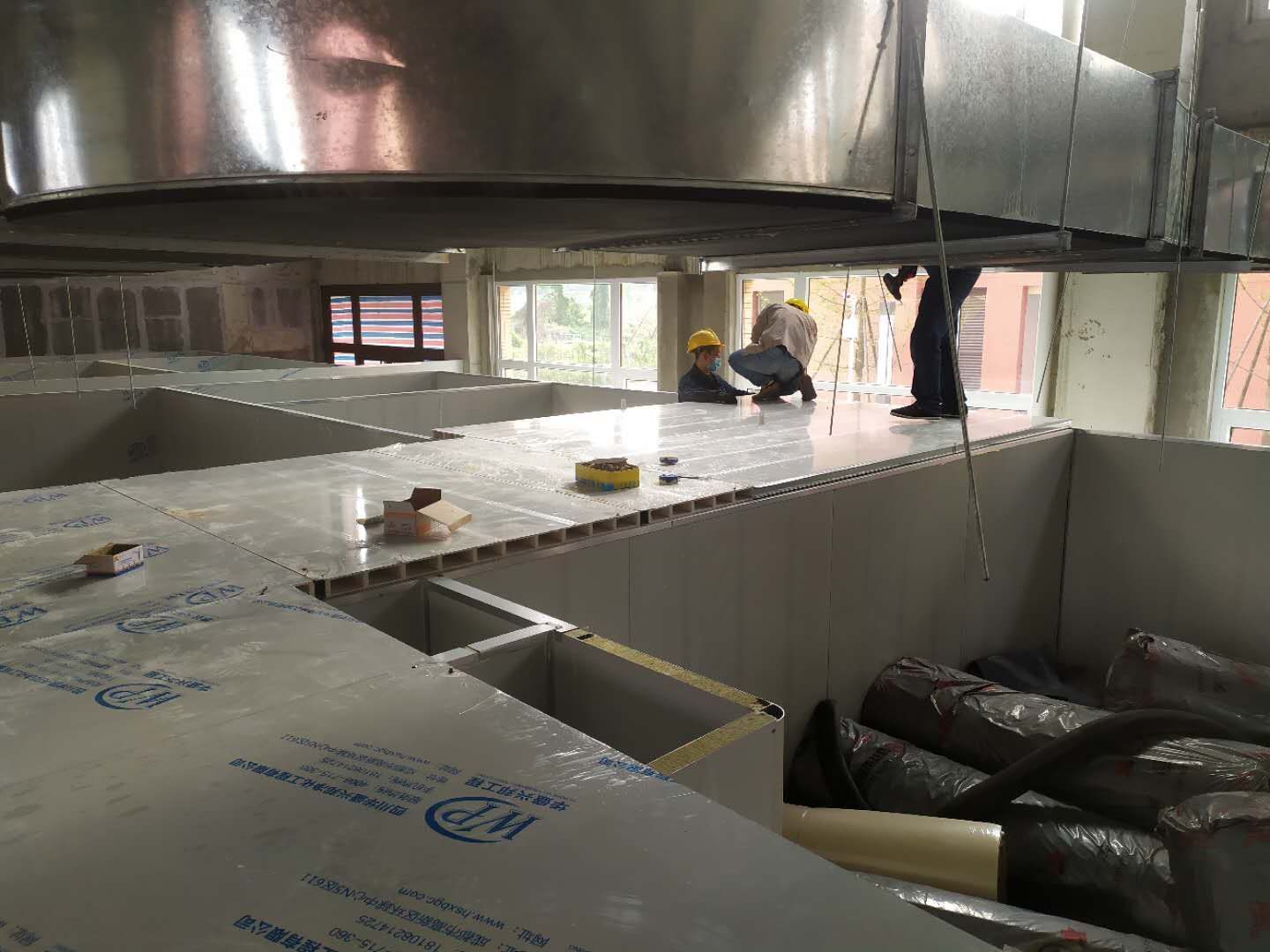

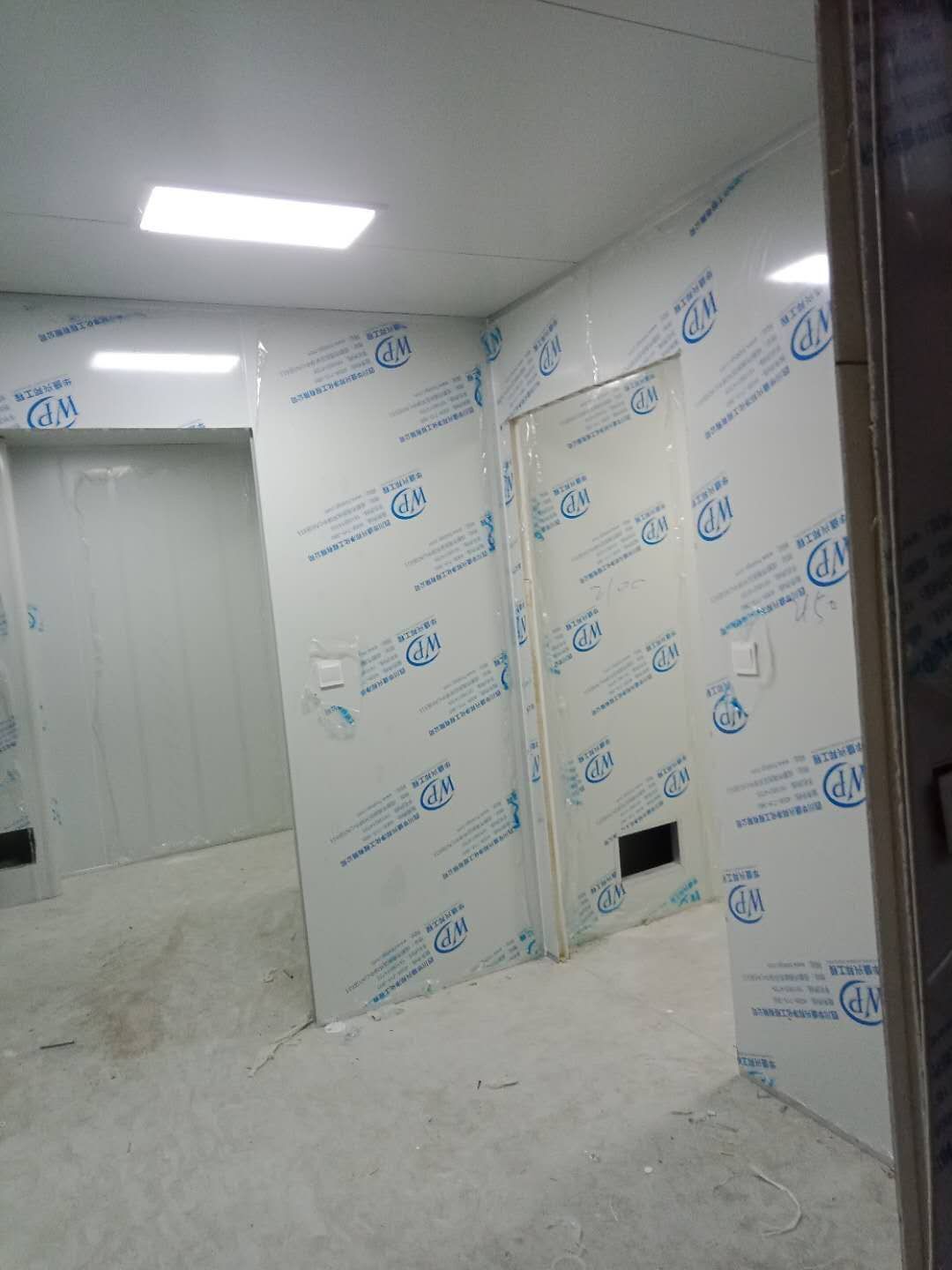

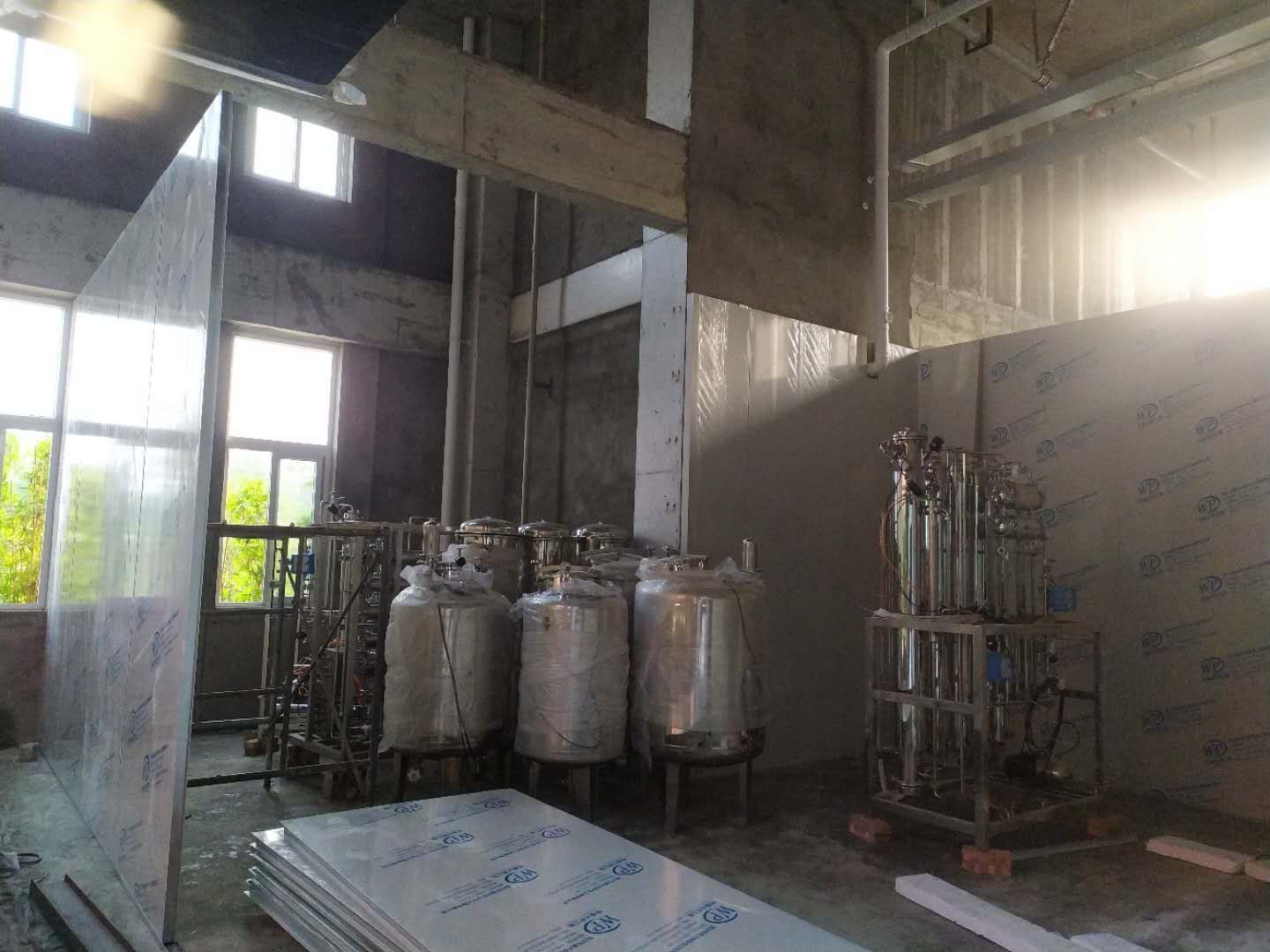

    1一層工藝管道安裝; 2一層制水間環氧刮砂; 3一層回風口內上環氧底漆; 4二層彩板打膠收邊; 5二層盤管溫控器連線; 6二層空調水管安裝

  • 2020-11-12

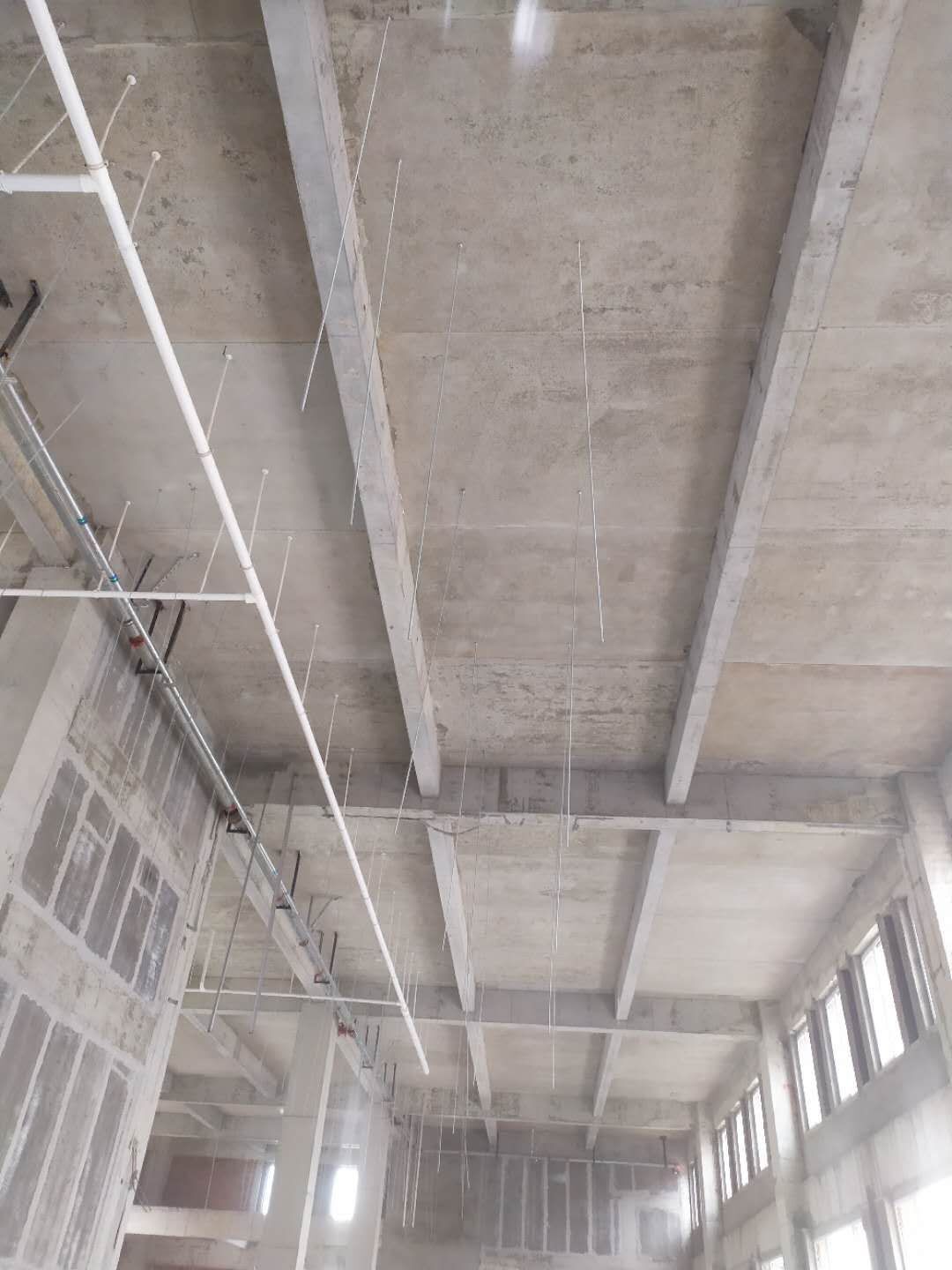

    1、一層外墻內側乳膠漆完成;2、一層304管道安裝;3、二層彩板安裝;4、二層照明安裝;5、屋面空調管道安裝完成

  • 2020-11-09

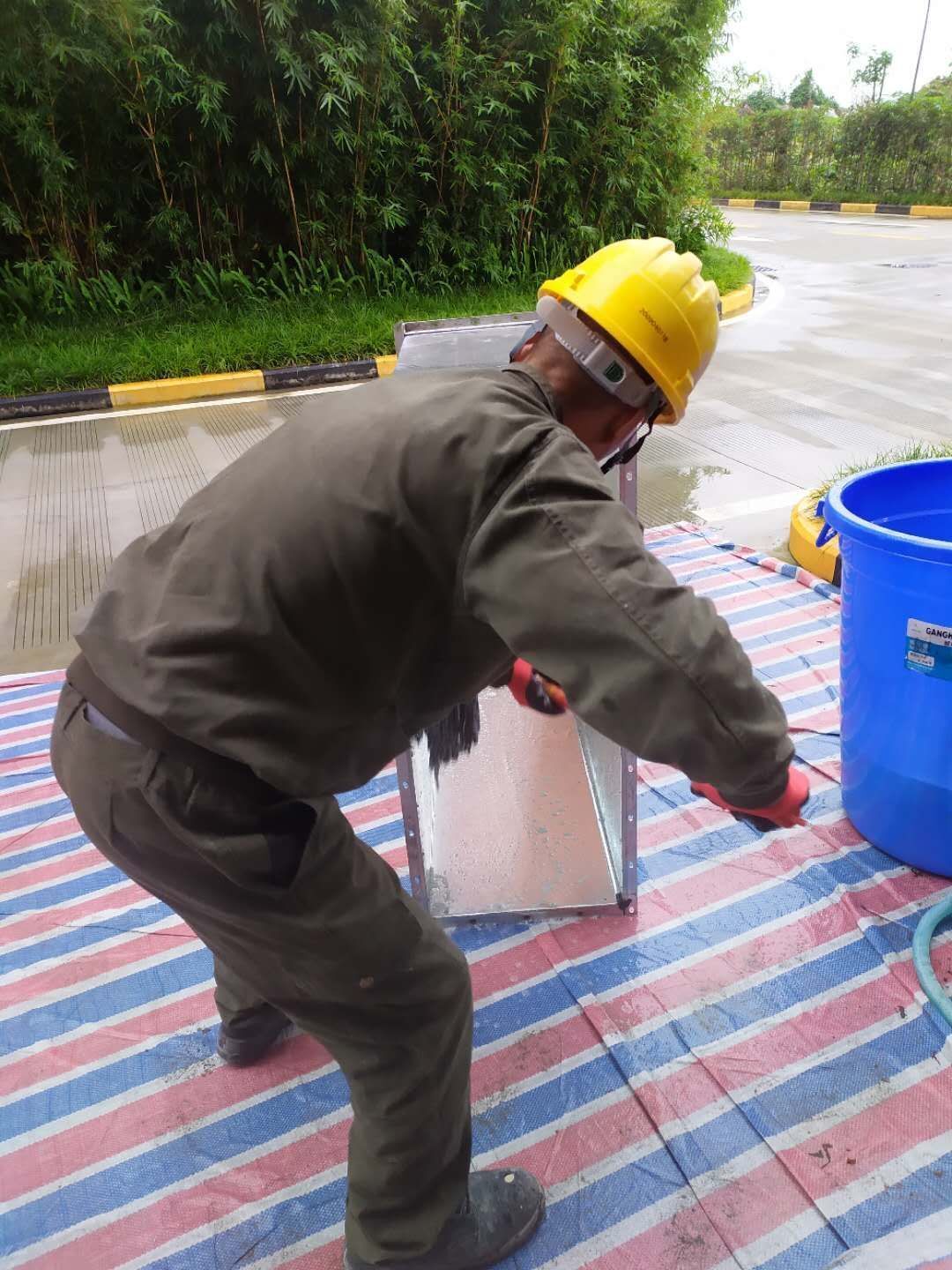

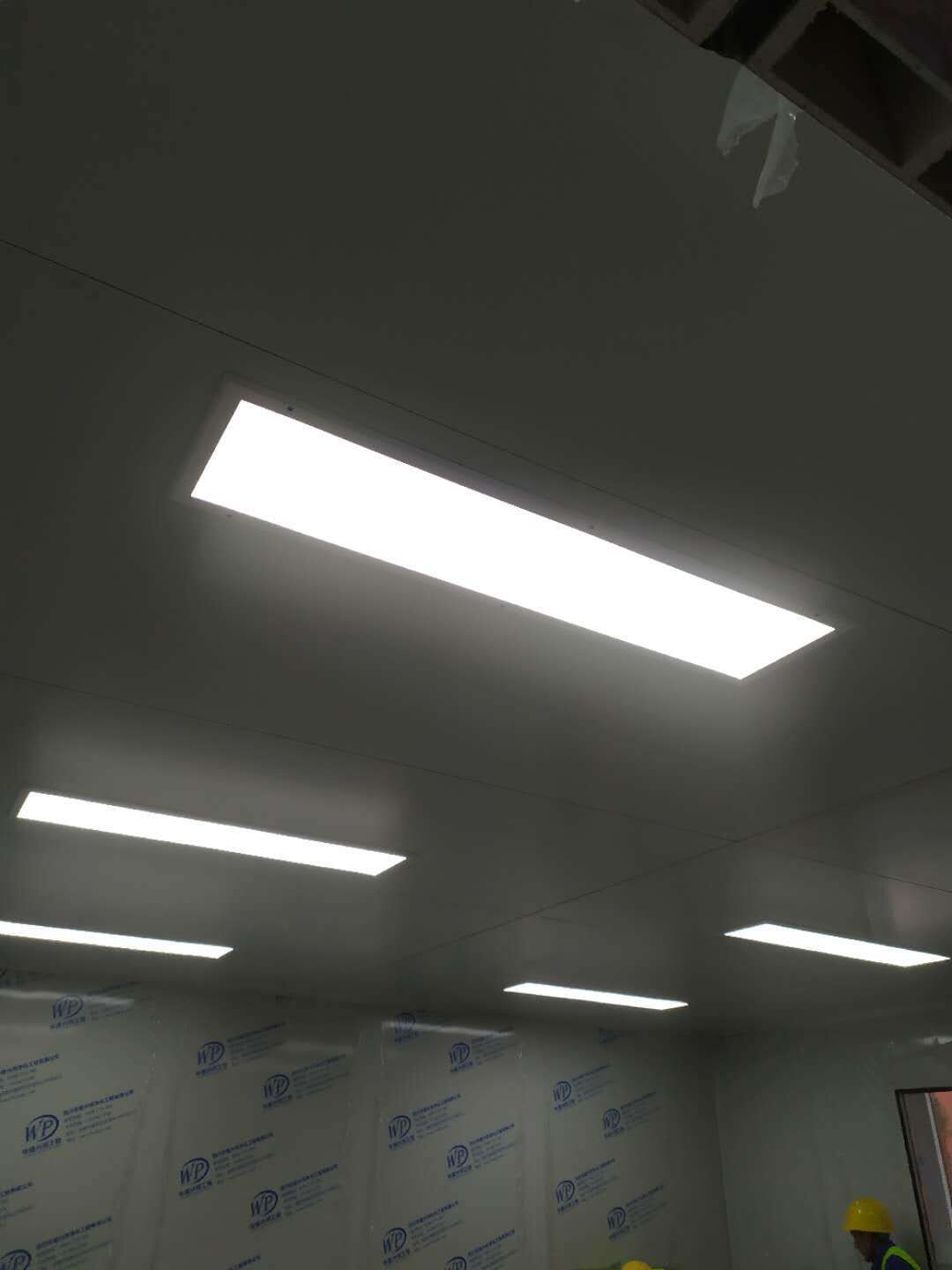

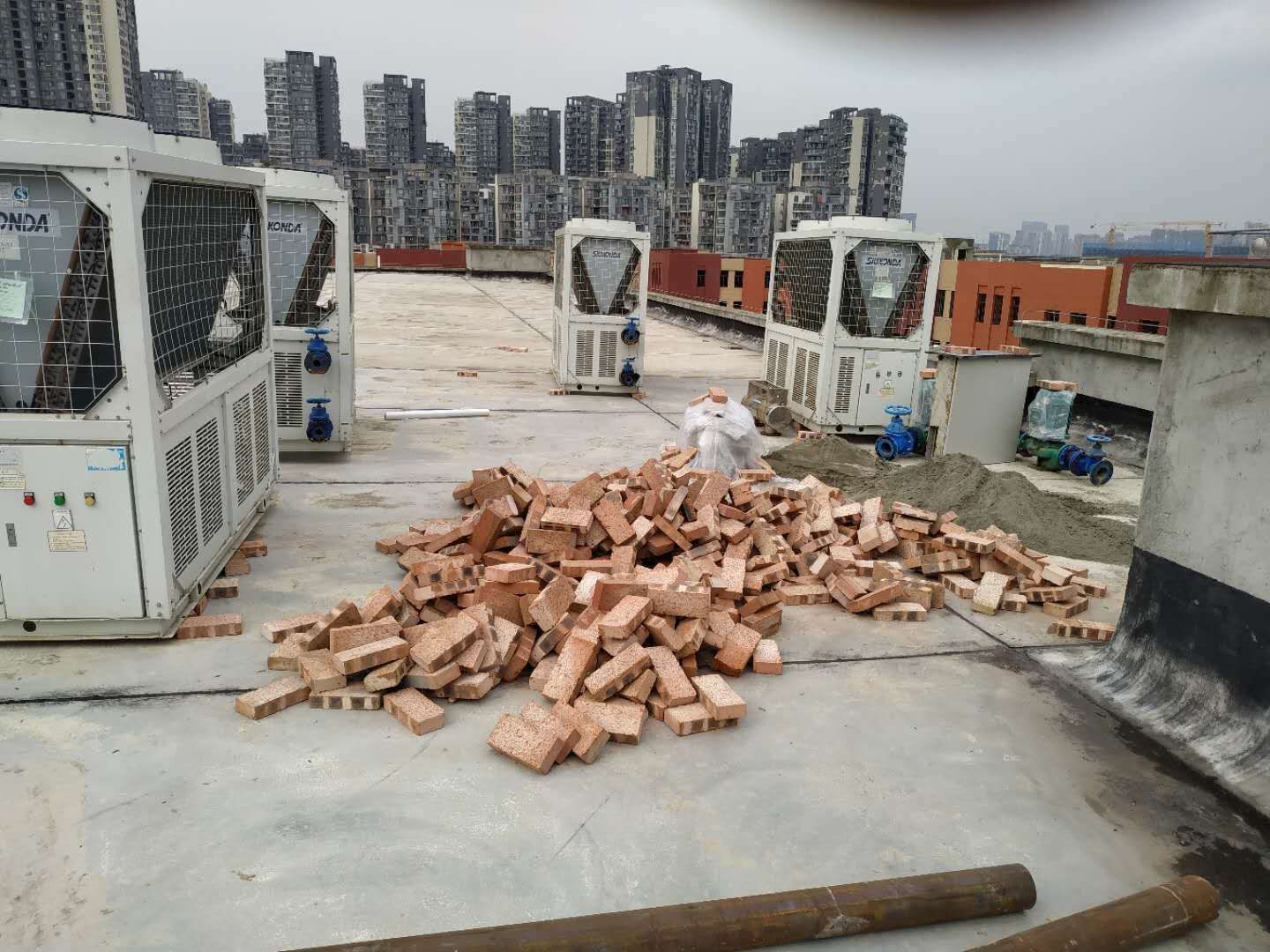

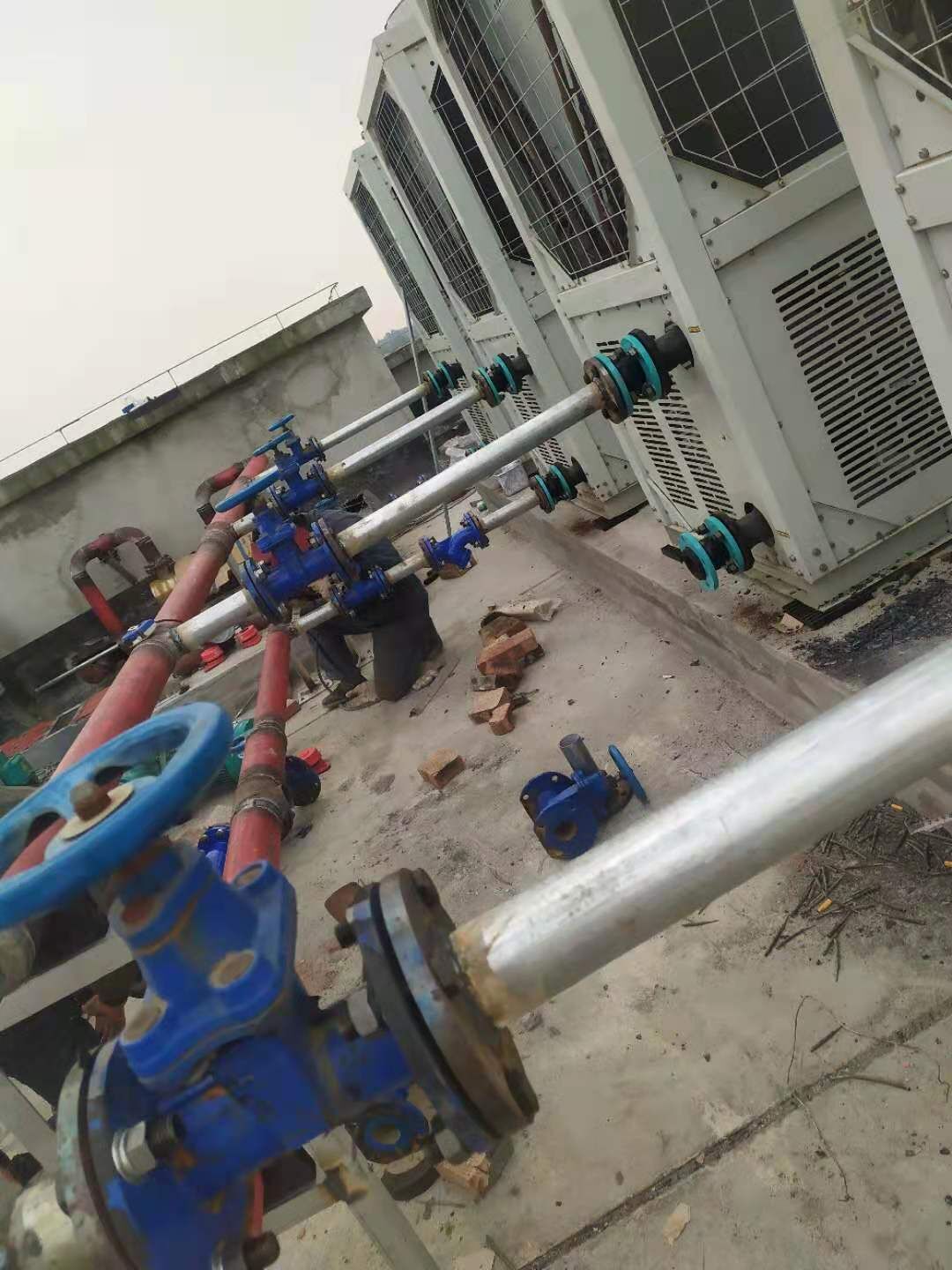

    1、一層高效風管保溫 2、一層衛生打掃 3、一層外圍內側踢腳線安裝 4、二層照明亮燈 5、二層打膠條 拍圓弧 6、屋面主機安裝

  • 2020-11-05

    1一層門體安裝 2一層乳膠漆第二遍刮白 3一層監控安裝 4一層風管支管安裝 5一層彩板收邊收口 6二層插座布線

  • 2020-11-04

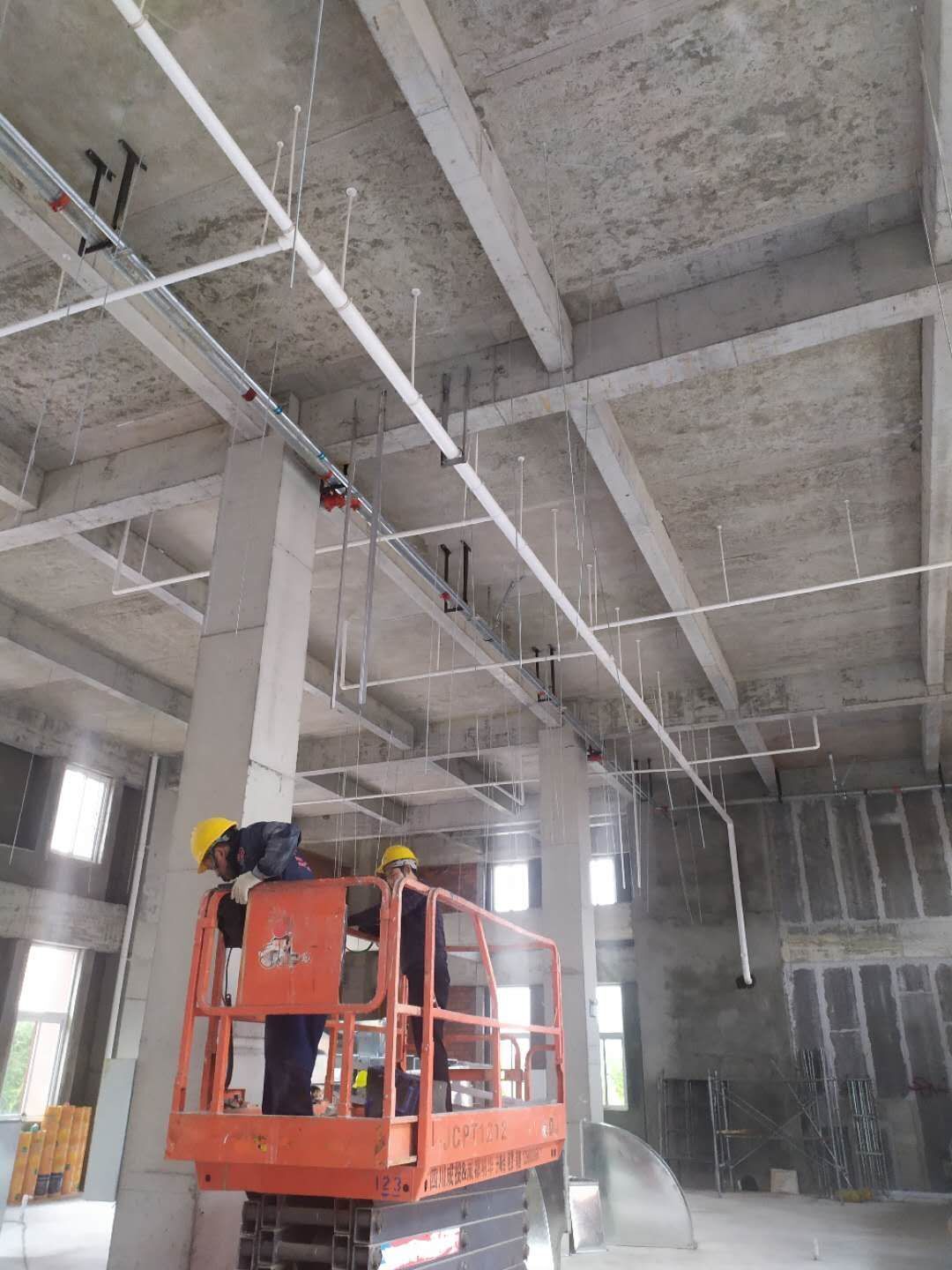

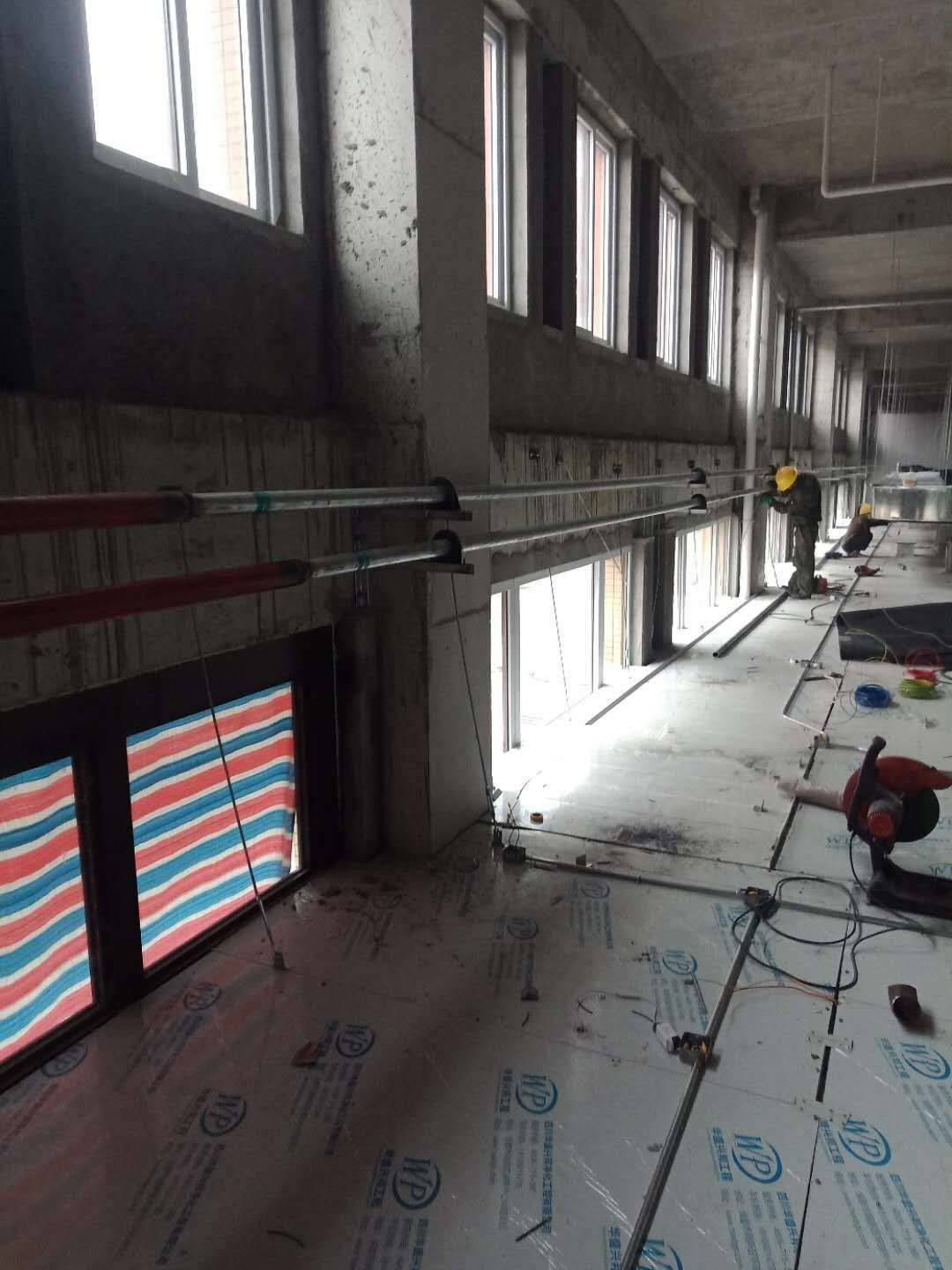

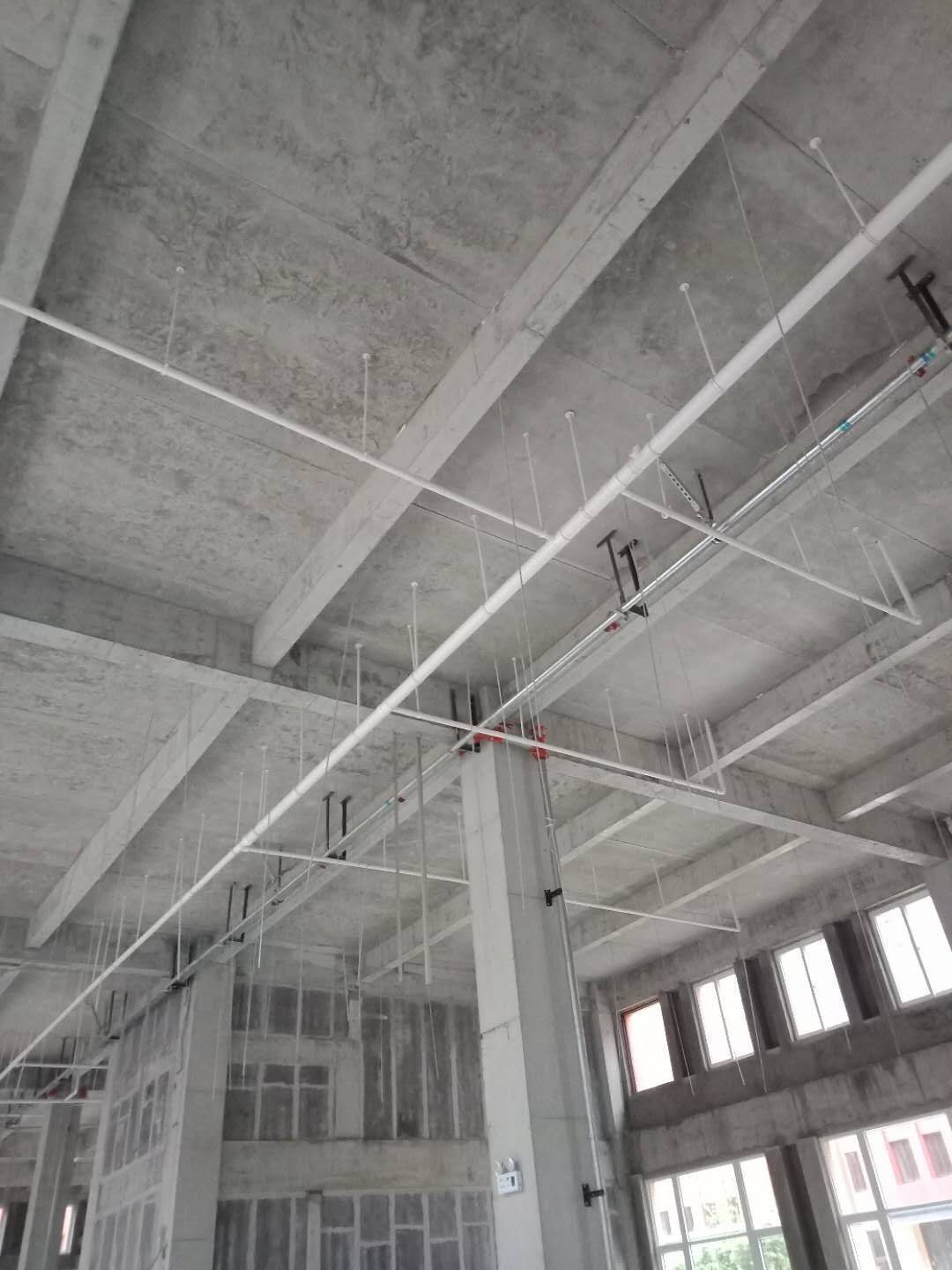

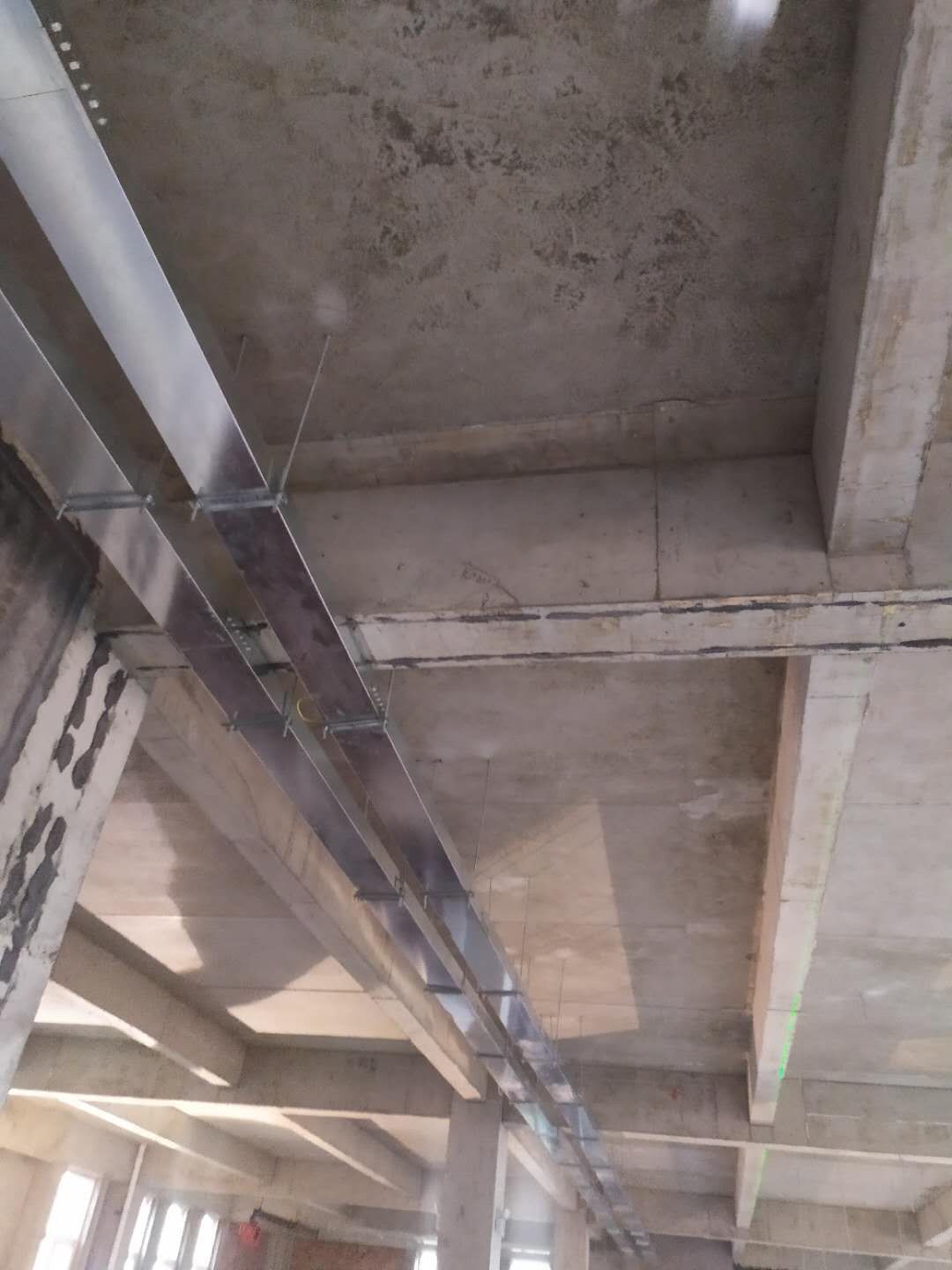

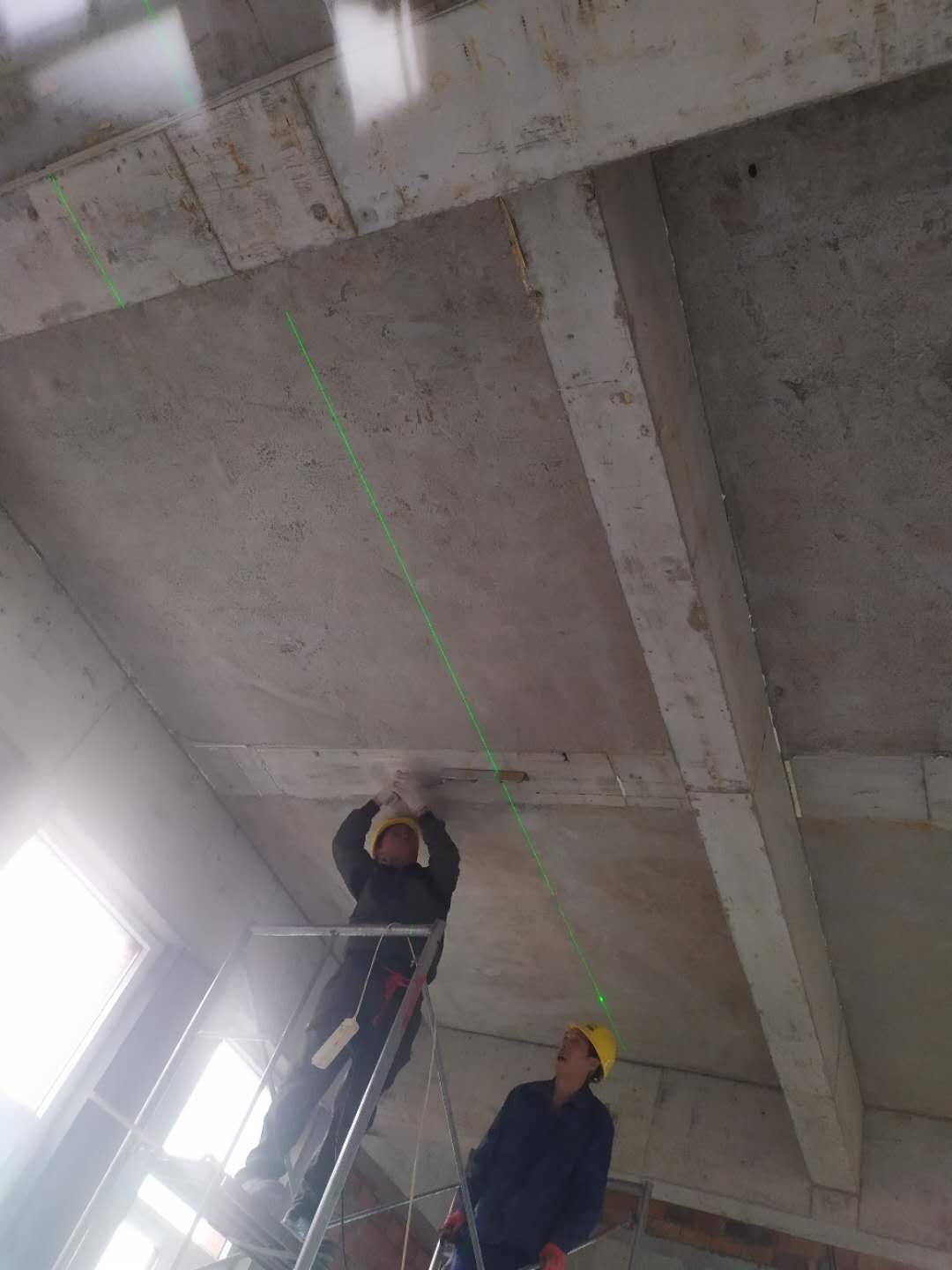

    1、一層監控電話線 安裝 2、一層門體安裝 3、一層PVC安裝 4、一層高效支管清洗 安裝 5、四層到屋面橋架安裝 6、二層彩板到場

  • 2020-11-02

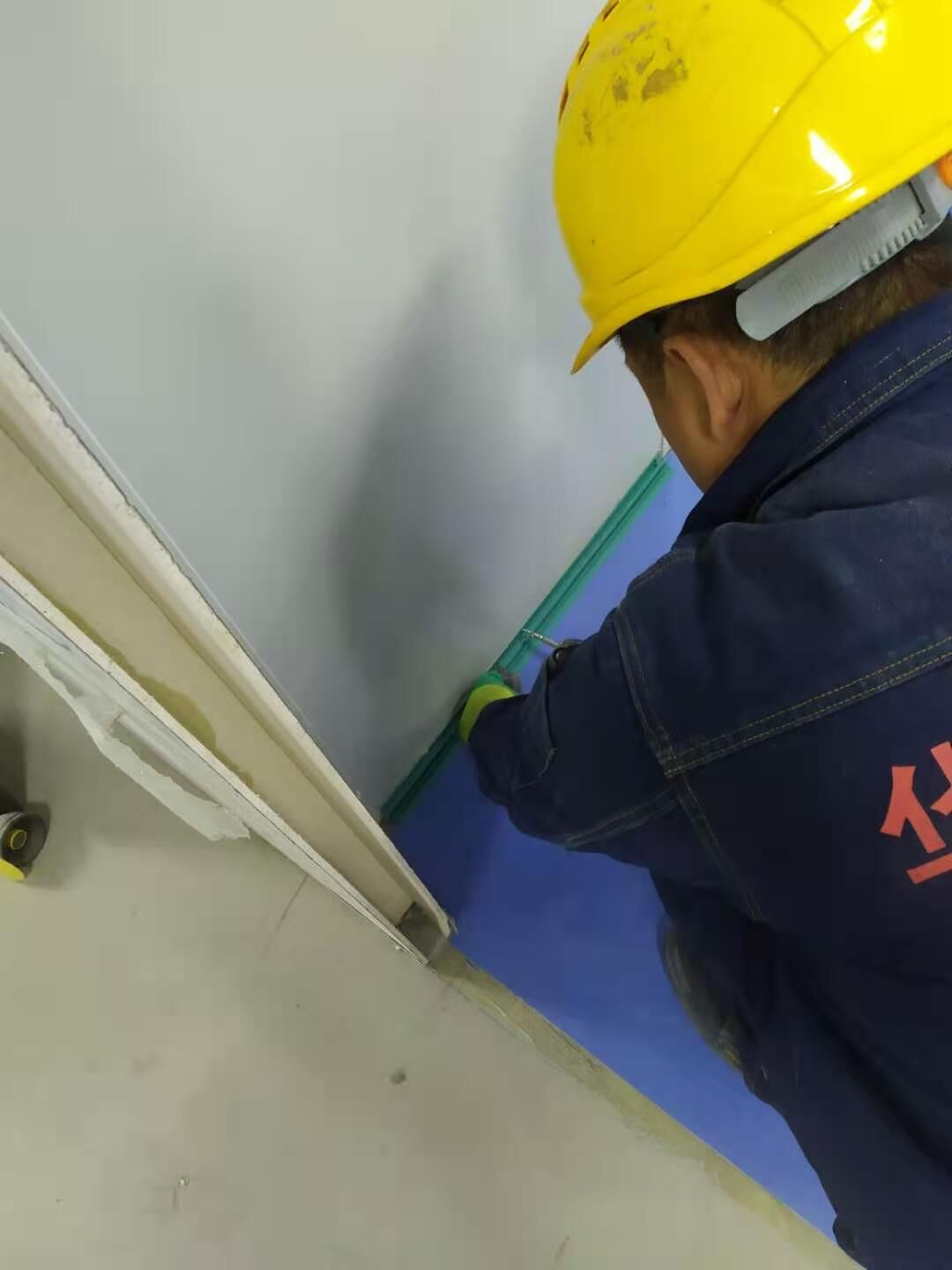

    1、二層彩板安裝 2、二層燈具布線 3、一層空調水管安裝 4、一層主風管接頭全部打膠密封

  • 2020-10-26

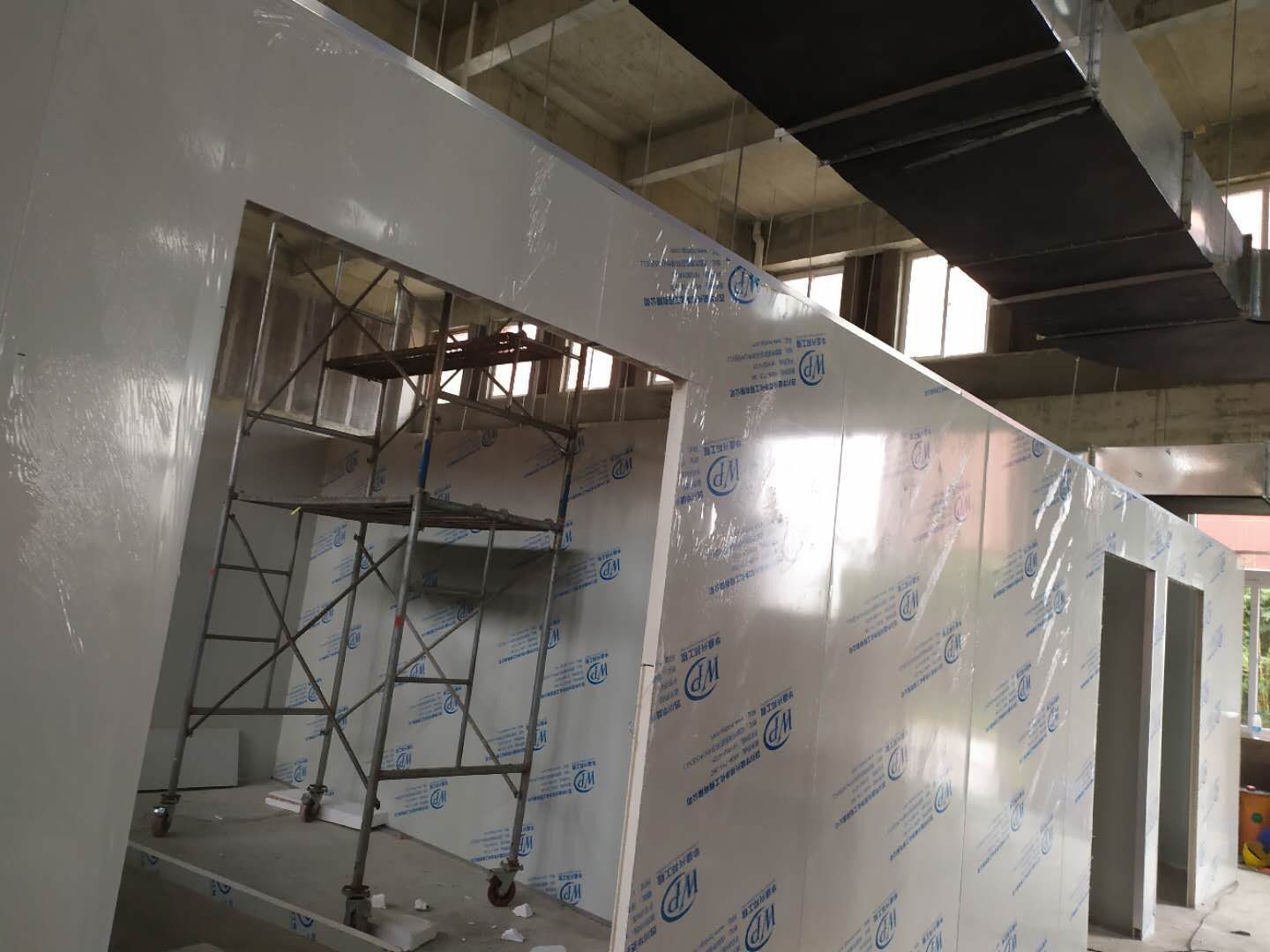

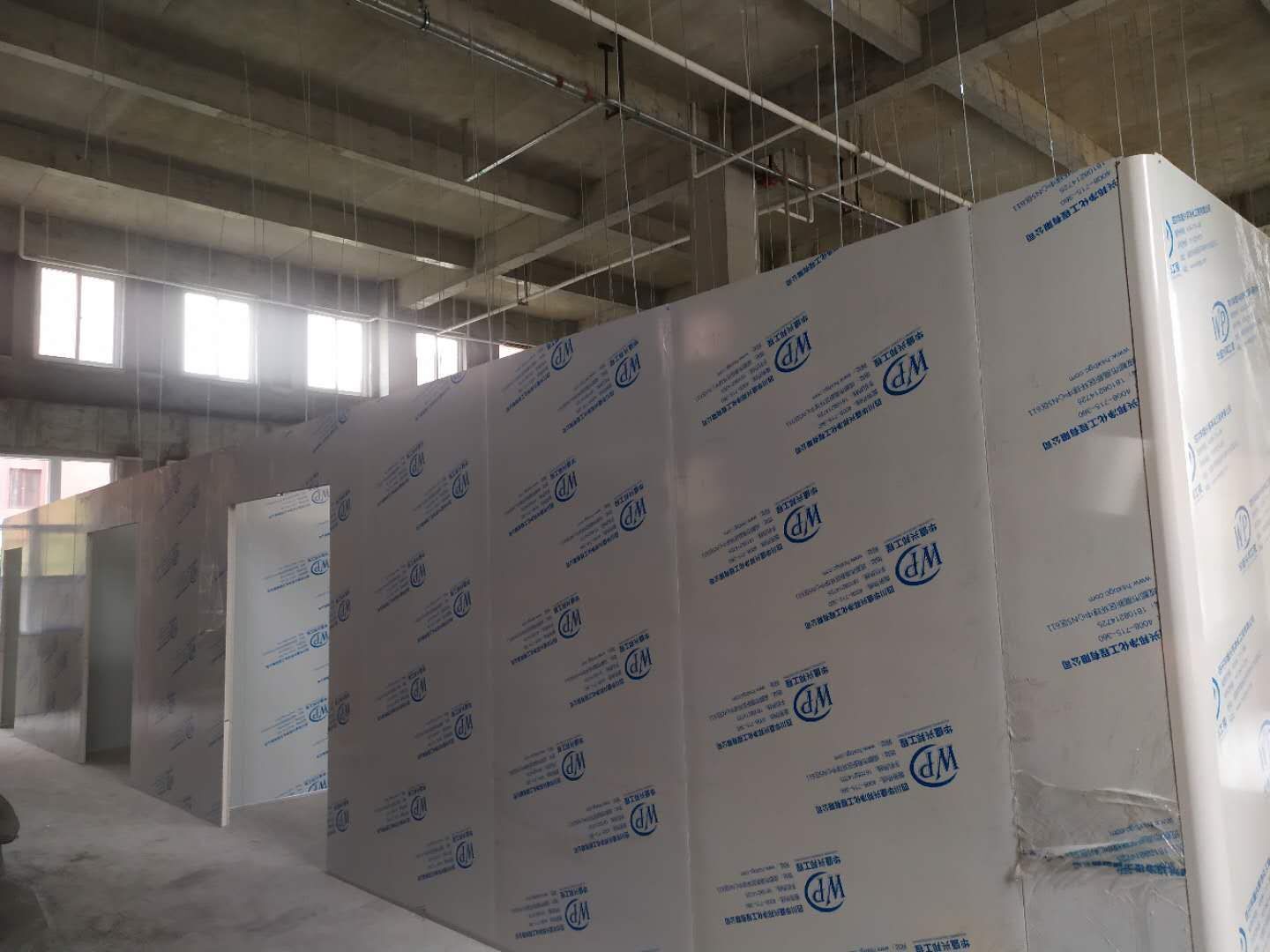

    1、一層制水間頂板安裝 2、一層插座布線穿管 3、二層彩板搬運 4、二層機組吊裝

  • 2020-10-23

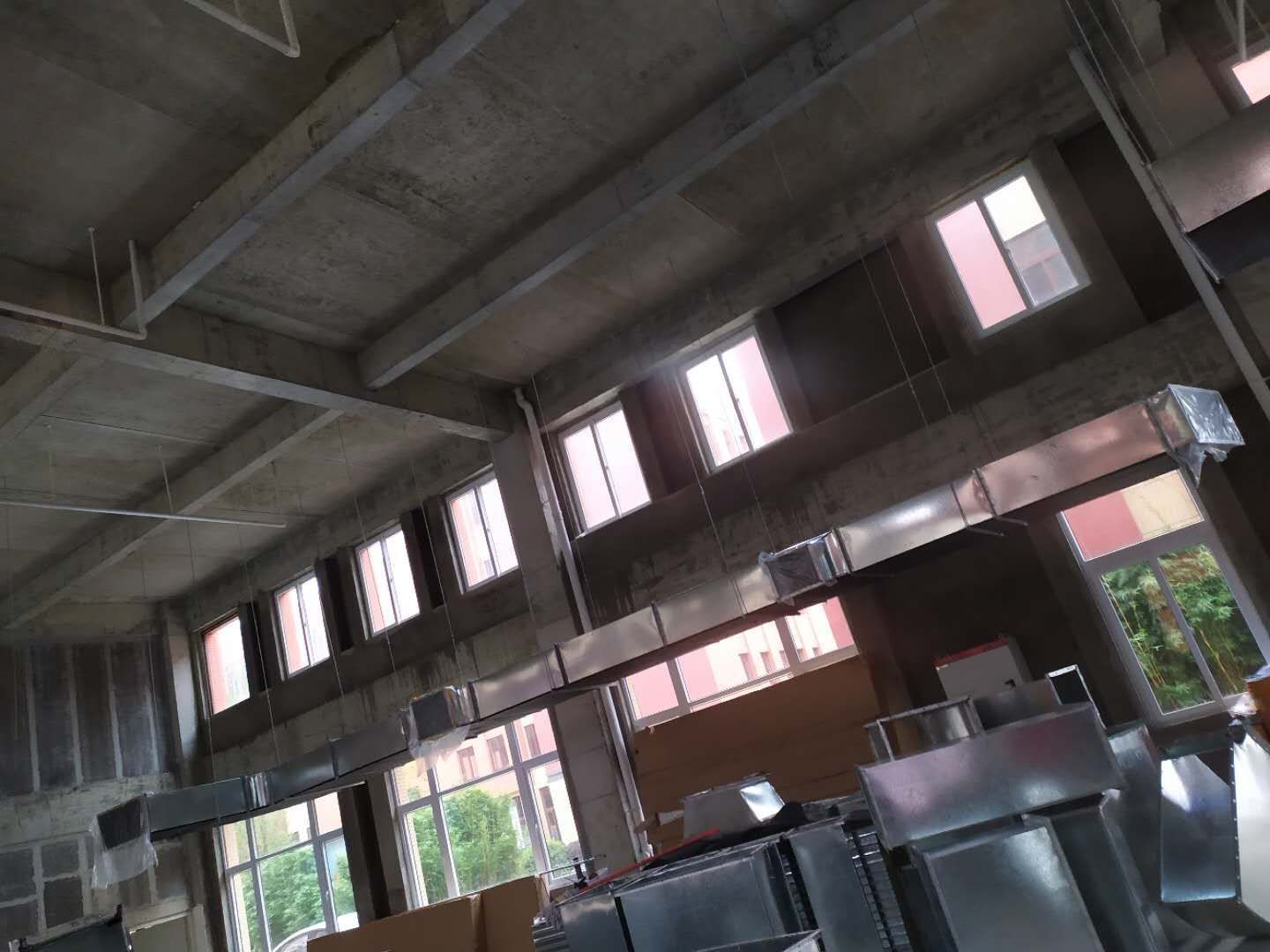

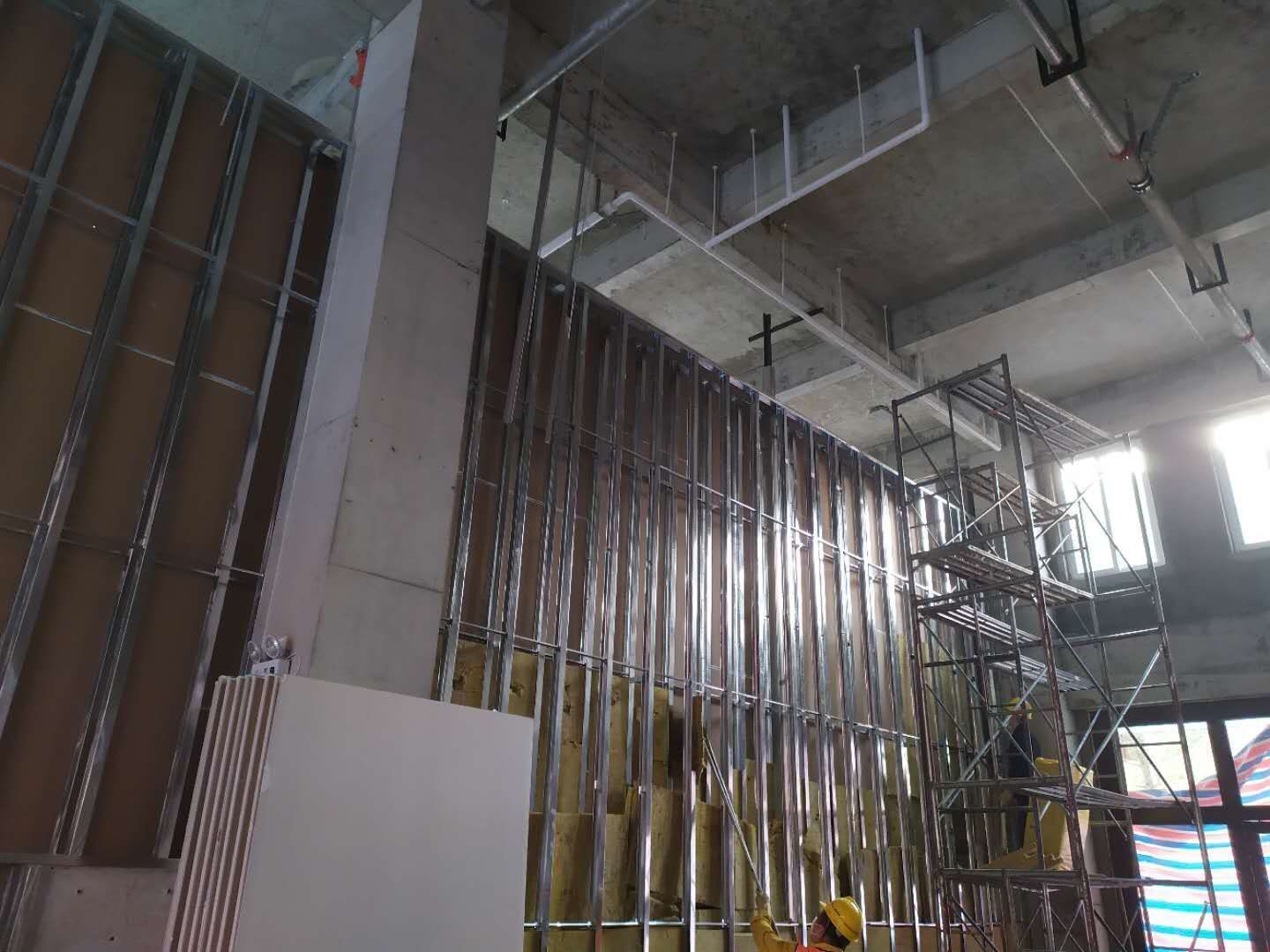

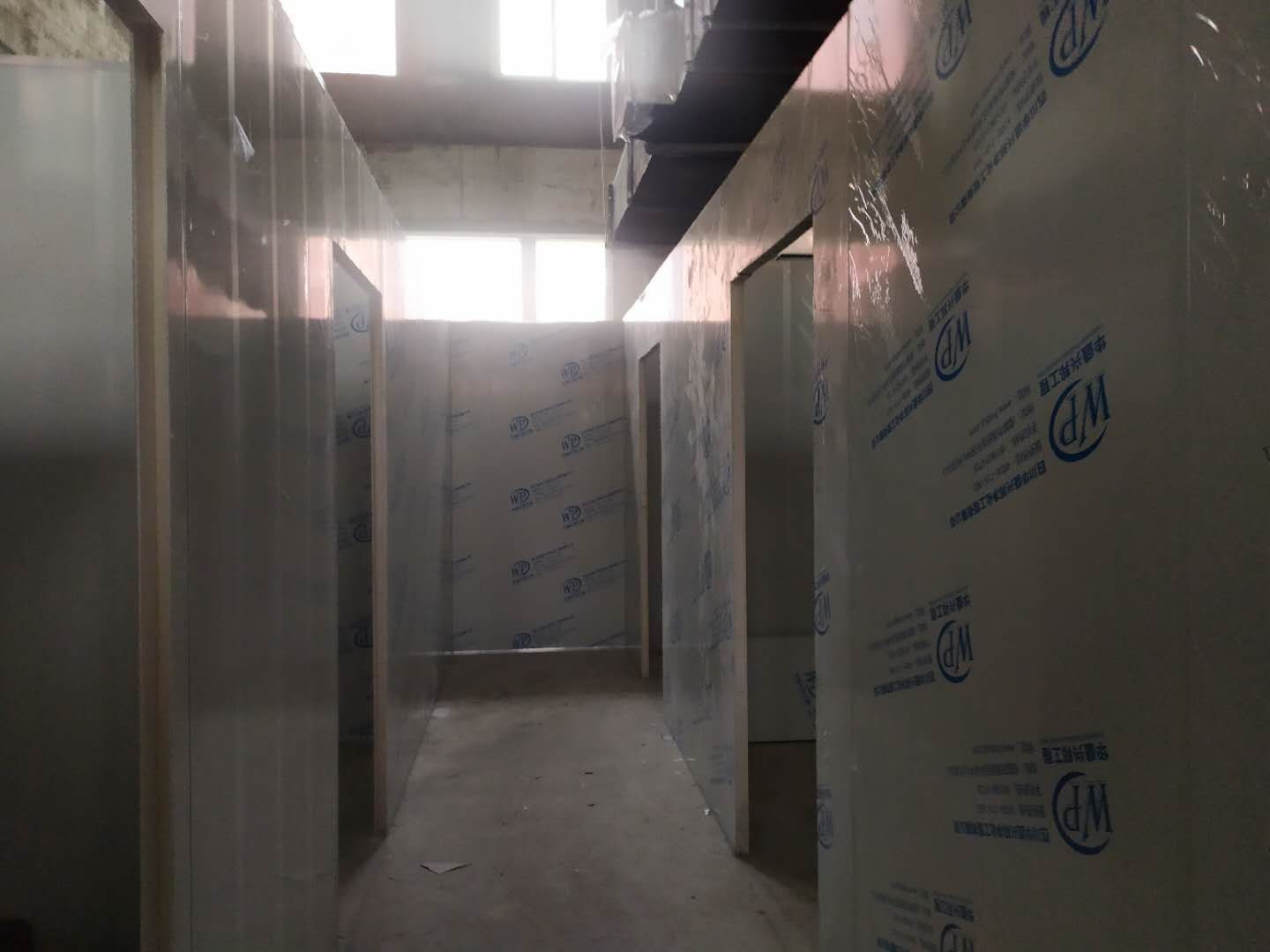

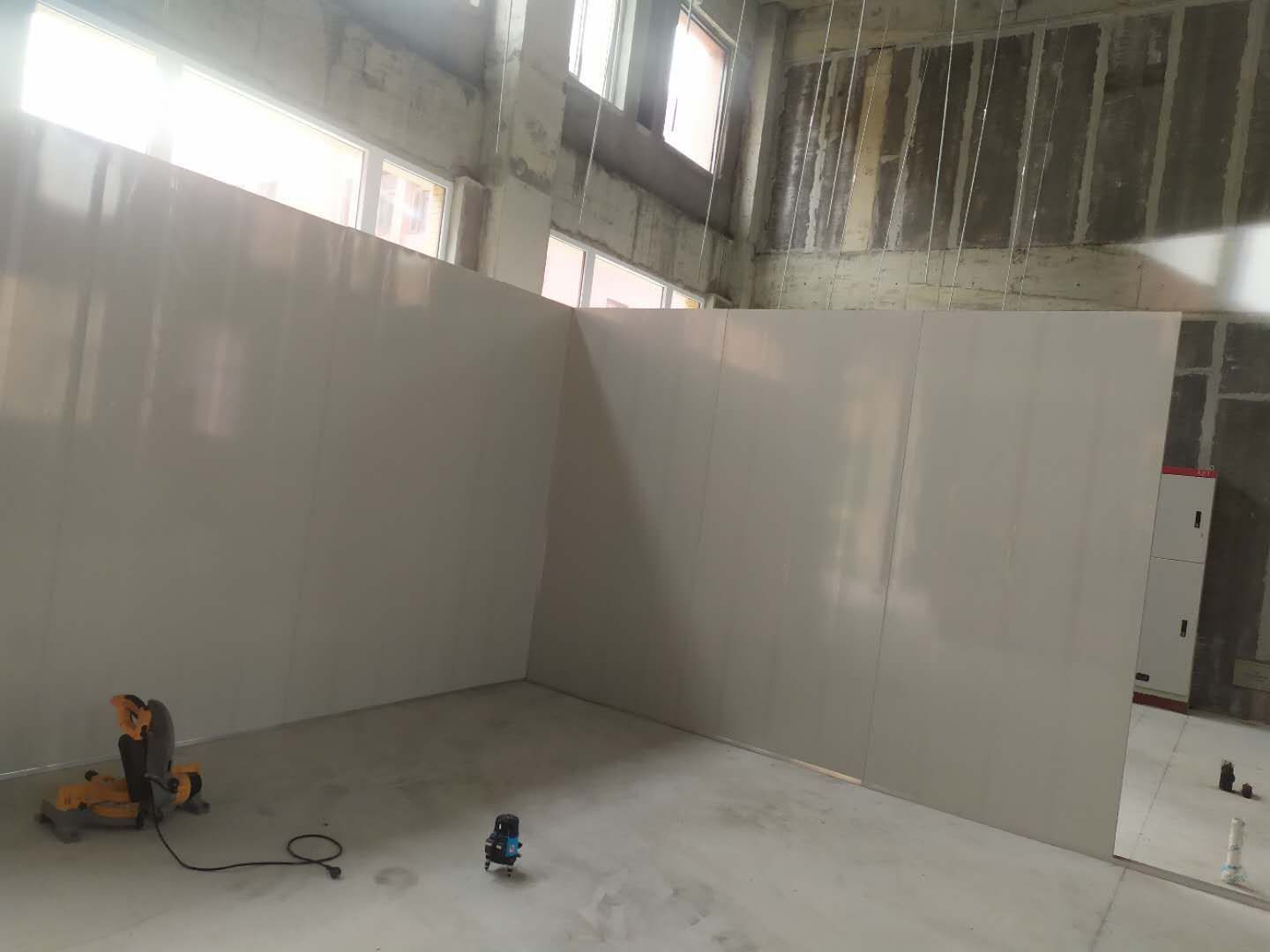

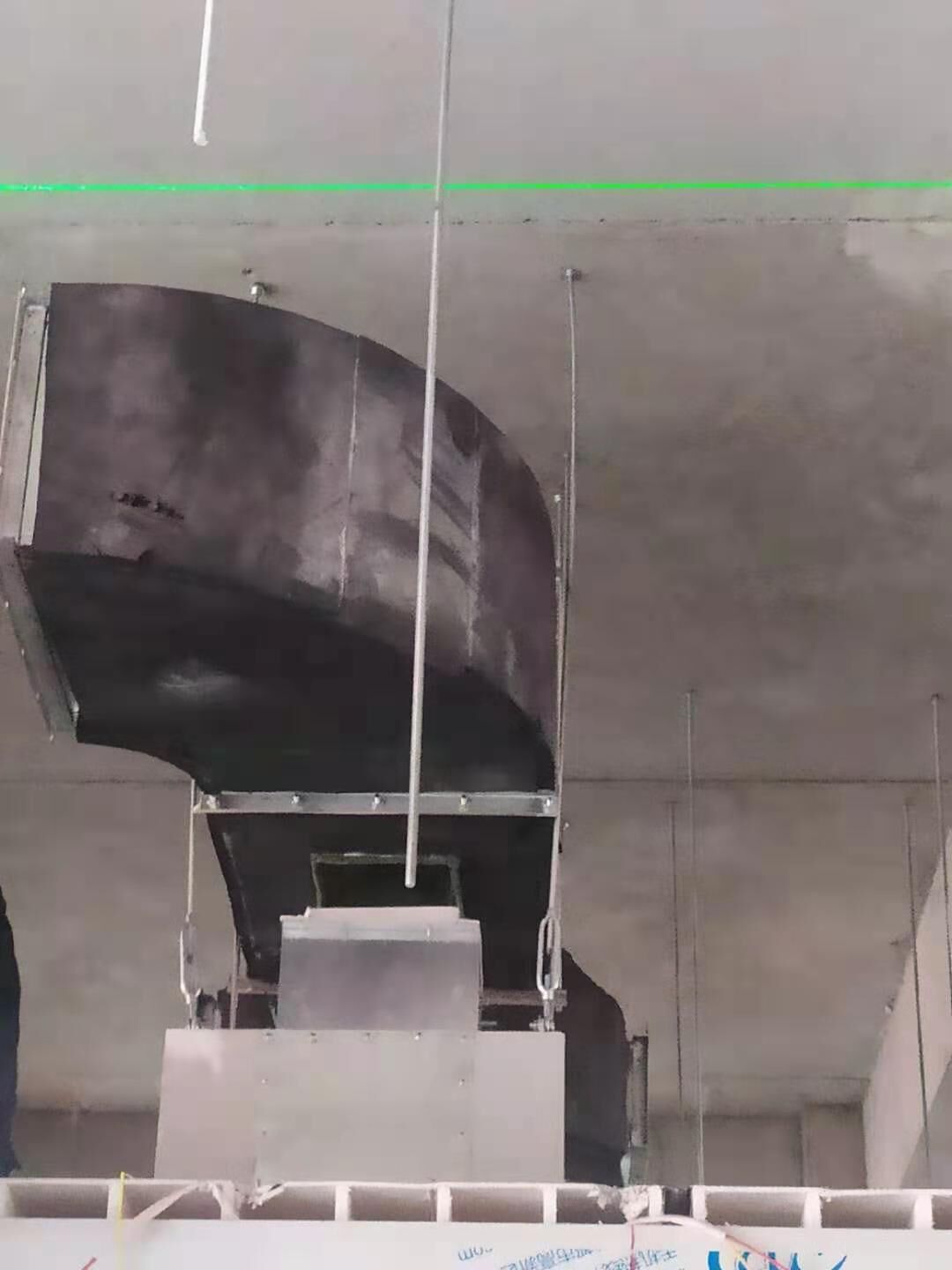

    1、一層走廊頂板安裝;2、制水間立板安裝;3、制水間設備搬運;4、一層插座開孔布線;5、一層輕鋼龍骨隔墻安裝;6、一層風管支管安裝

  • 2020-10-21

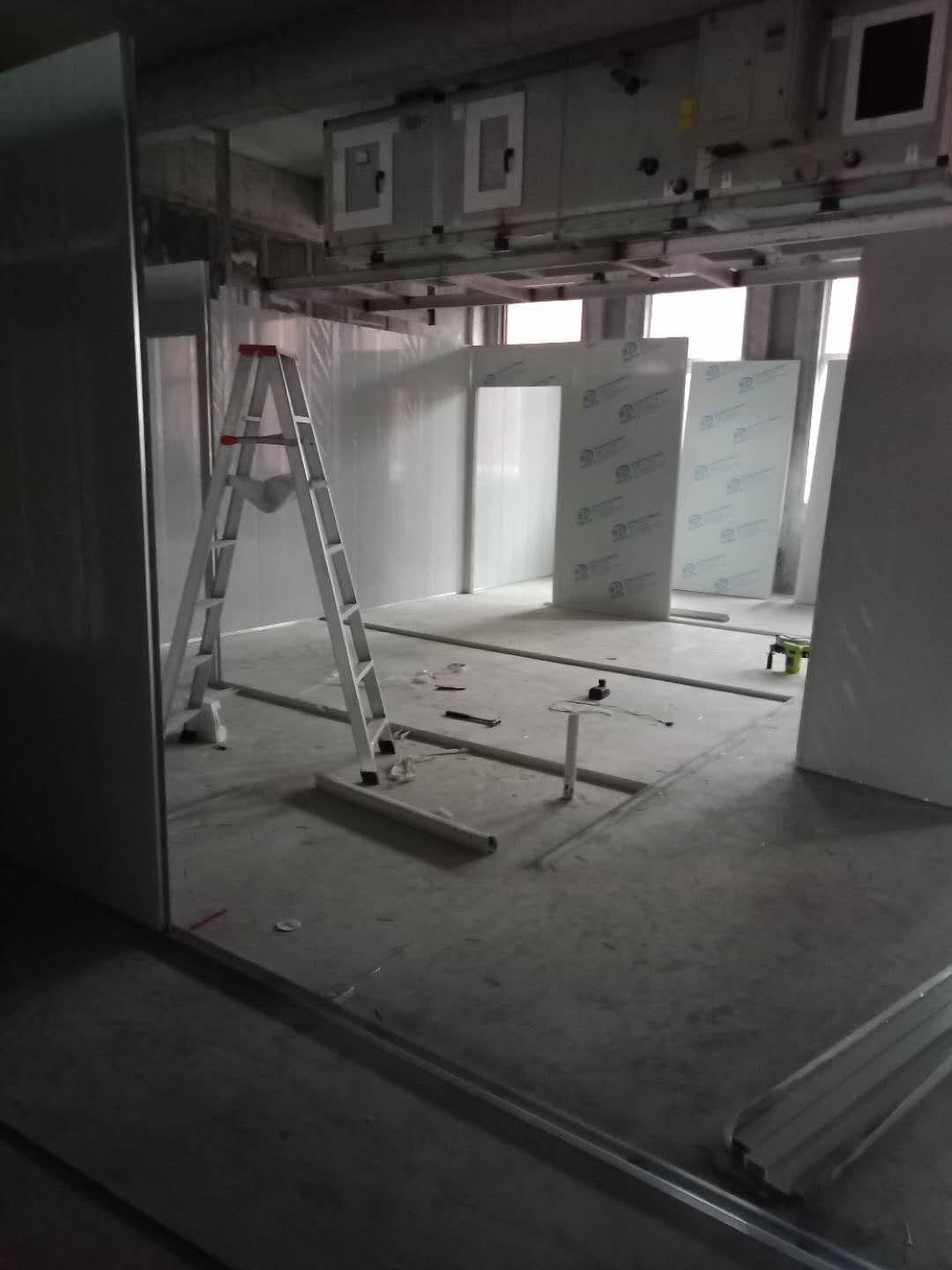

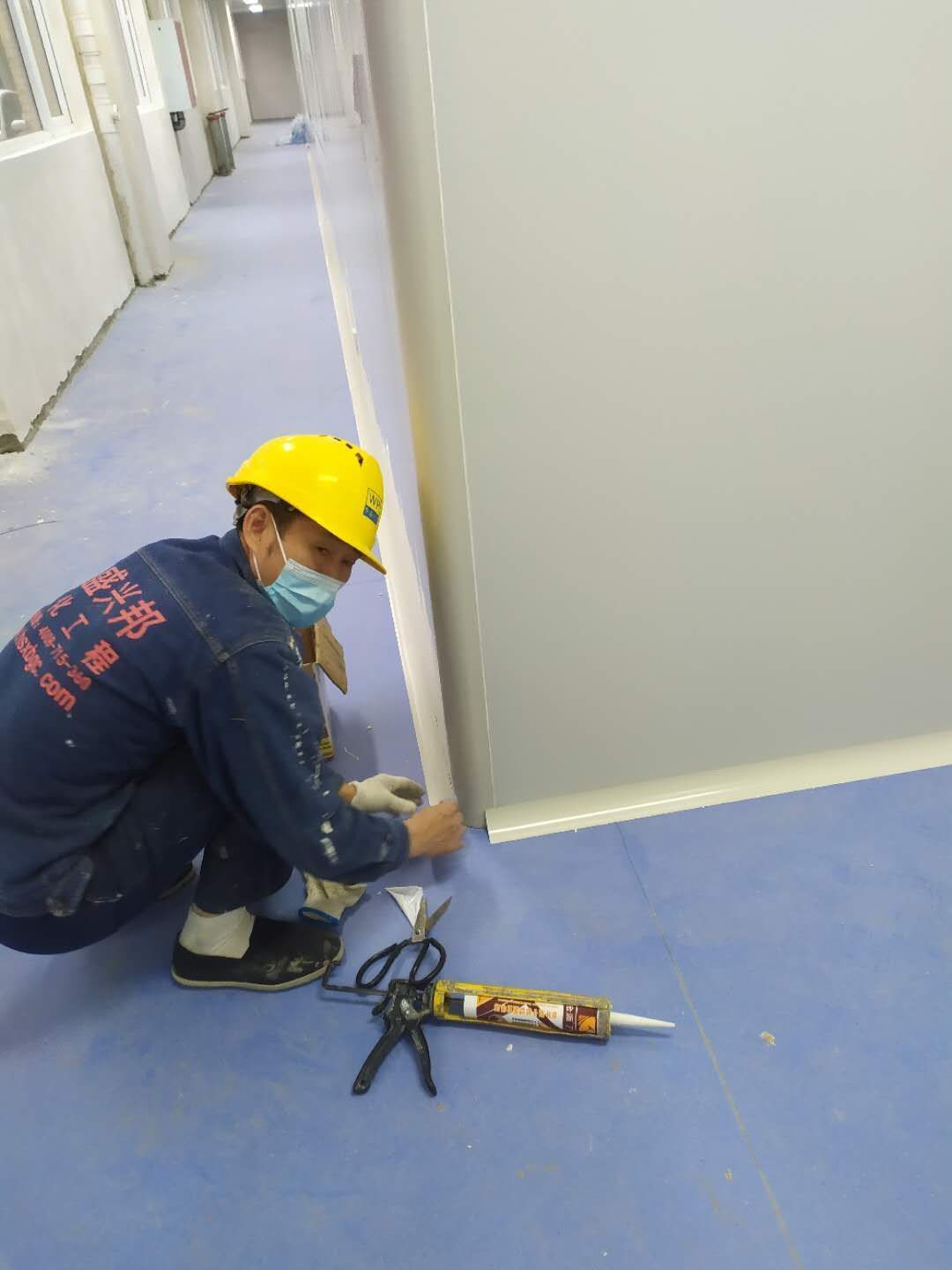

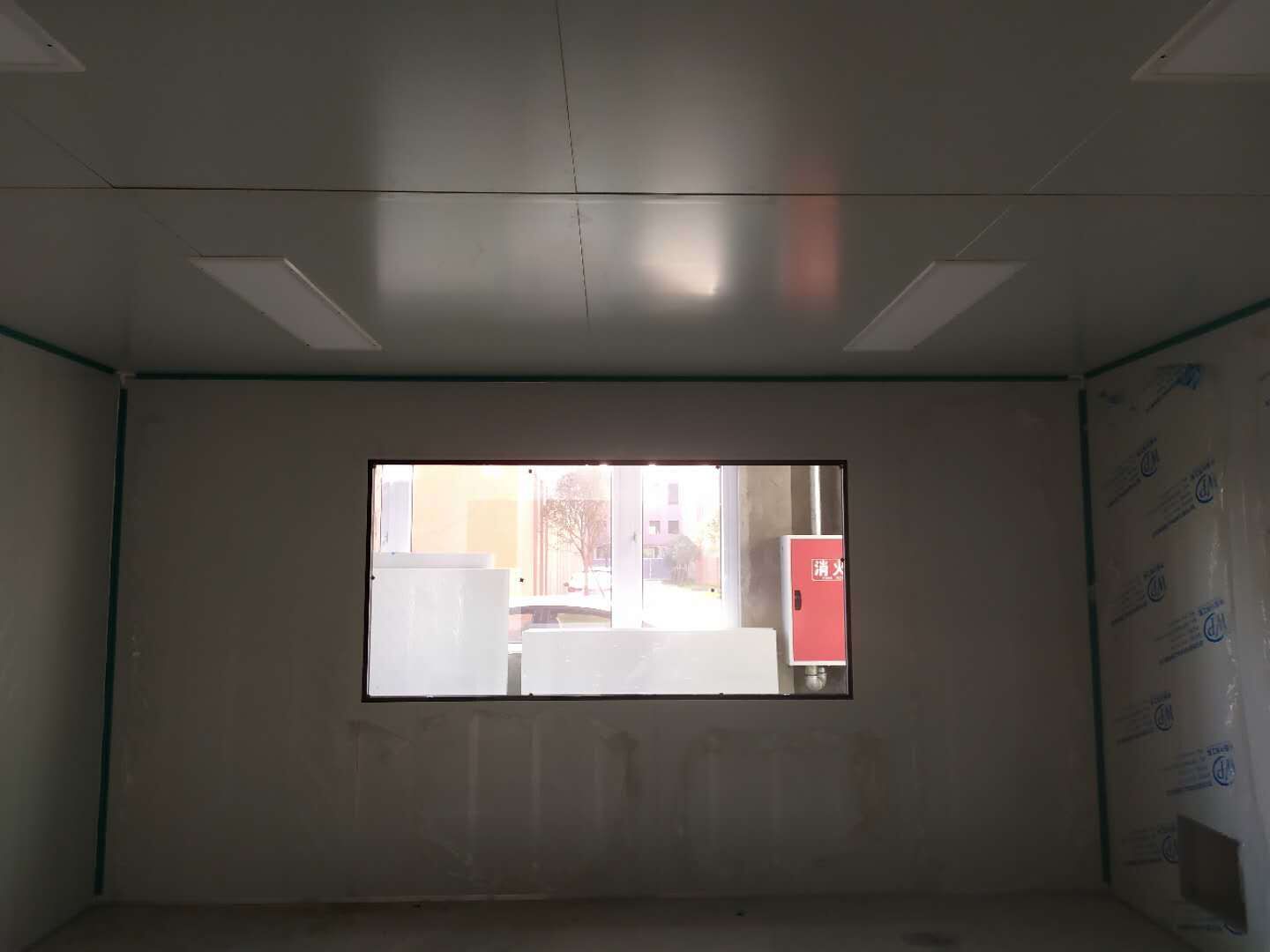

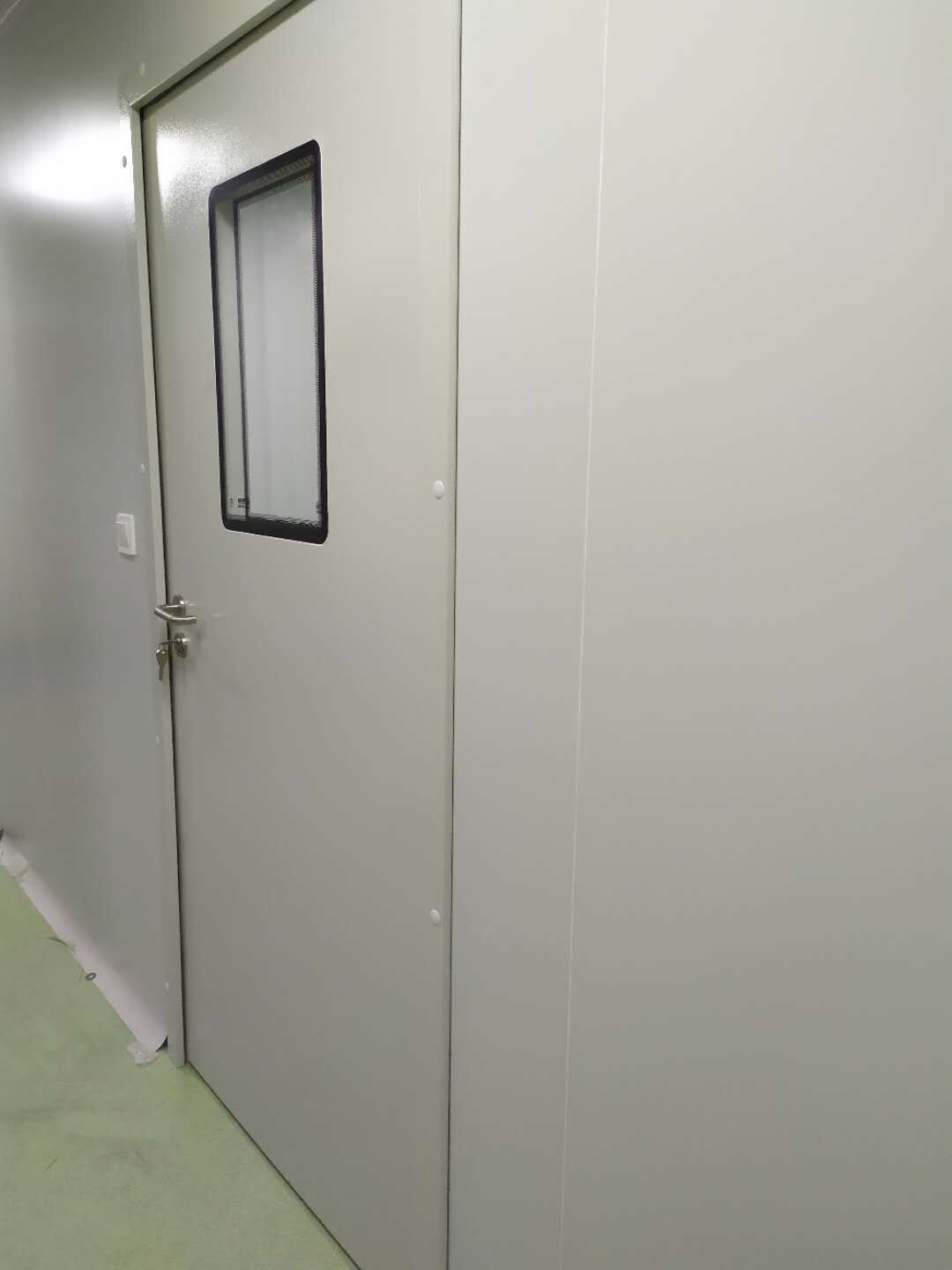

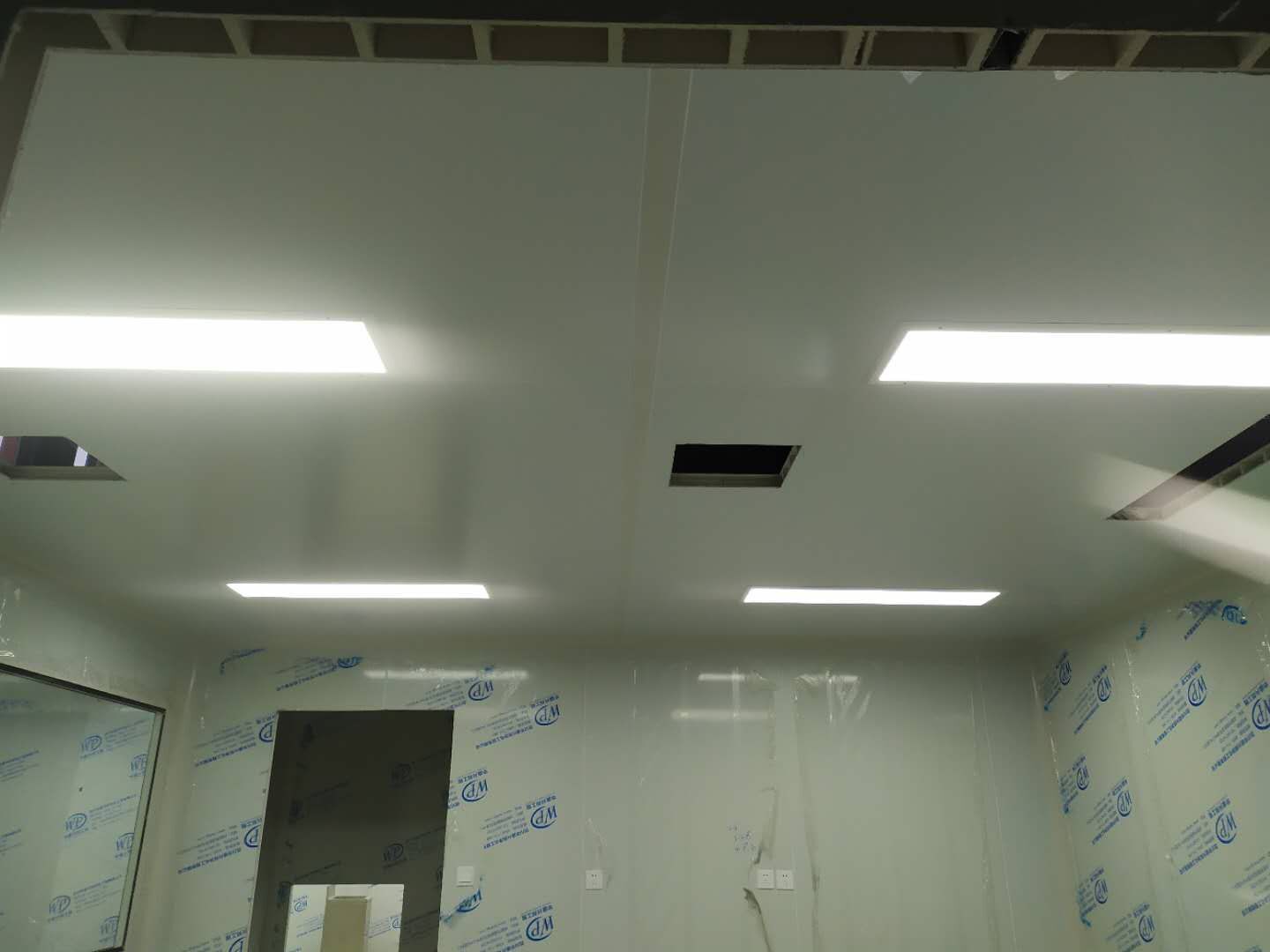

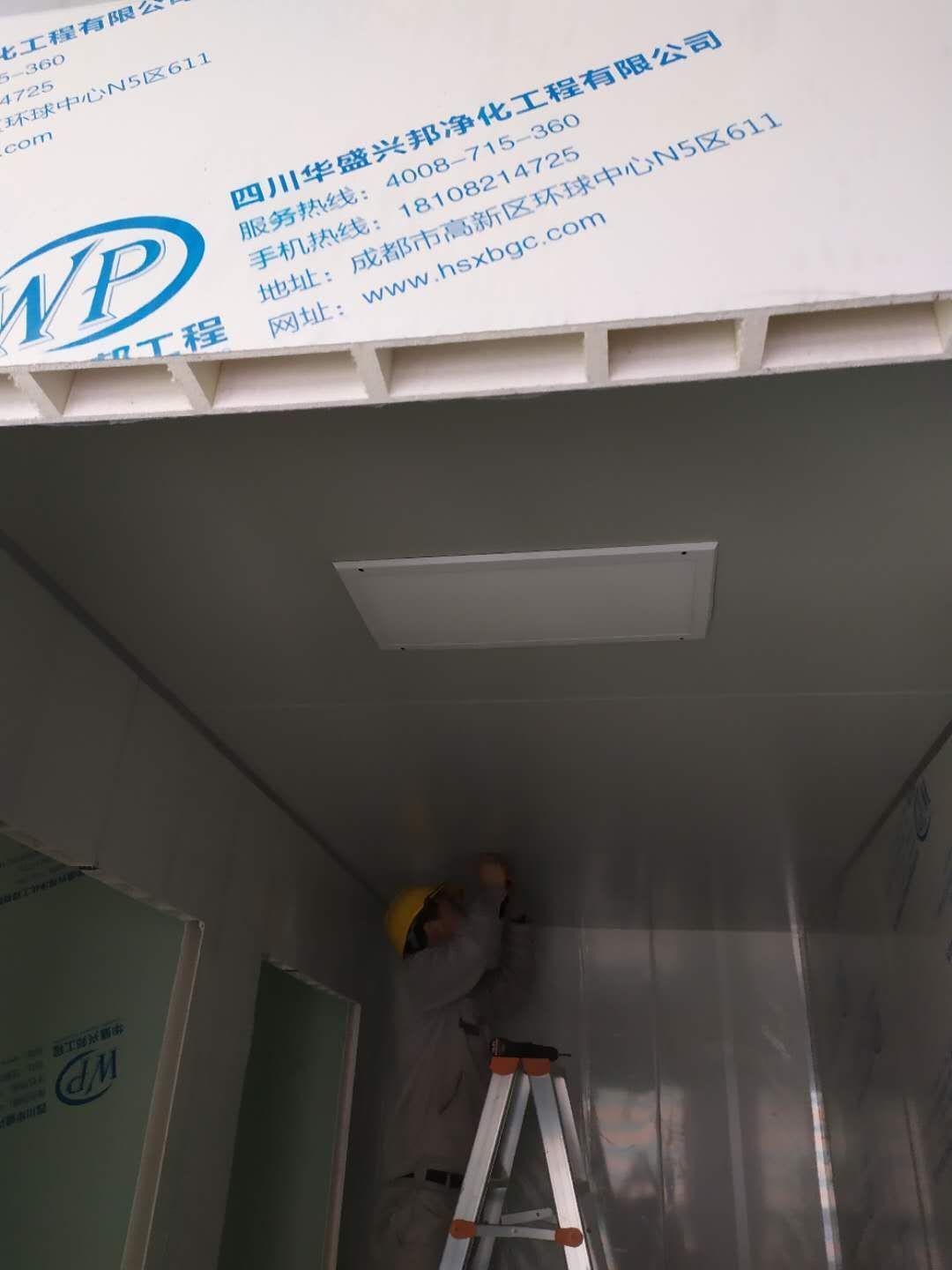

    1、一層成品觀察窗安裝; 2、一層彩板打膠條 3、一層走廊頂板掛吊筋; 4、一層照明安裝

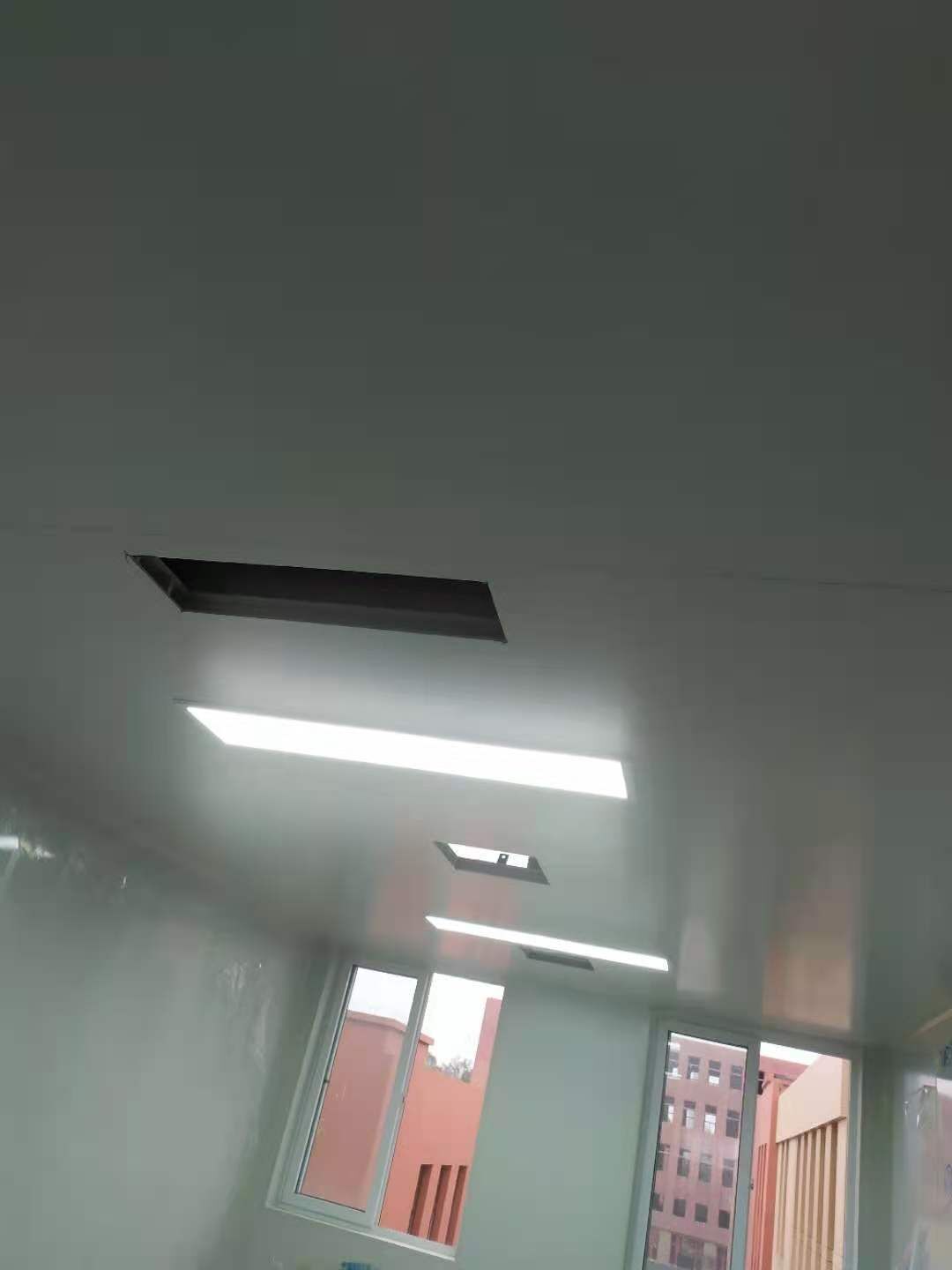

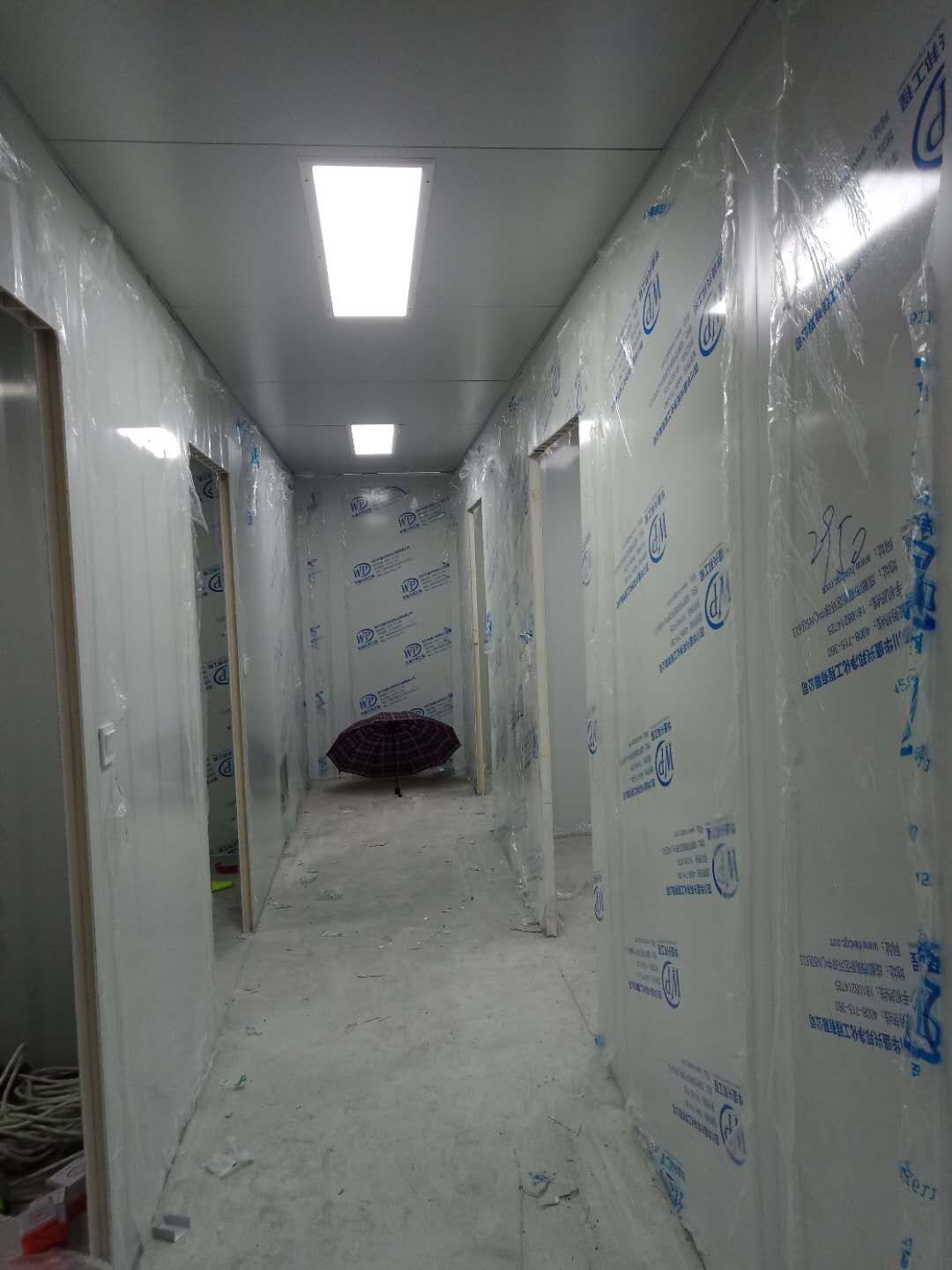

  • 2020-10-20

  • 2020-10-19

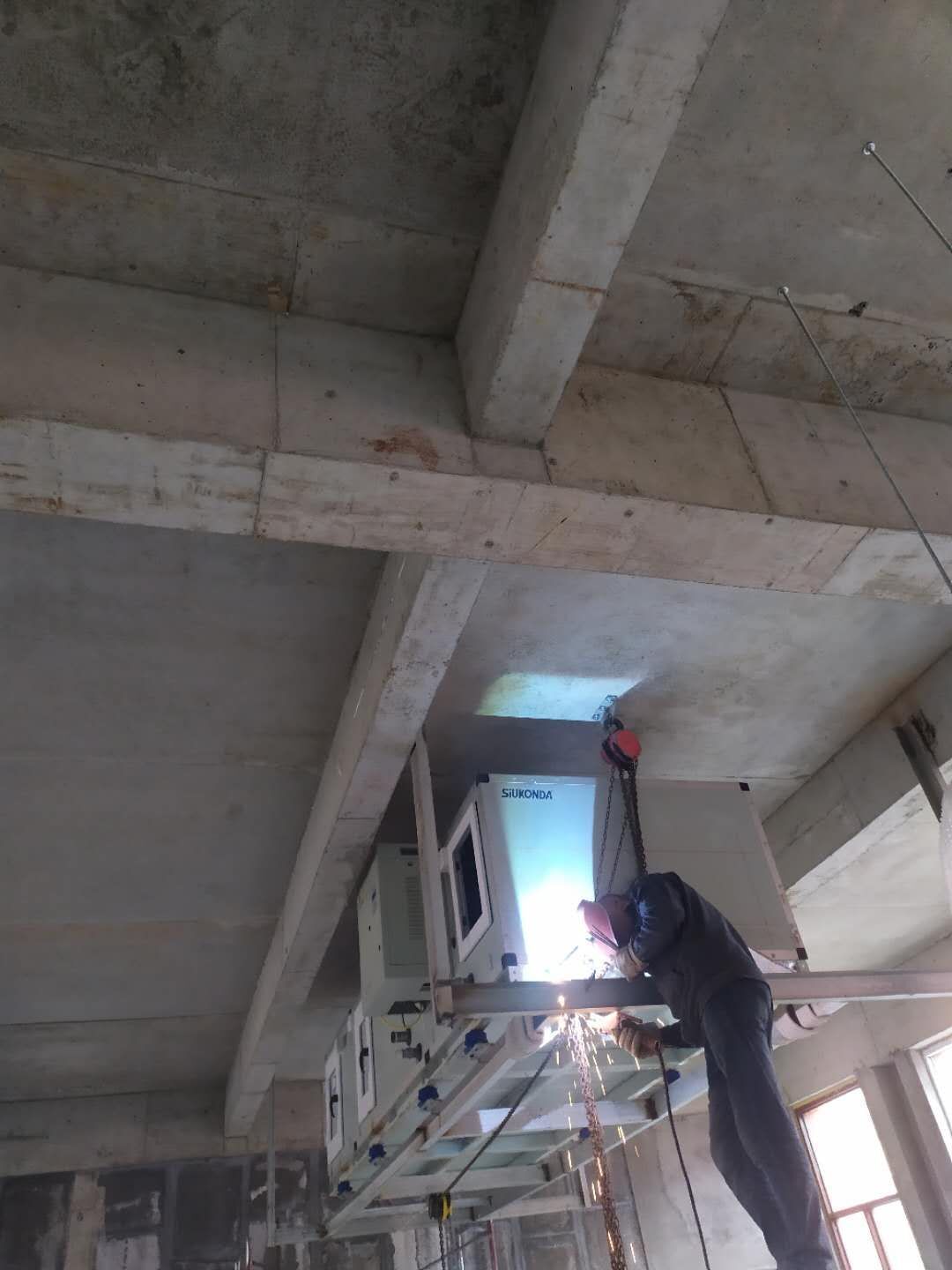

    1、一層彩板頂板安裝;2一層燈線安裝;3、二層通風柜搬運;4、屋面空調外機吊裝至屋面

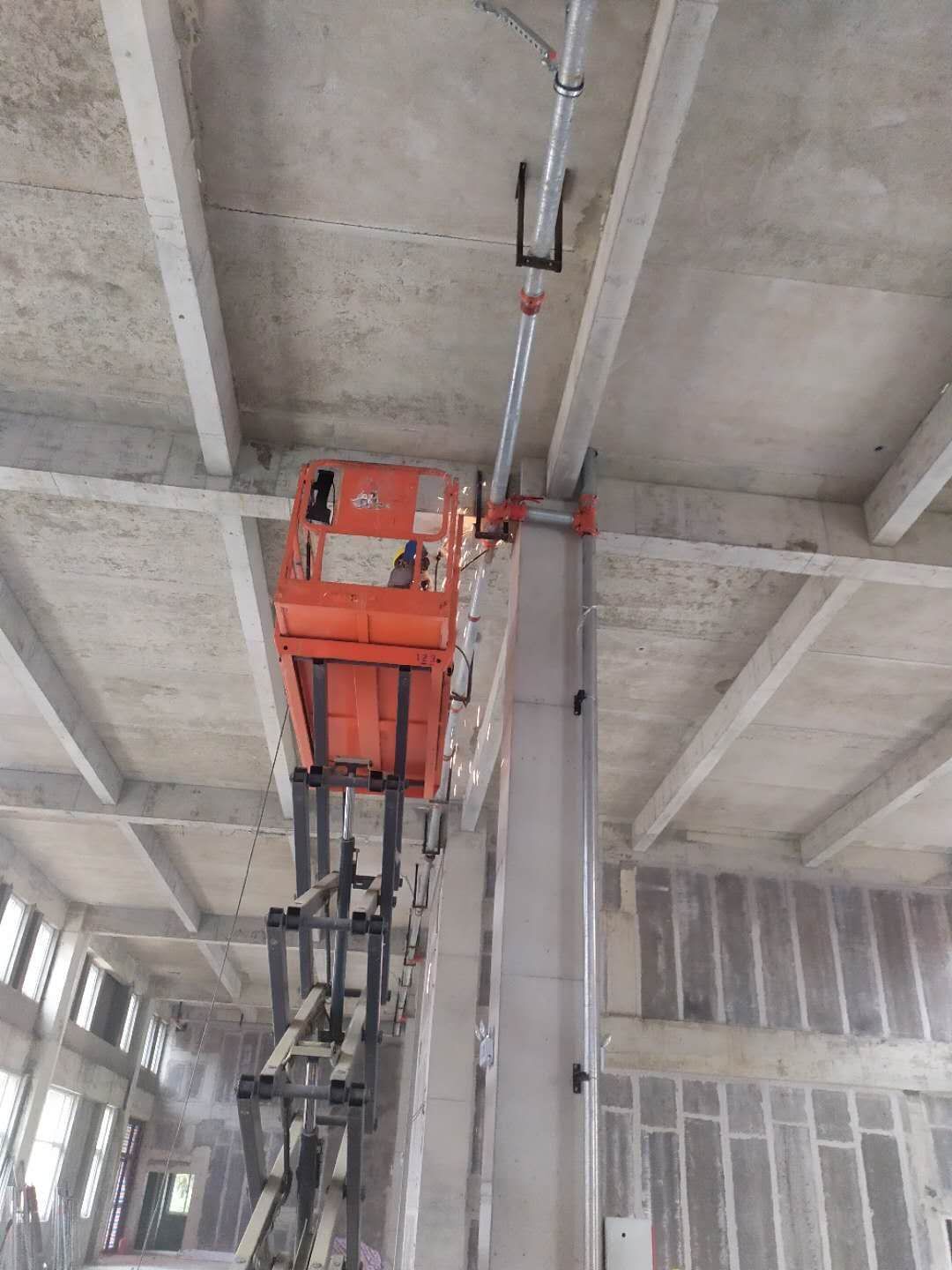

  • 2020-10-15

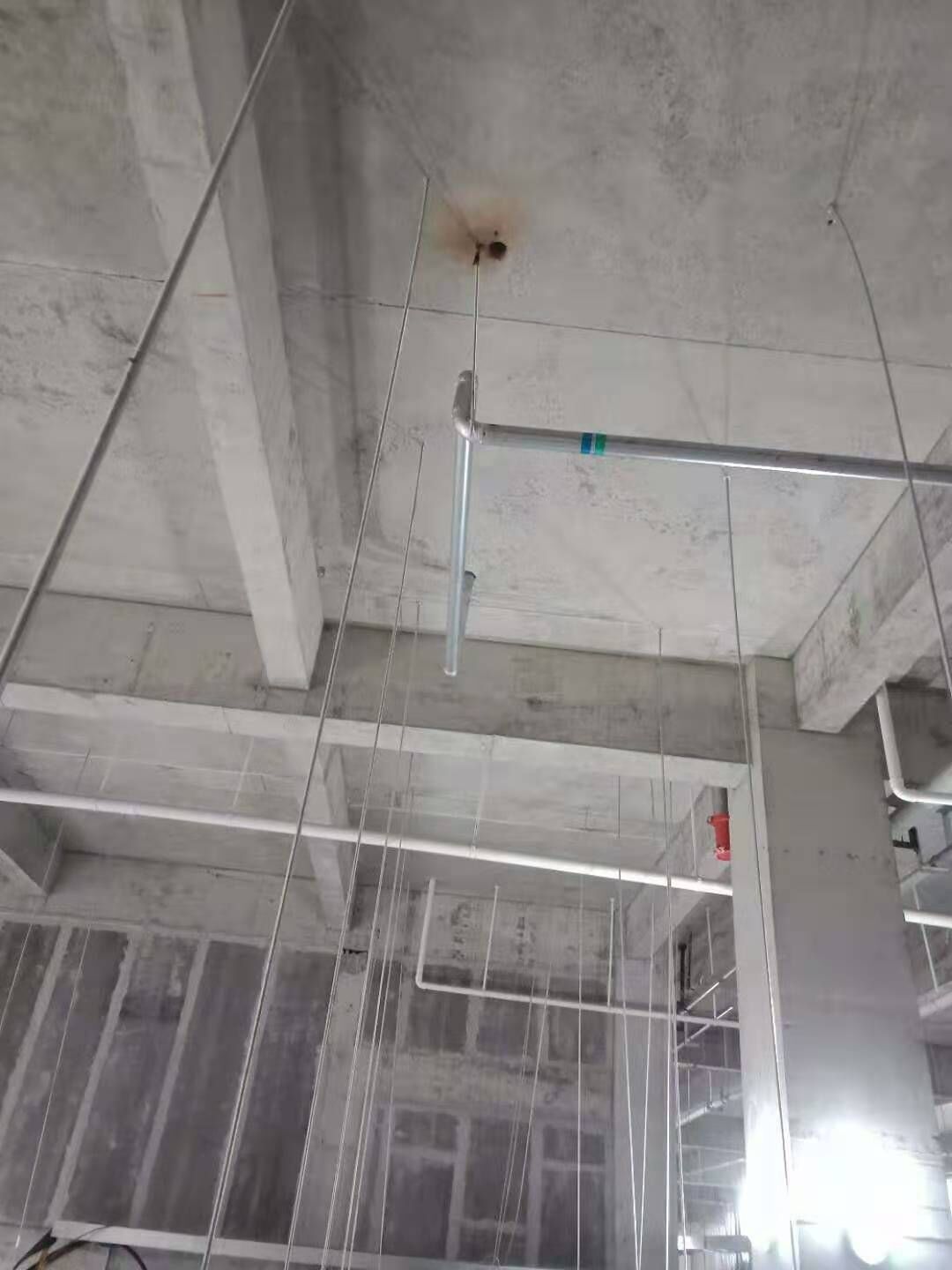

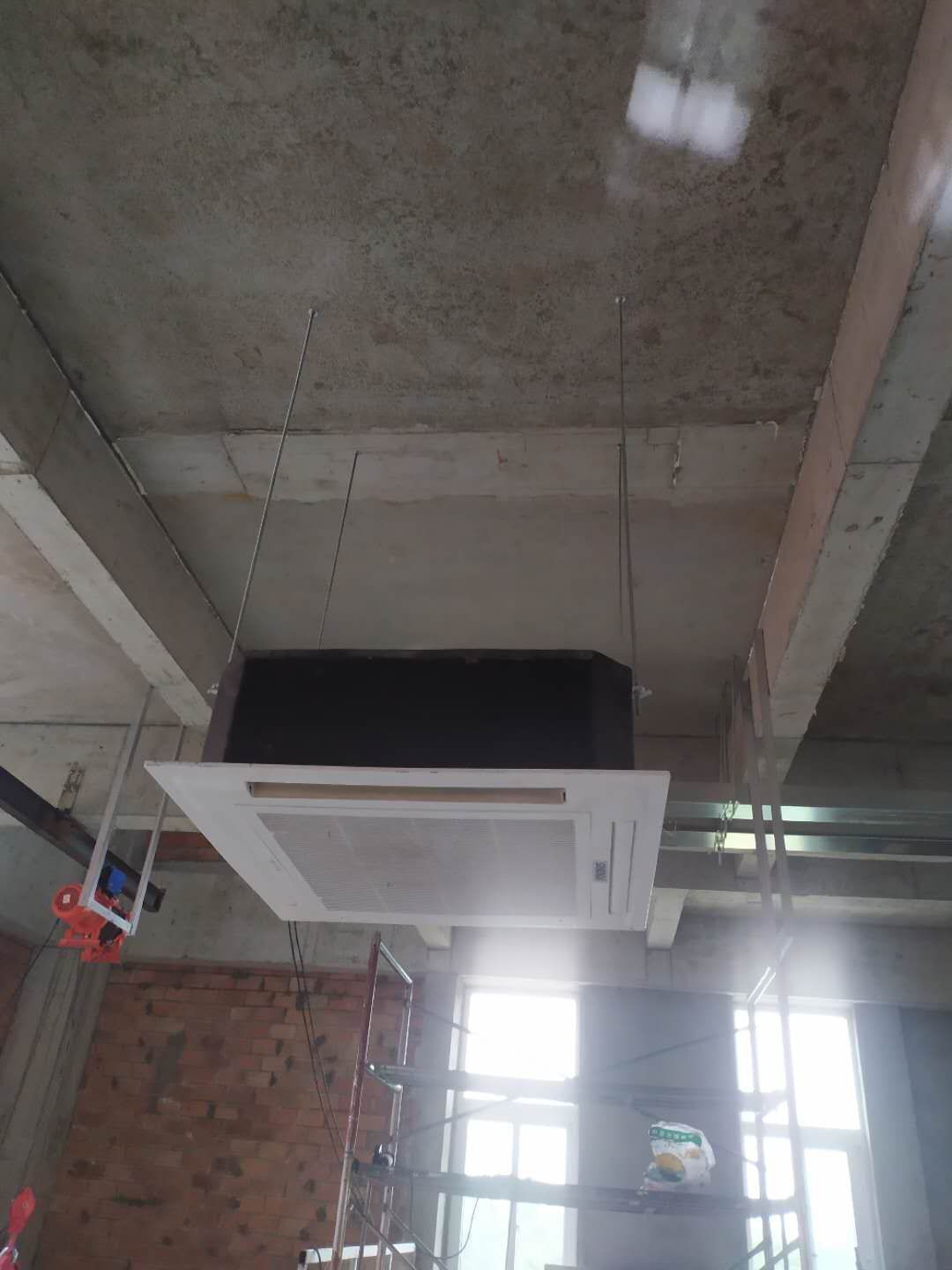

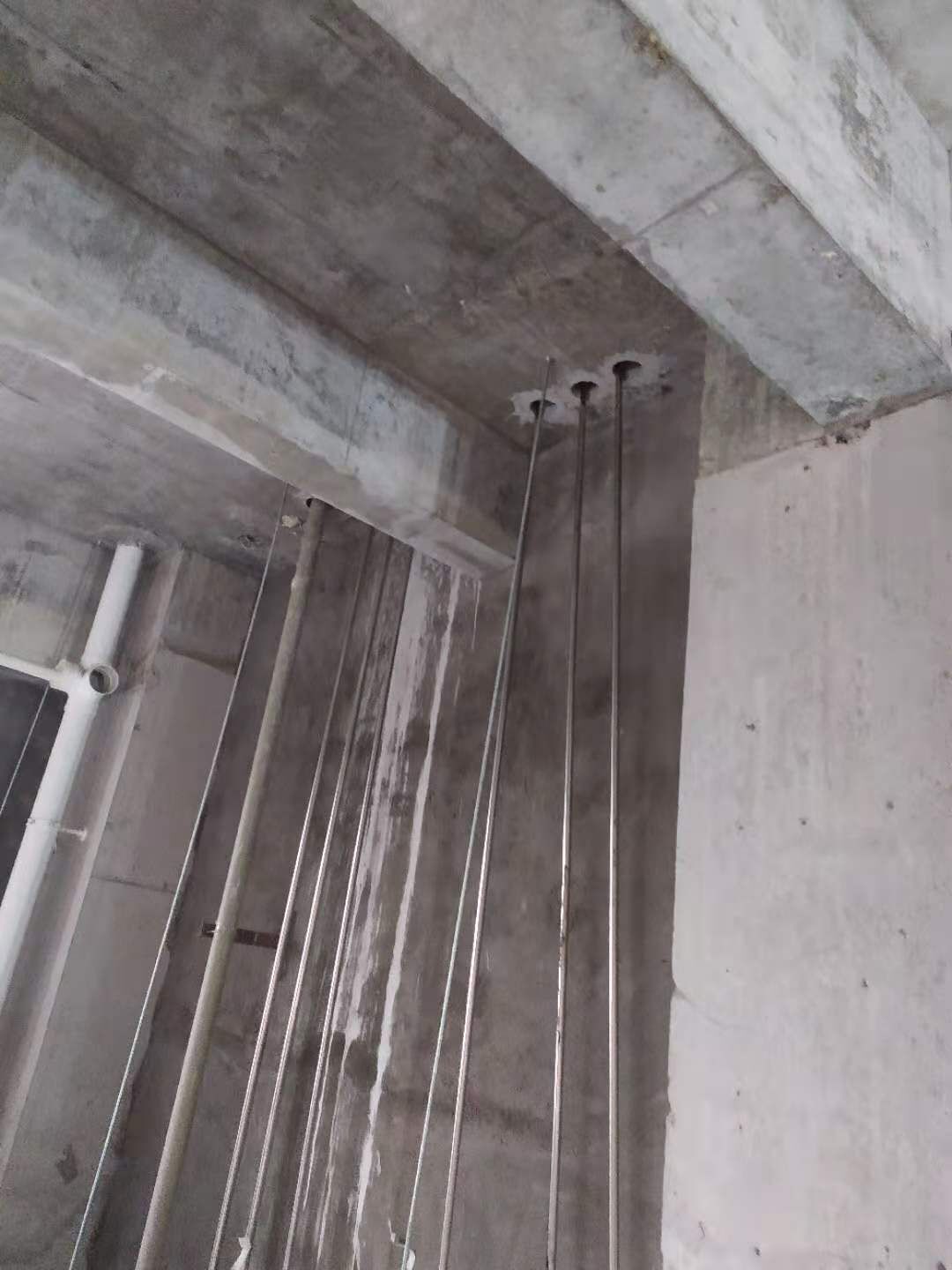

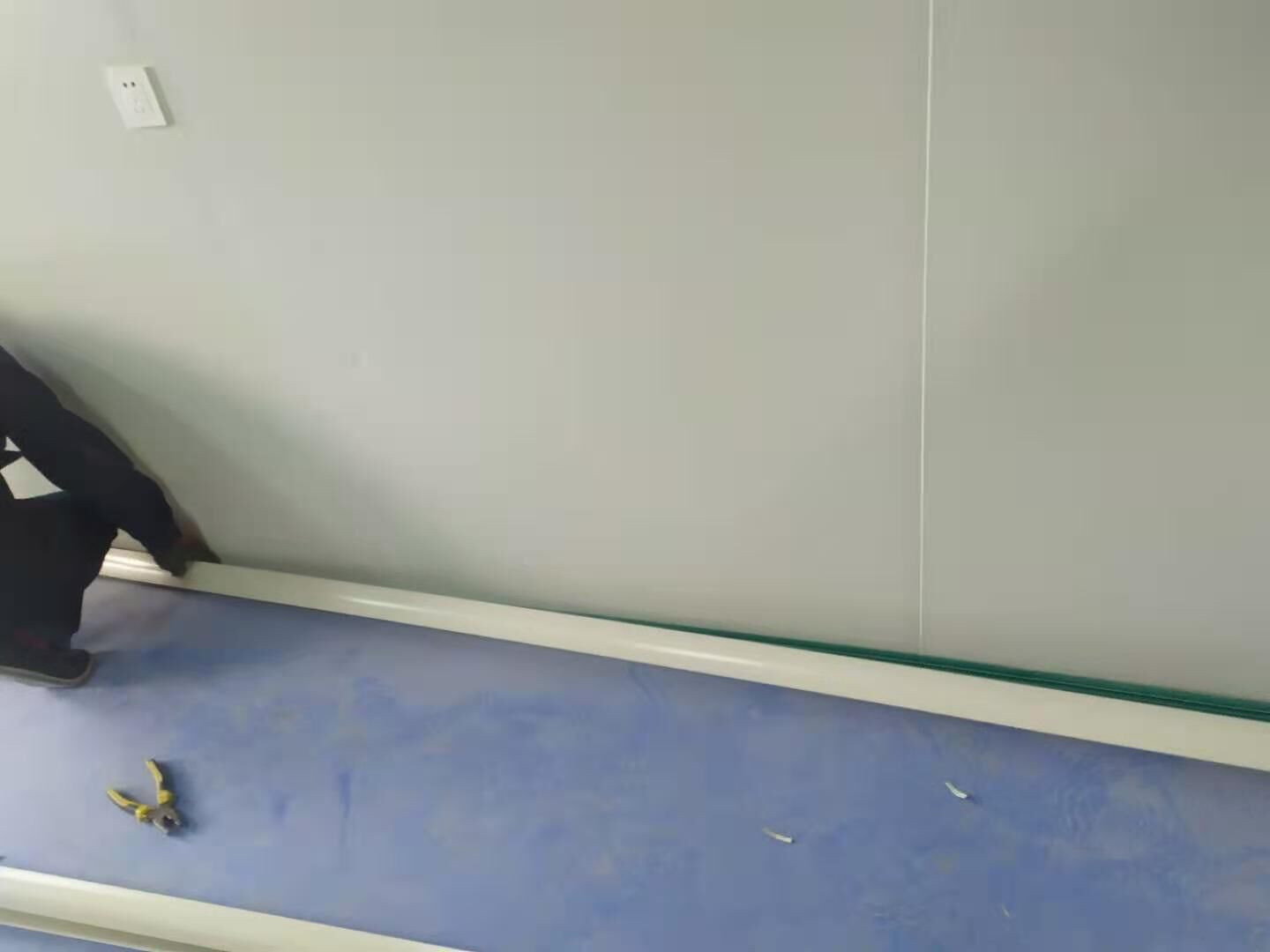

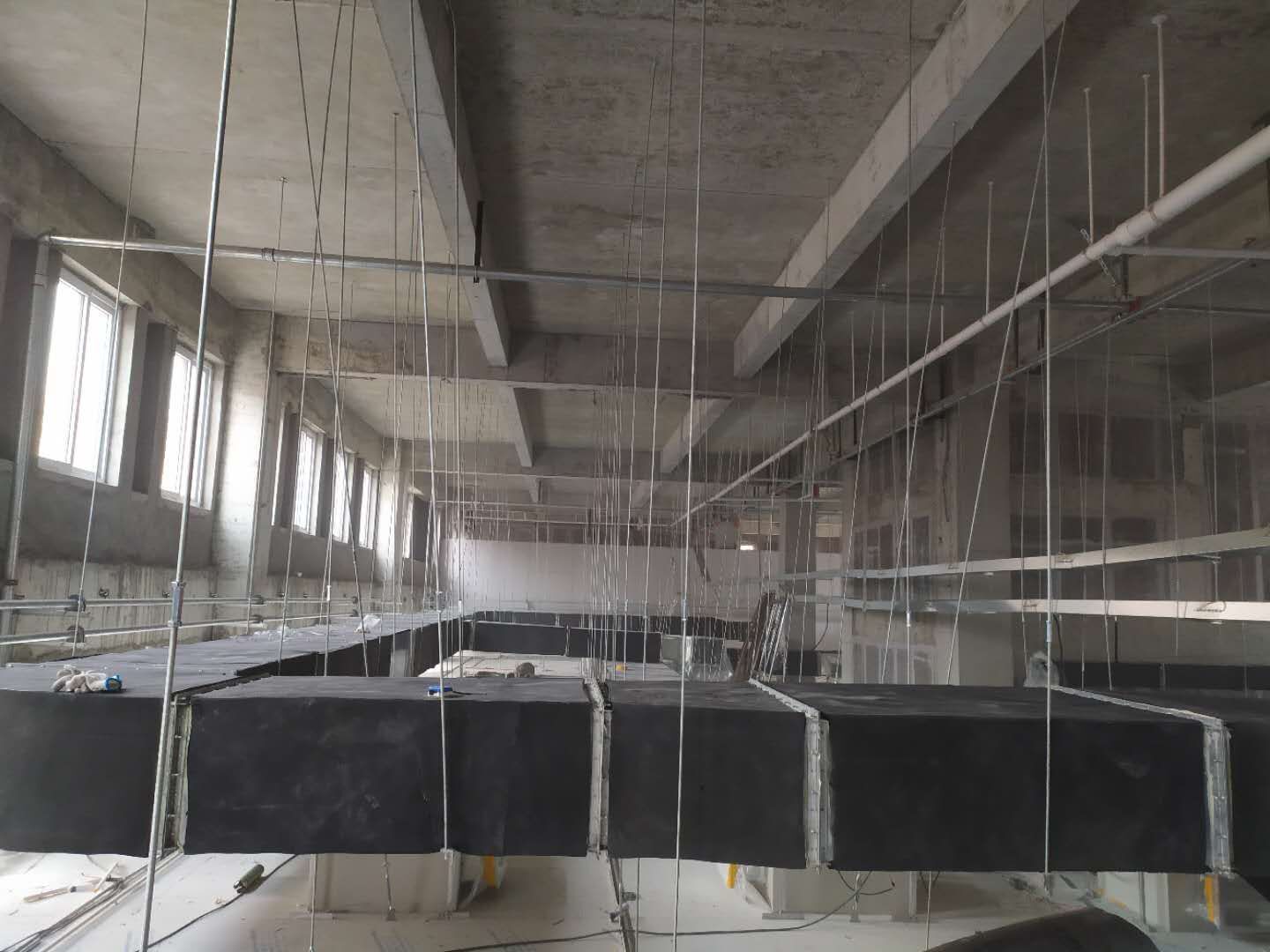

    1一層彩板立板安裝 2一層鍍鋅橋架安裝 3二層盤管吊裝 4二層天花機吊裝 5二層地槽安裝 6二層空調水管支架安裝

  • 2020-10-14

    1一層風管吊裝,二層風管搬運 2一層彩板安裝 3空調水管除銹 刷漆 4二層彩板吊筋安裝 5二層鍍鋅橋架安裝

  • 2020-10-12

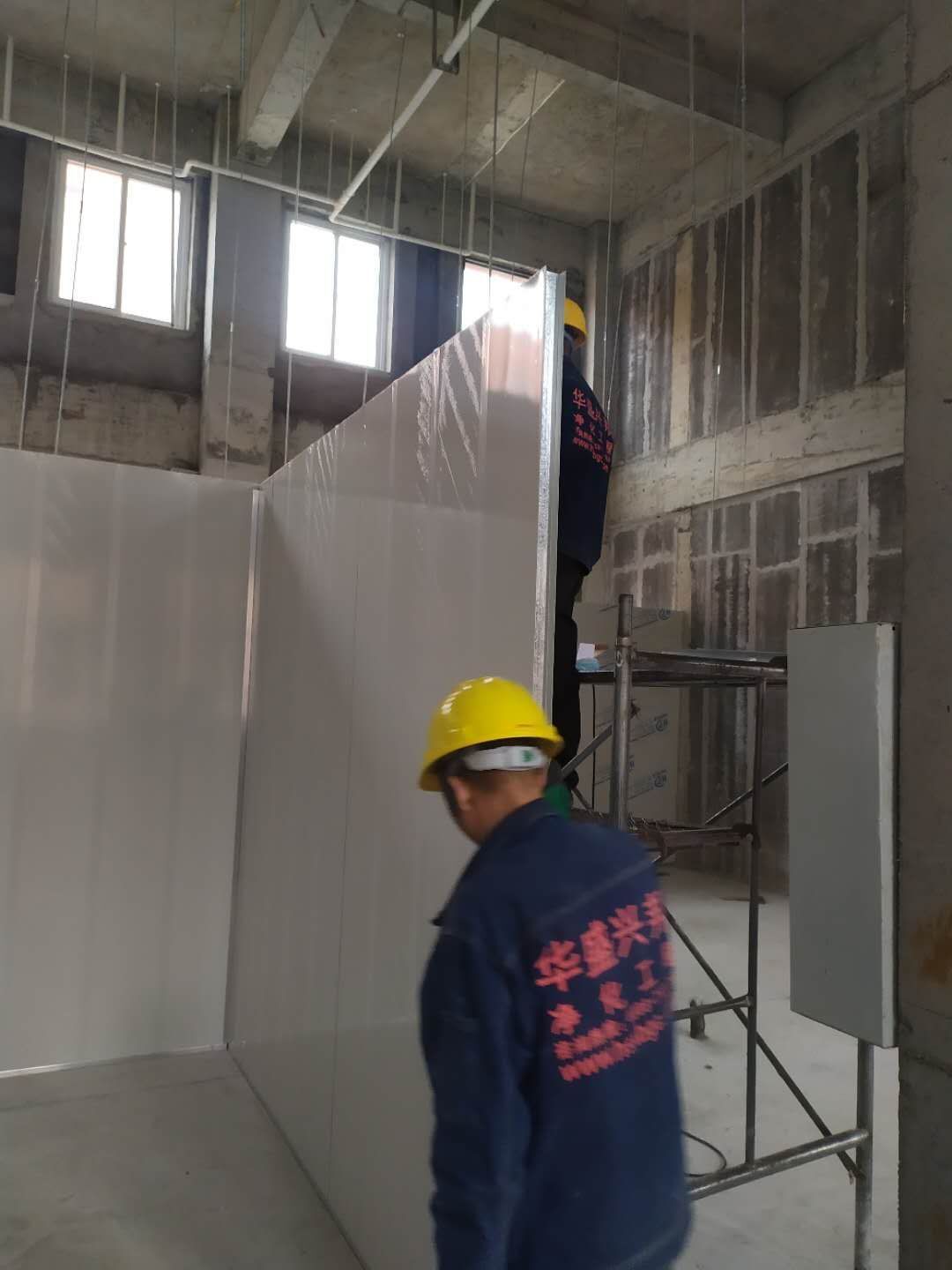

    1一層彩板打吊筋 2一層彩板立板安裝 3一層凈化風管吊裝 4二層彩板打吊筋 5設備搬運

  • 2020-10-10

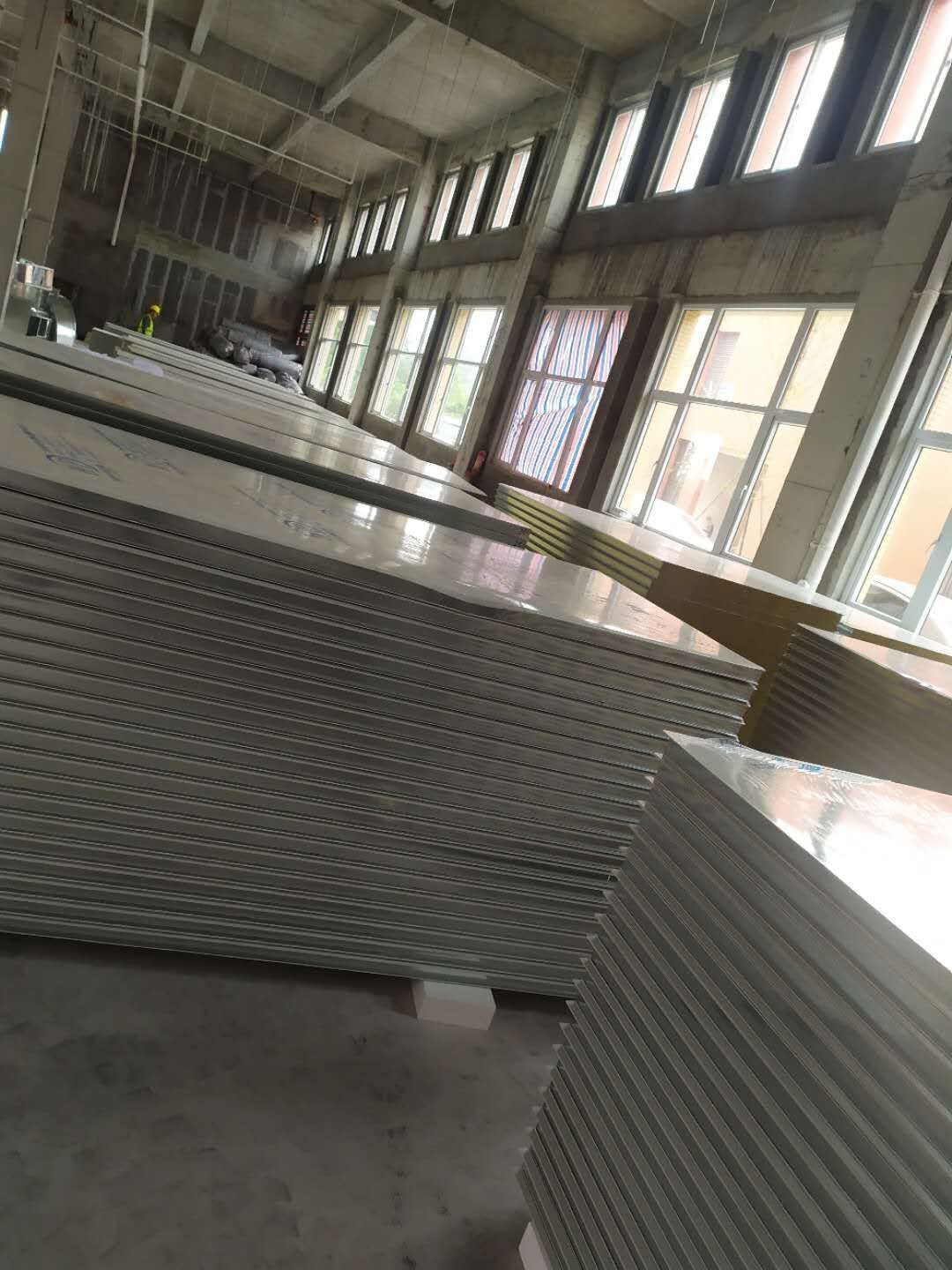

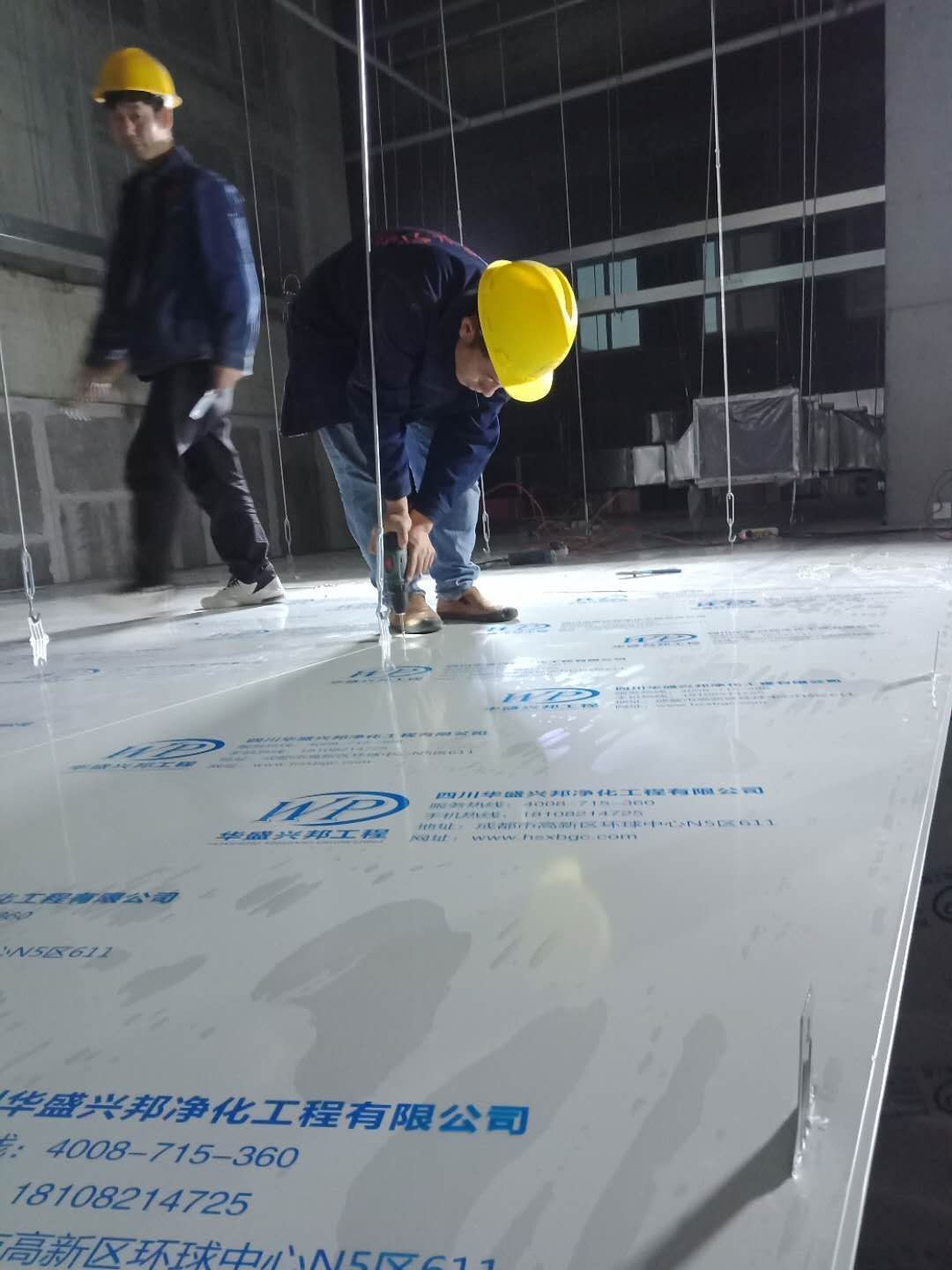

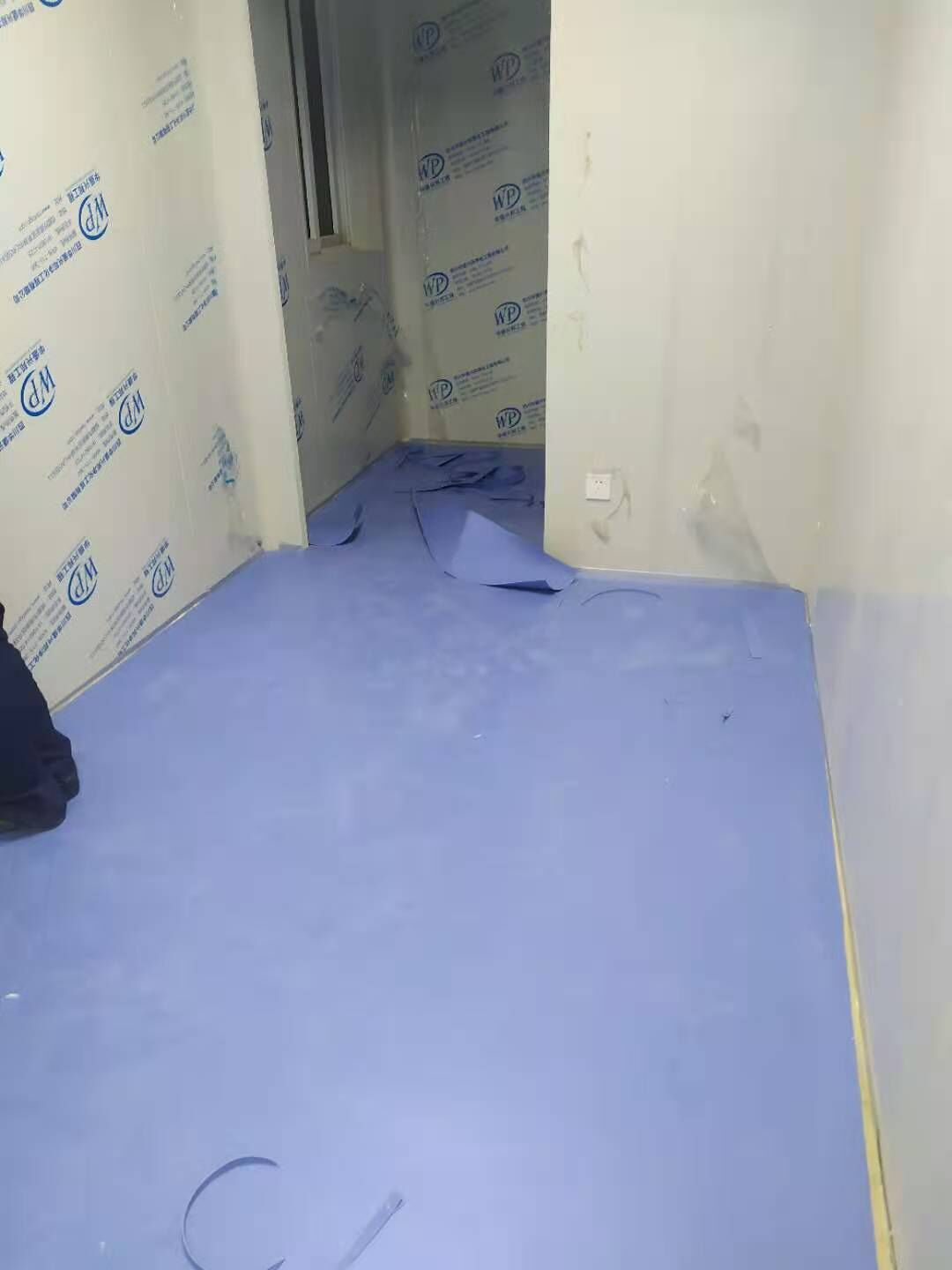

    板材到場,凈化墻板開水施工

  • 2020-10-09

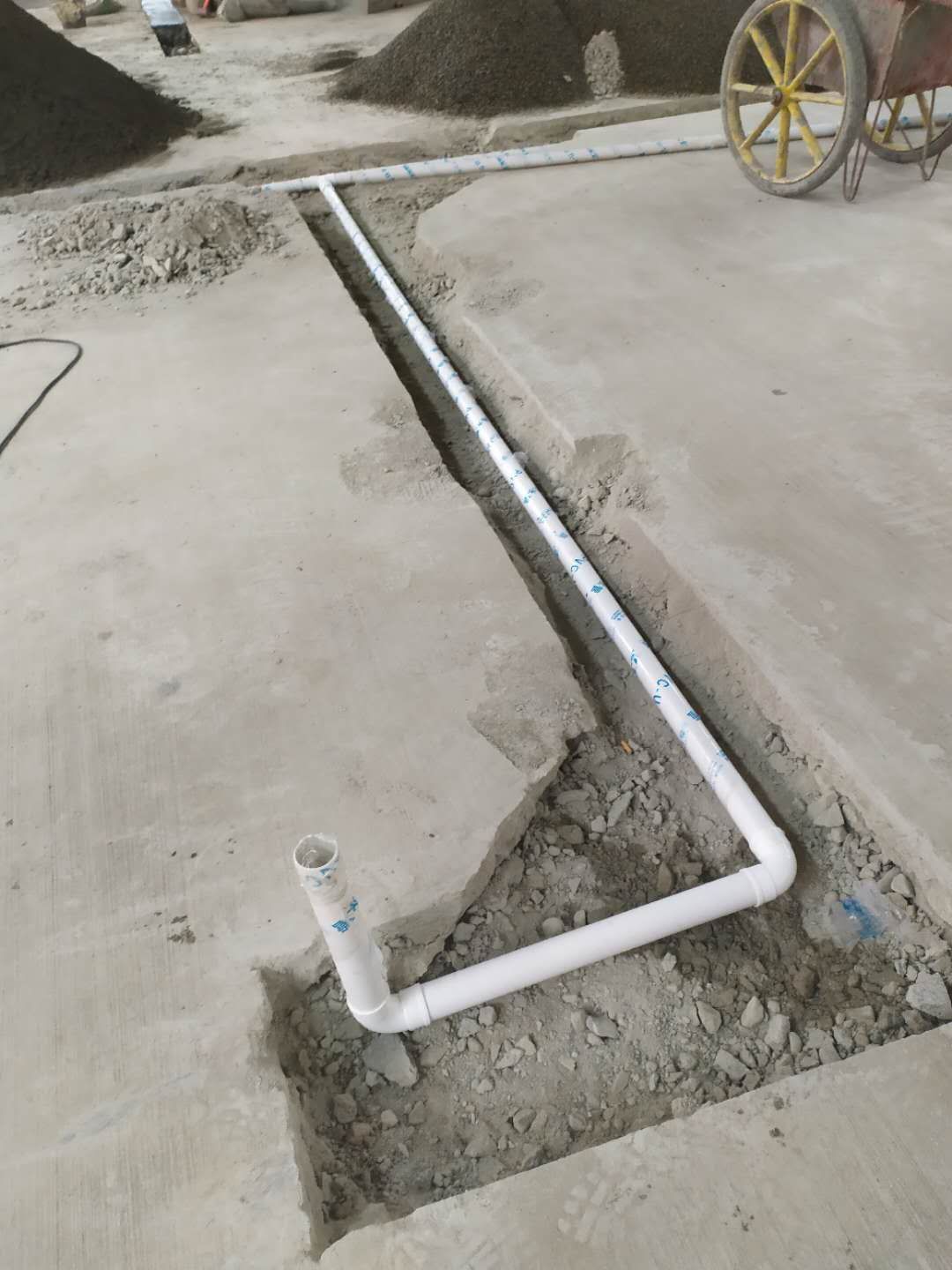

    1一層布局放線 2二層排水管加固 3空調水管 保溫材料到場 4一層部分排水管移位 補漏 5彩板人員到場

  • 2020-10-09

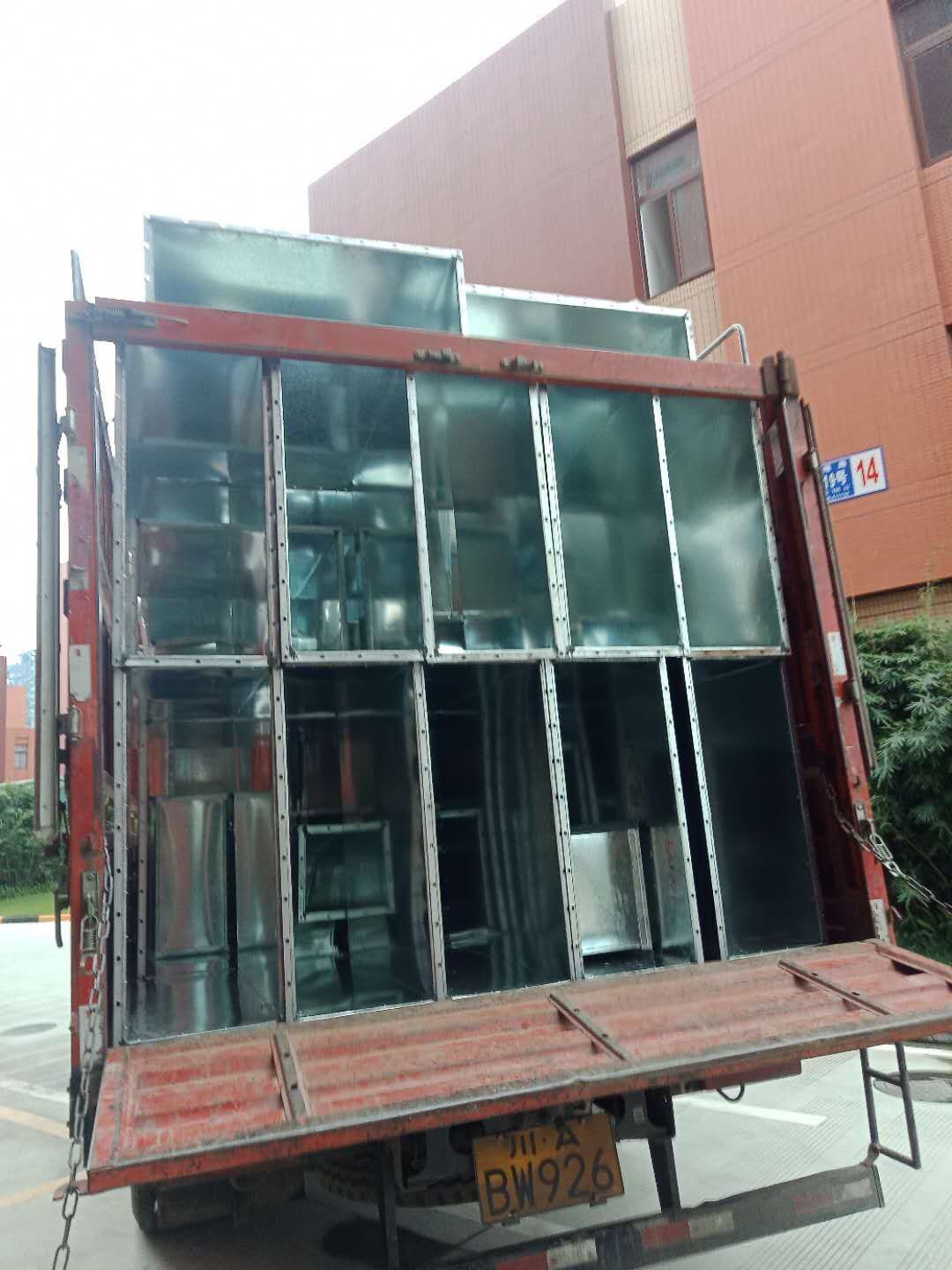

    一層空調機房空調基礎磚砌,一層pvc排水安裝完成,二層橋架絲桿吊裝,鋁材到場,風管到場

  • 2020-10-09

    1、二層部分地坪混凝土恢復 2、二層pvc排水安裝 3、一層風管絲桿吊裝

  • 2020-10-09

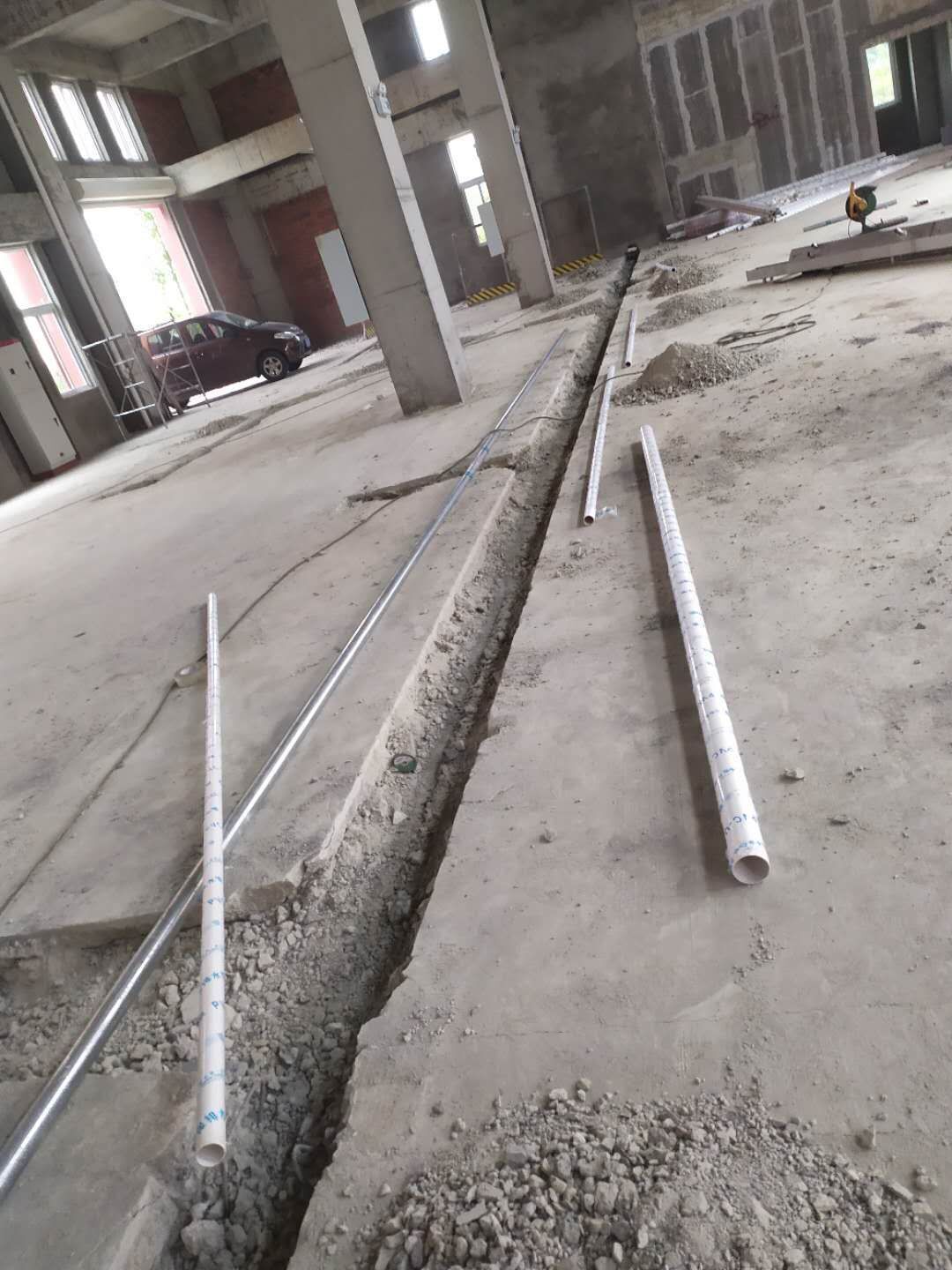

    1空調機房地坪打混凝土 2一層pvc排水管預埋 3一層排水第二次防腐絕熱 4二層排水及支架安裝

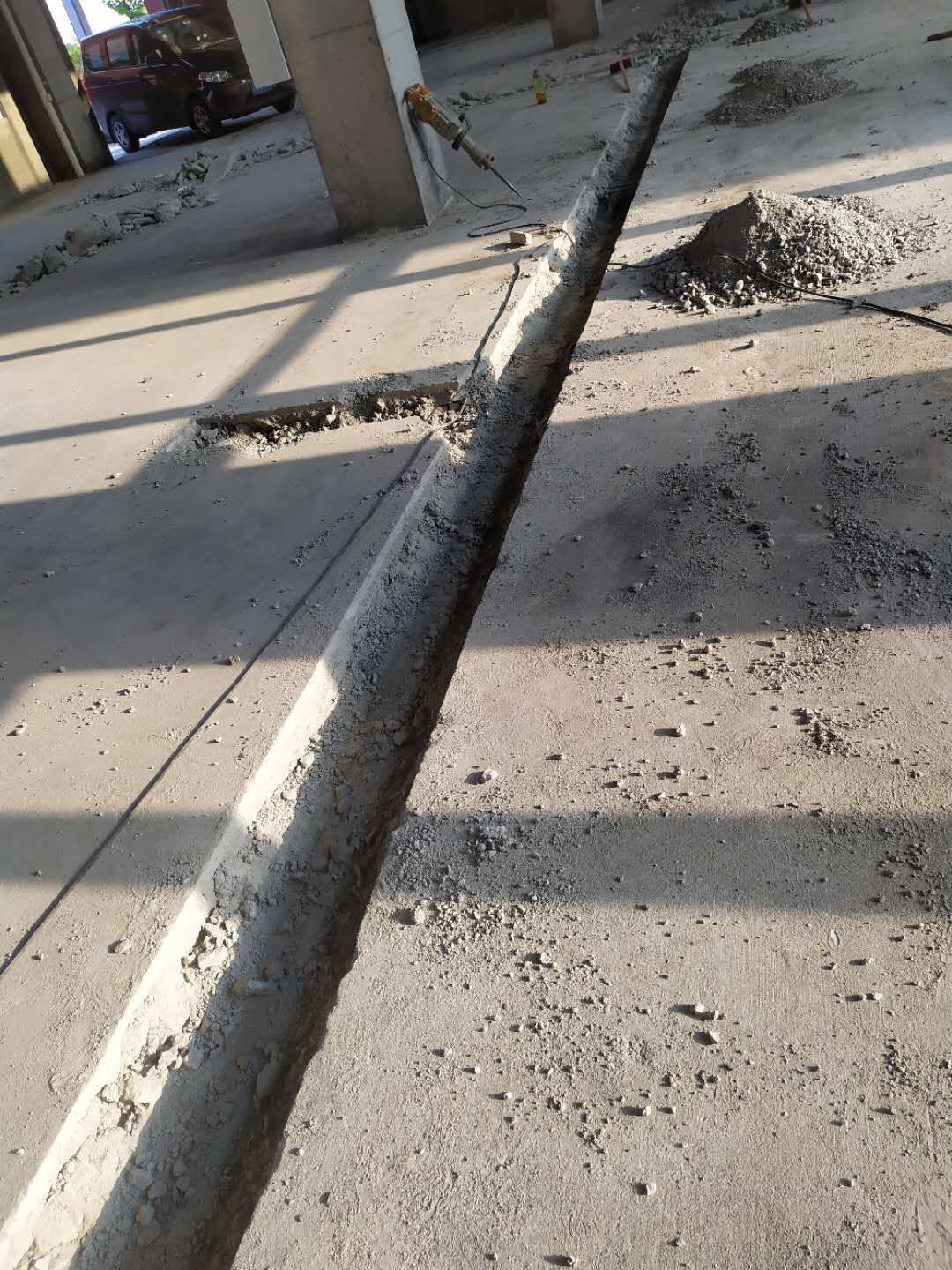

  • 2020-09-30

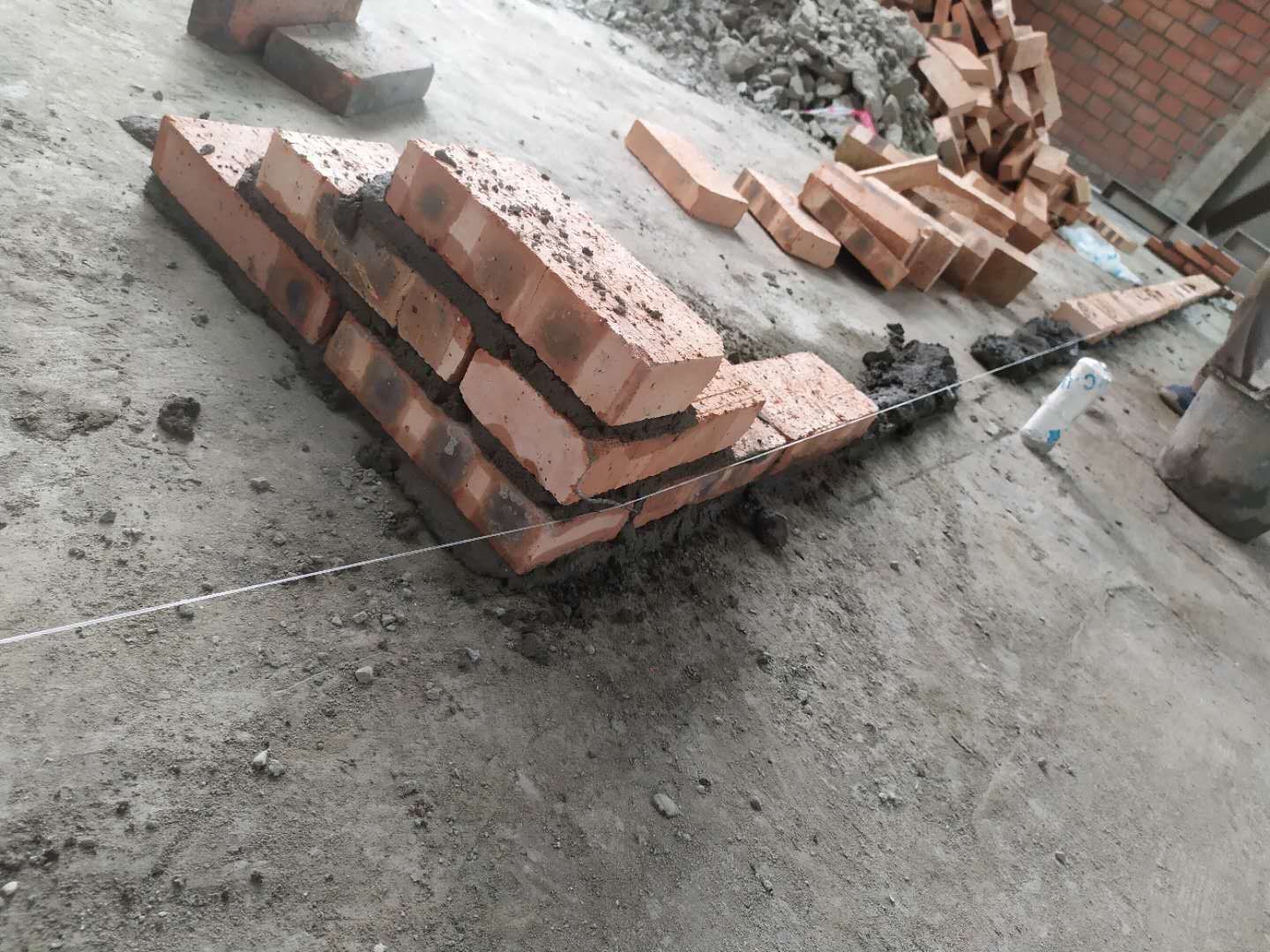

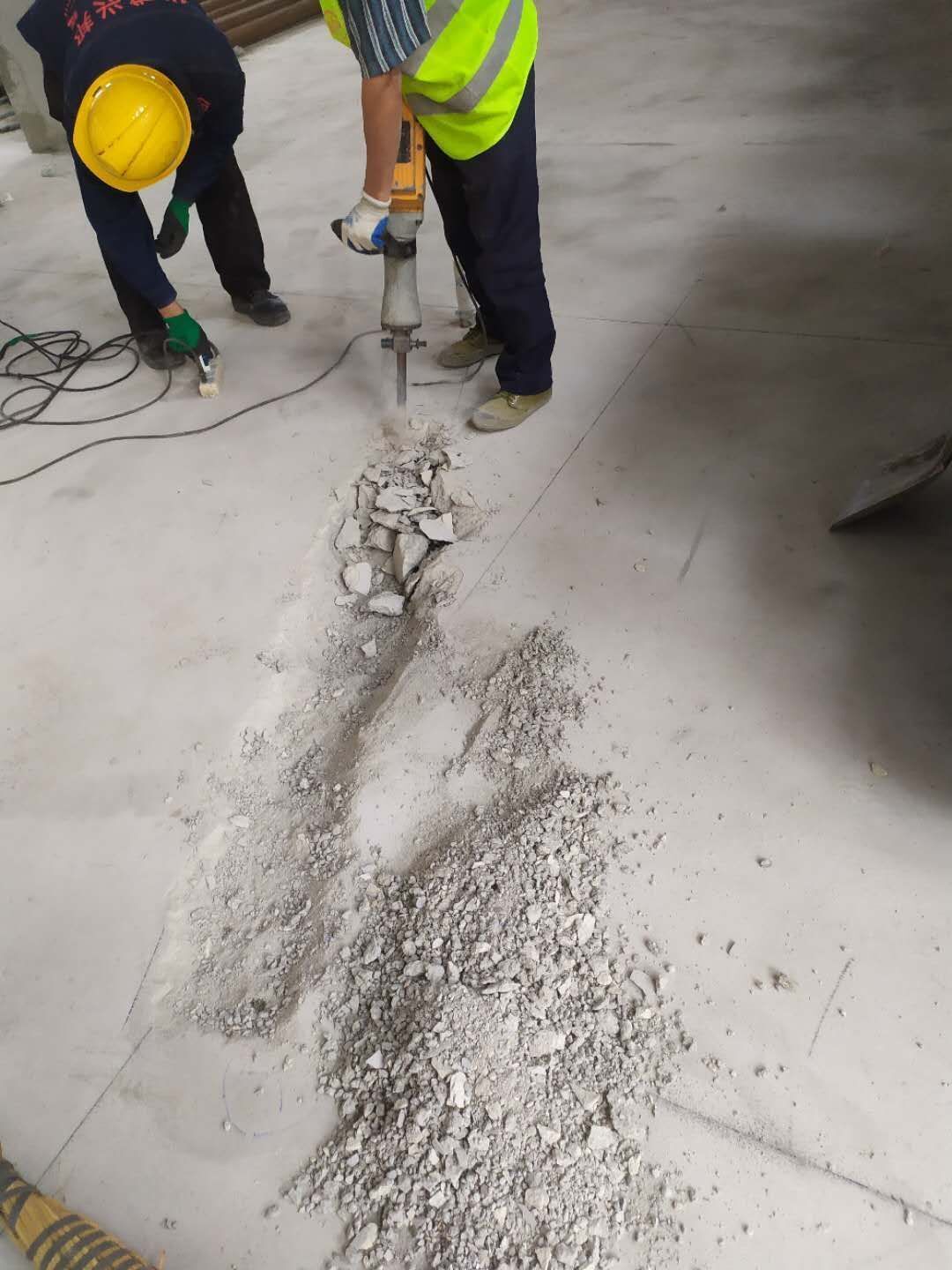

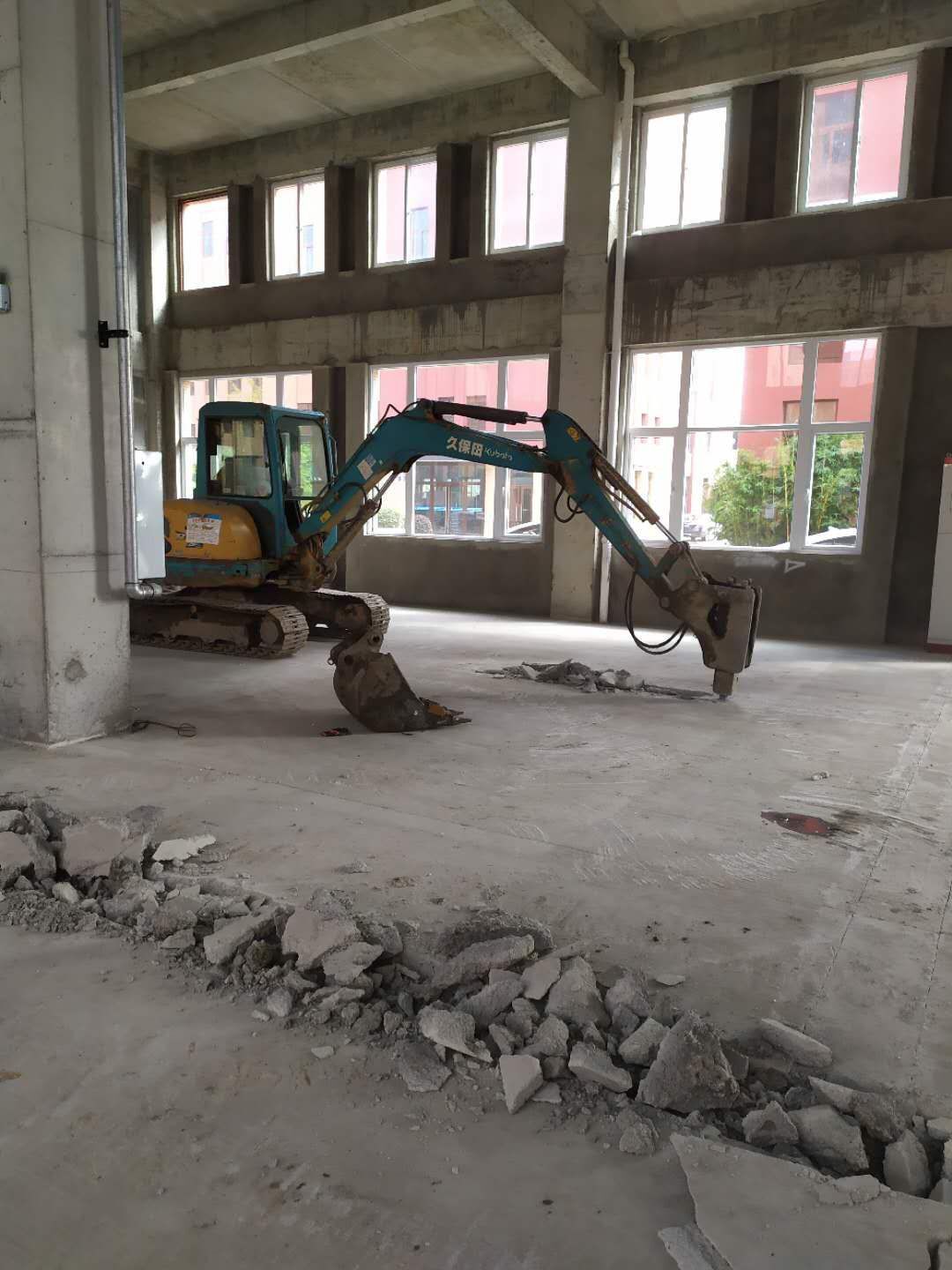

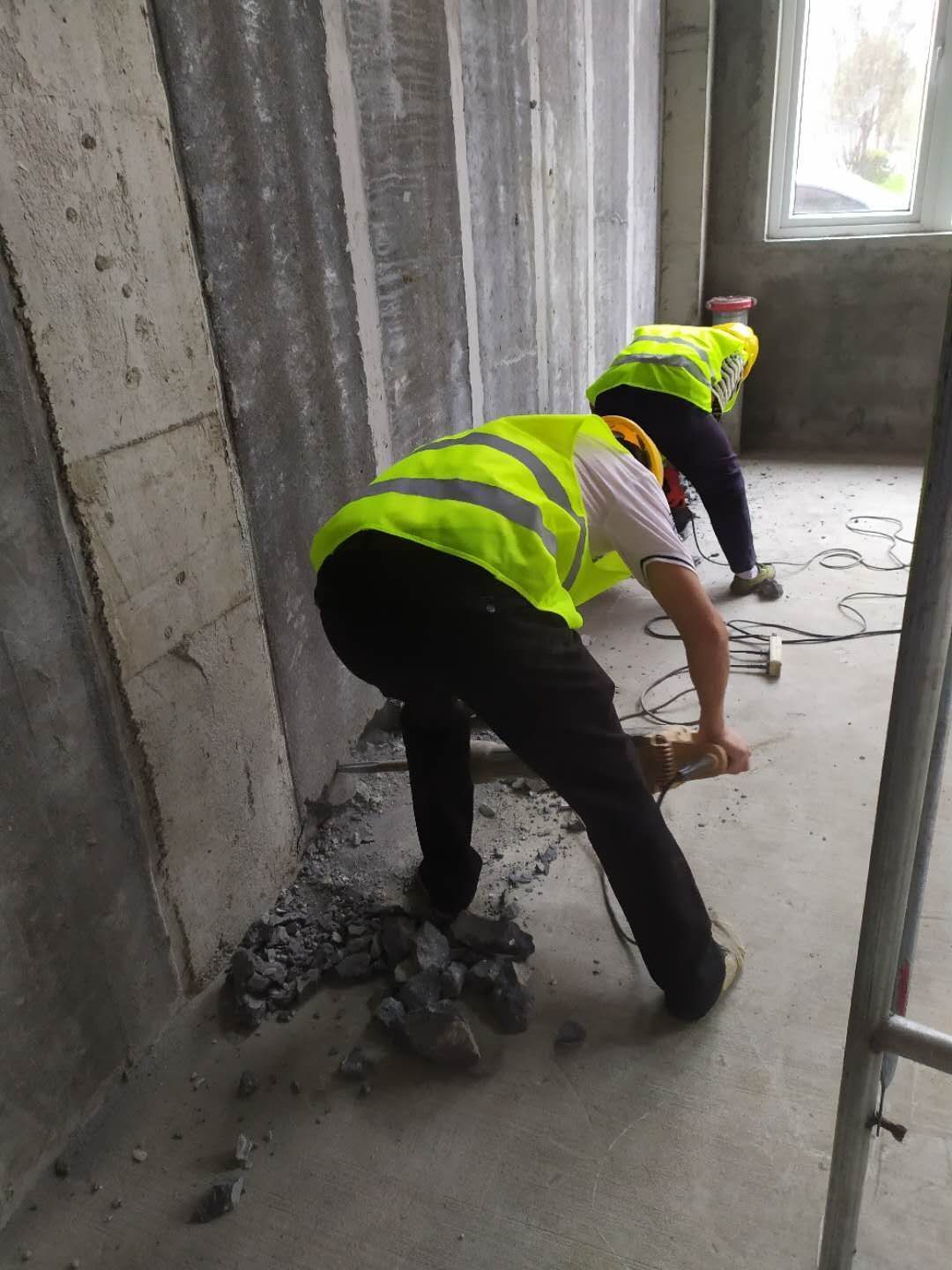

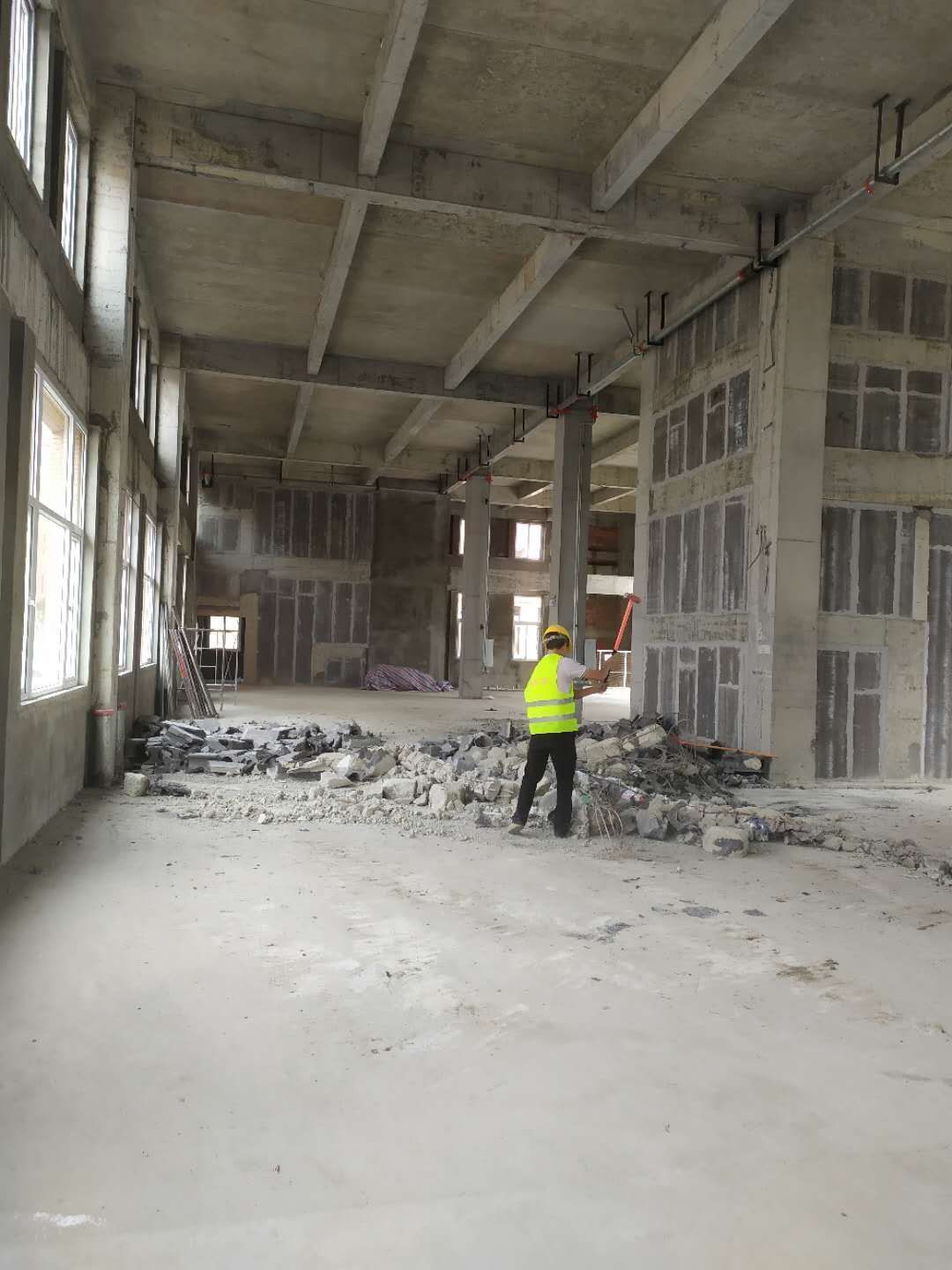

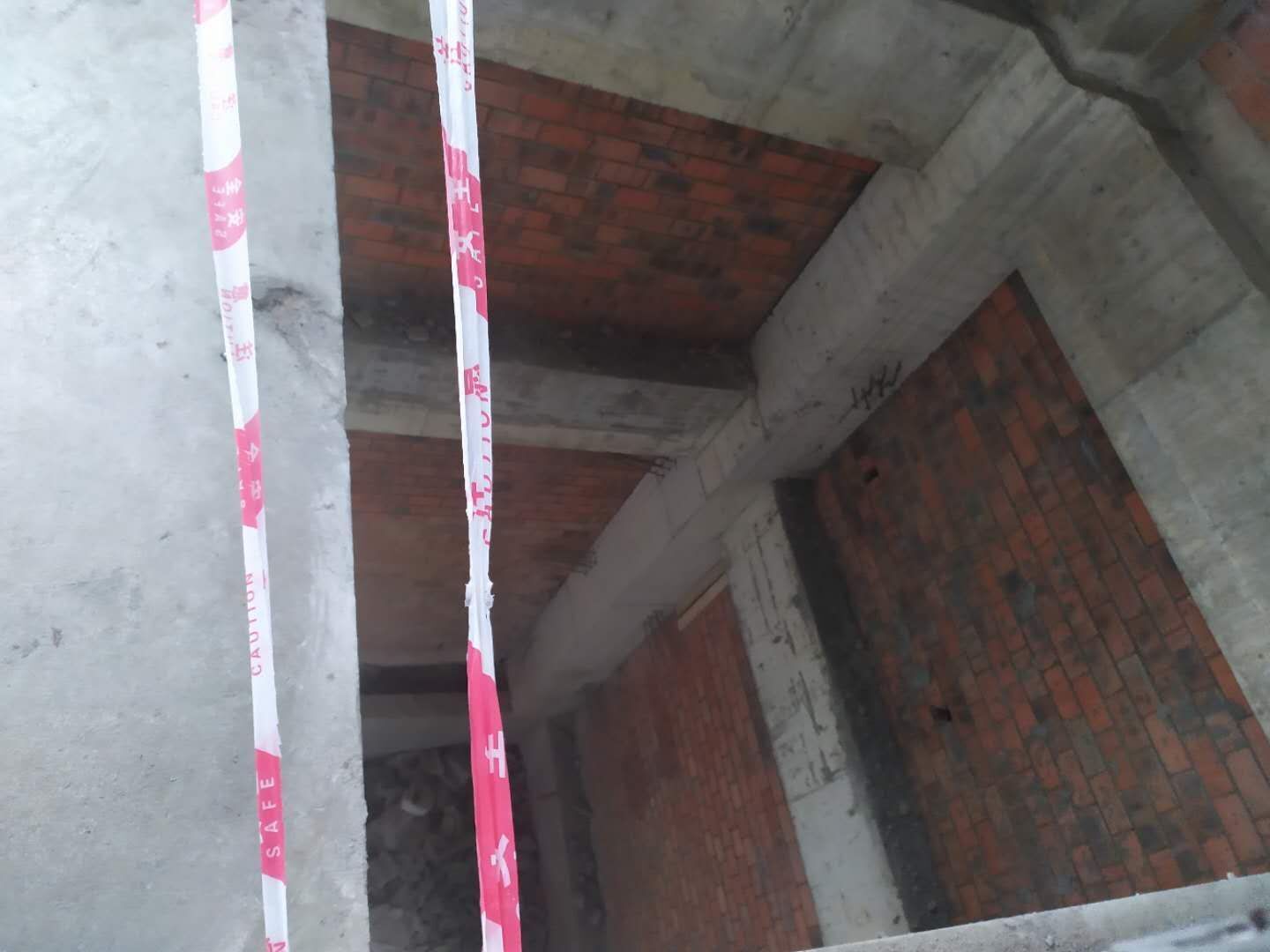

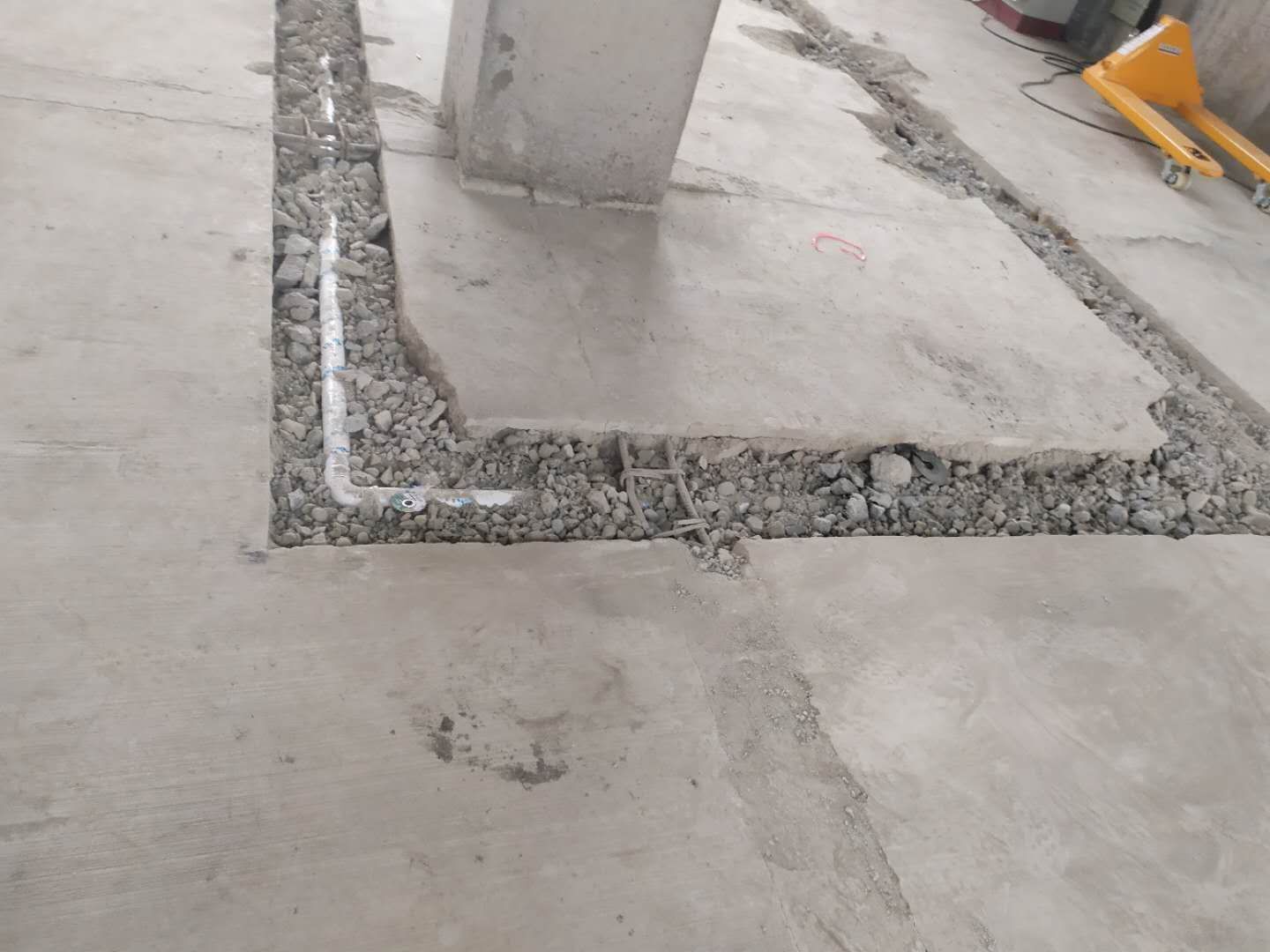

    1開工儀式 2二層隔墻破碎 清理完成 3二層水泥自流平完成 4一層排水暗溝切縫完成 5破碎機些準備完成

  • 2020-09-30

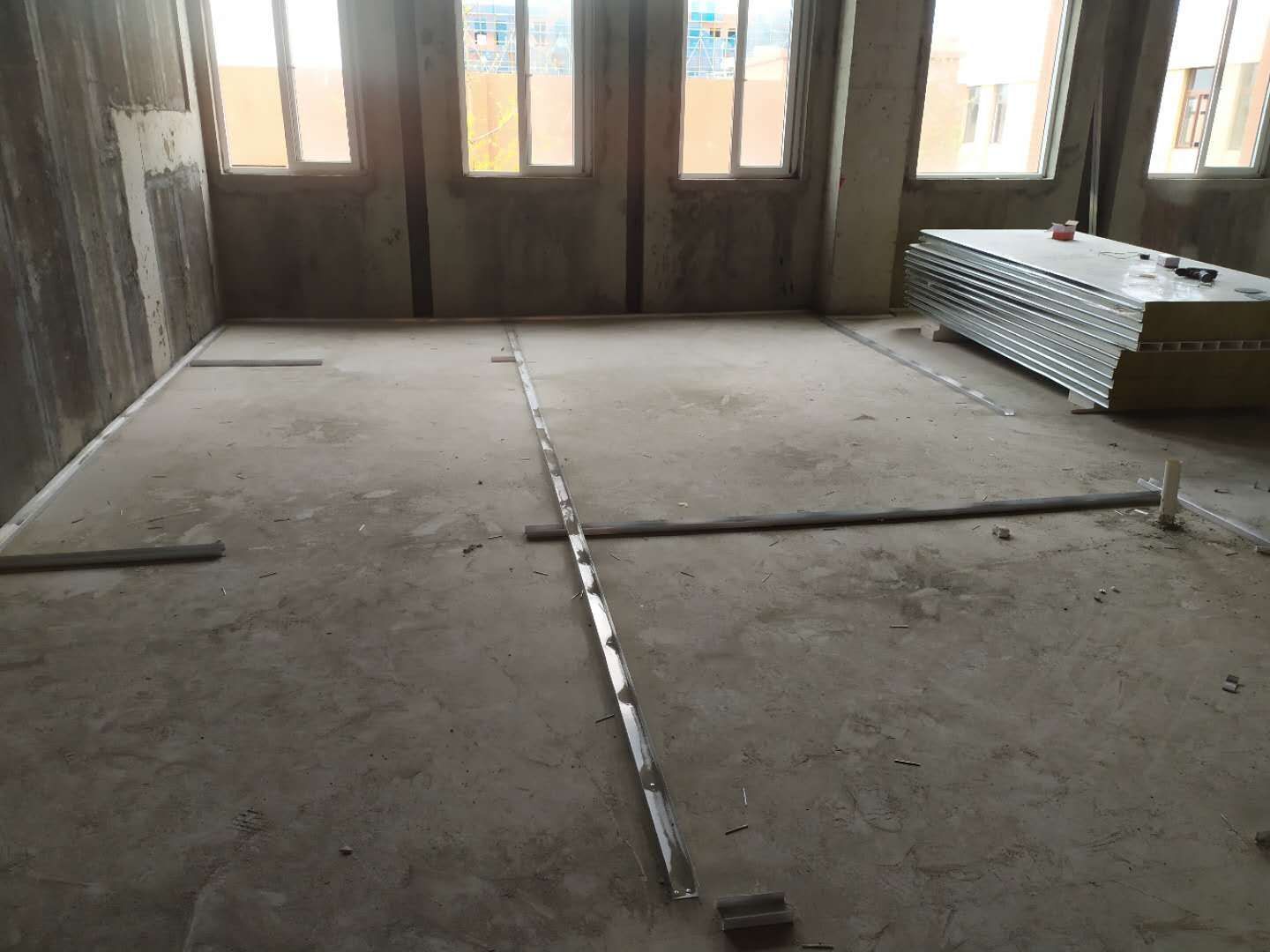

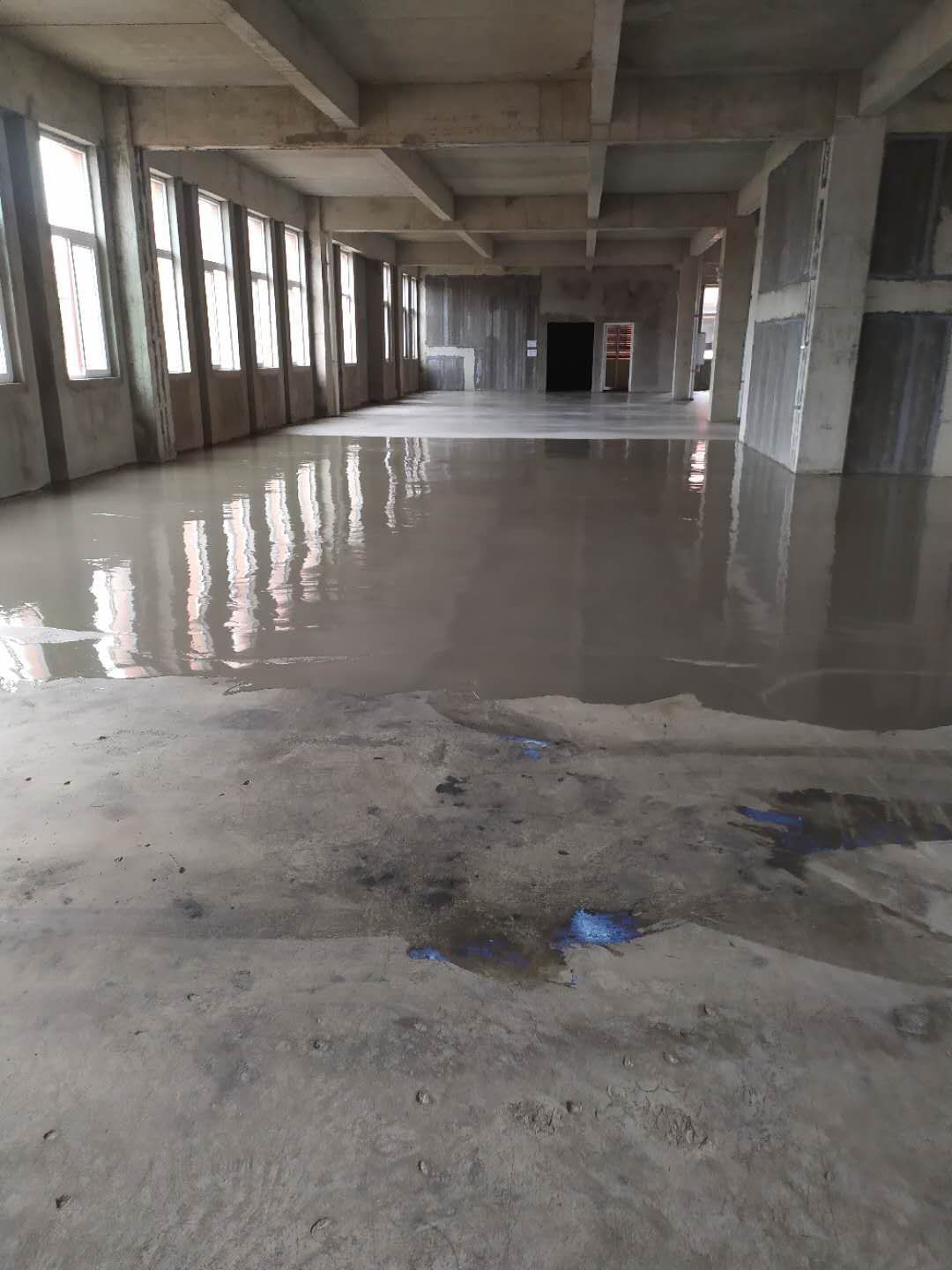

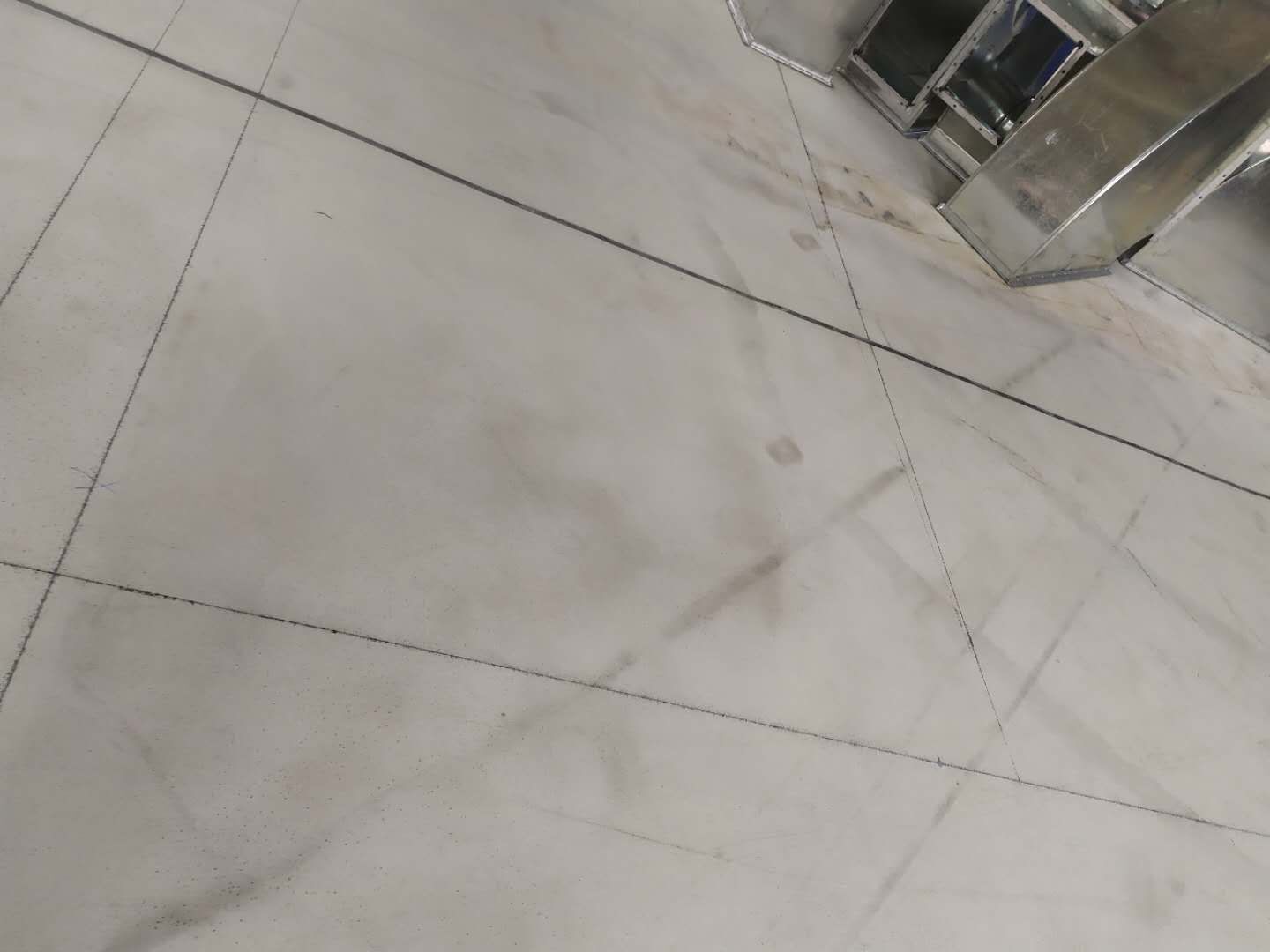

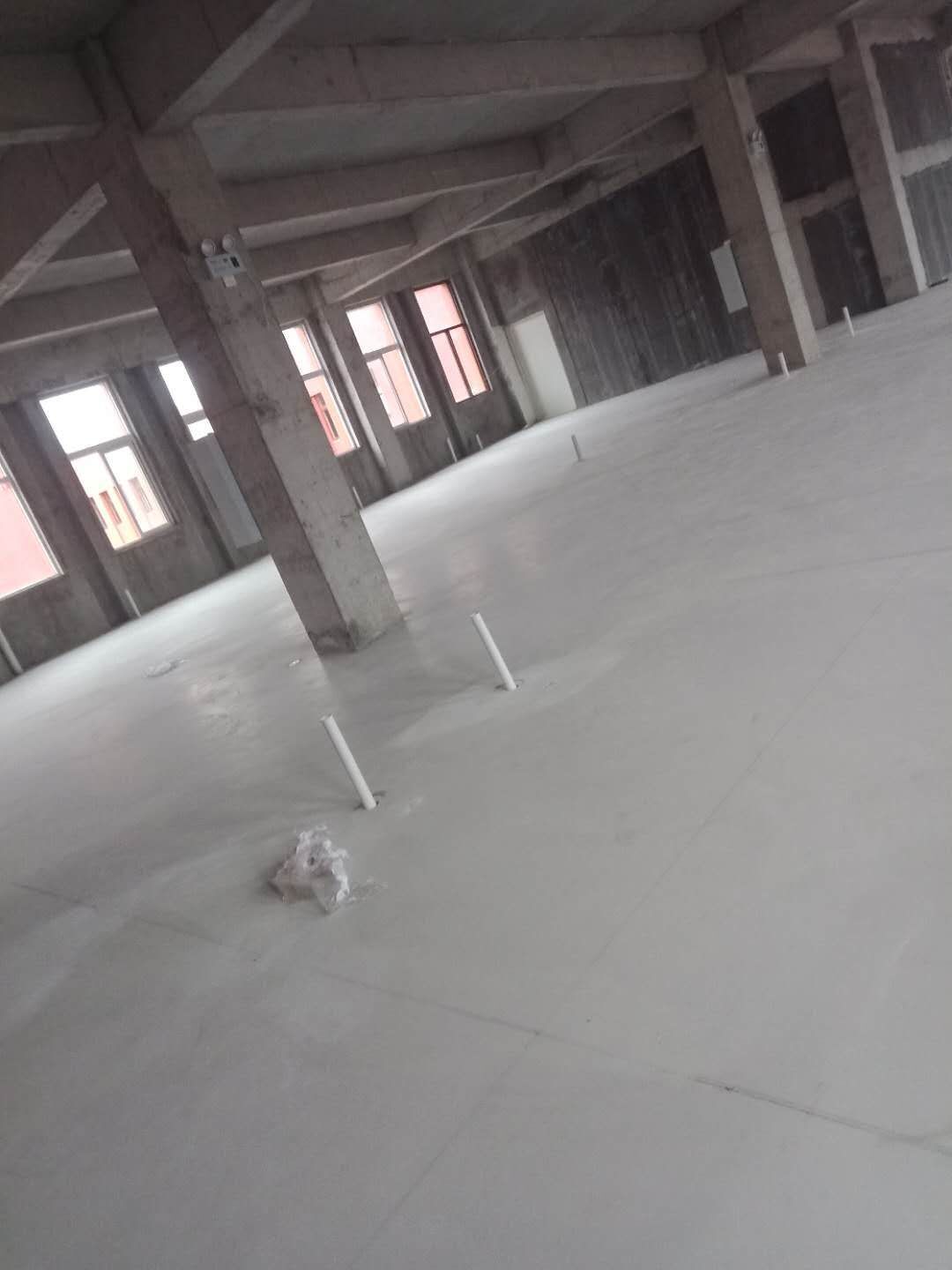

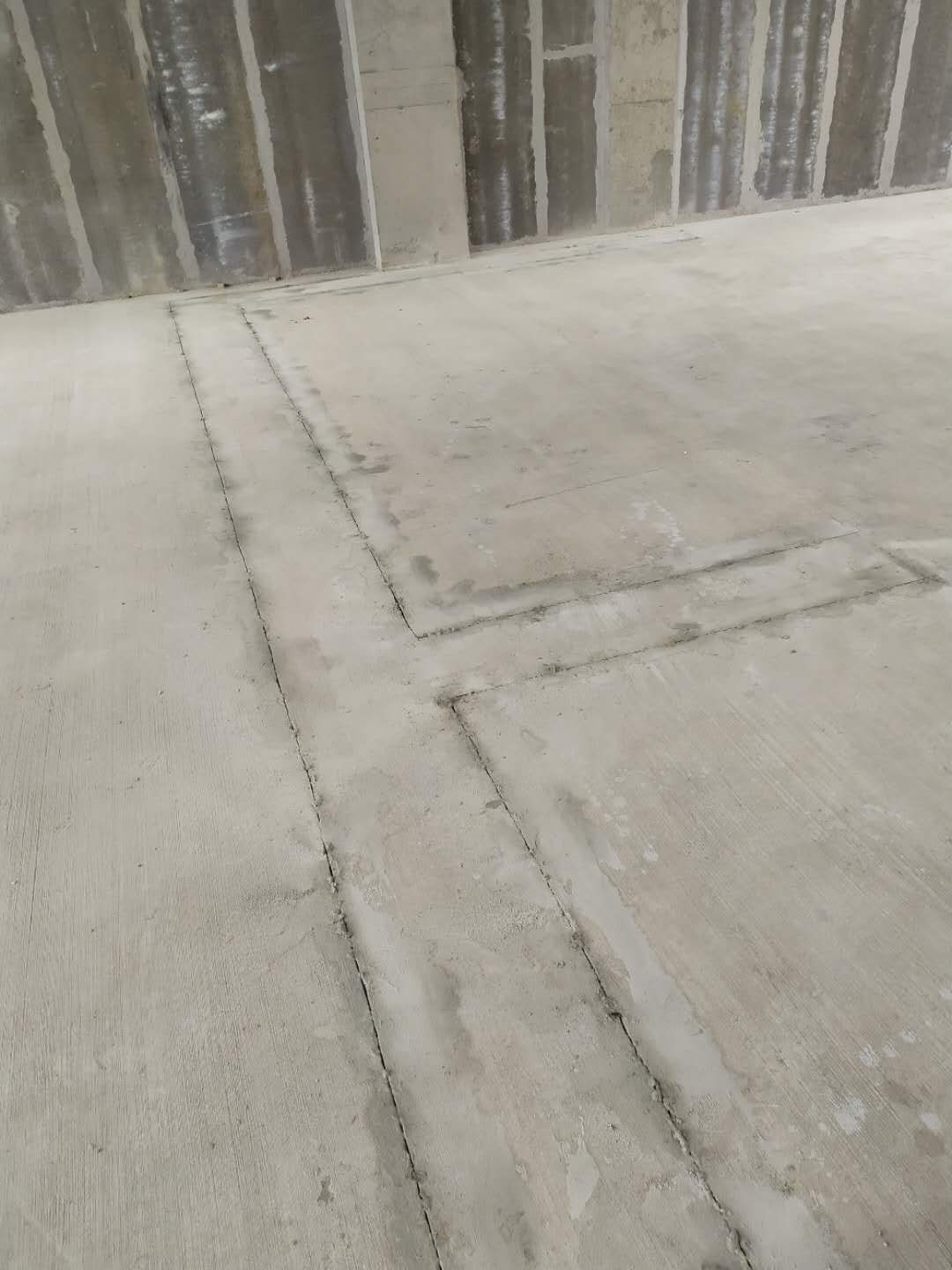

    車間地坪施工,根據圖紙放線施工
