四川大蘊發食品有限公司

四川大蘊發食品有限公司

開工日期:2020-09-02

華盛興邦承接四川大蘊發食品有限公司廠房設計,廠房裝修工程,廠房地點德陽廣漢,產品肉制品罐頭,設計裝修面積1500平方。

瀏覽
查看更多

工程進度

  • 2020-11-04

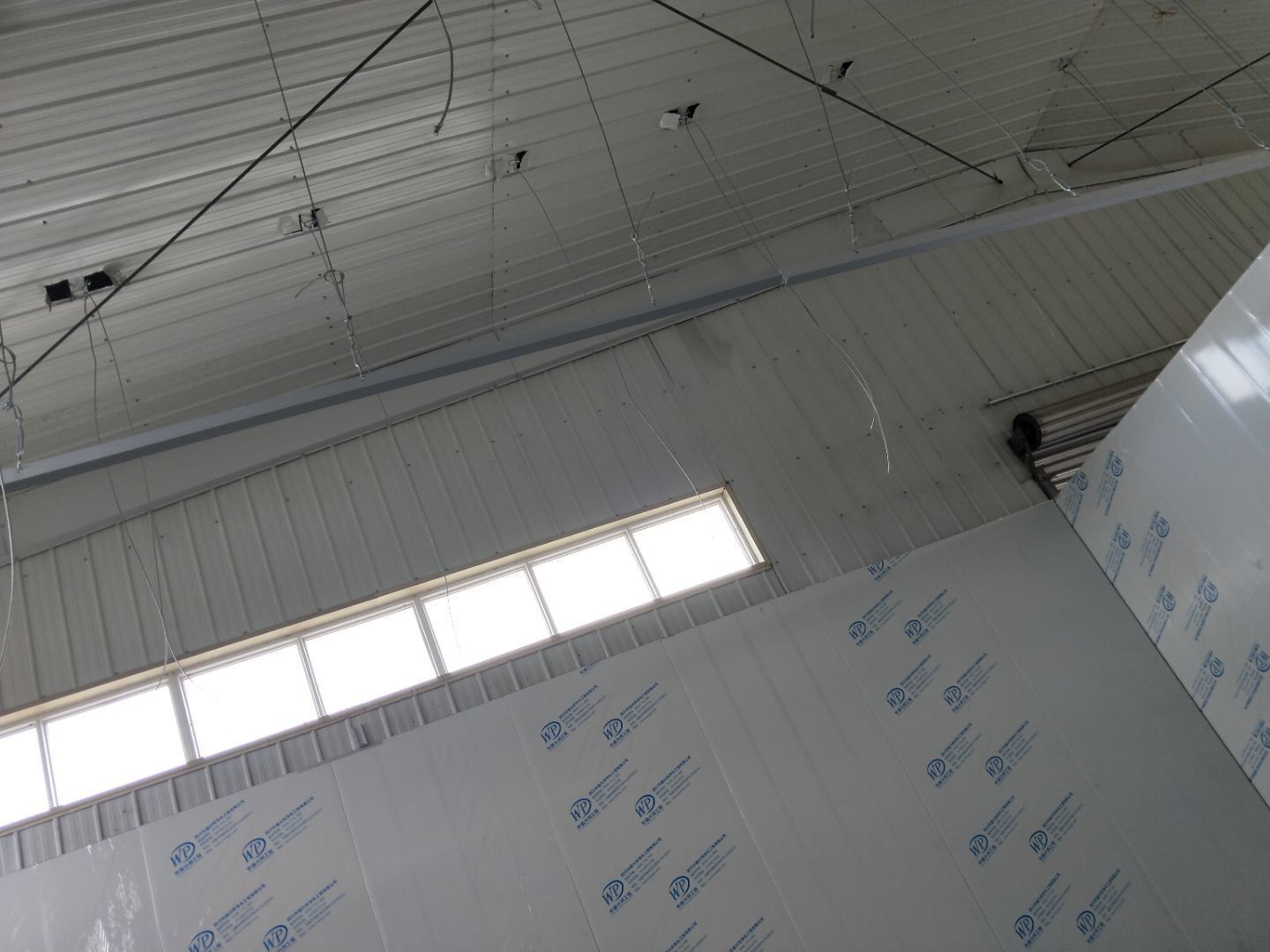

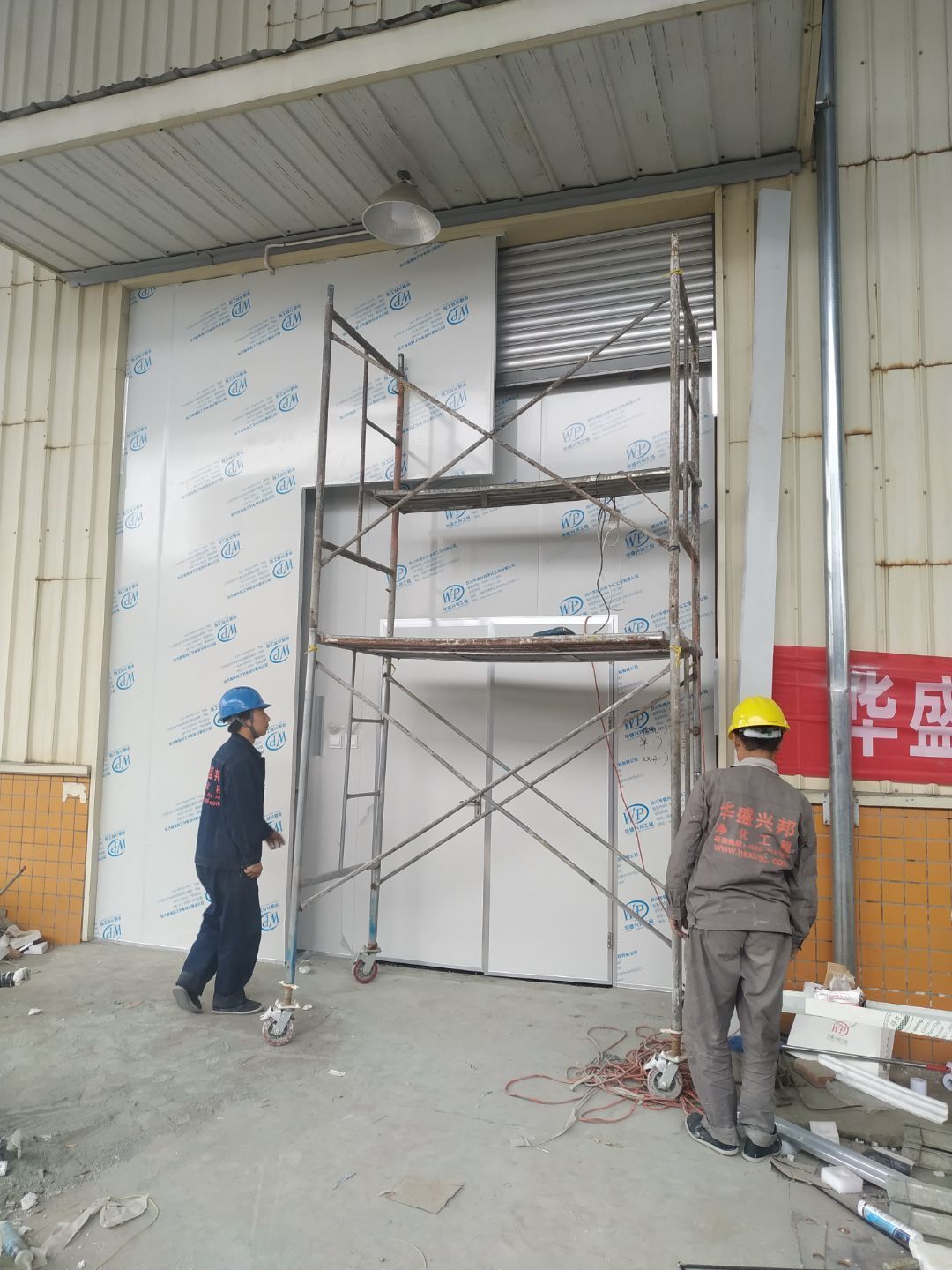

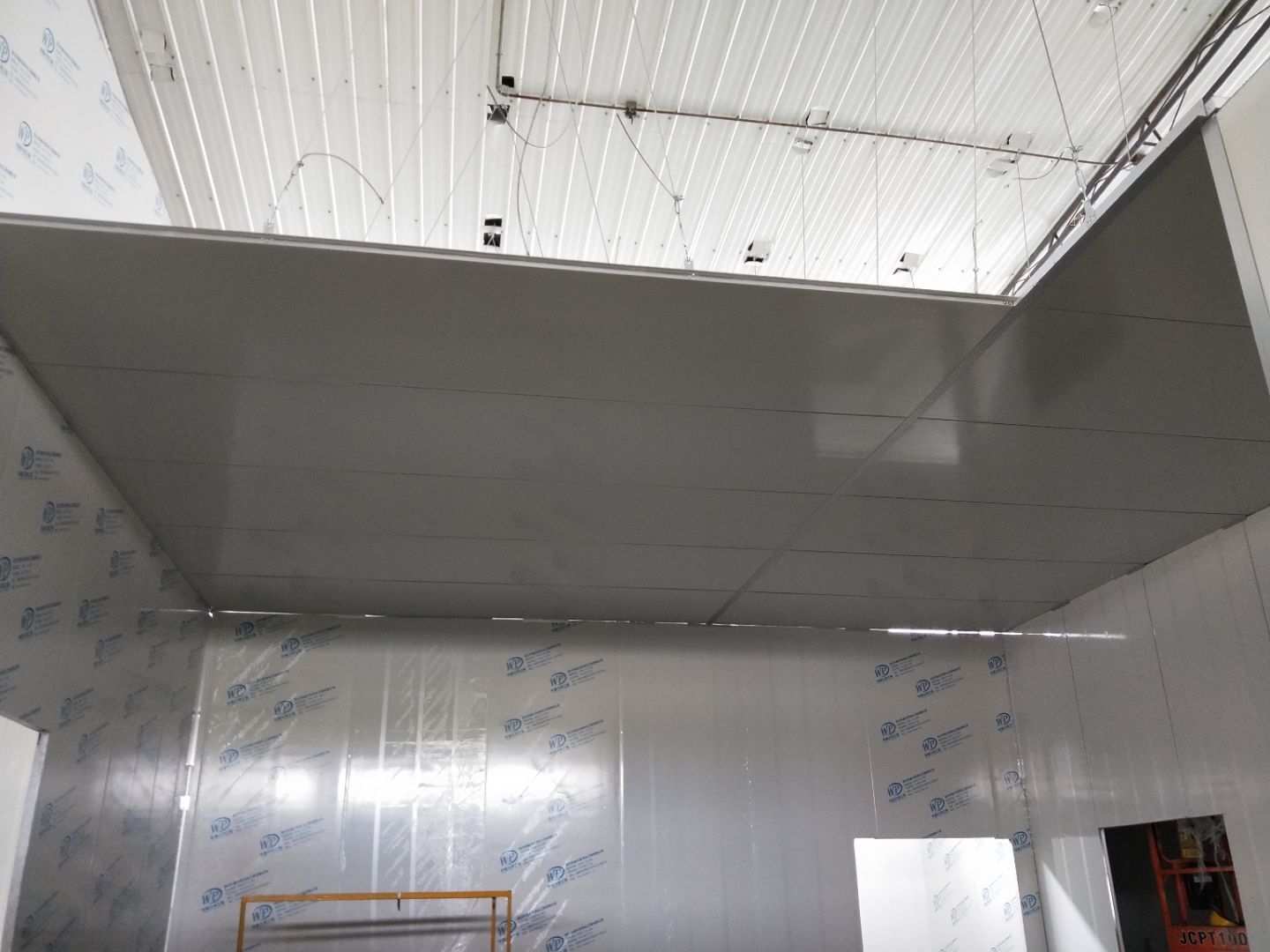

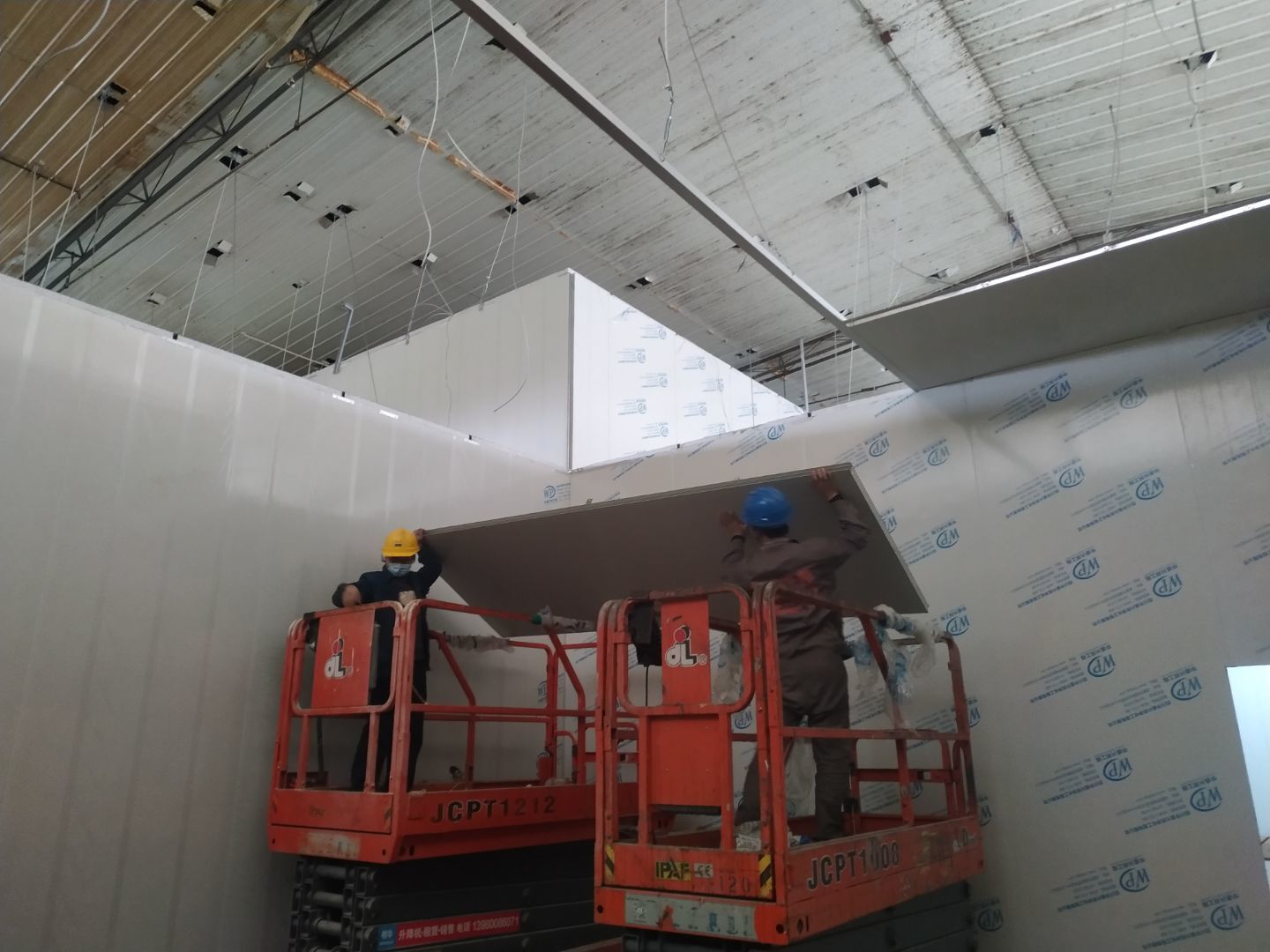

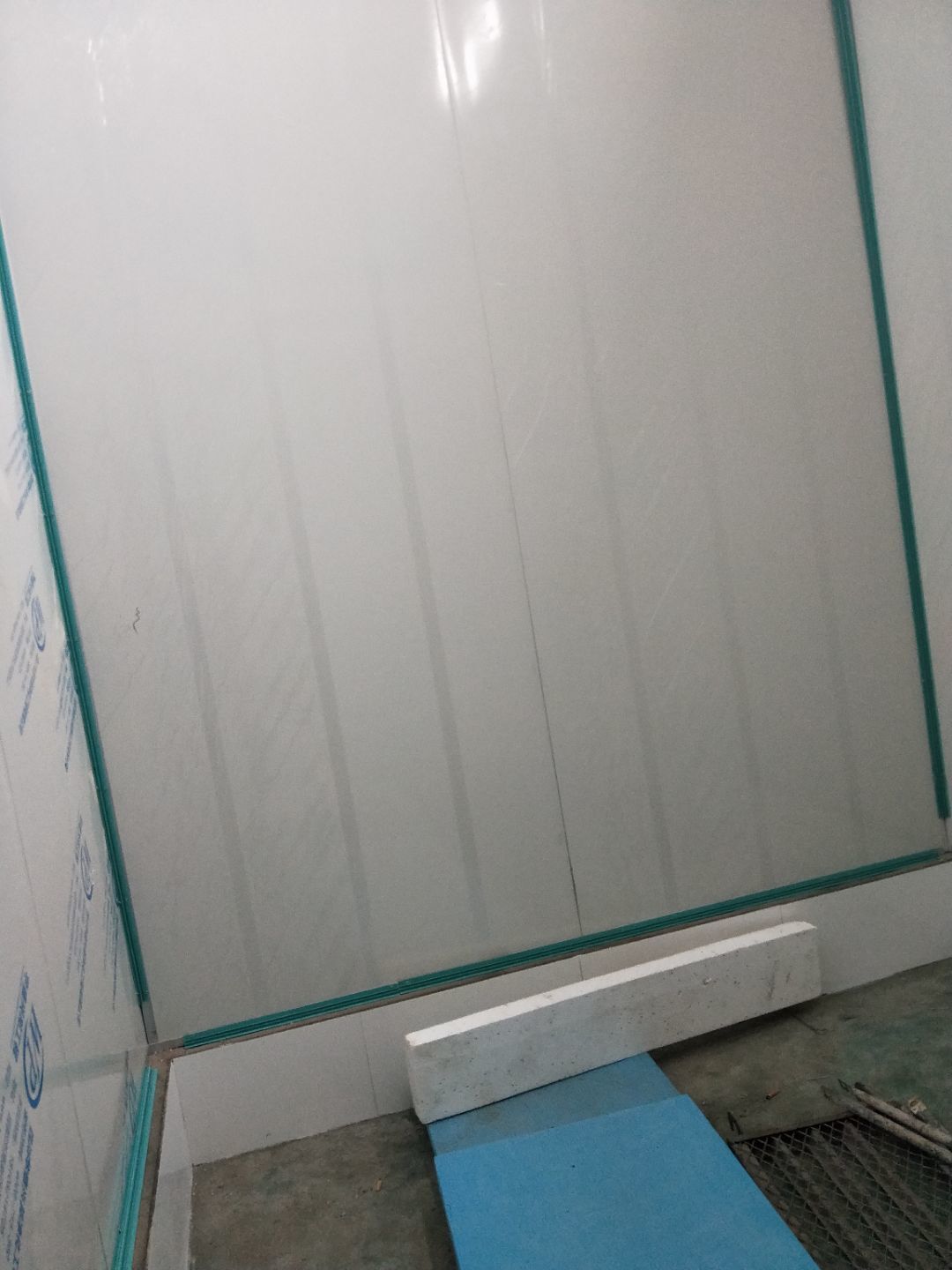

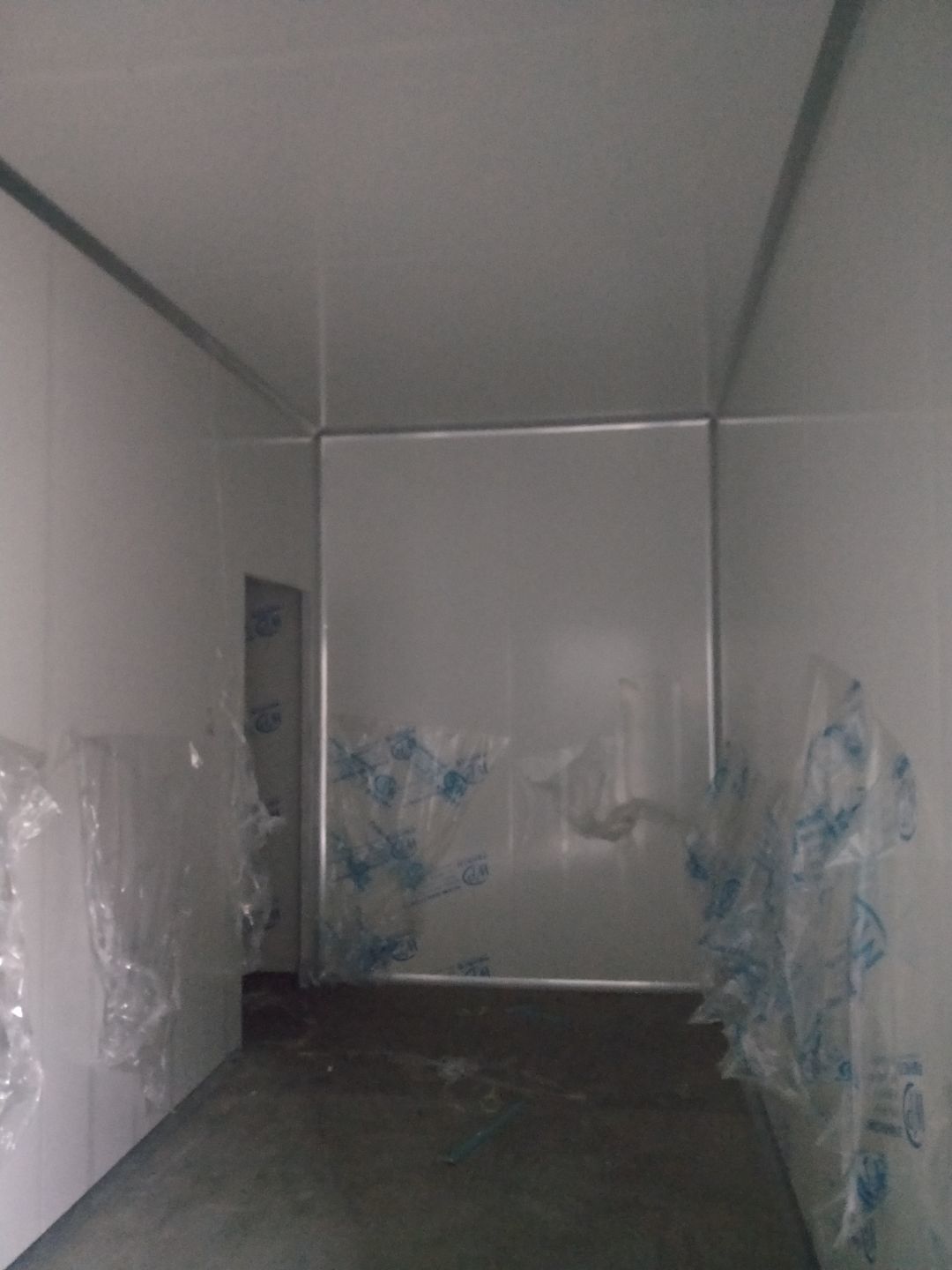

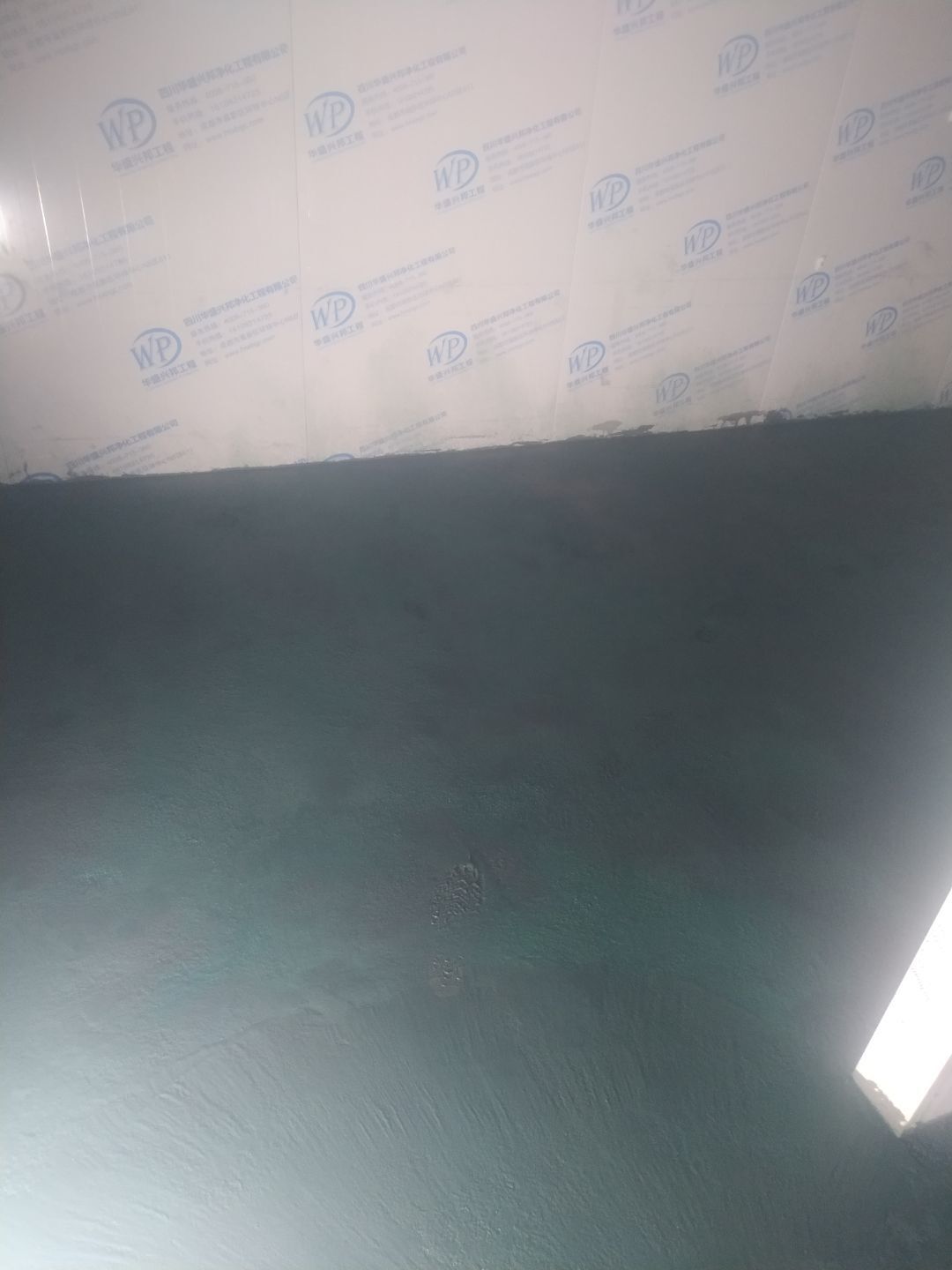

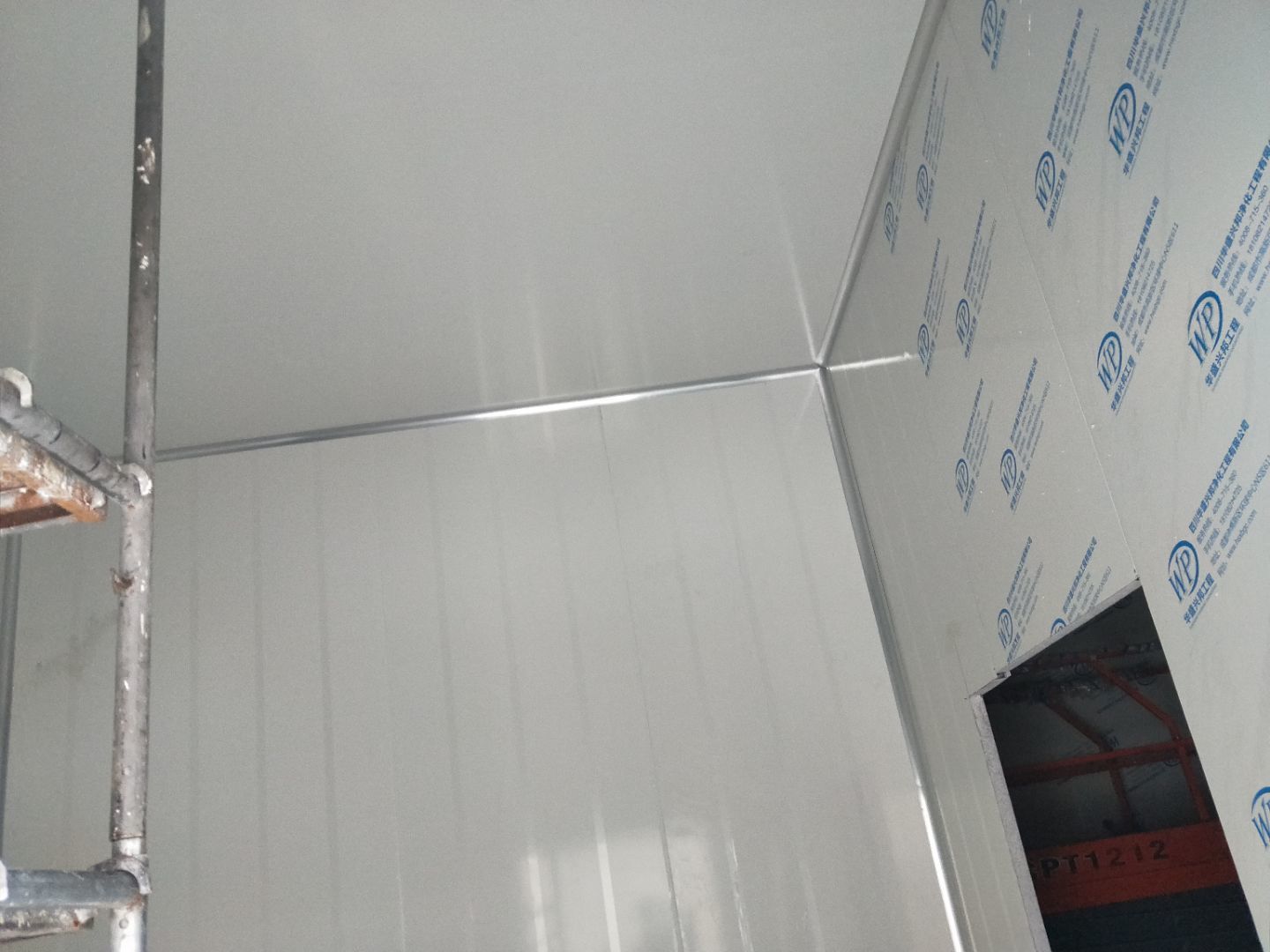

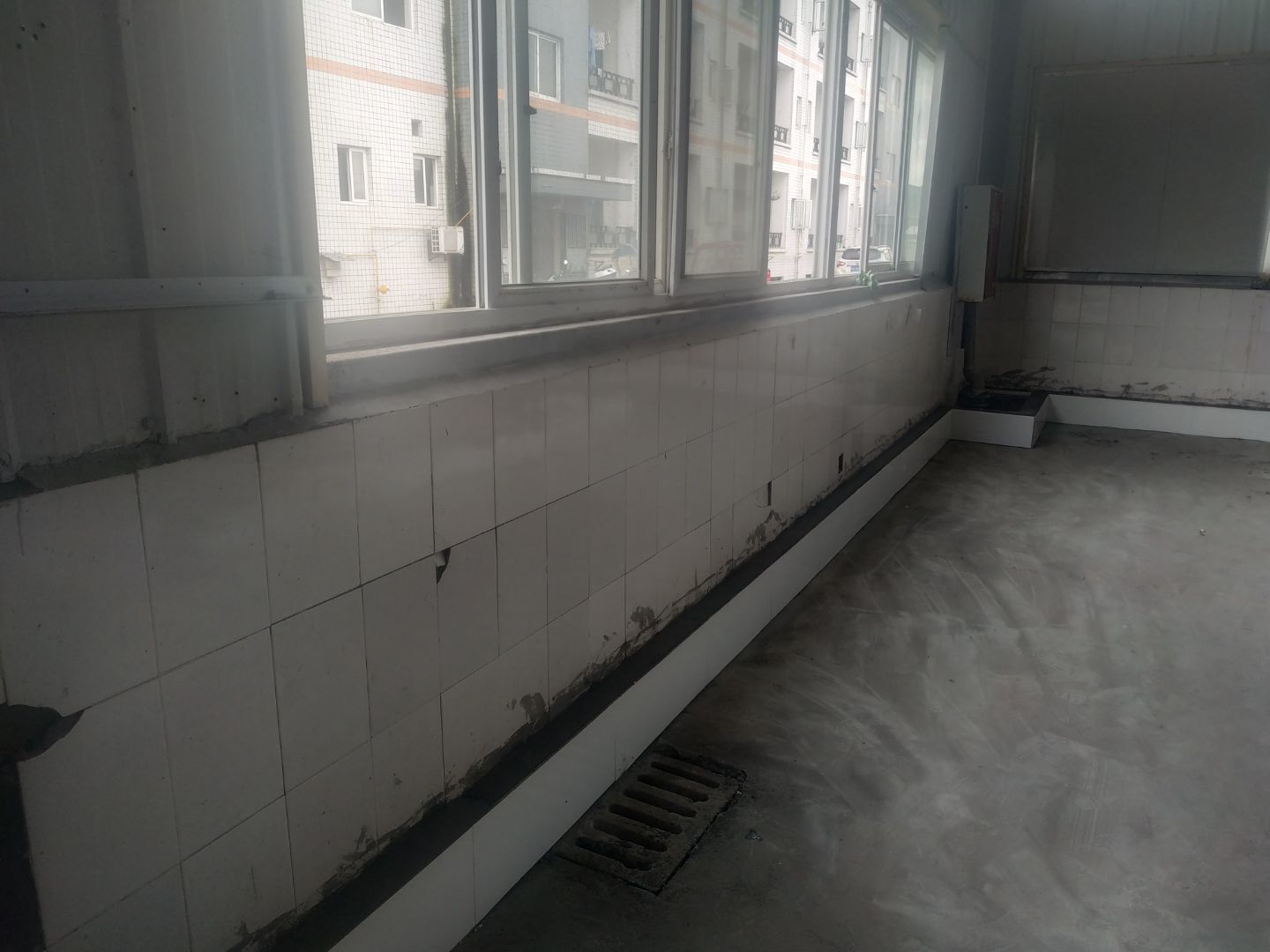

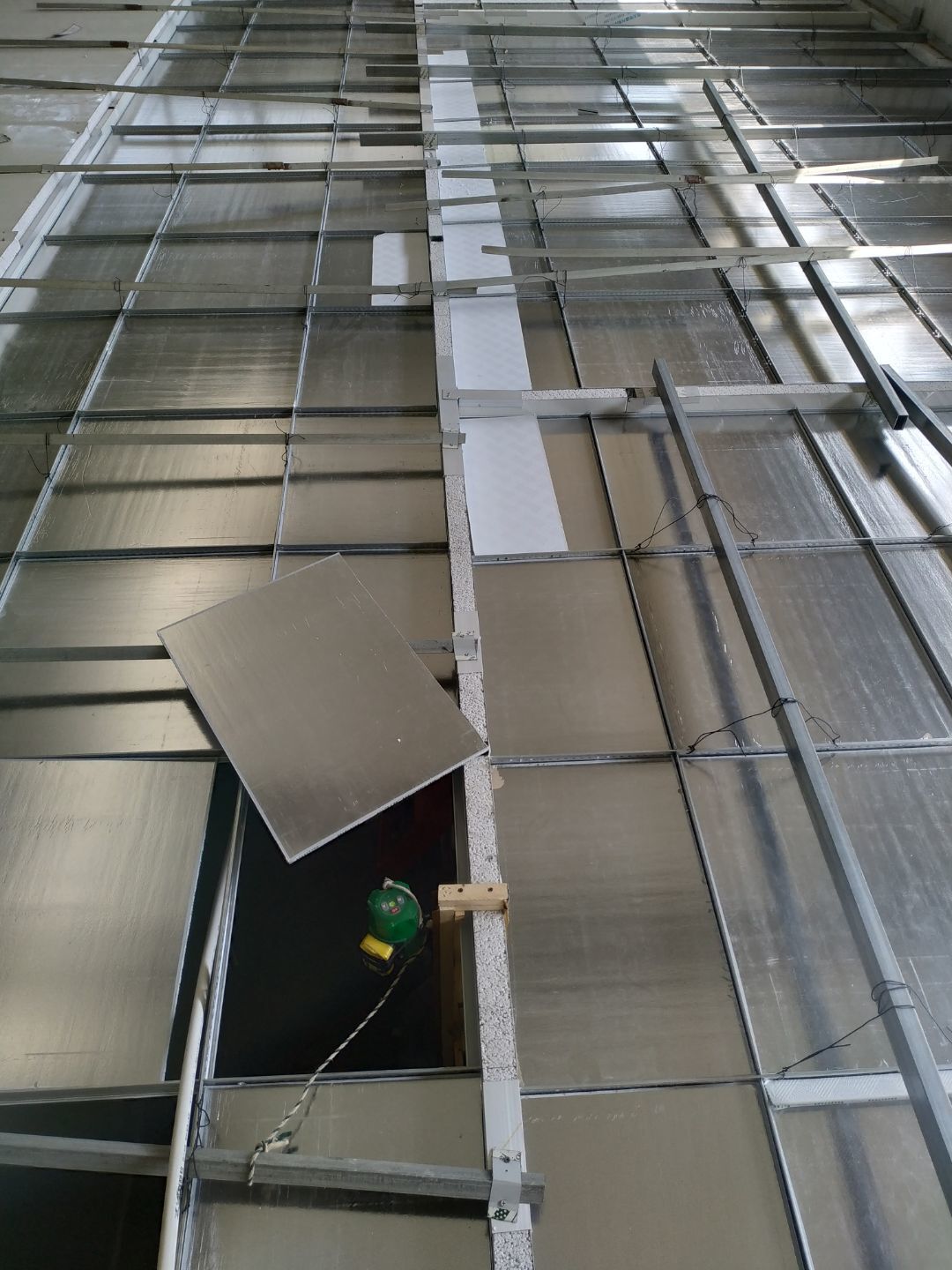

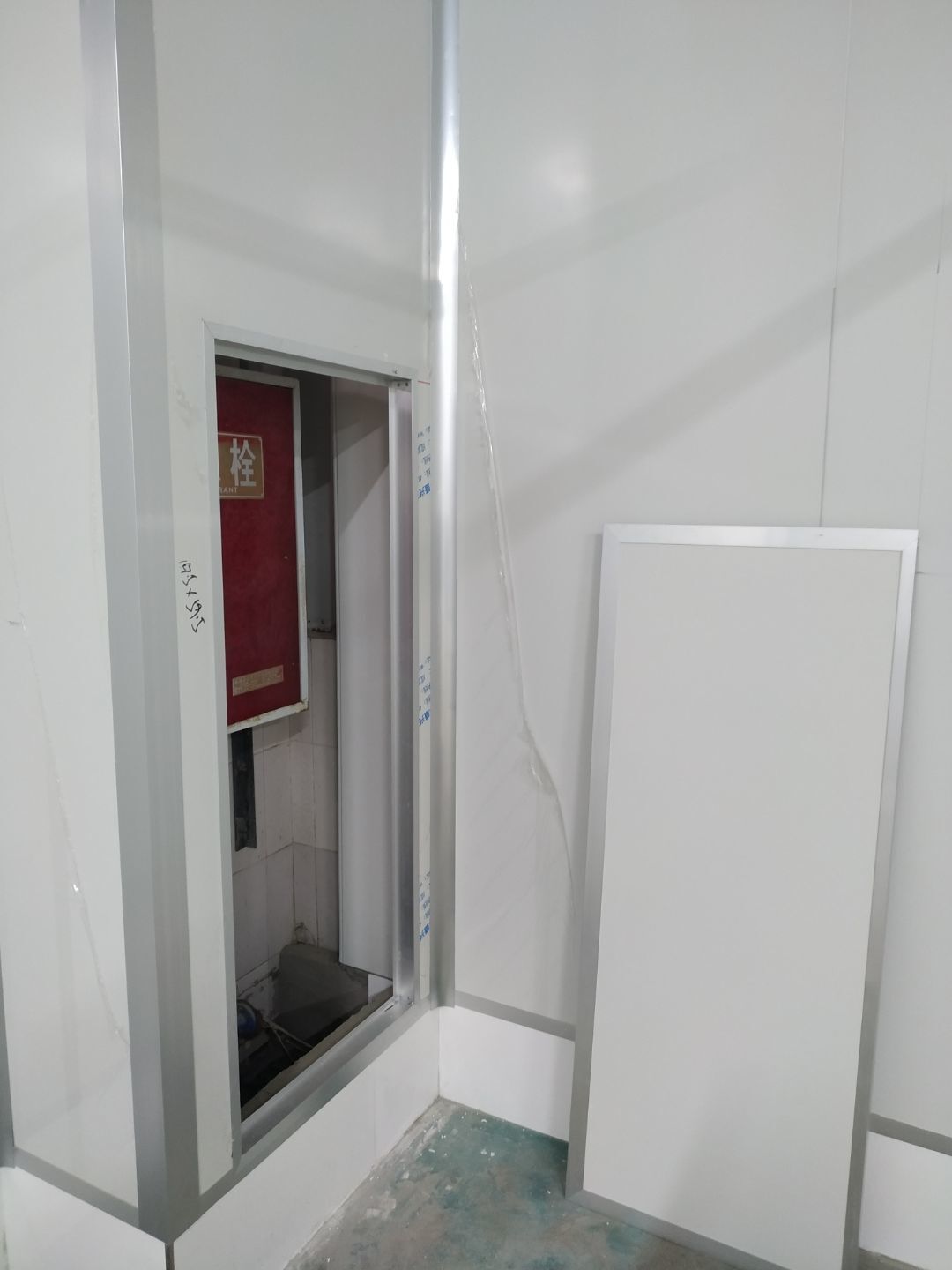

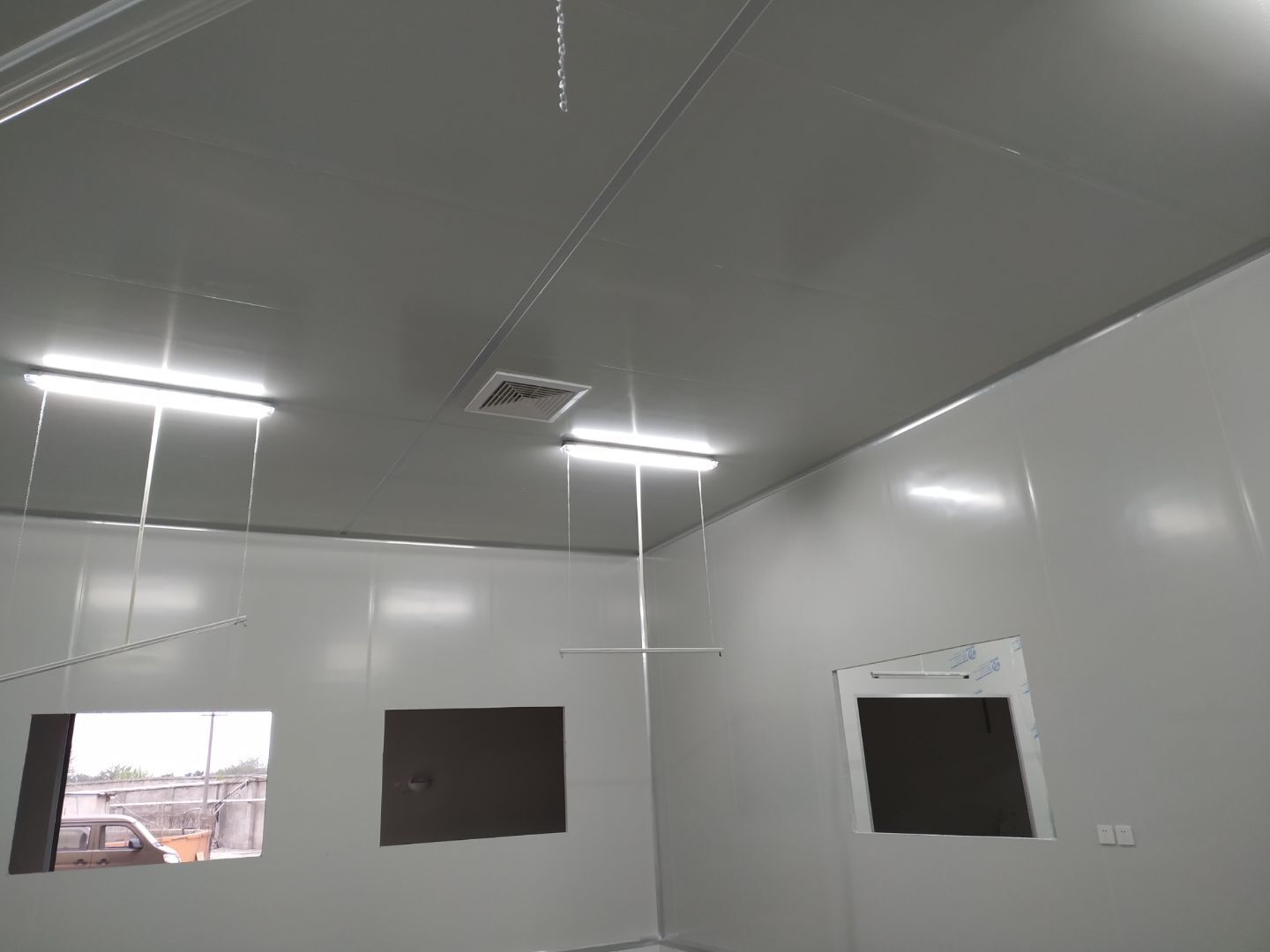

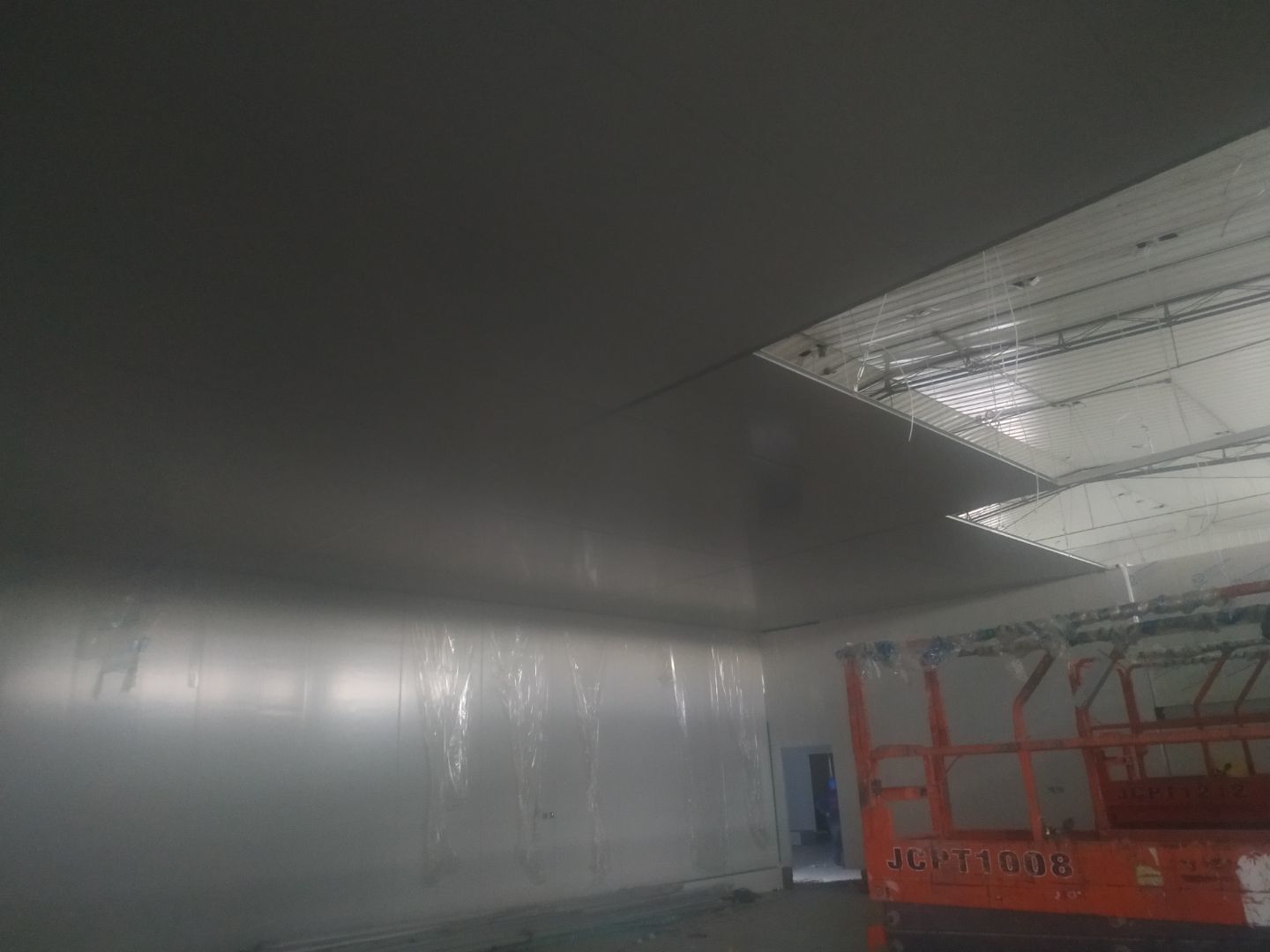

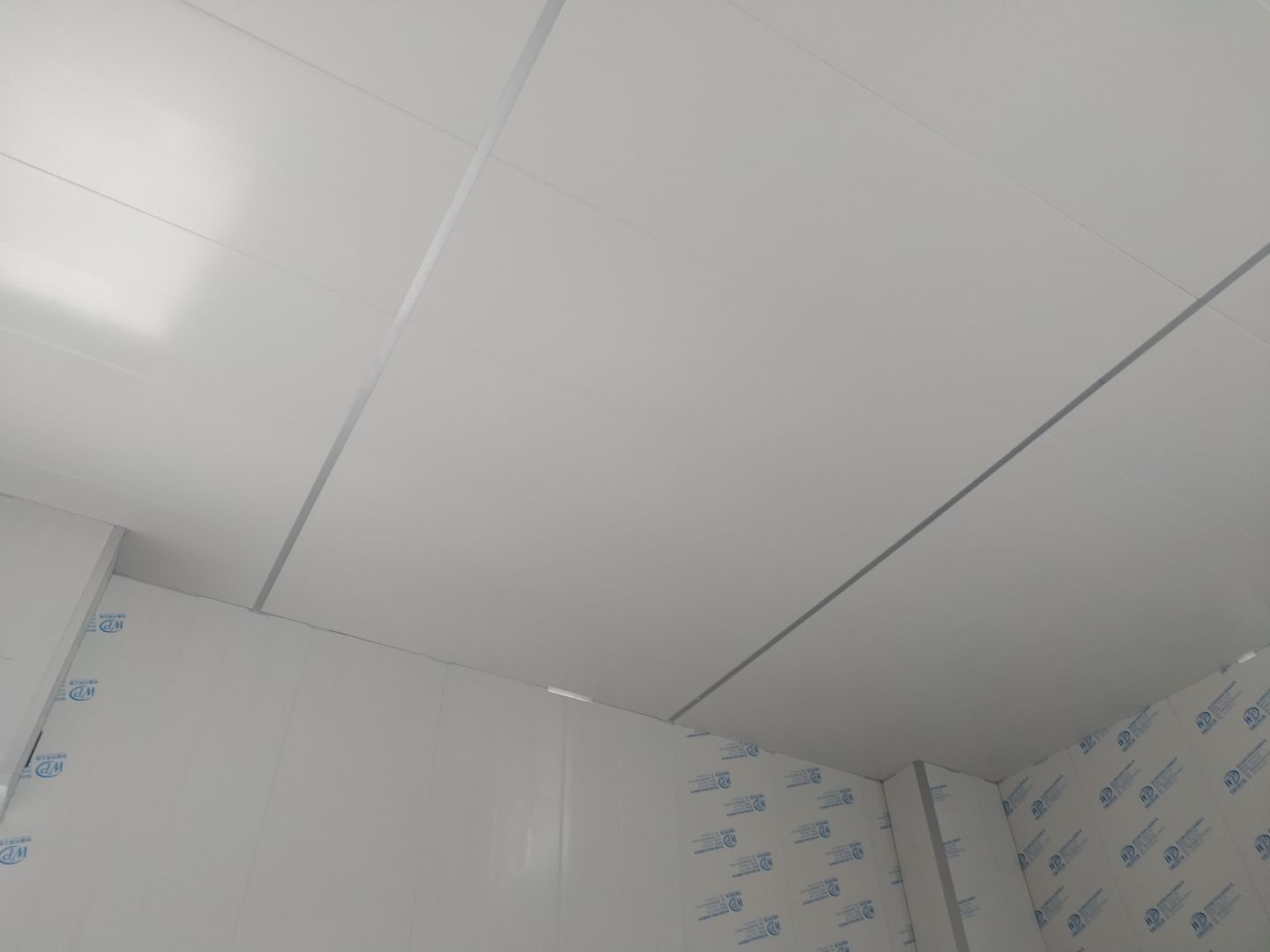

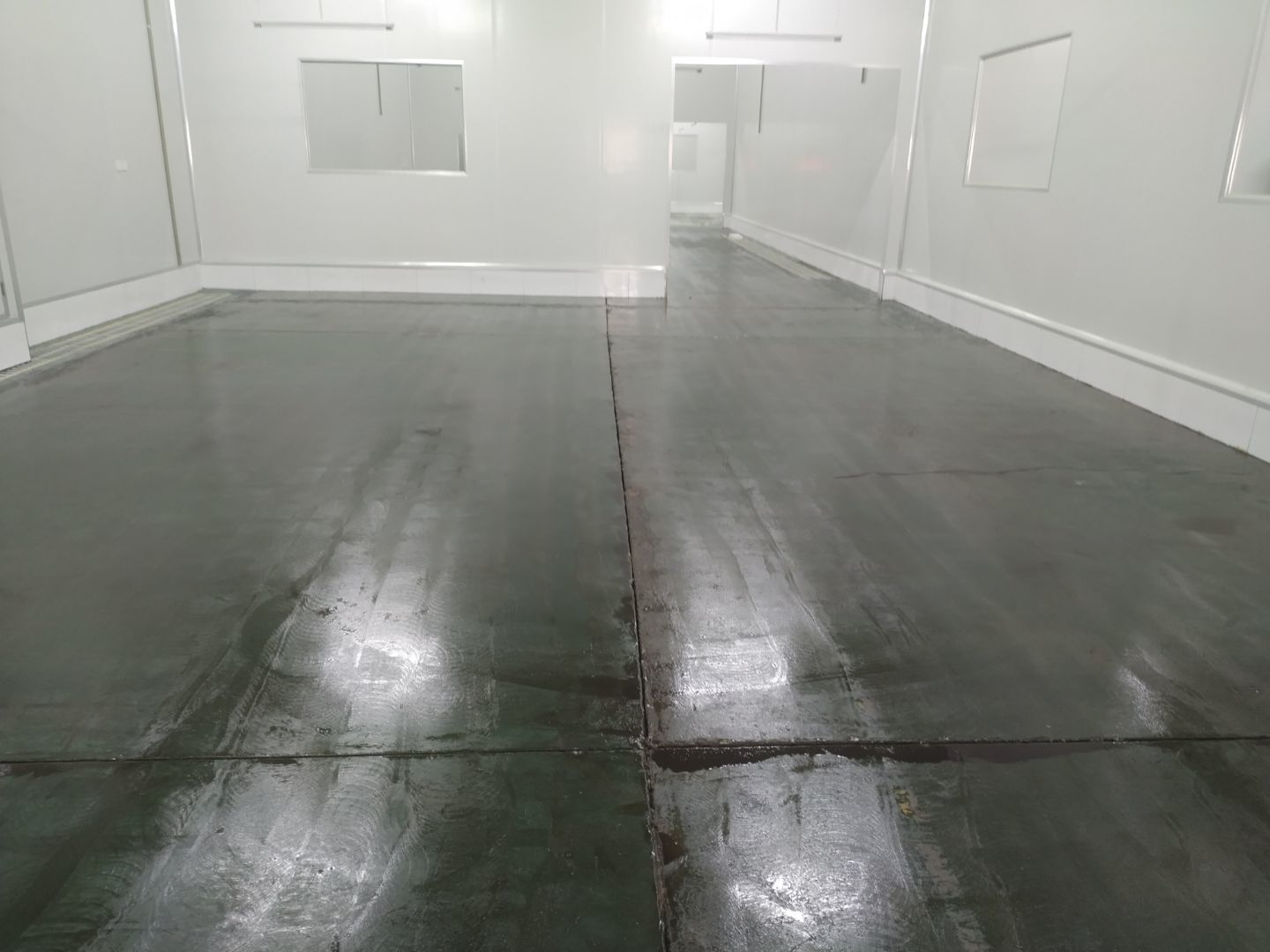

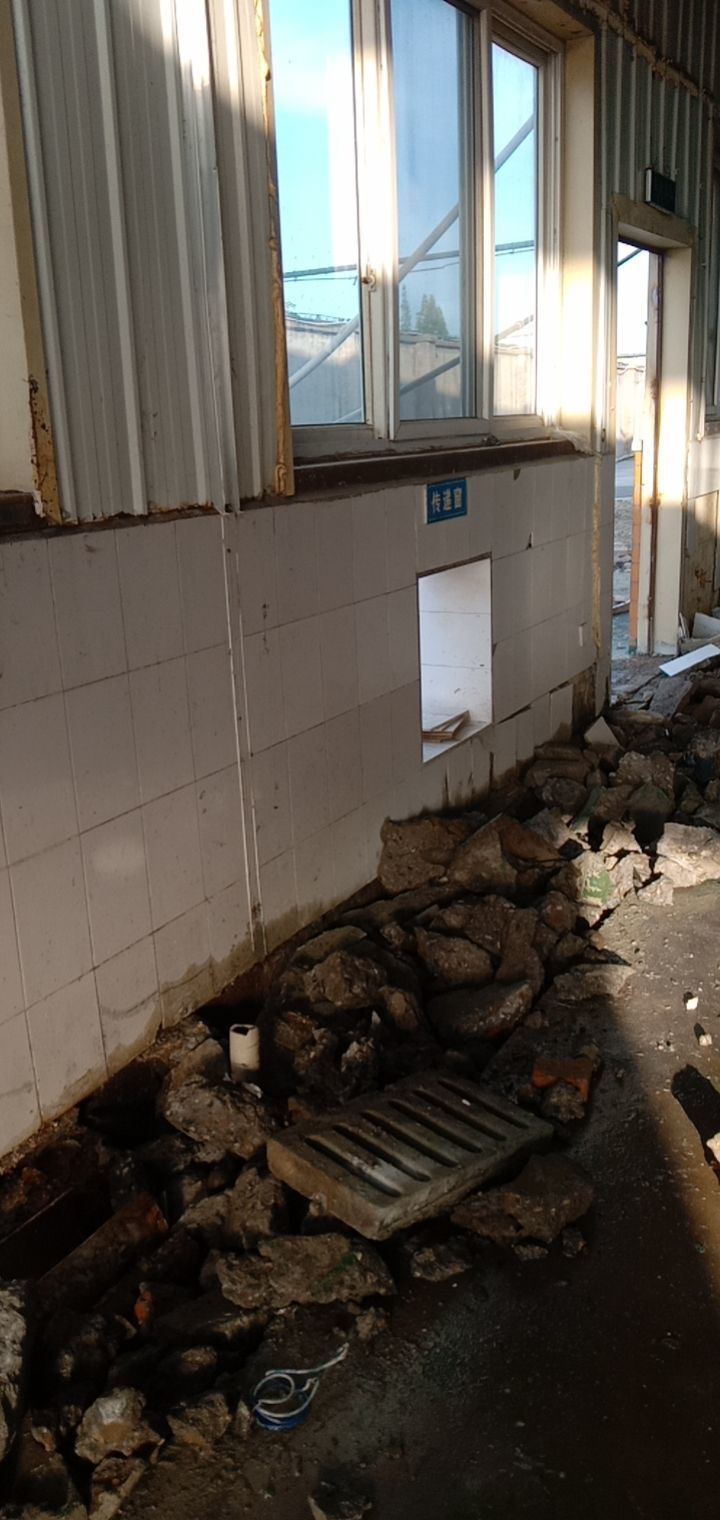

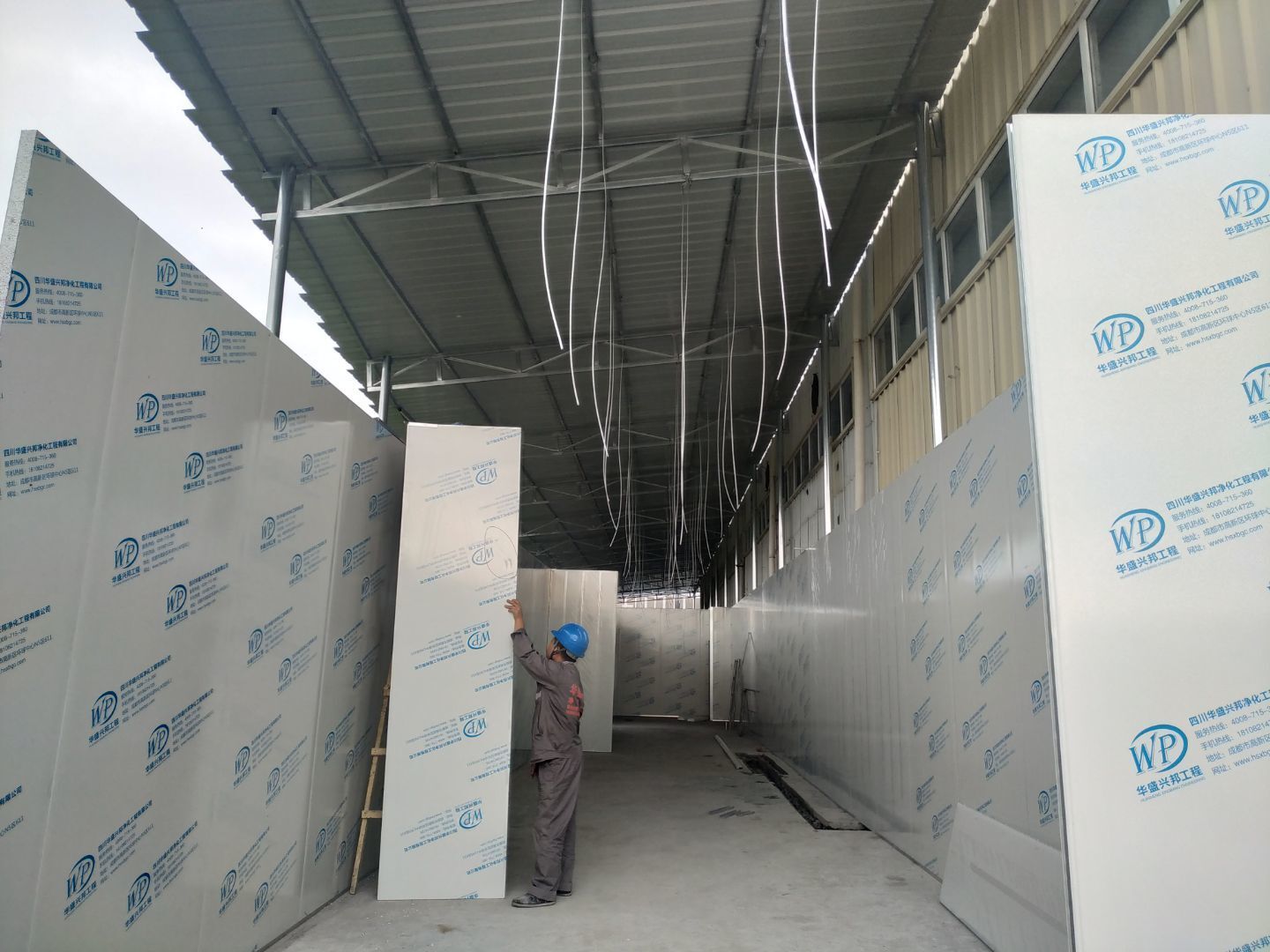

    窗戶開洞完成,新增墻板安裝完成80%,新增吊頂完成70%,拆包間包門洞完成,底漆施工完成。

  • 2020-11-02

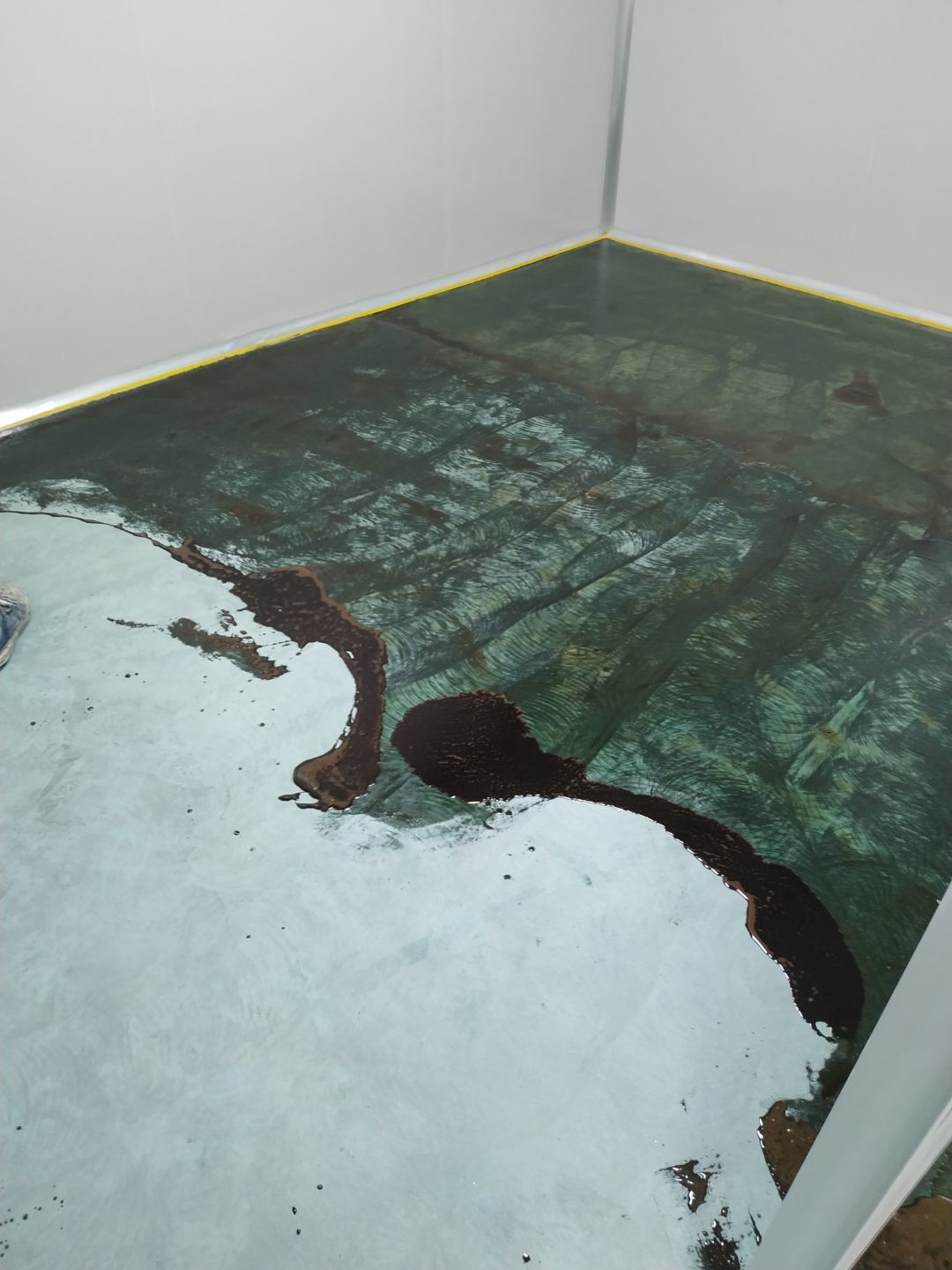

    新增墻板安裝完成60%,新增頂板安裝完成45%,車間底漆施工完成20%。

  • 2020-10-27

    撕膜打膠完成75%,圓弧安裝完成70%,消防箱門制作完成,窗料下料完成,傳遞窗預制安裝完成50%。

  • 2020-10-26

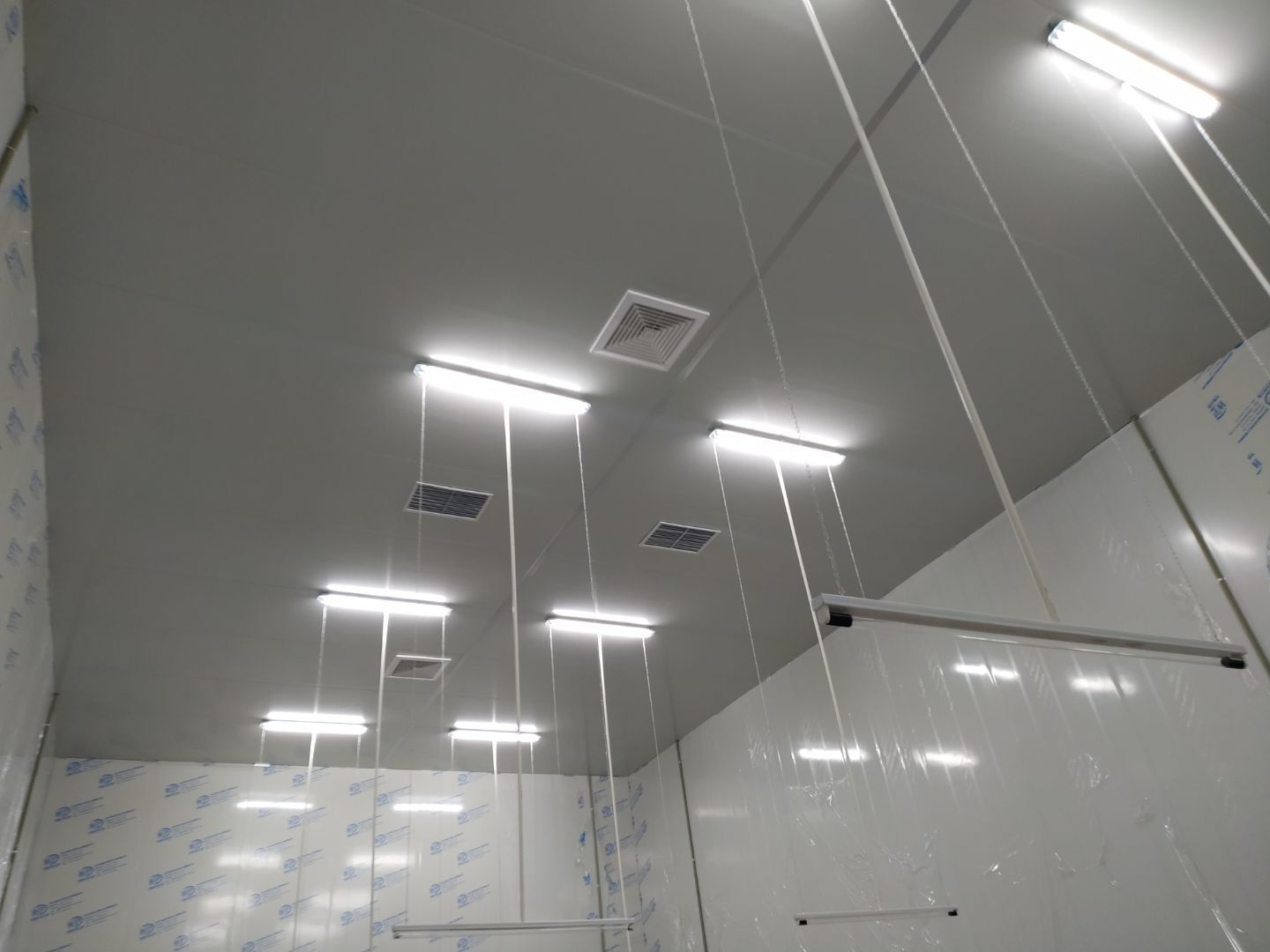

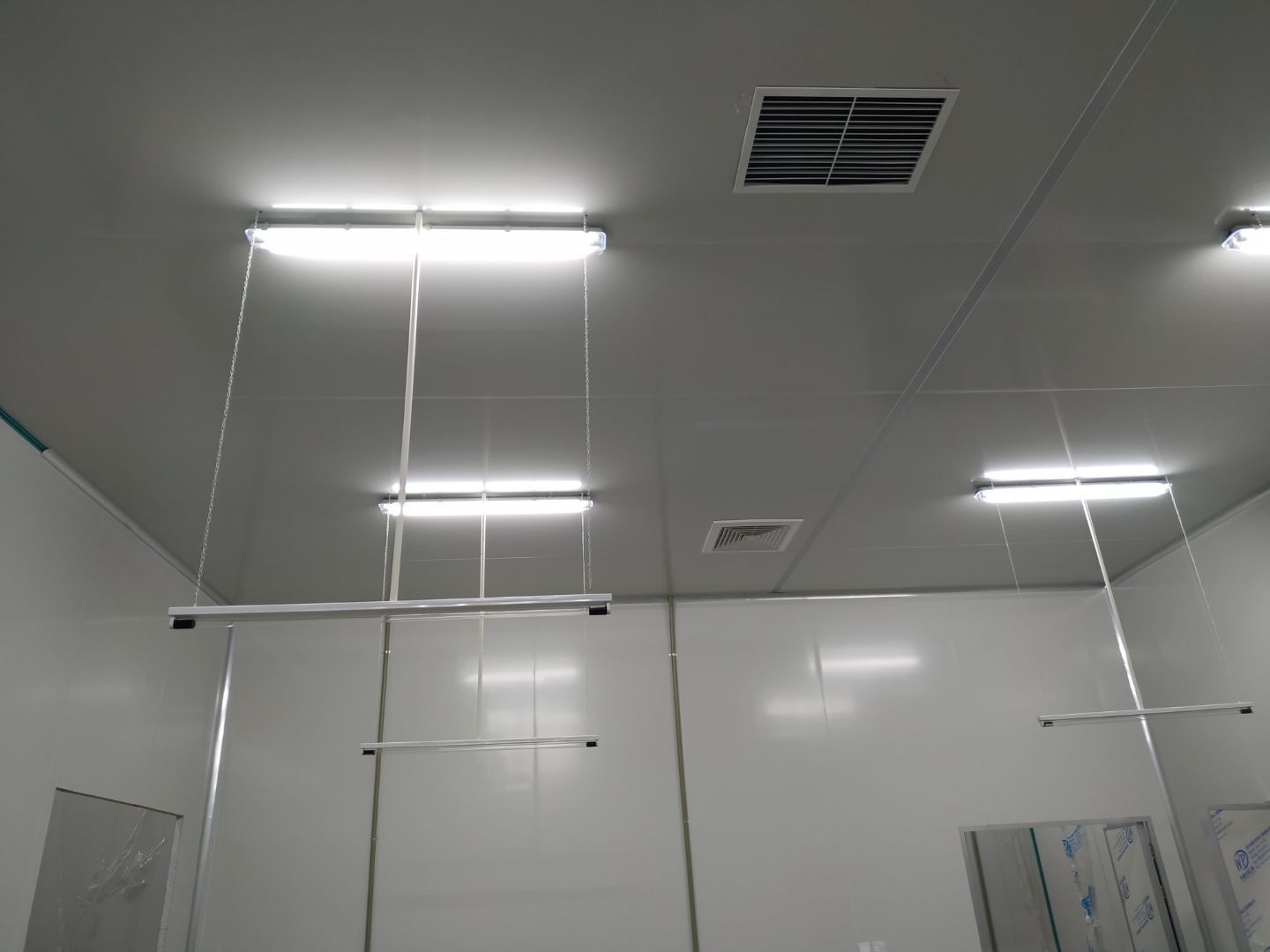

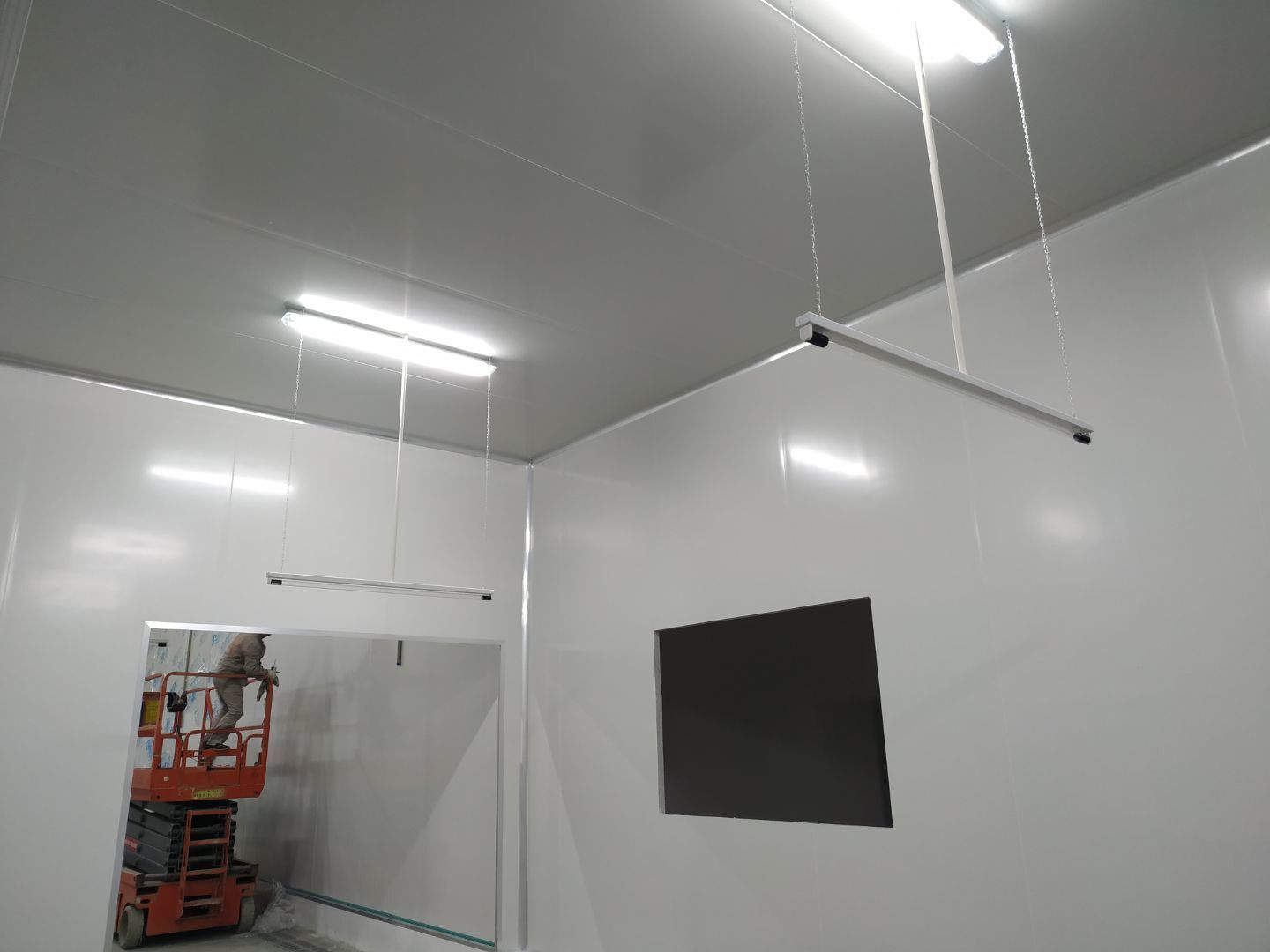

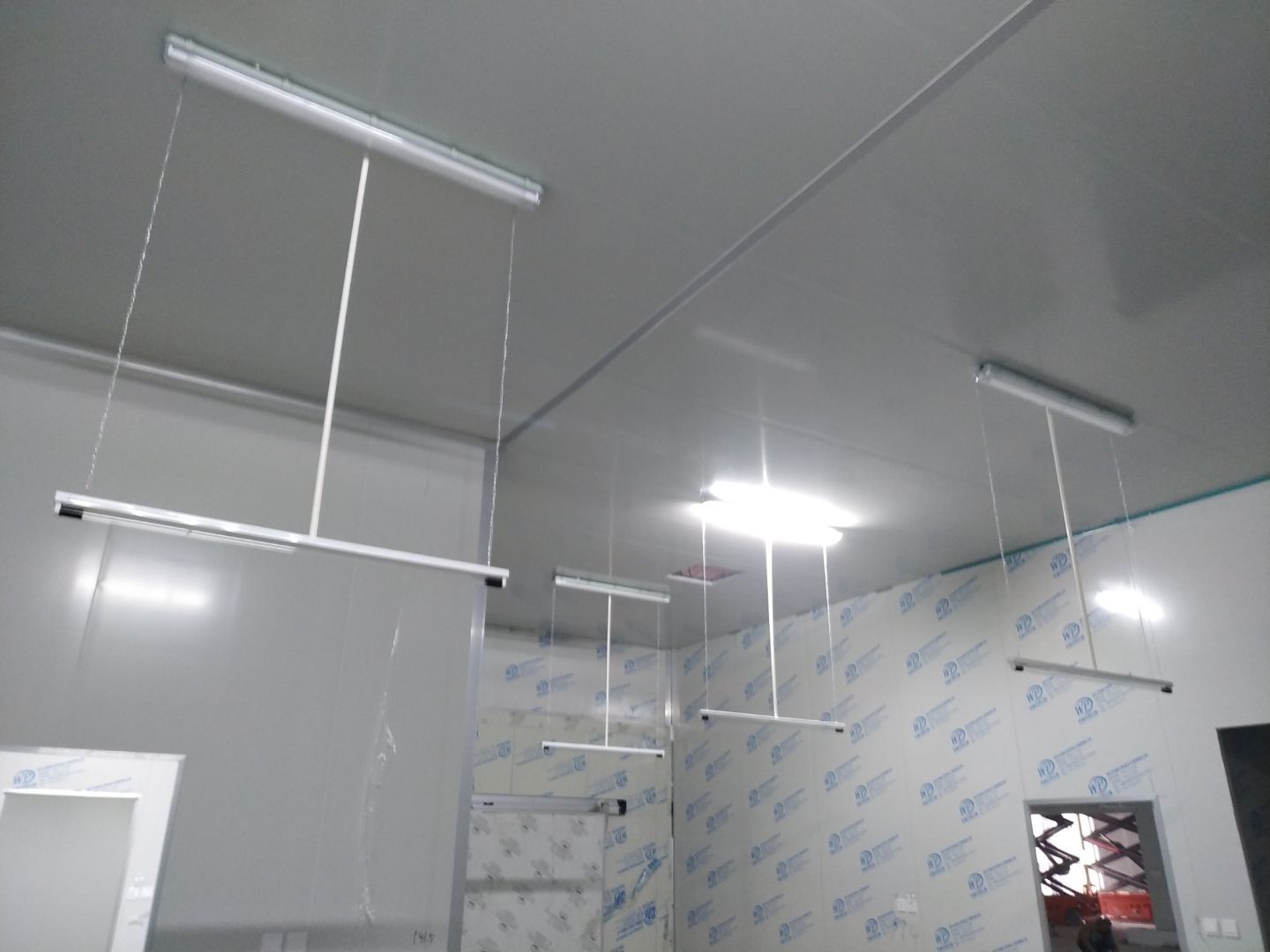

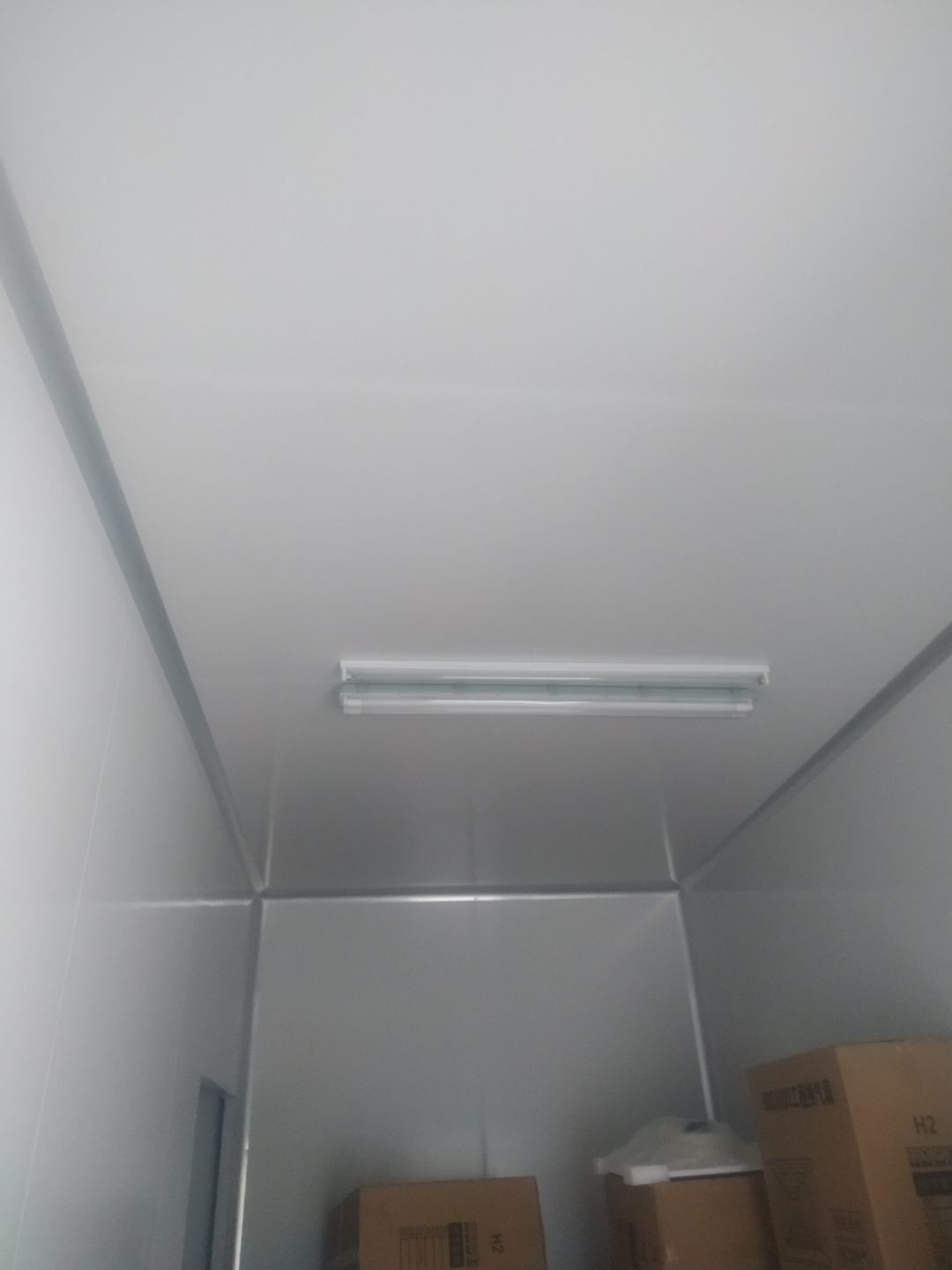

    撕膜打膠完成70%,圓弧安裝完成60%,換氣扇安裝完成,進氣百葉安裝完成,照明燈和紫外線燈通電實驗完成。

  • 2020-10-23

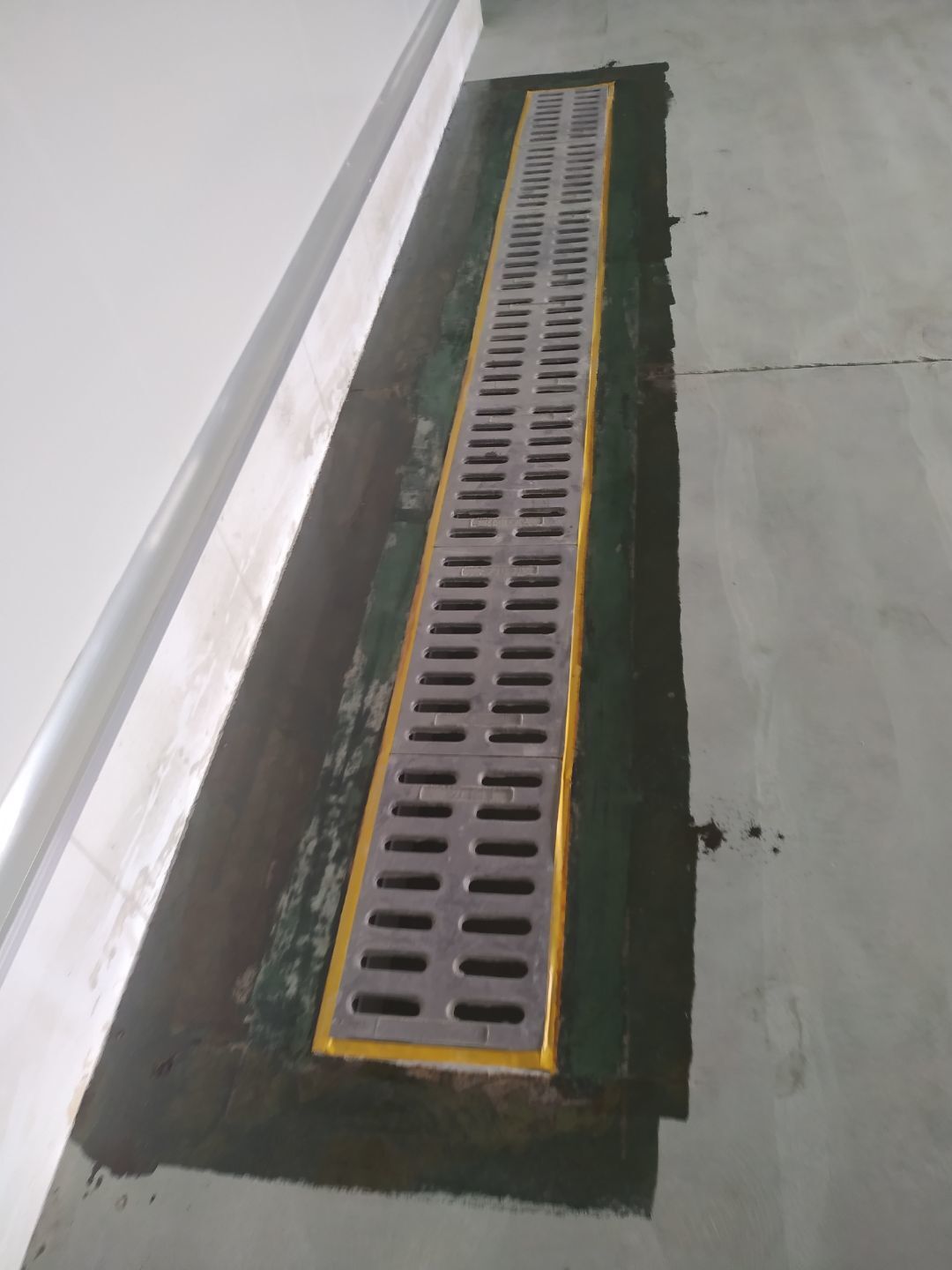

    頂板安裝完成95%,新增排水溝安裝完成80%(剩余內包材消毒殺菌和地磚同步安裝),燈具安裝完成80%,撕膜打膠完成45%,圓弧安裝35%。室外排水管安裝完成,三防板安裝完成。

  • 2020-10-21

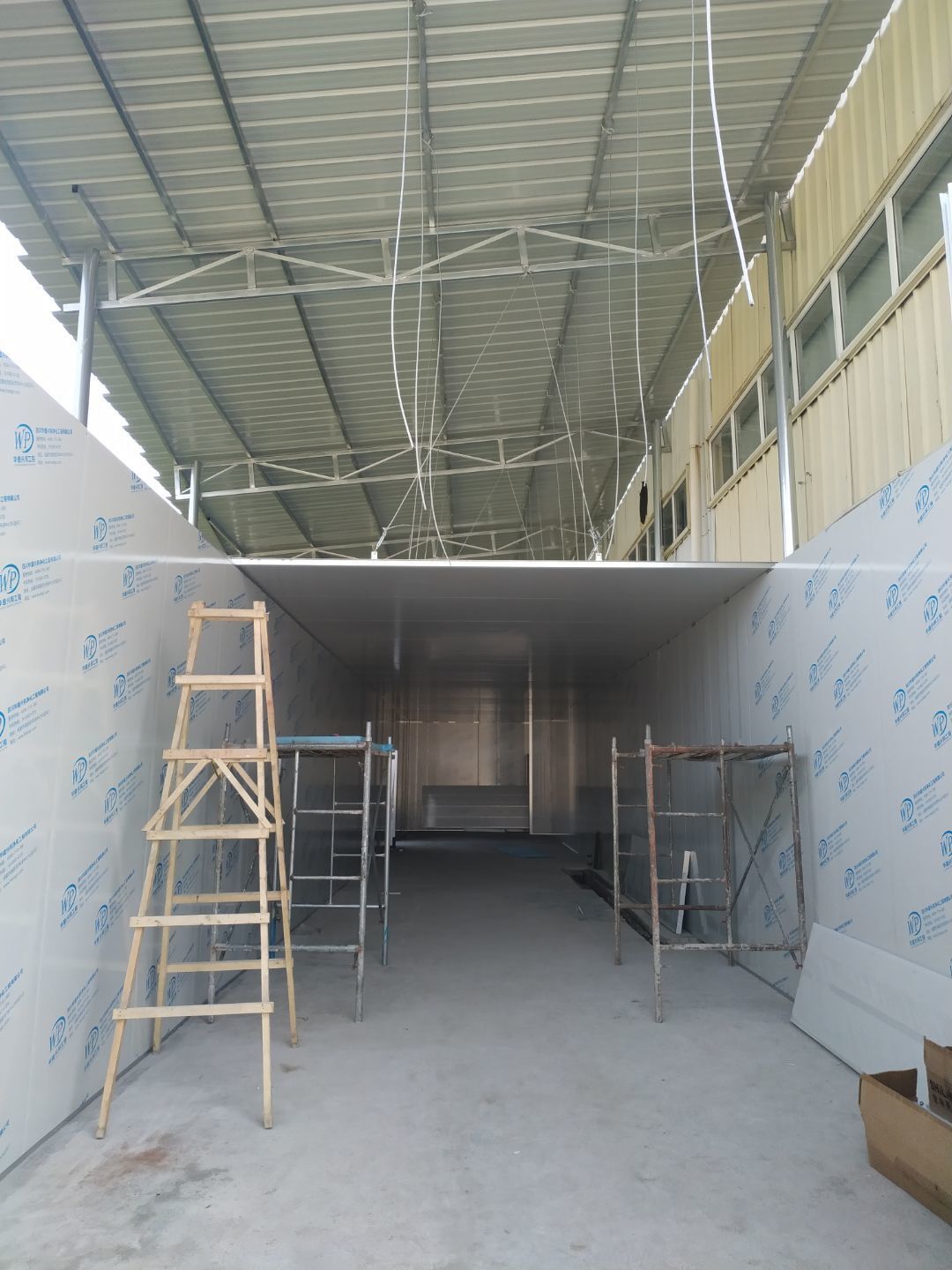

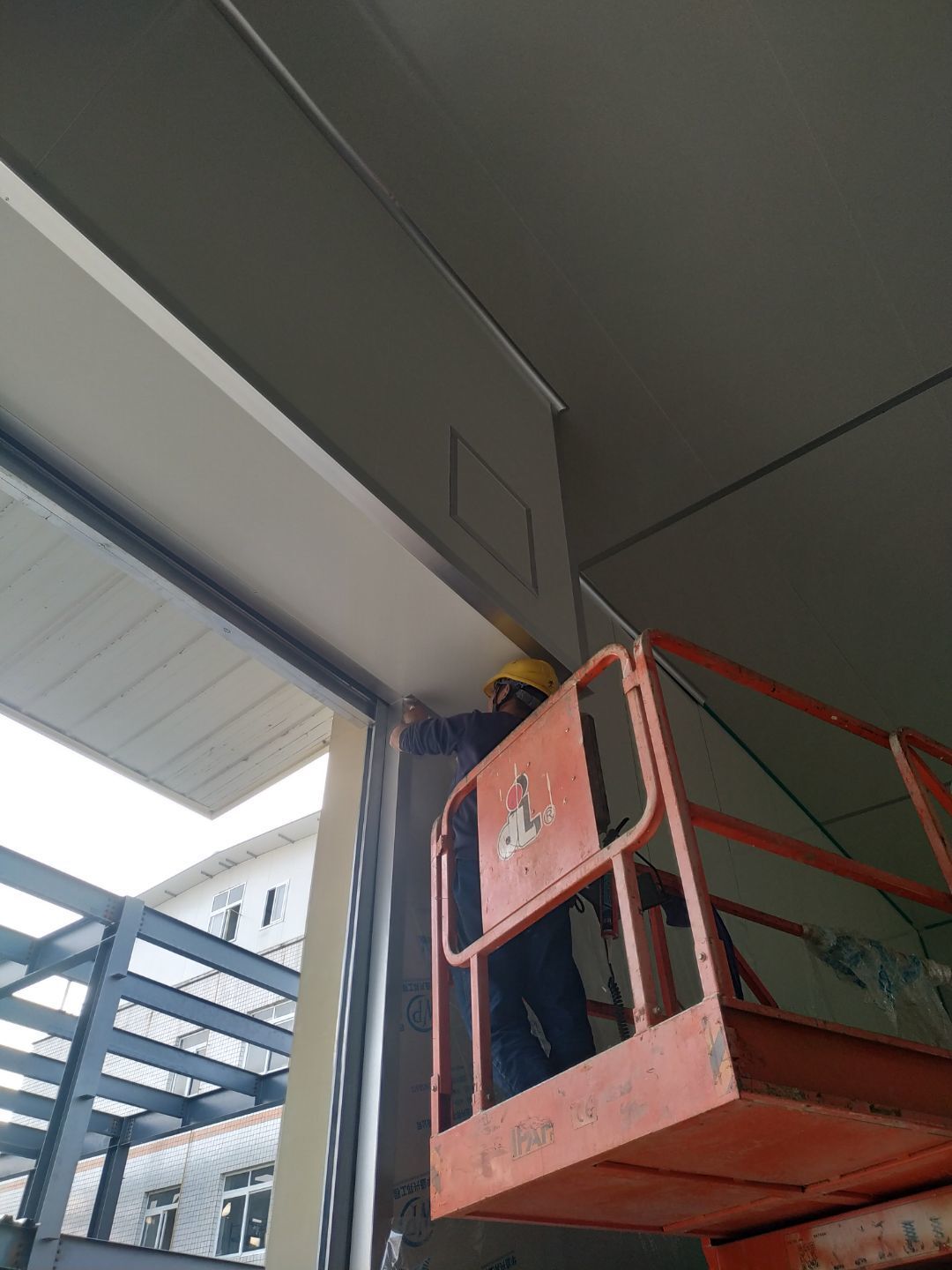

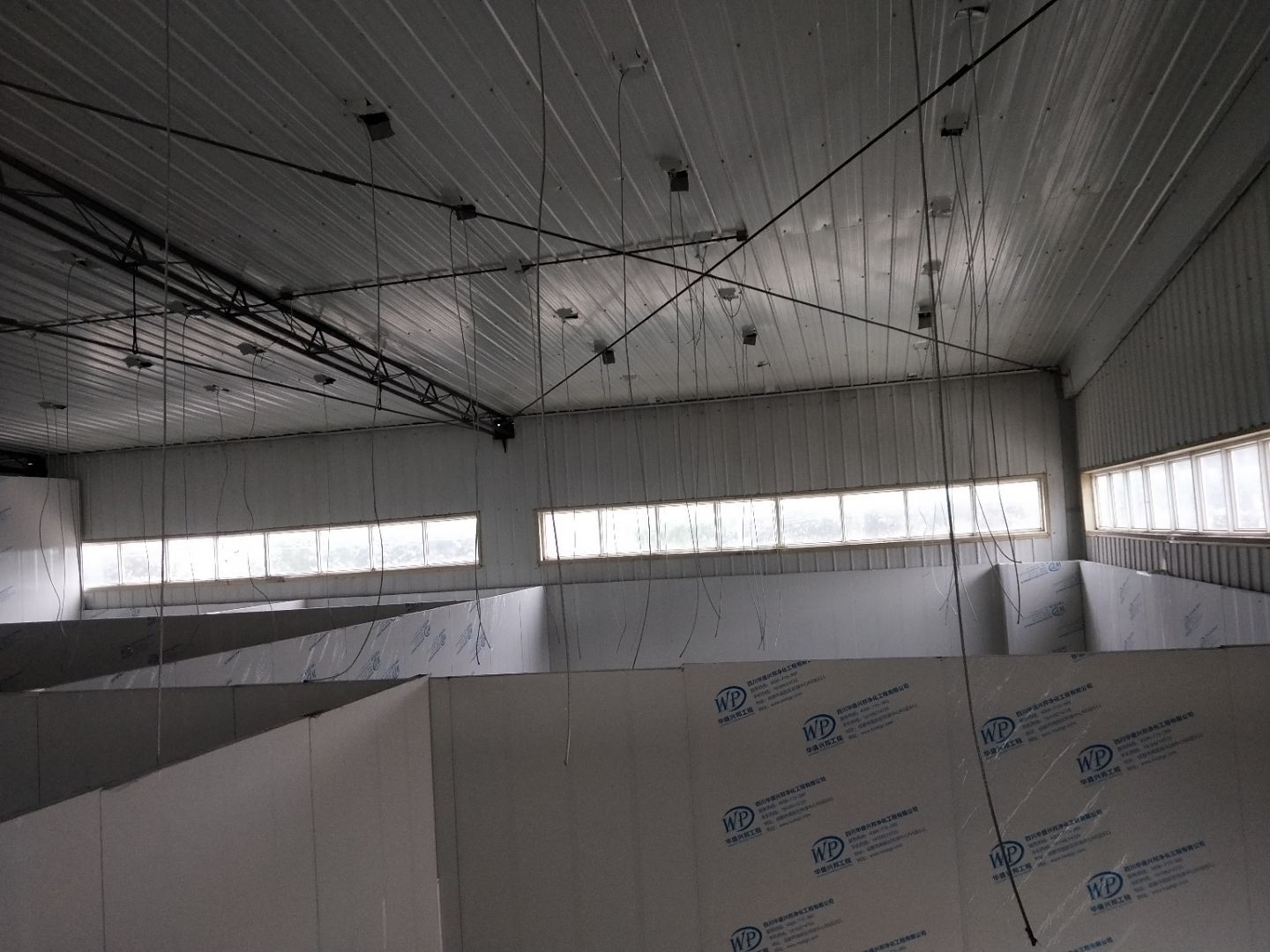

    吊頂完成90%,換氣扇開孔完成,換氣扇安裝完成25%,穿線配管完成60%。

  • 2020-10-19

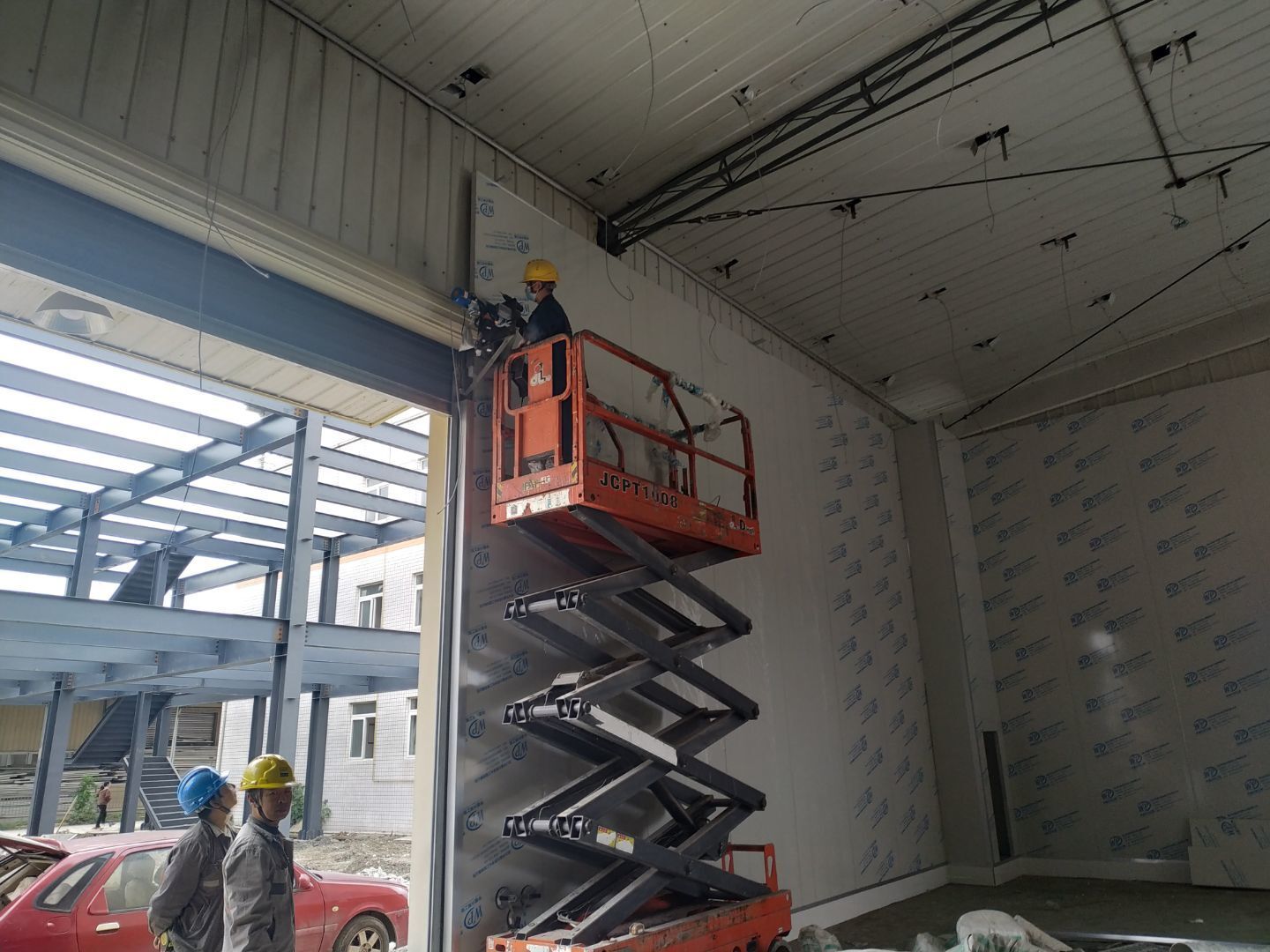

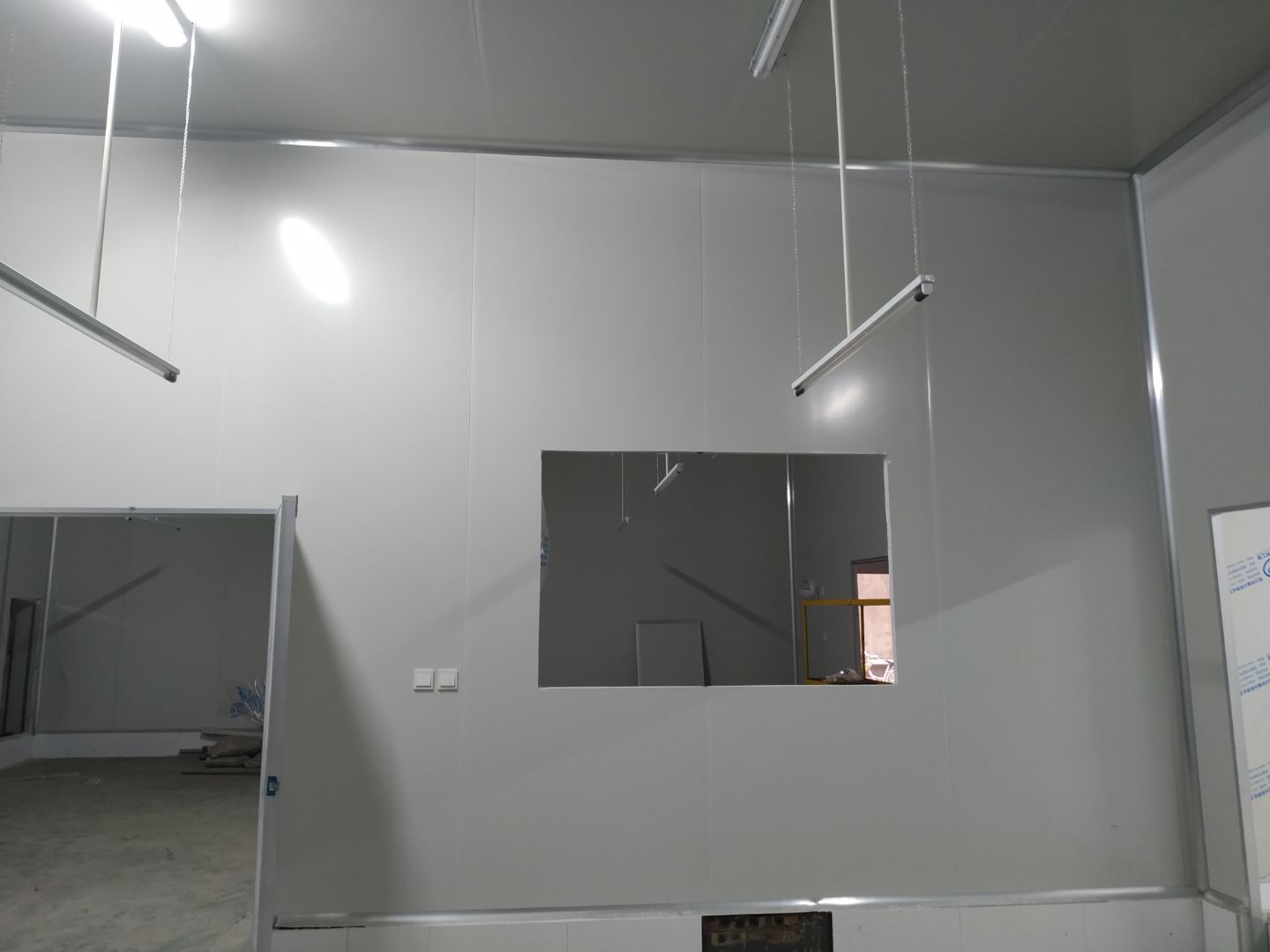

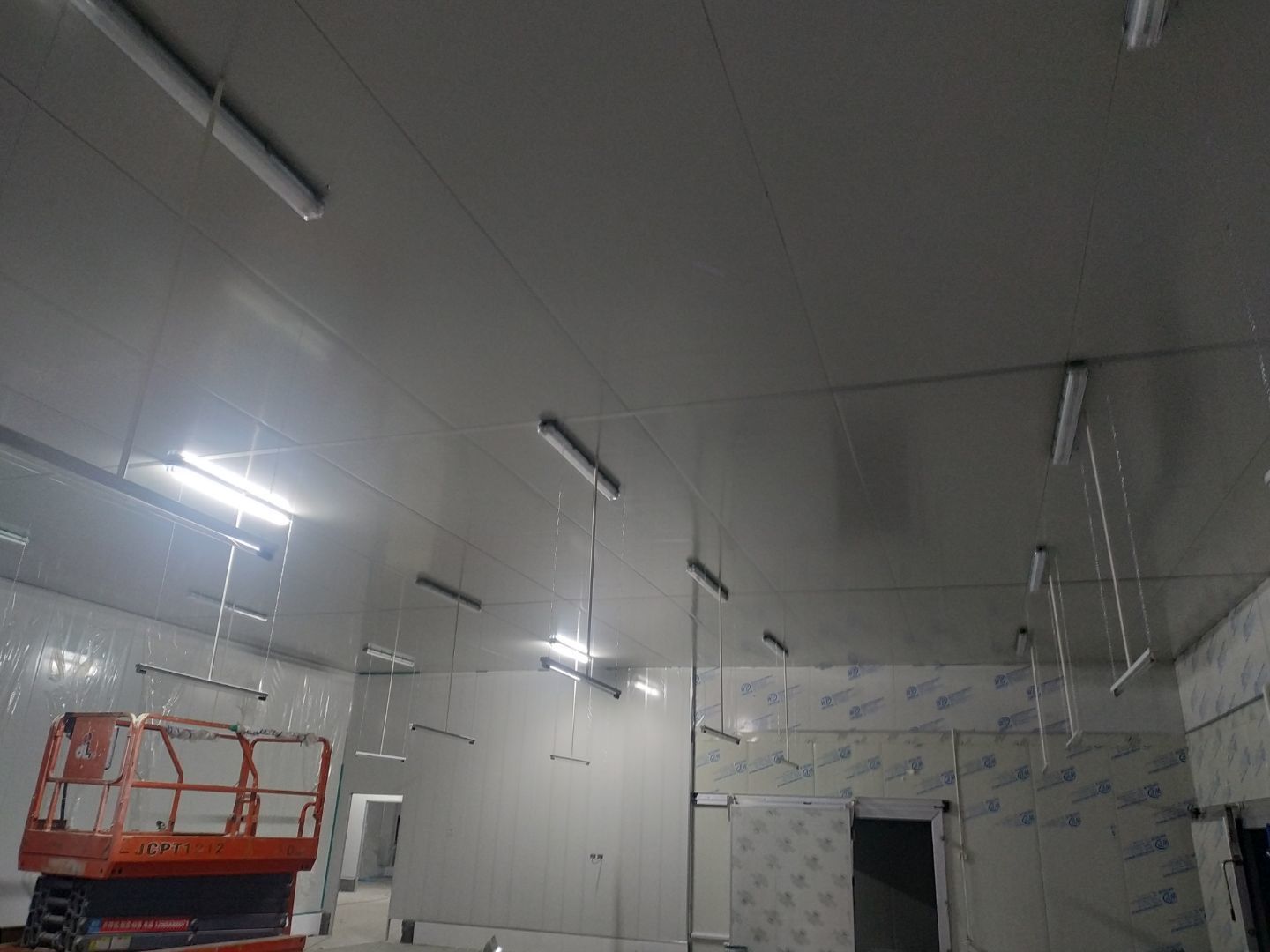

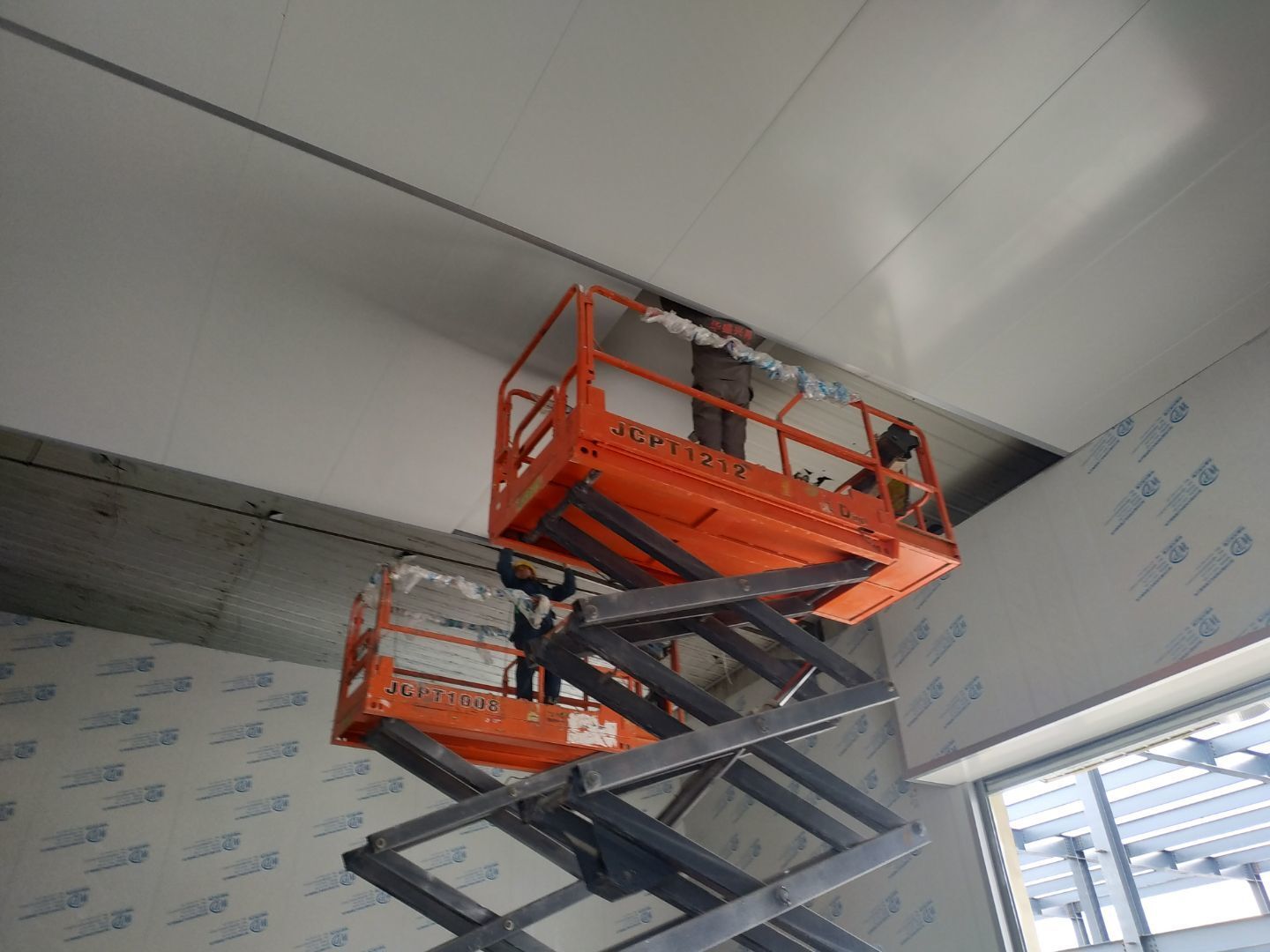

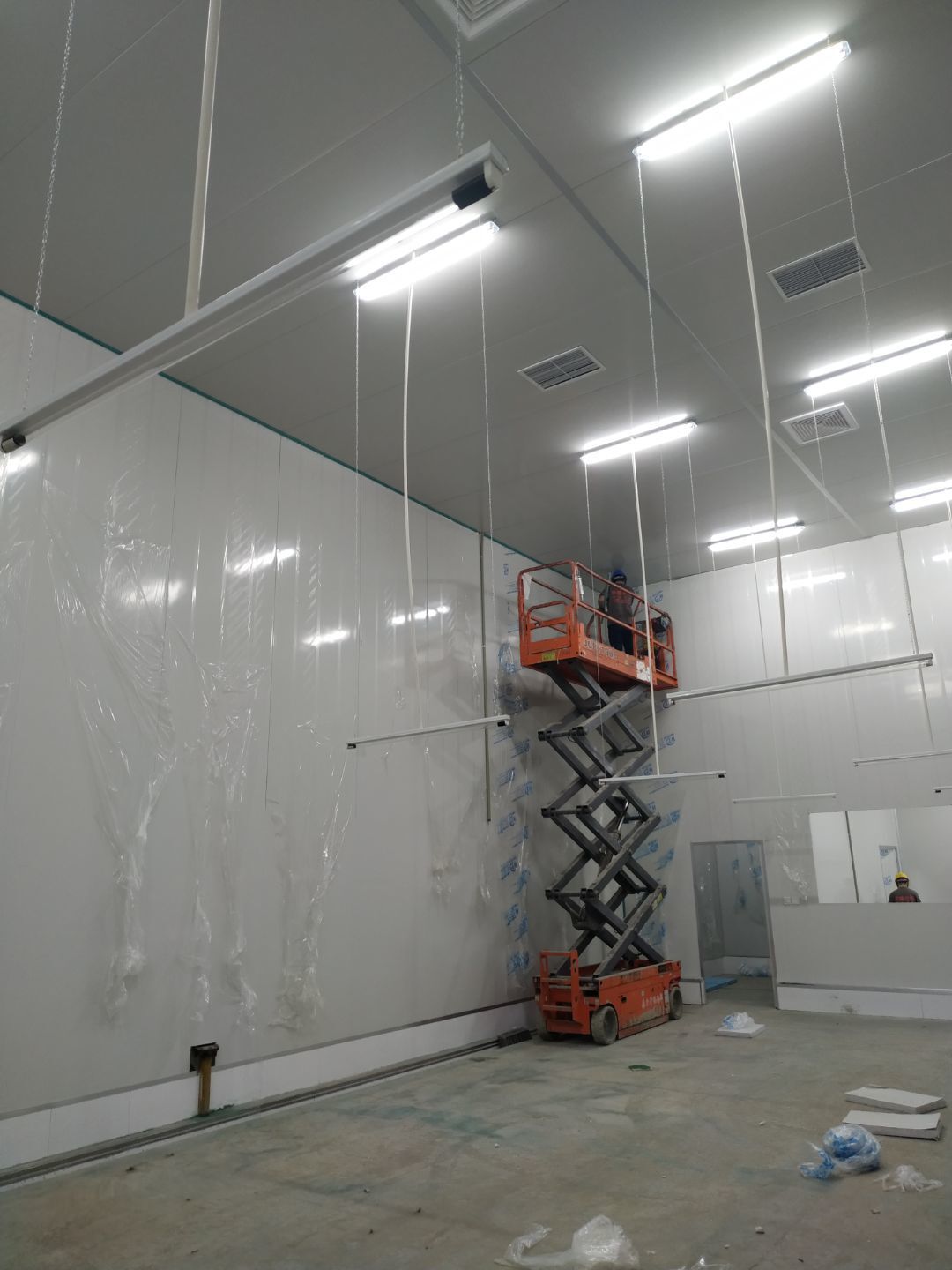

    墻板安裝完成99%,卷簾門門套安裝完成,室內排水管安裝完成,室外排水管安裝完成90%,燈具插座配管穿線完成45%。

  • 2020-10-16

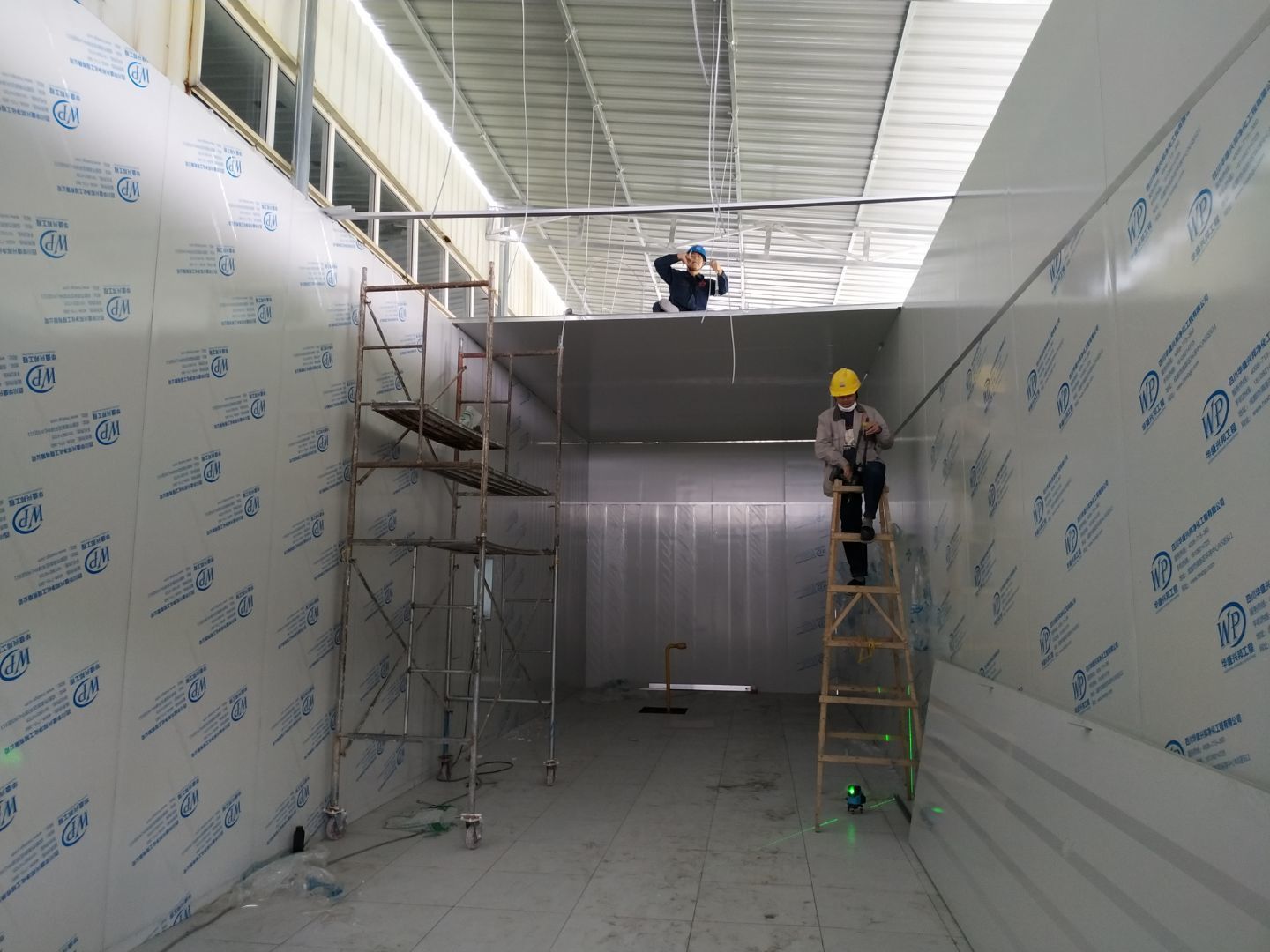

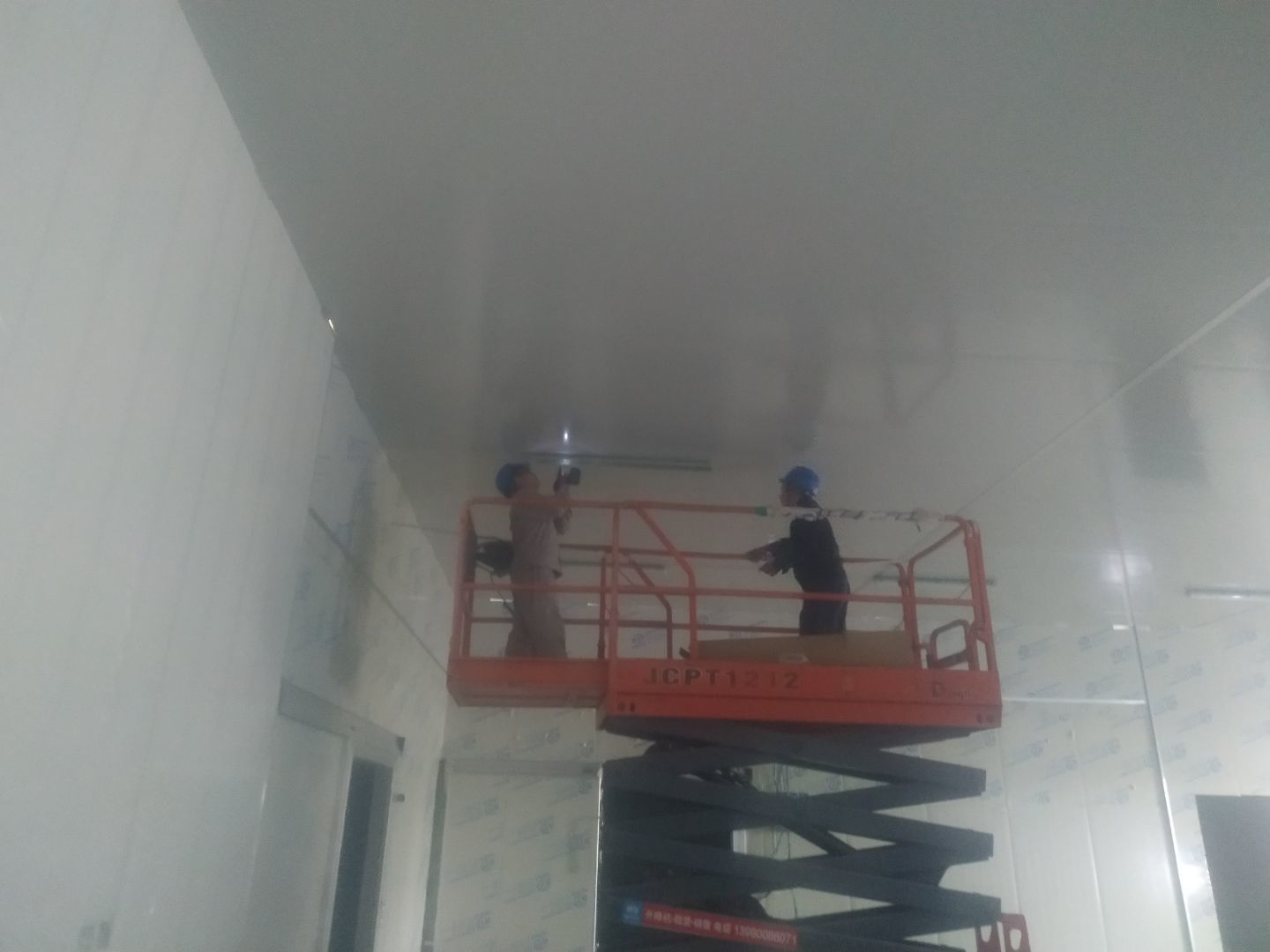

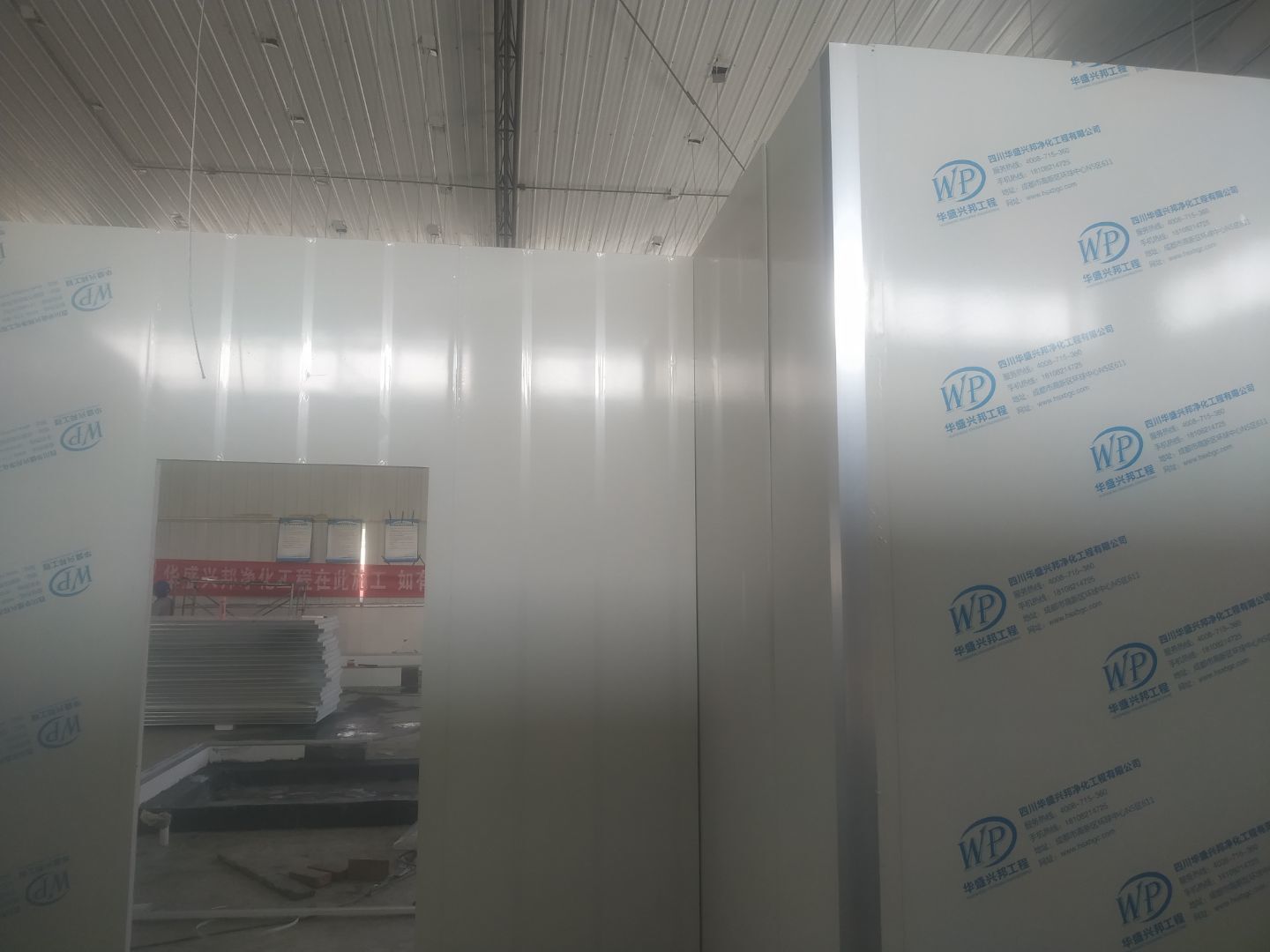

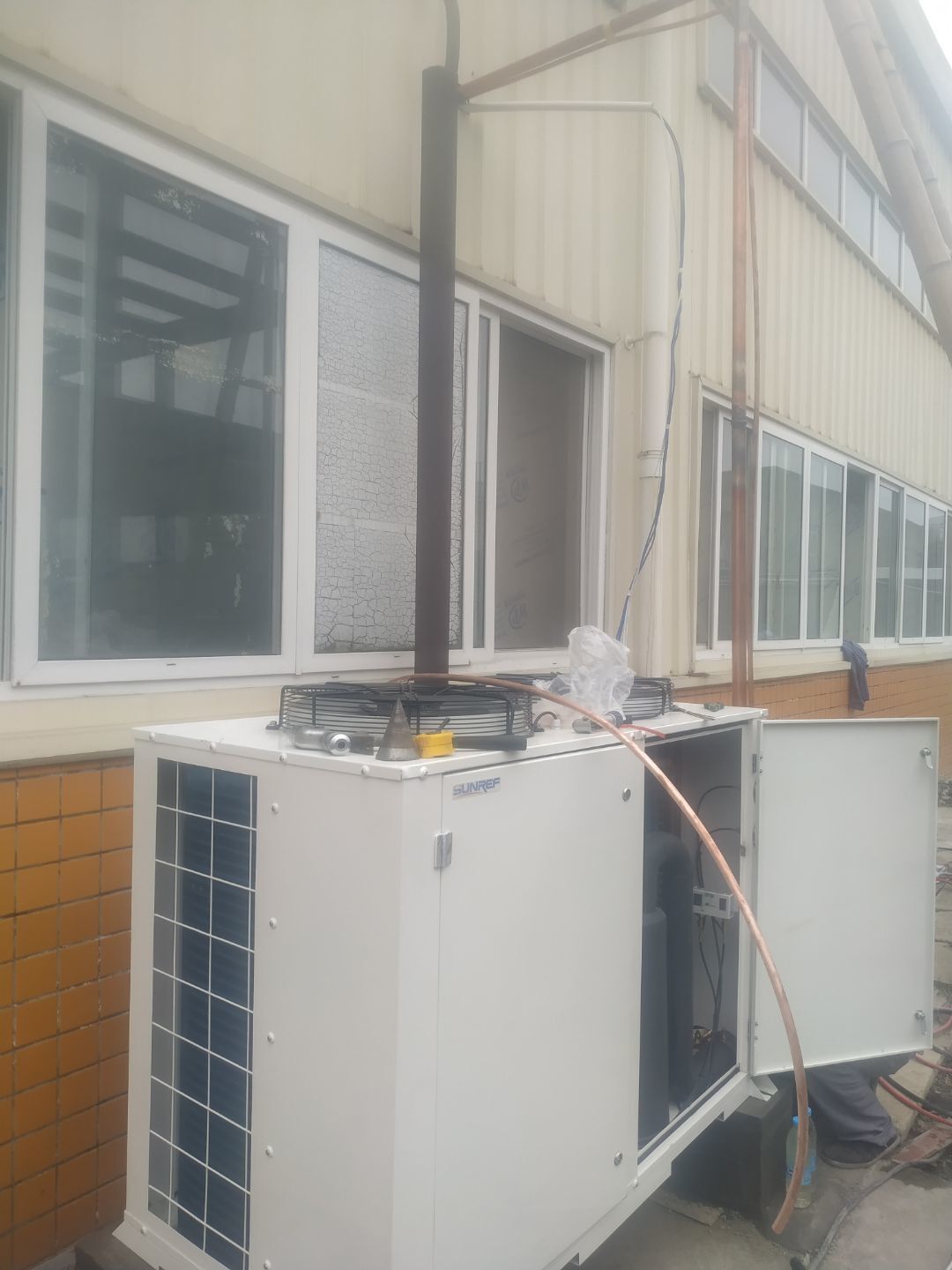

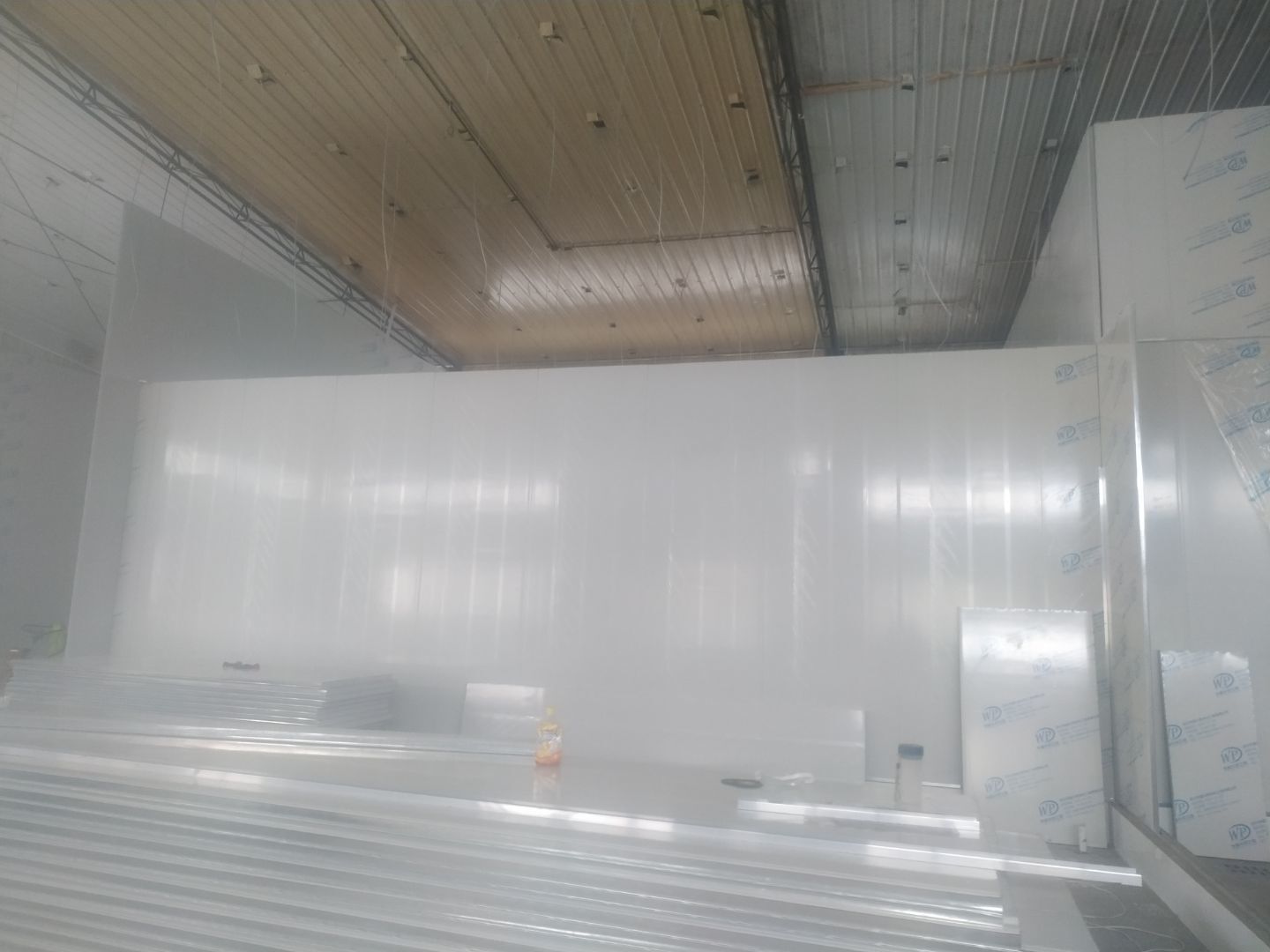

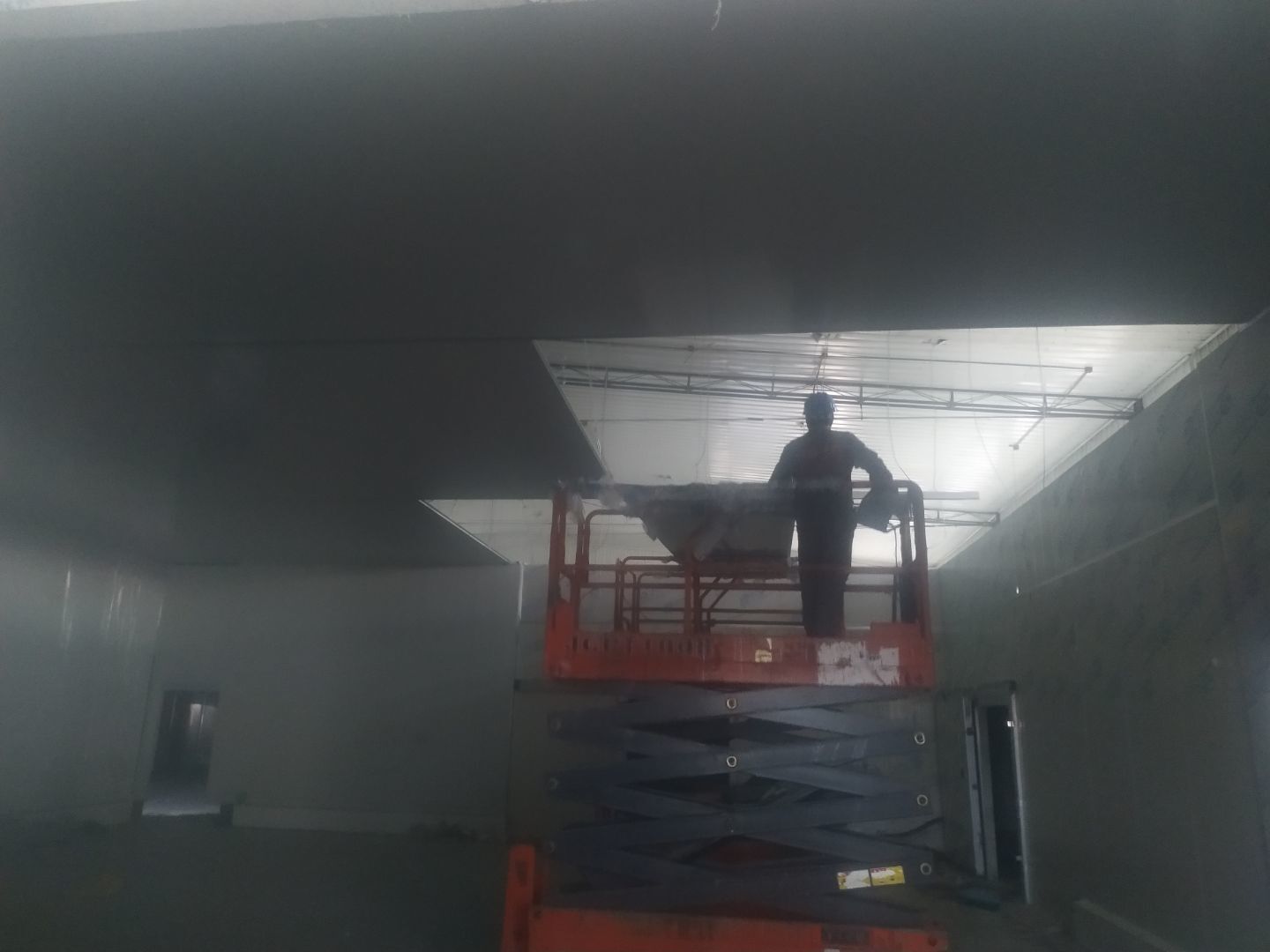

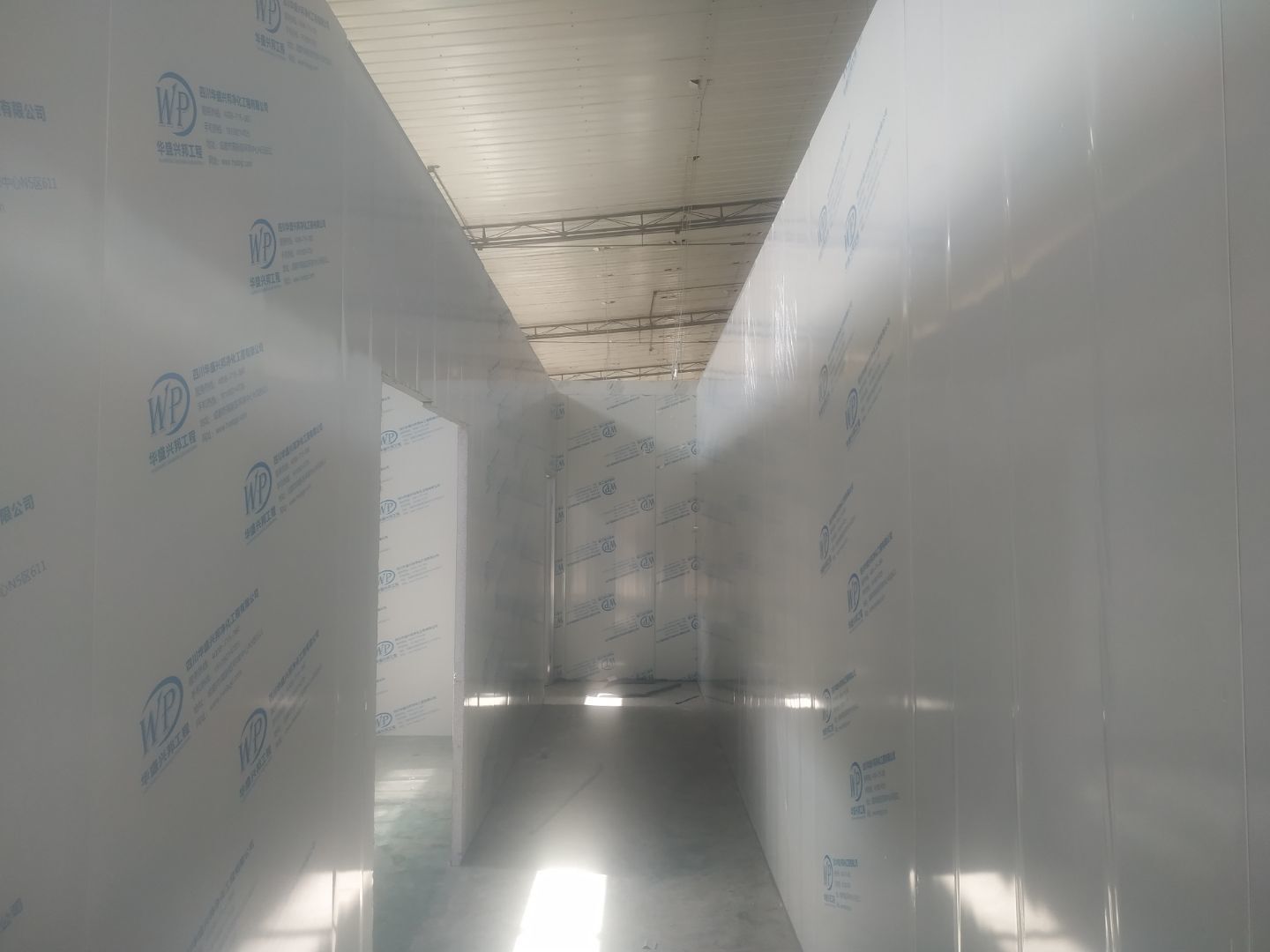

    第三車彩板進場卸貨,墻板安裝完成90%,頂板安裝完成50%,燈具安裝完成25%,凍庫外機就位完成,銅管焊接完成。

  • 2020-10-15

    排水溝和排水管切割完成;頂板安裝完成45%,水電材料到場,開關插座開孔完成30%。

  • 2020-10-09

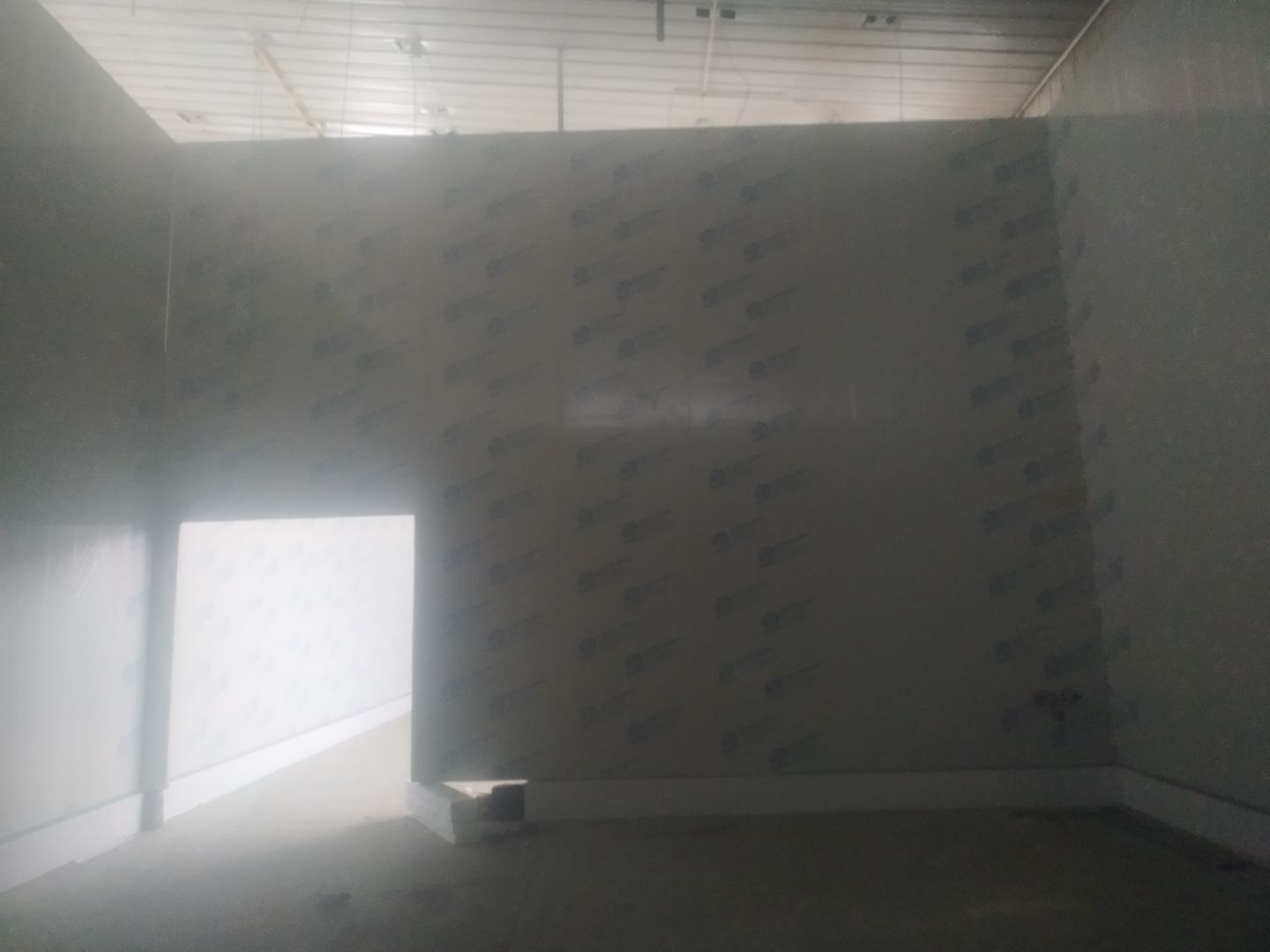

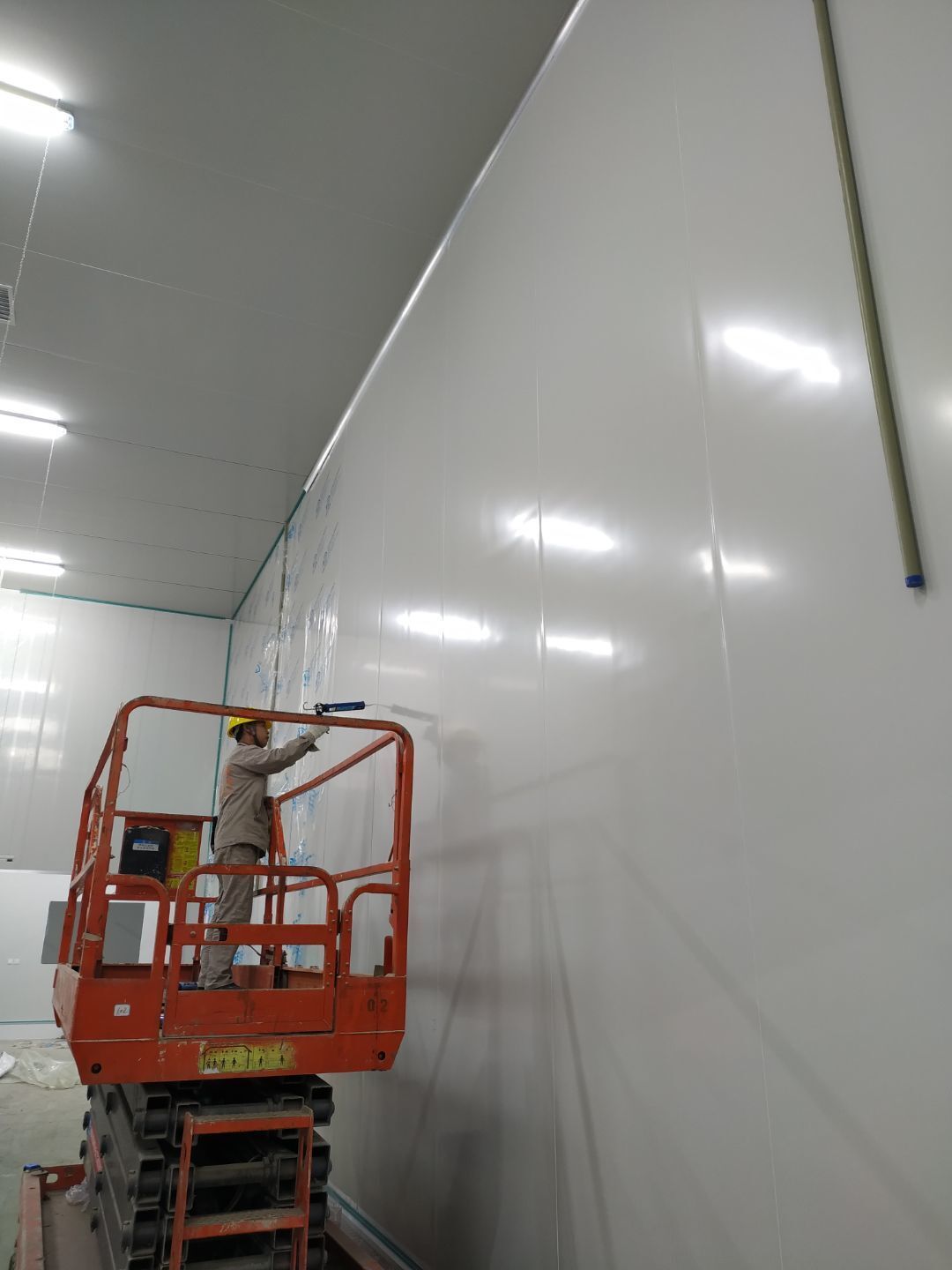

    車間墻板施工

  • 2020-10-09

    膠條完成30% 圓弧完成15% 撕膜打膠

  • 2020-10-09

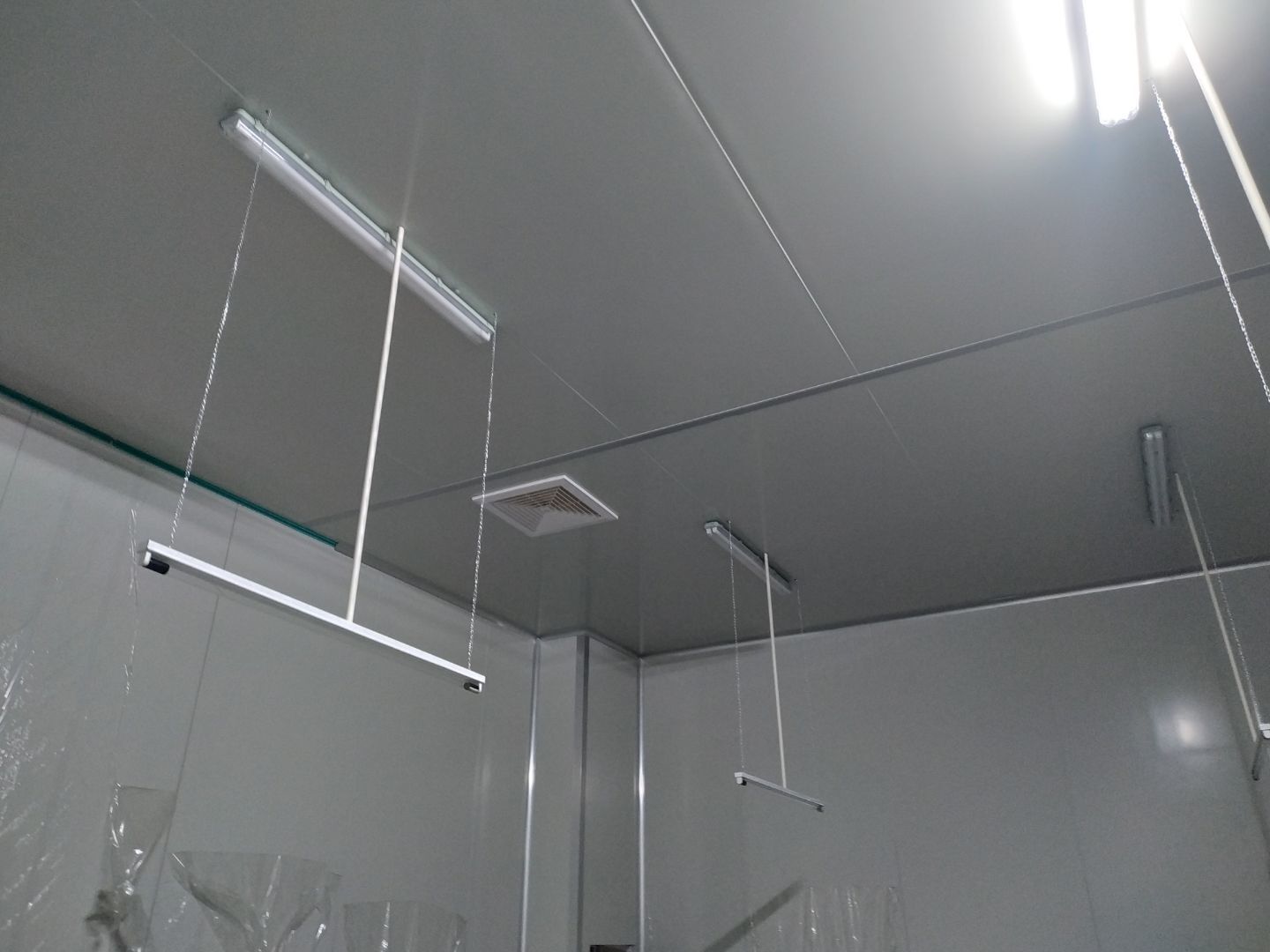

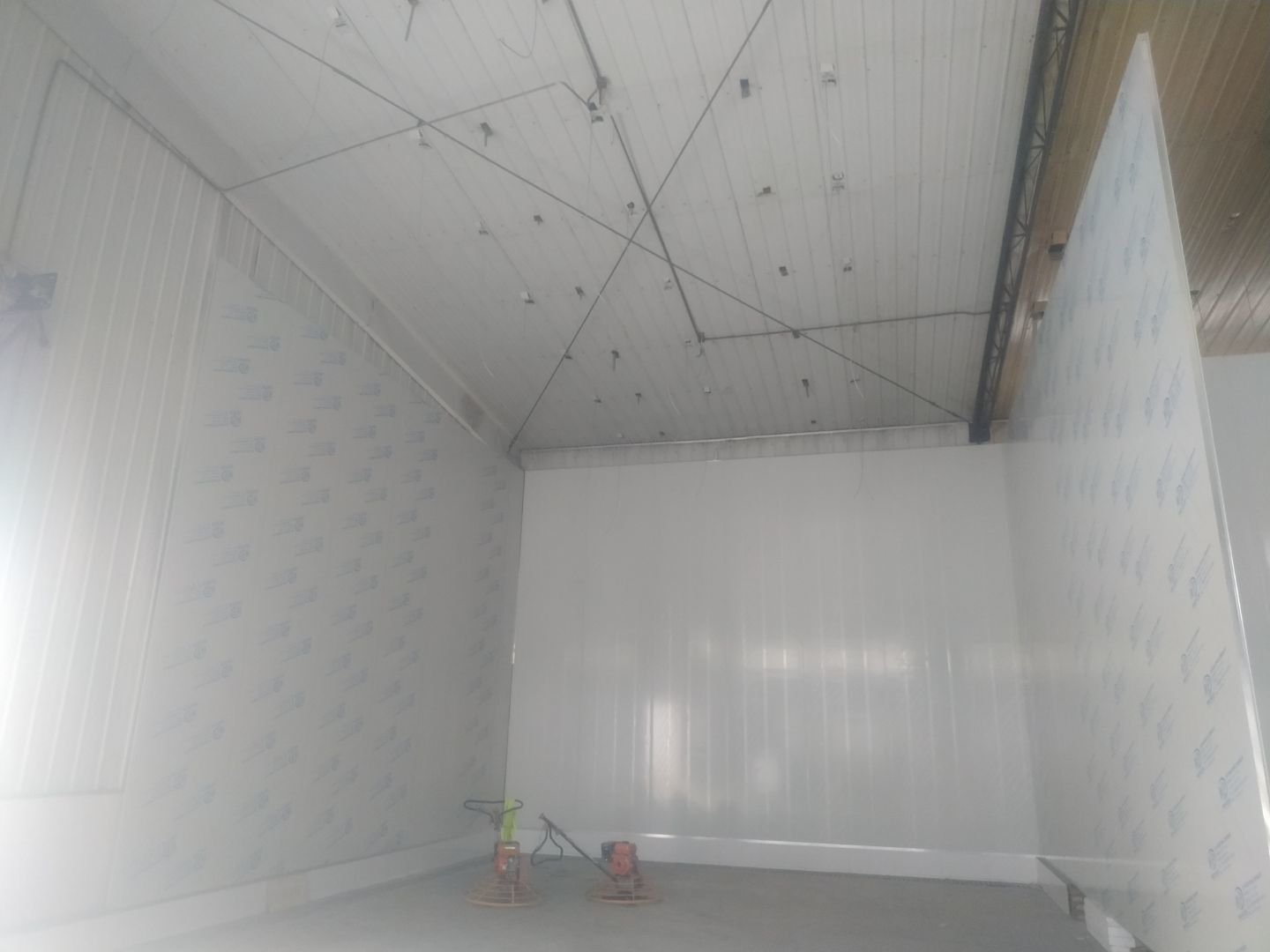

    吊頂完成10% 掛T鋁加鋼繩打角鋁等吊頂準備工作,頂板完成35% 圓弧完成5% 地槽完成95% 膠條完成15%

  • 2020-09-30

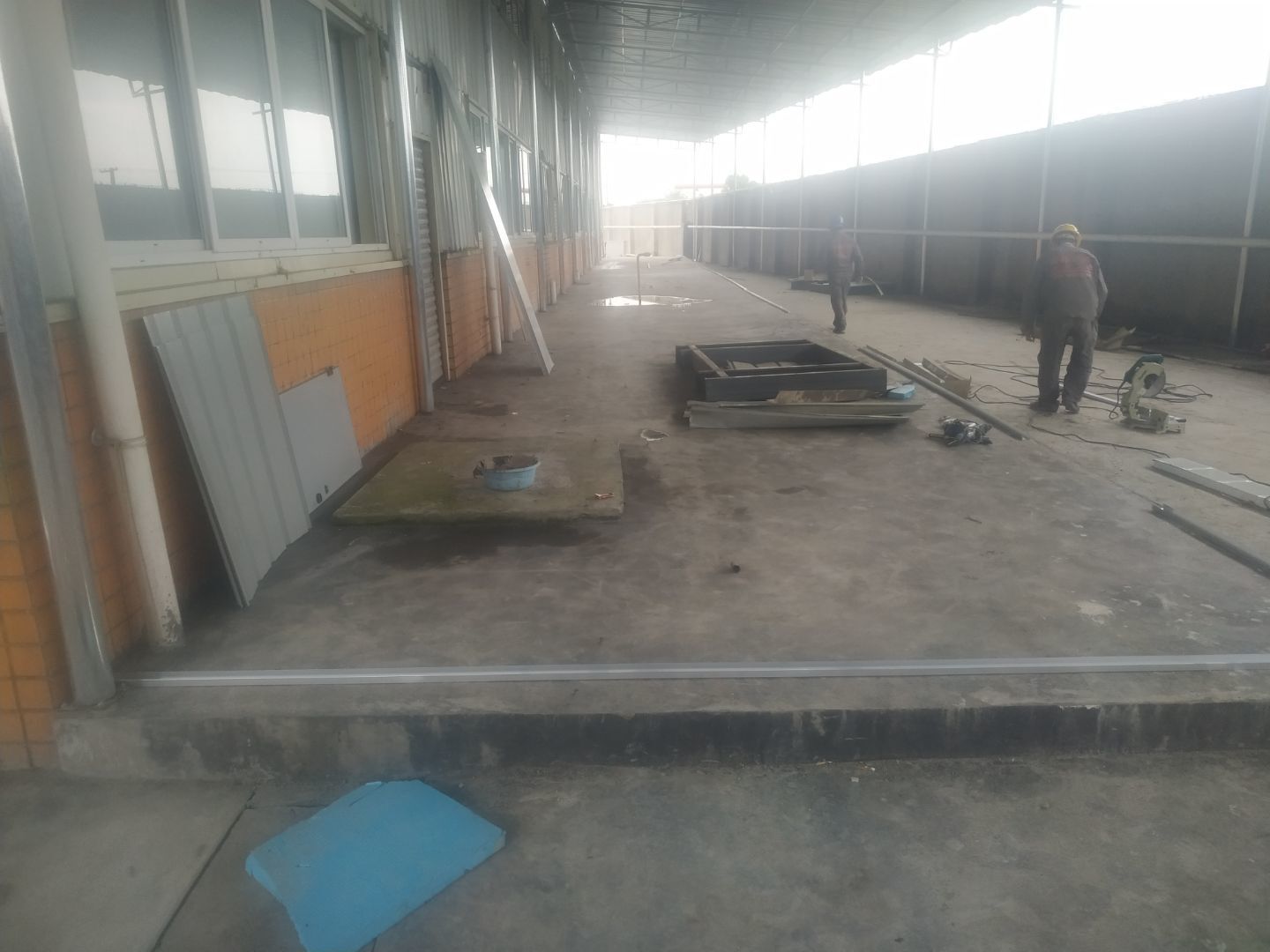

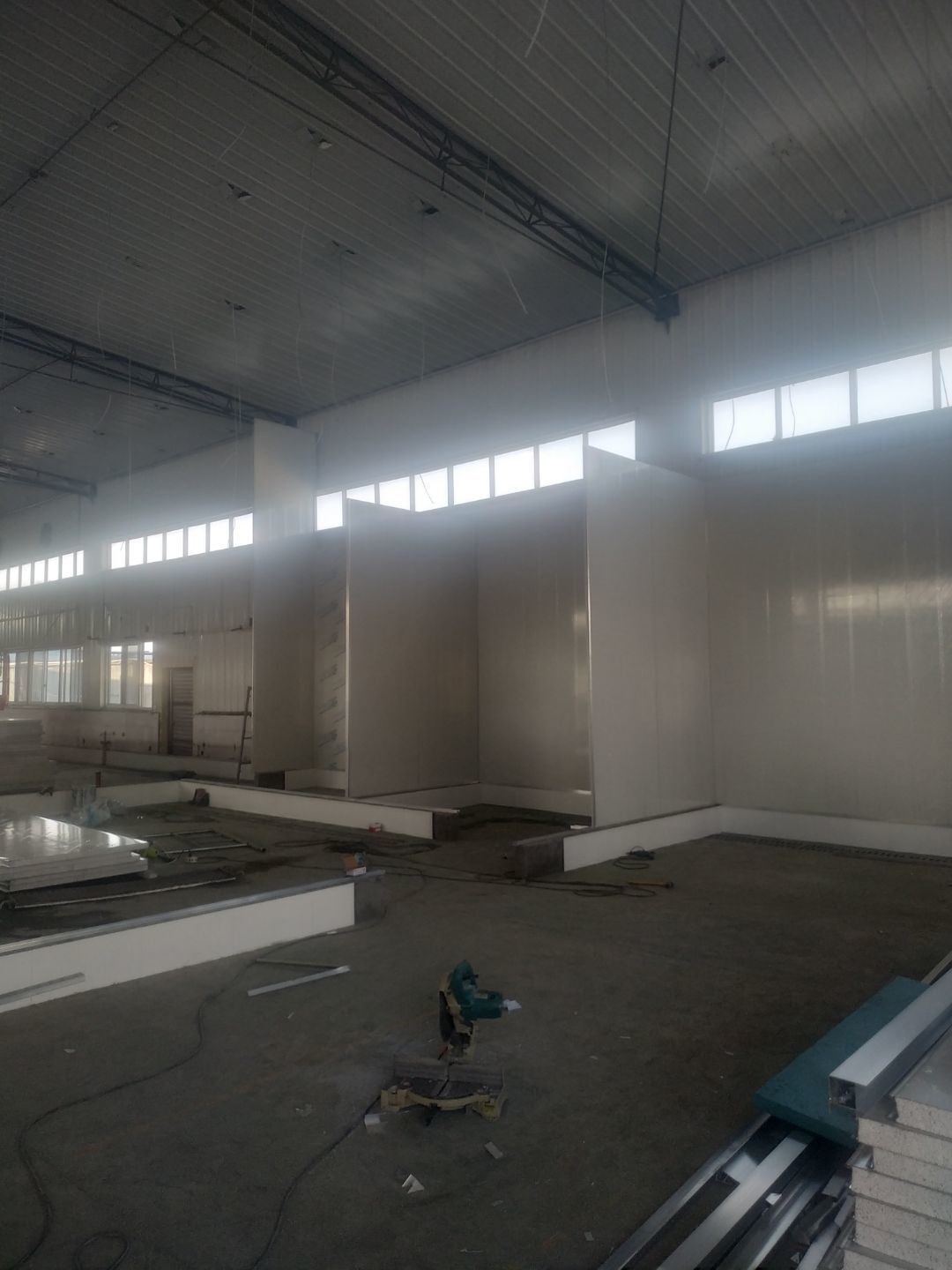

    墻板安裝,土建部分施工

  • 2020-09-24

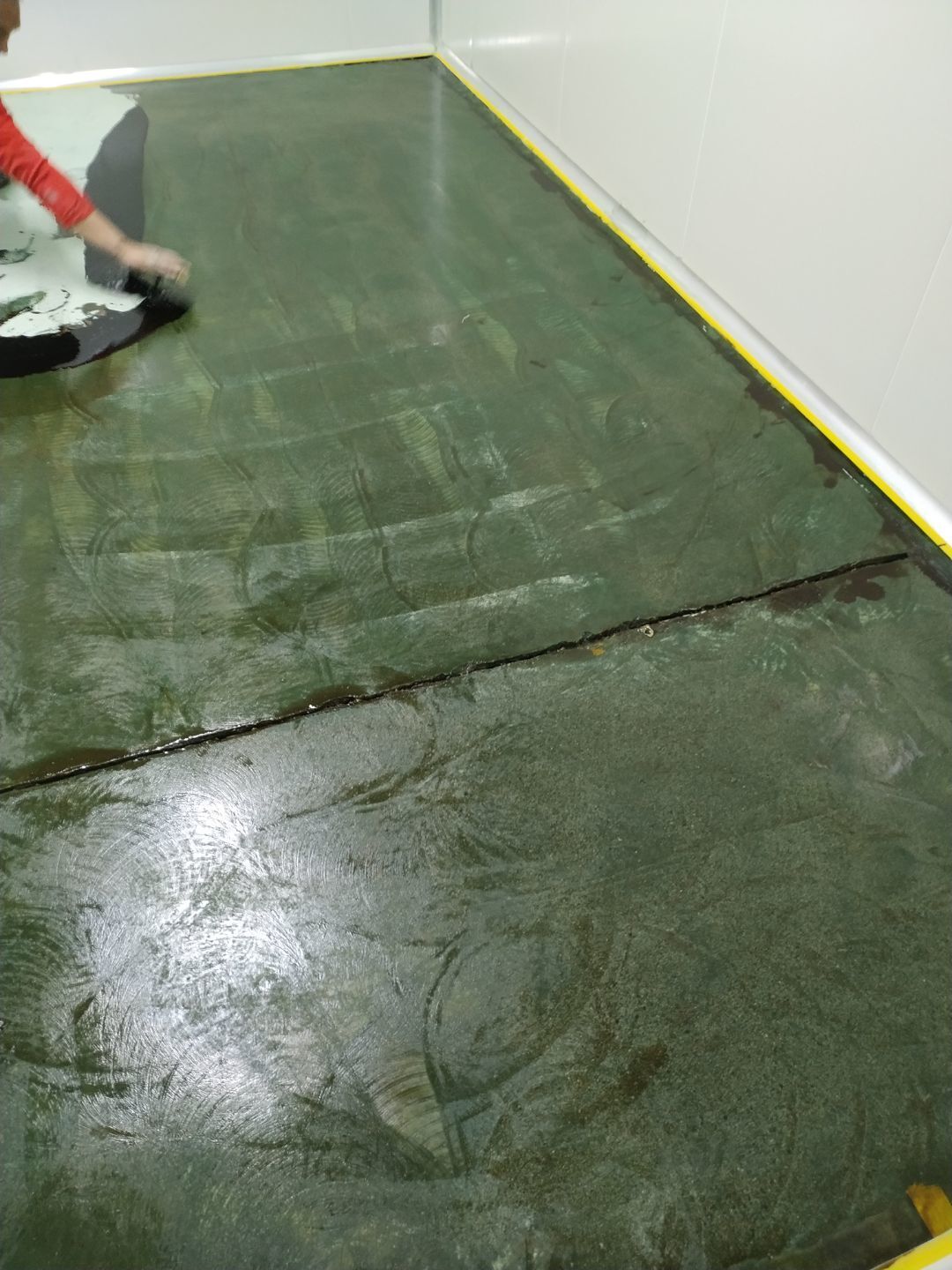

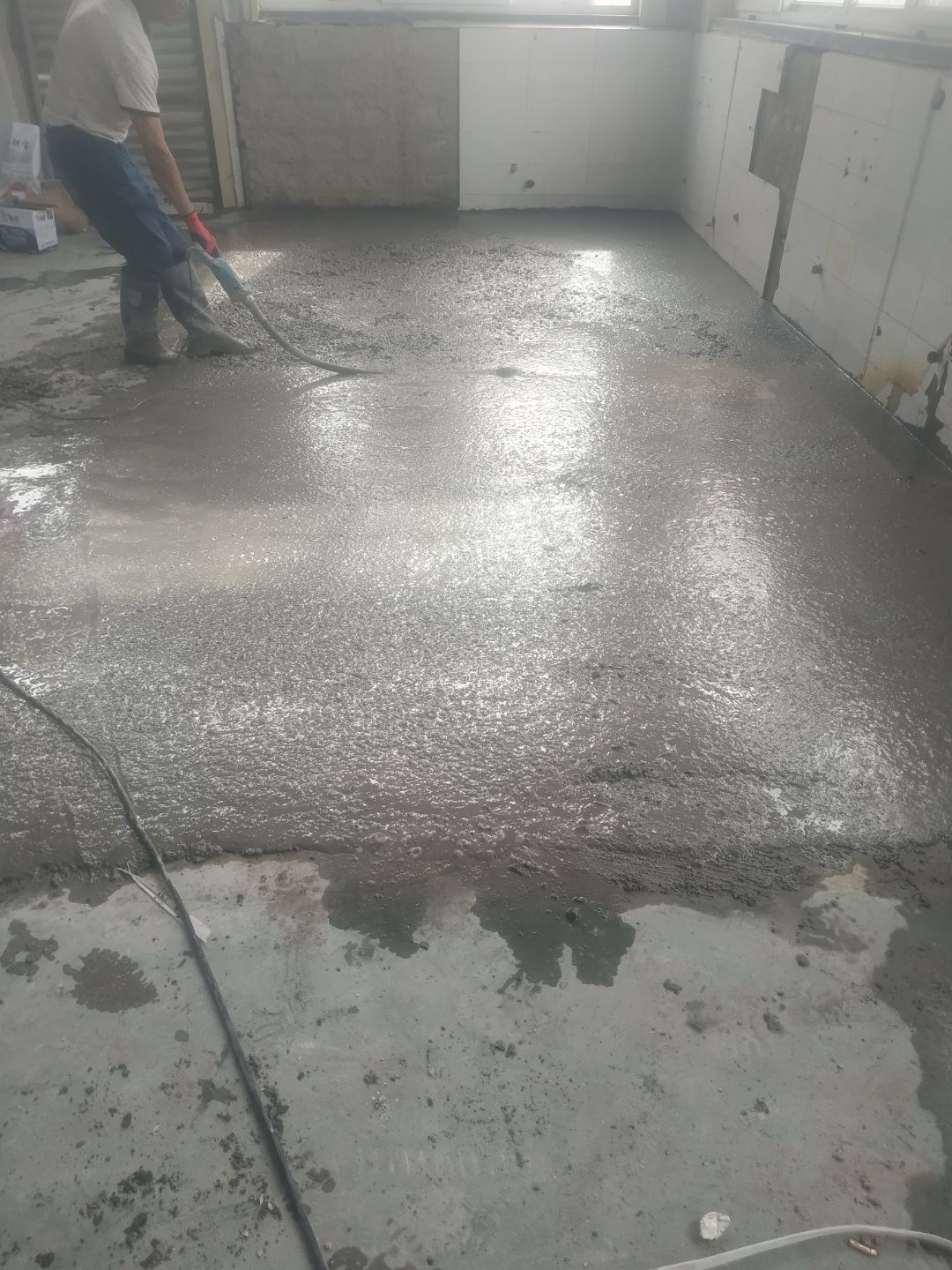

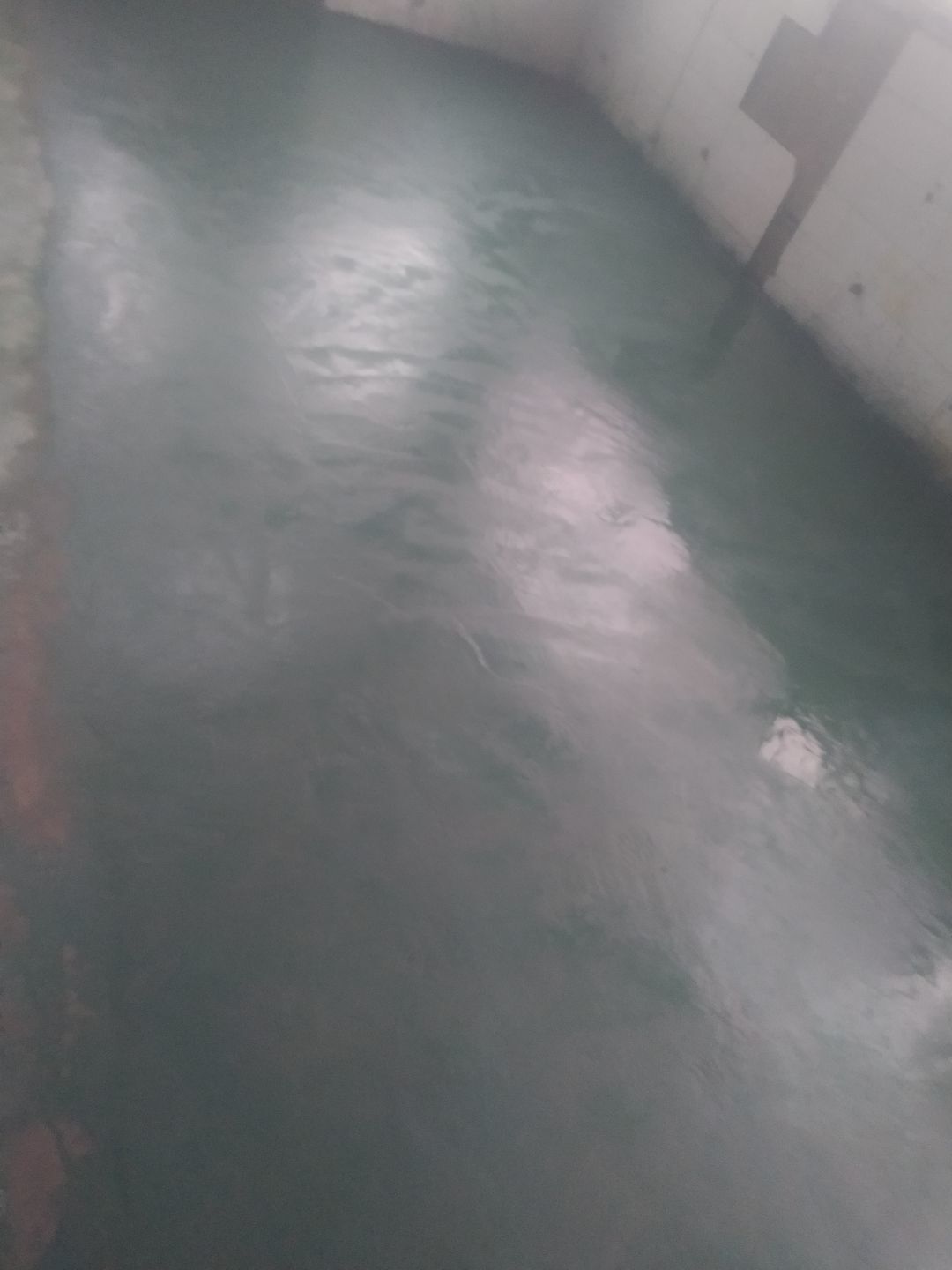

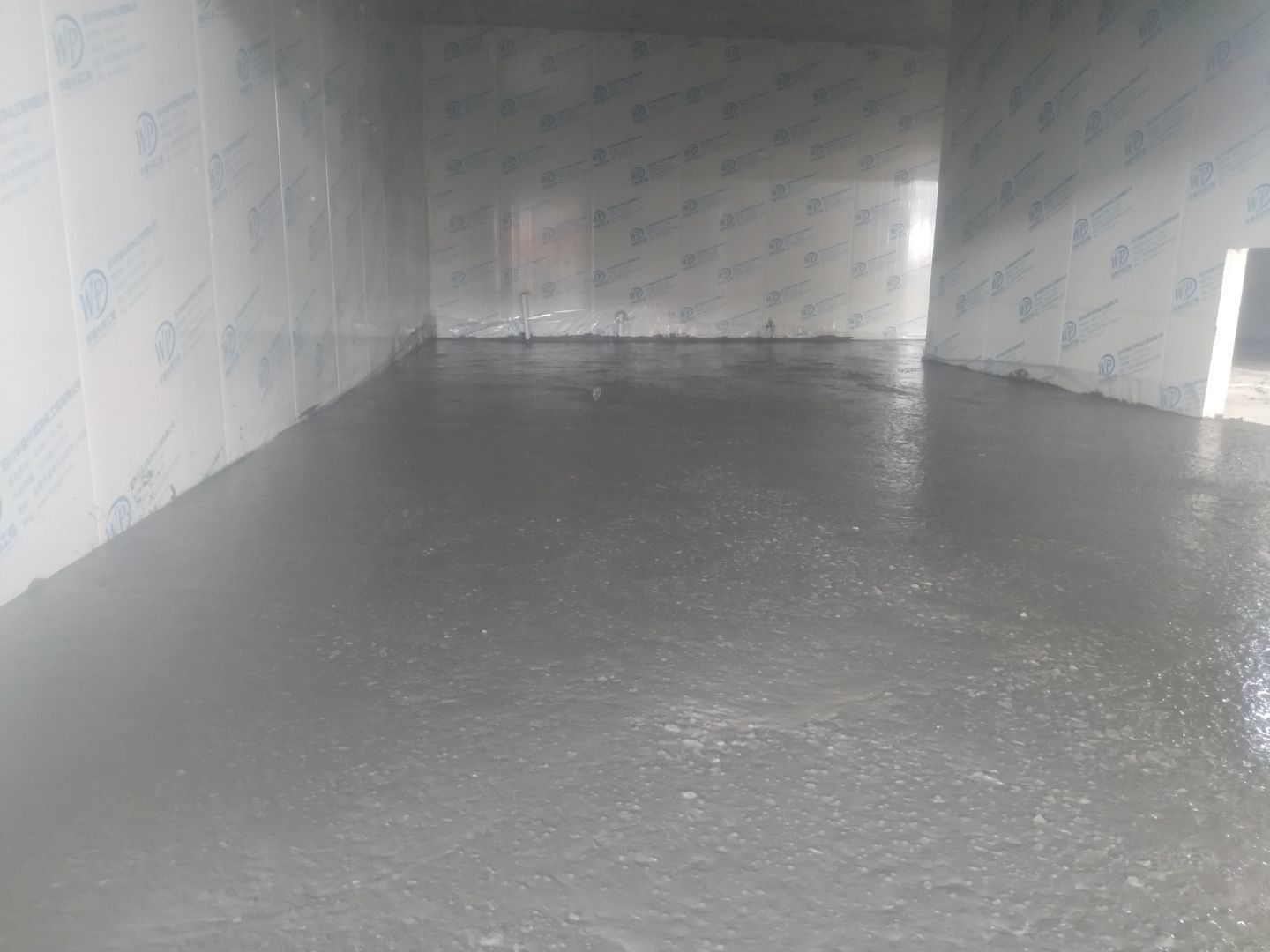

    地坪施工

  • 2020-09-22

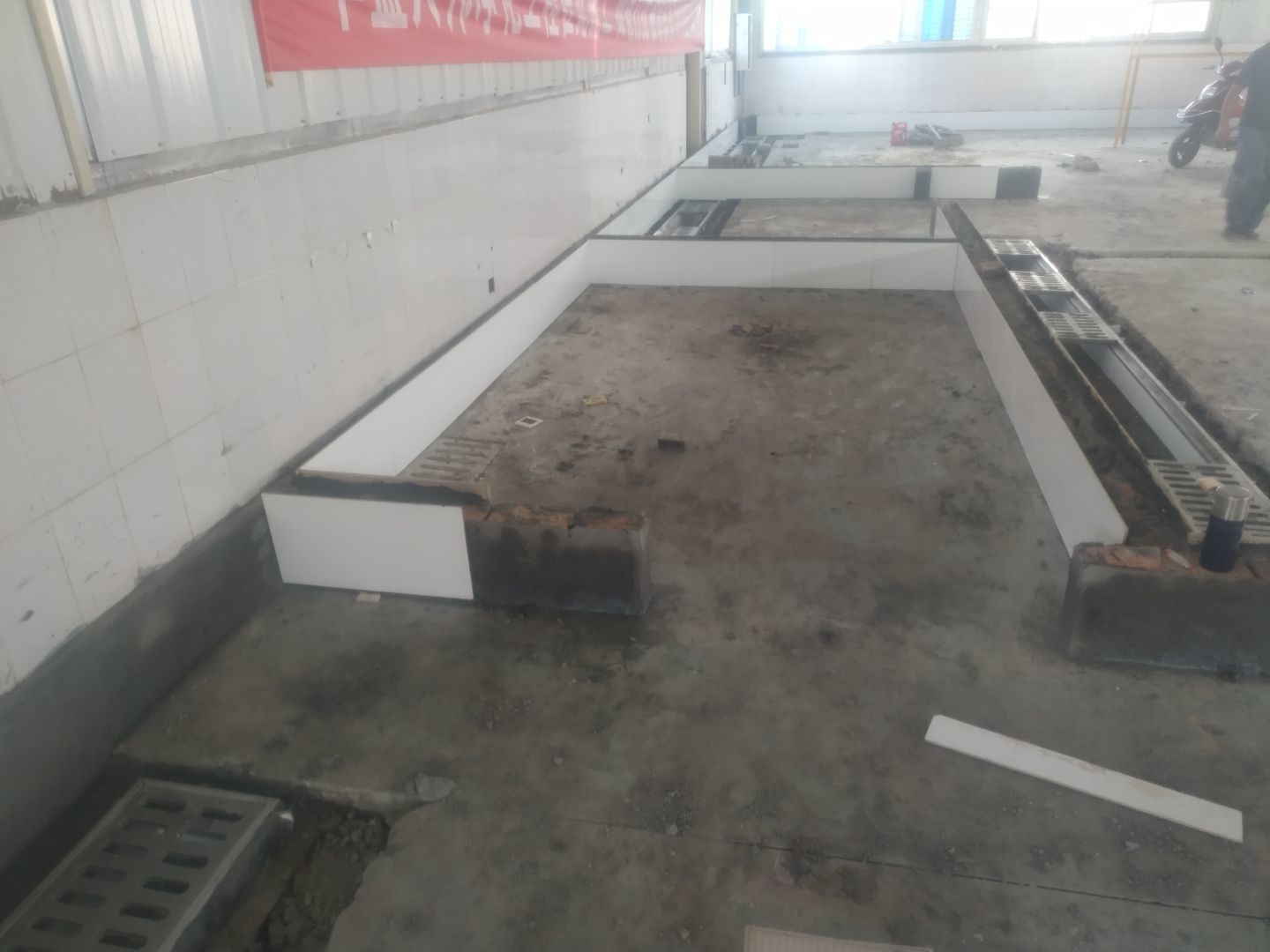

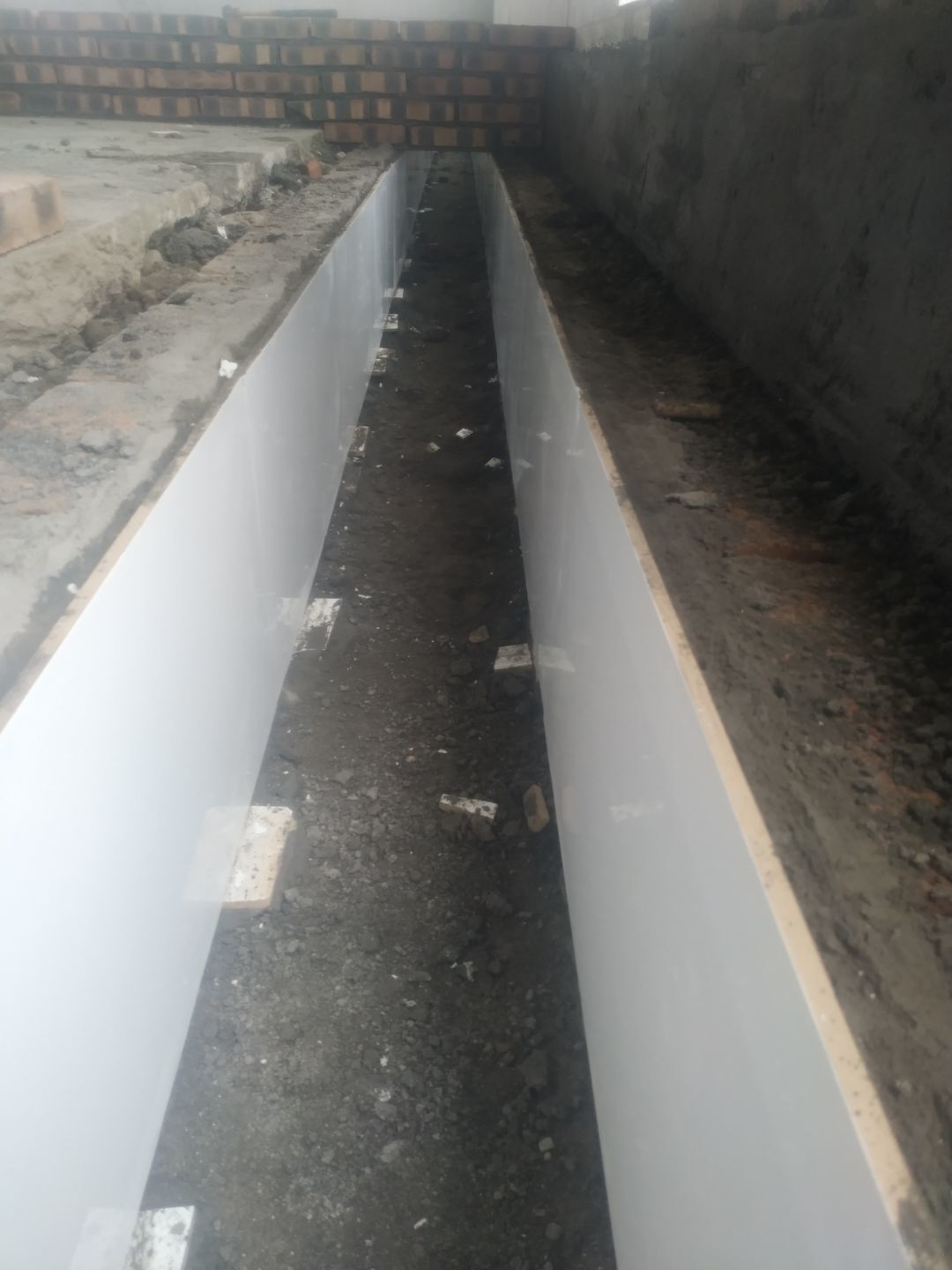

    隔斷施工,排水溝貼磚

  • 2020-09-18

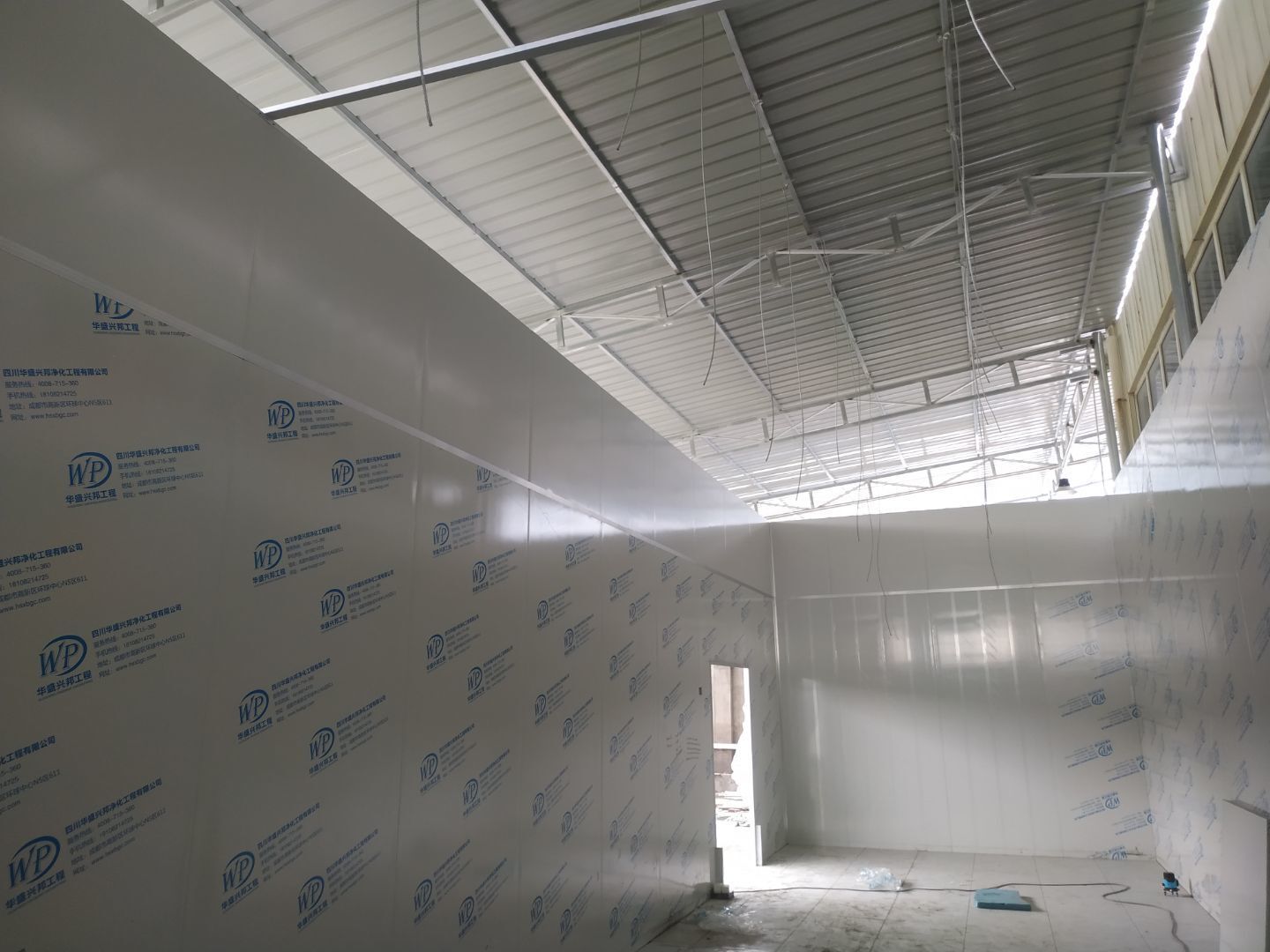

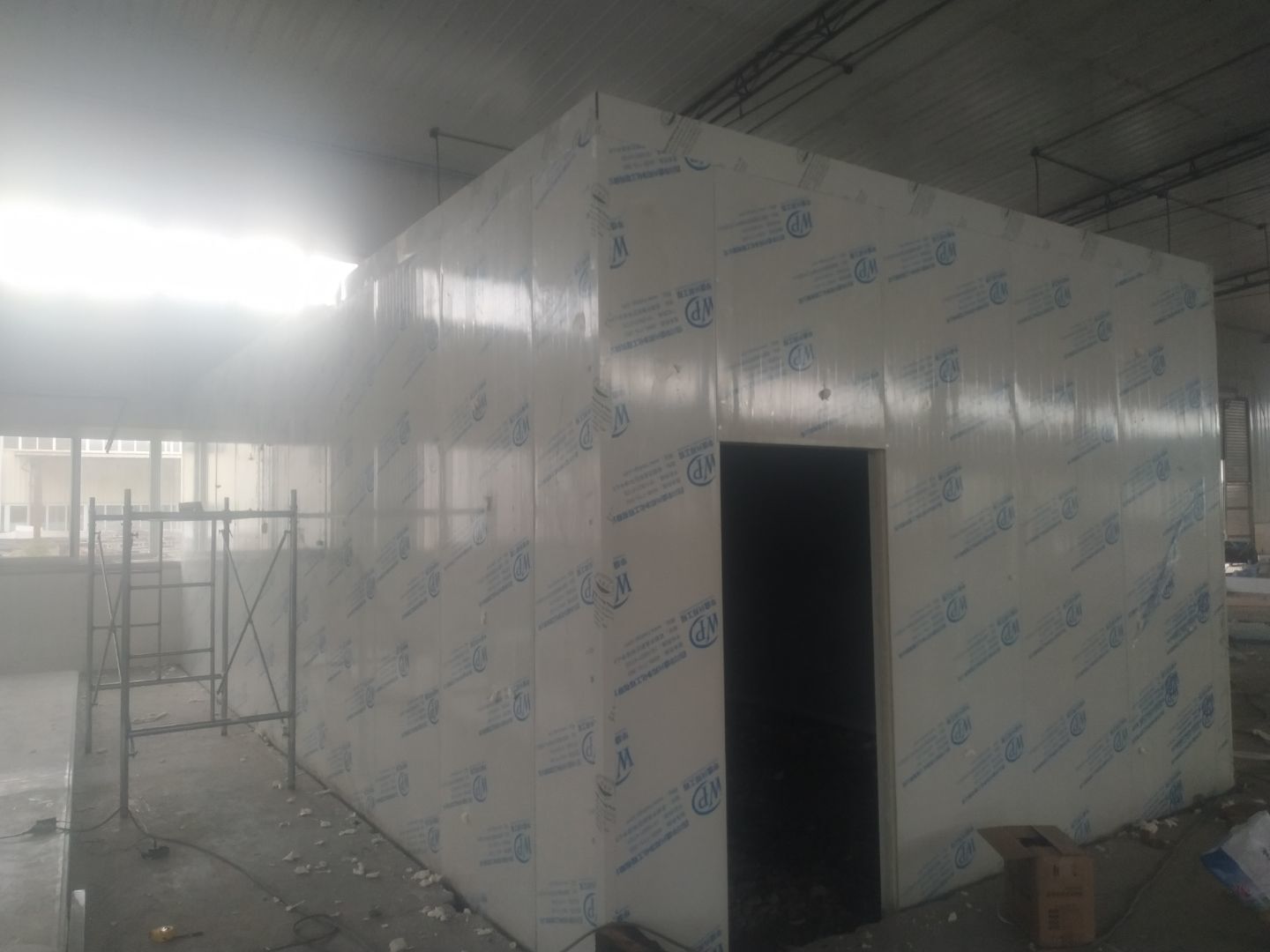

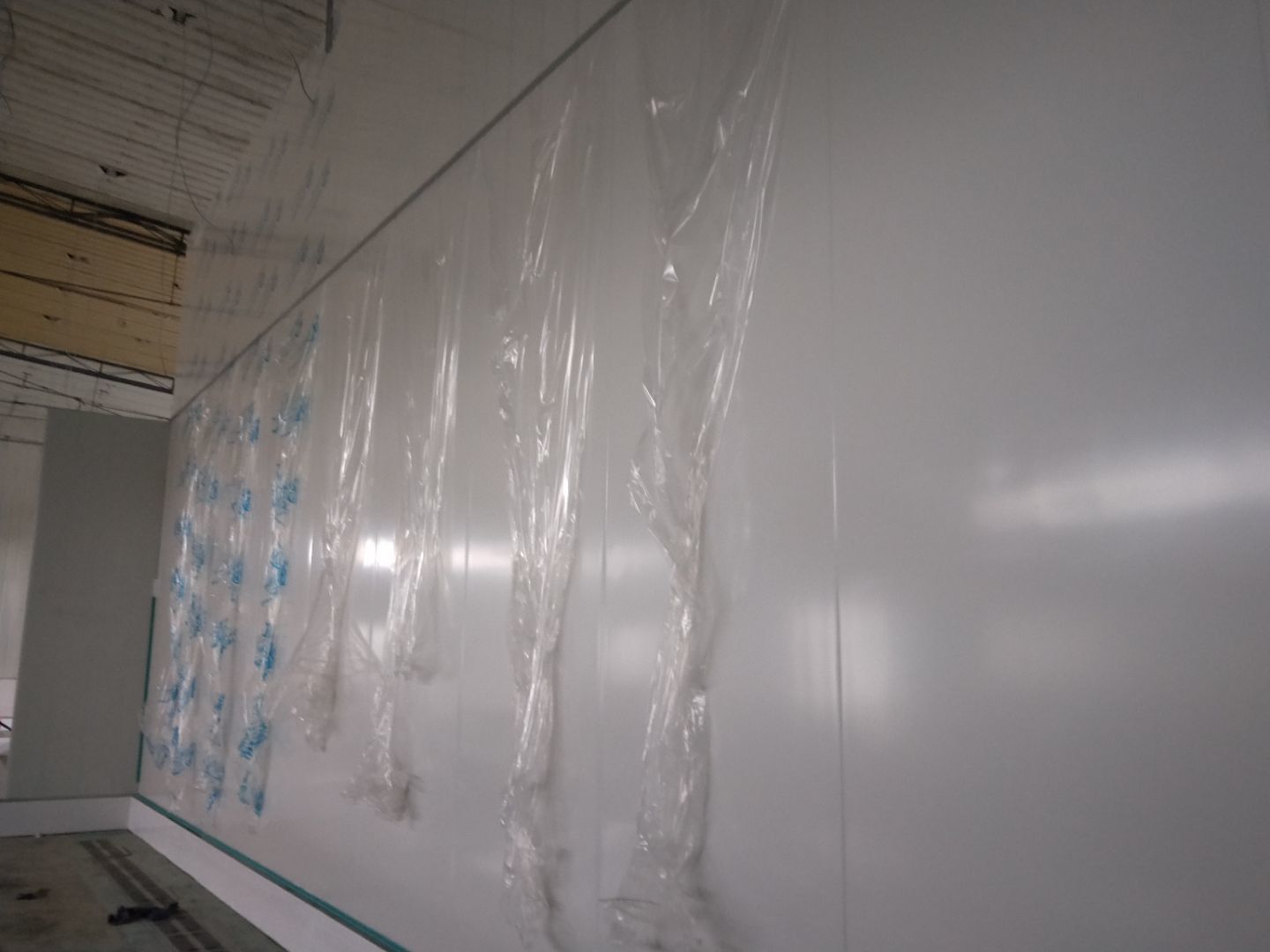

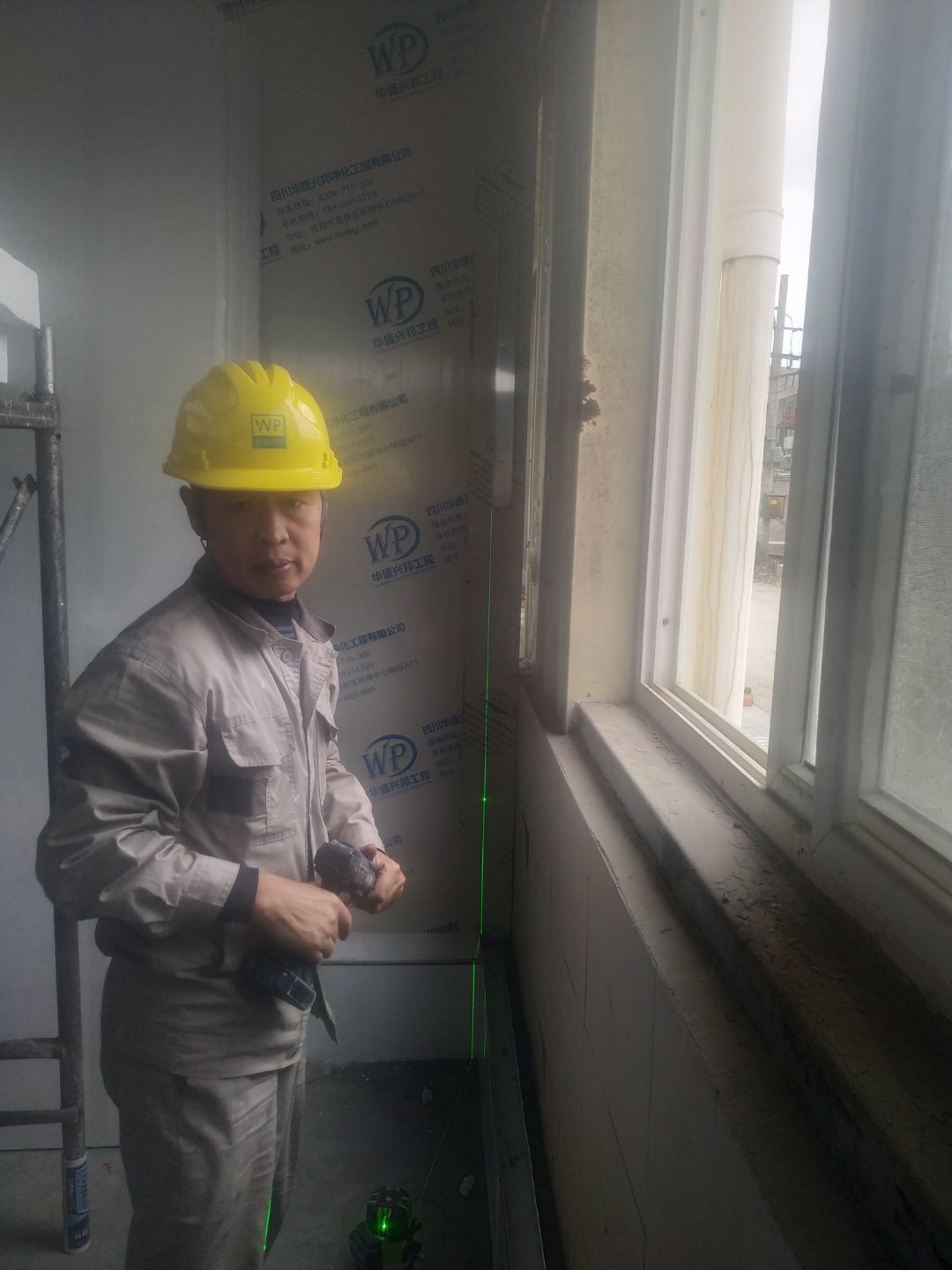

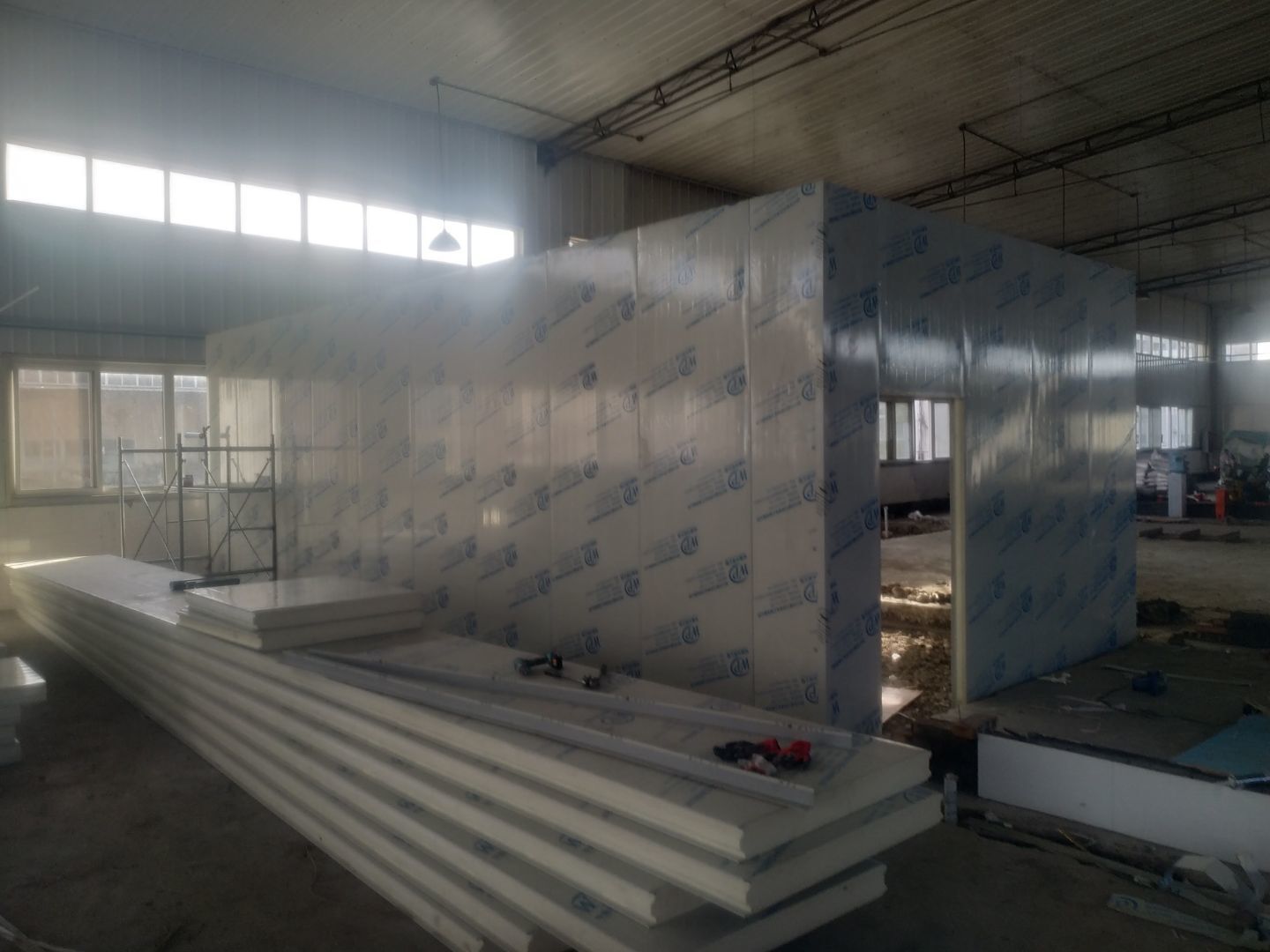

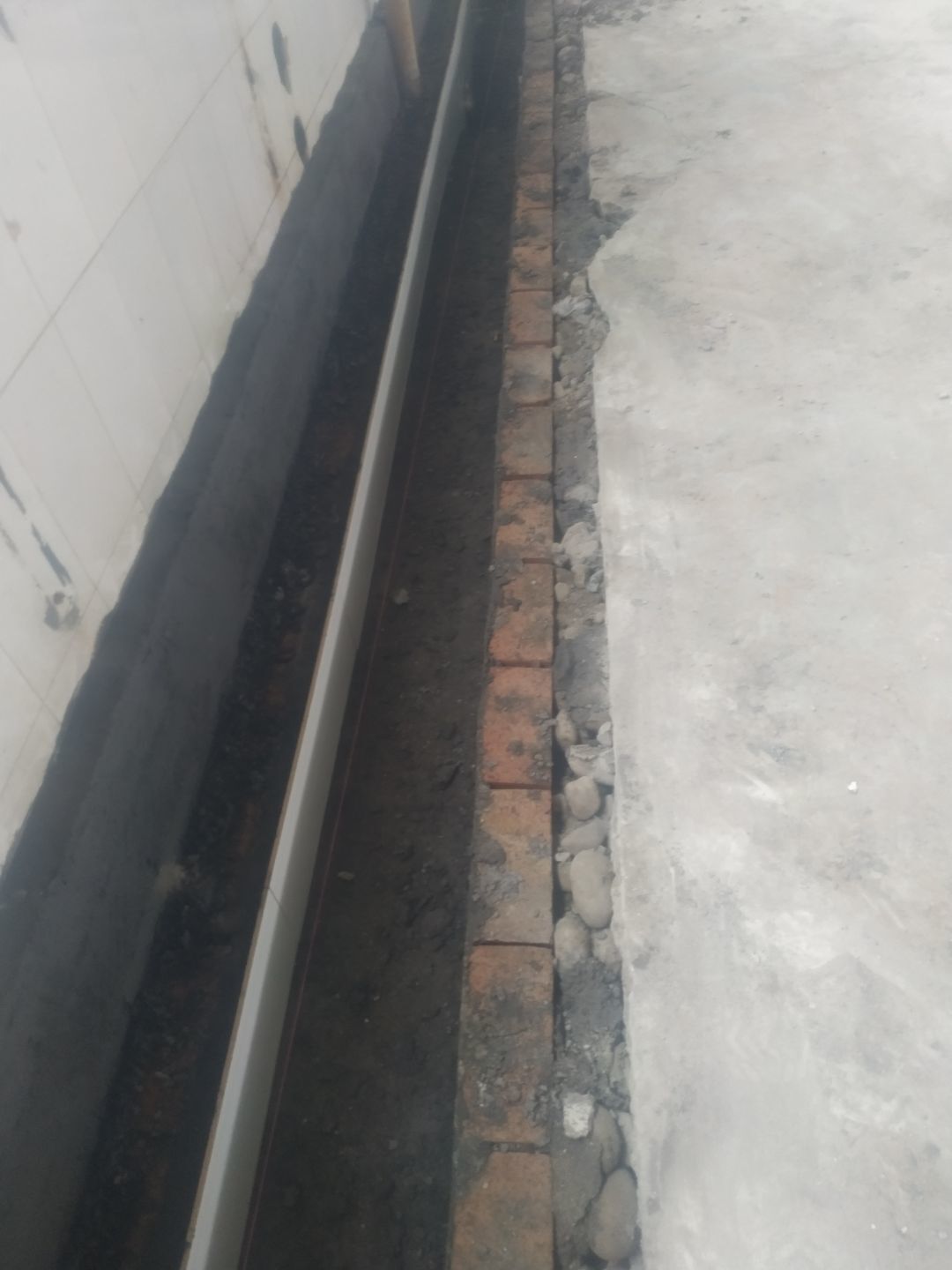

    排水溝不銹鋼折邊件安裝,擋水墻貼磚施工,凍庫墻板安裝施工

  • 2020-09-16

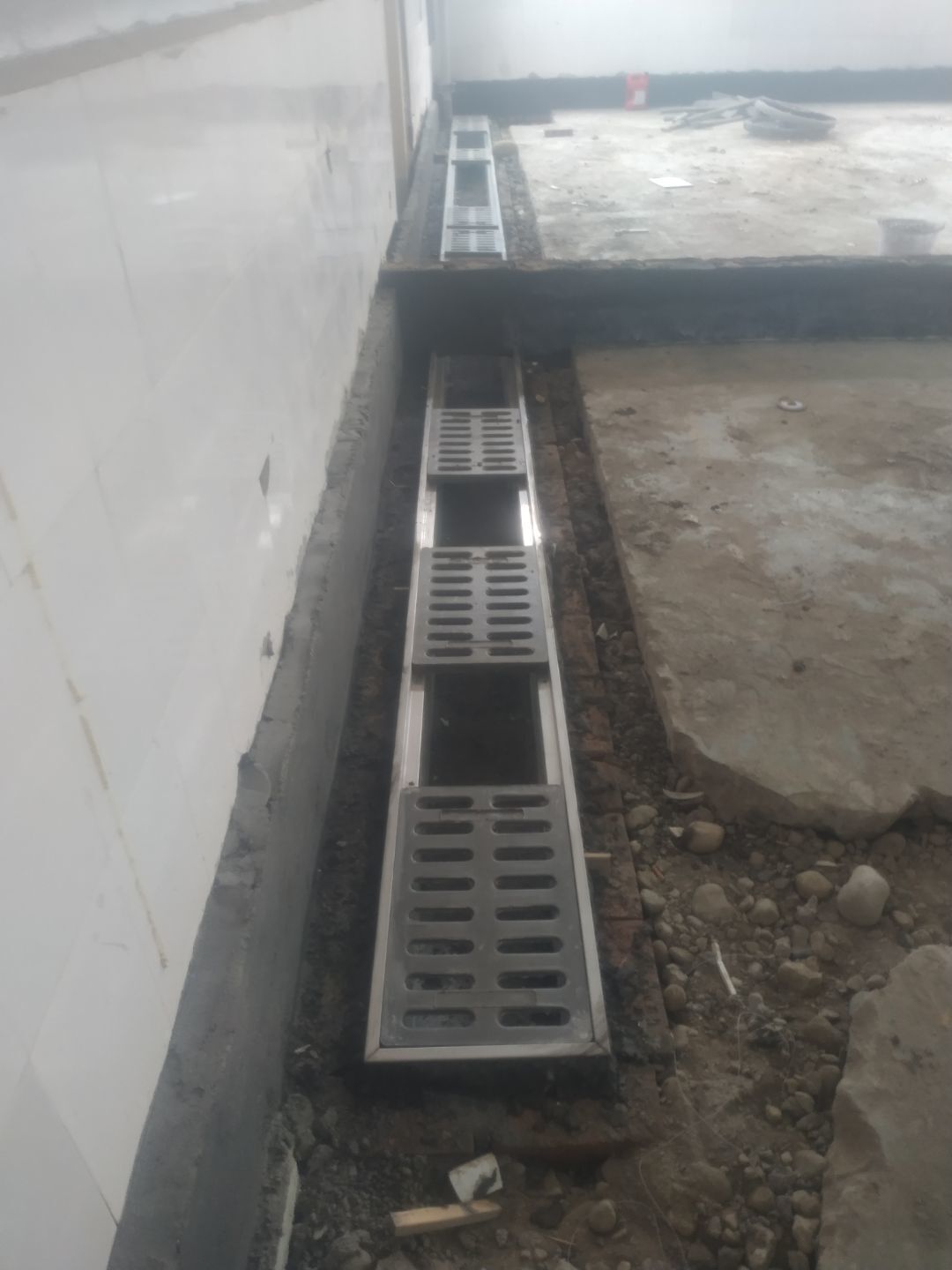

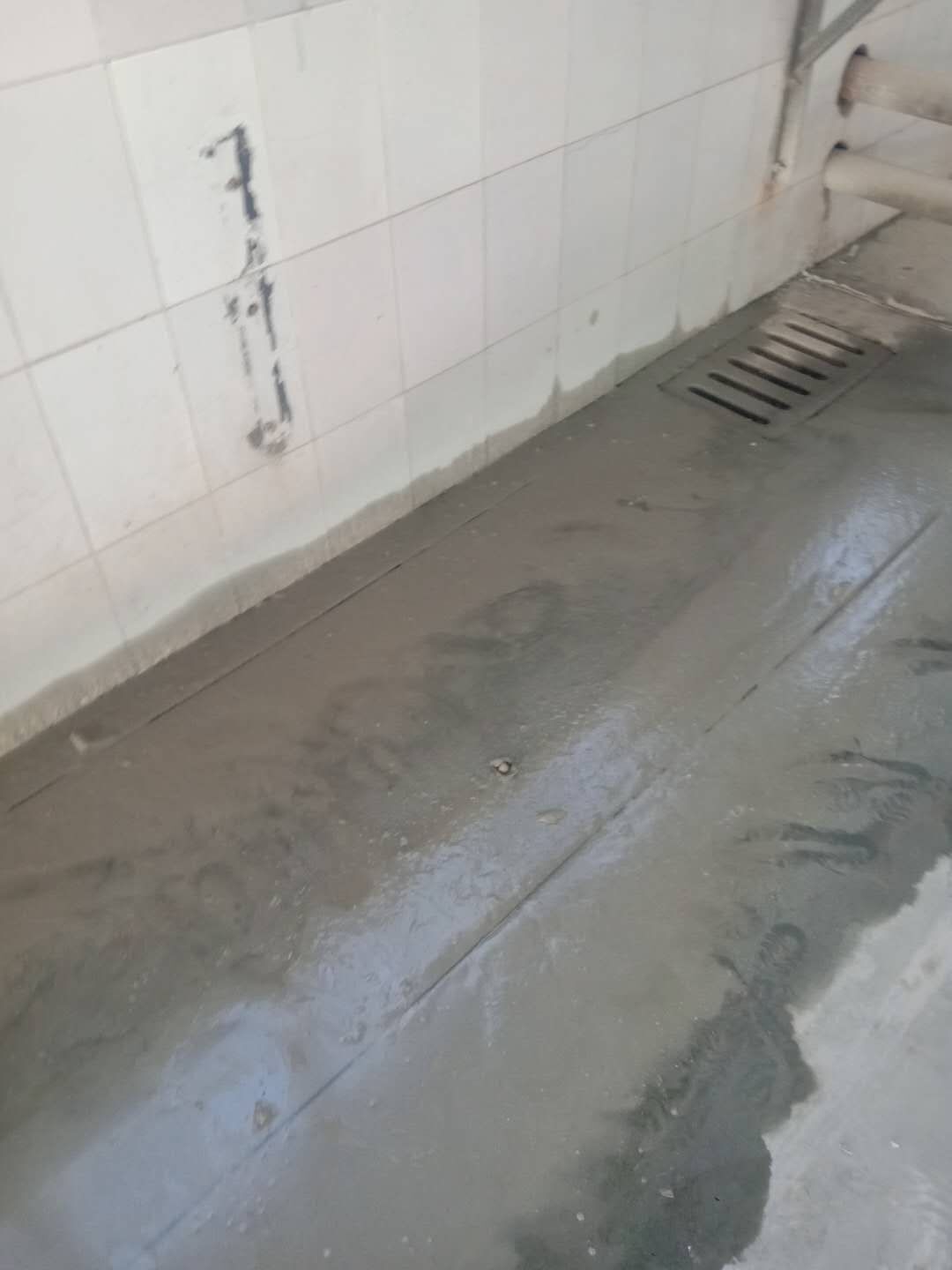

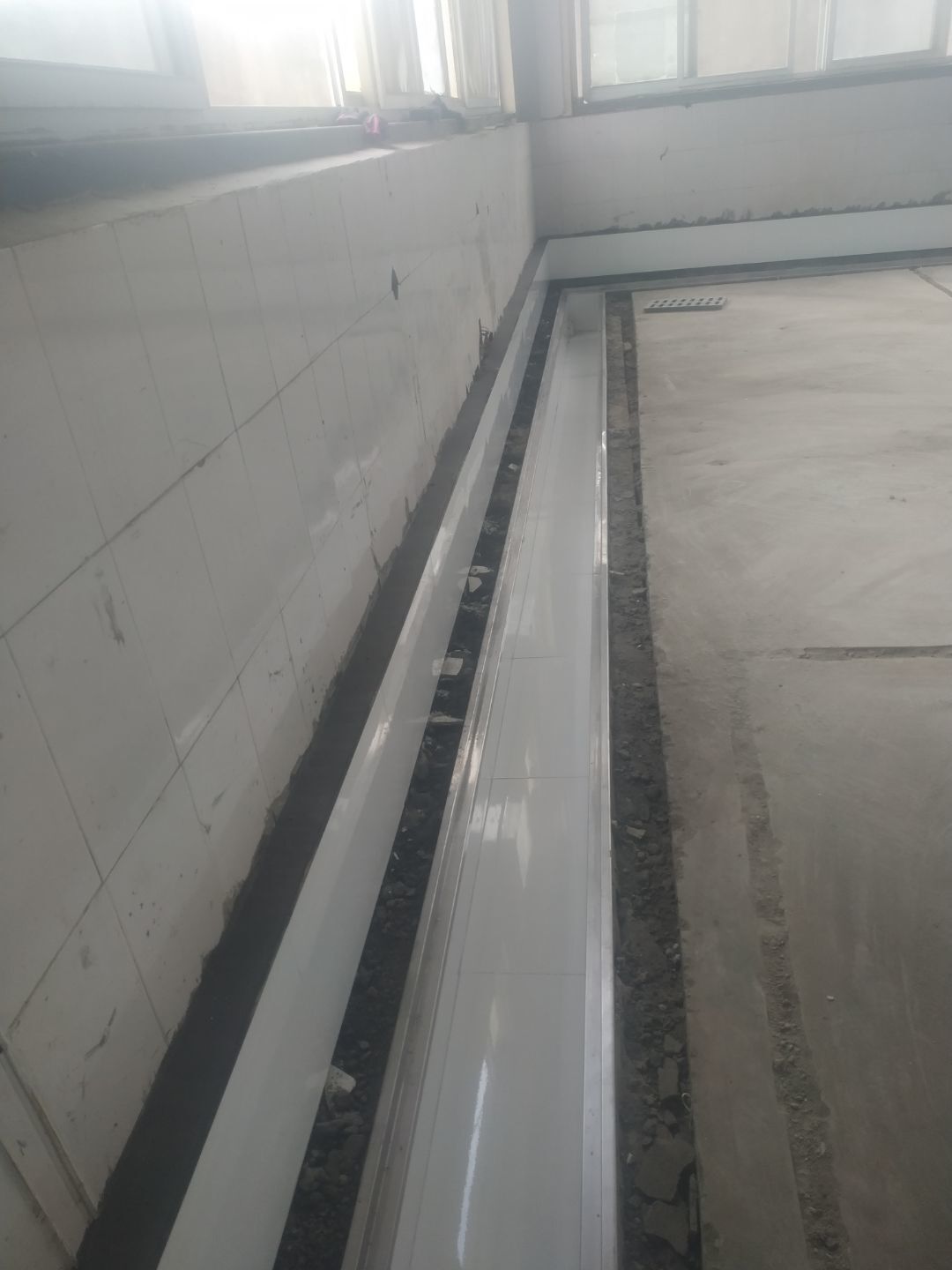

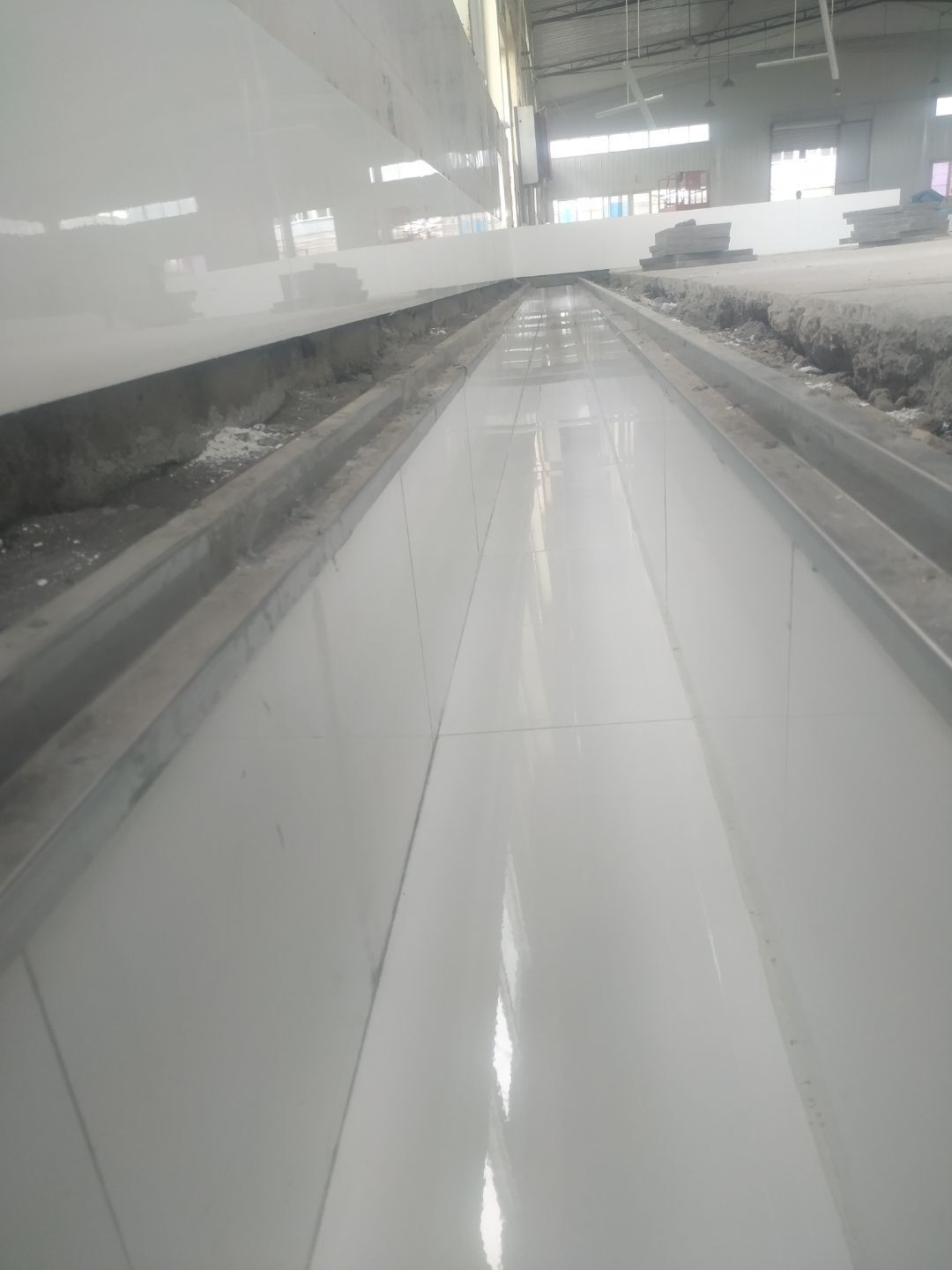

    排水溝立面貼磚完成,排水溝折邊件安裝完成35%,擋水墻施工,擋水墻貼磚。

  • 2020-09-14

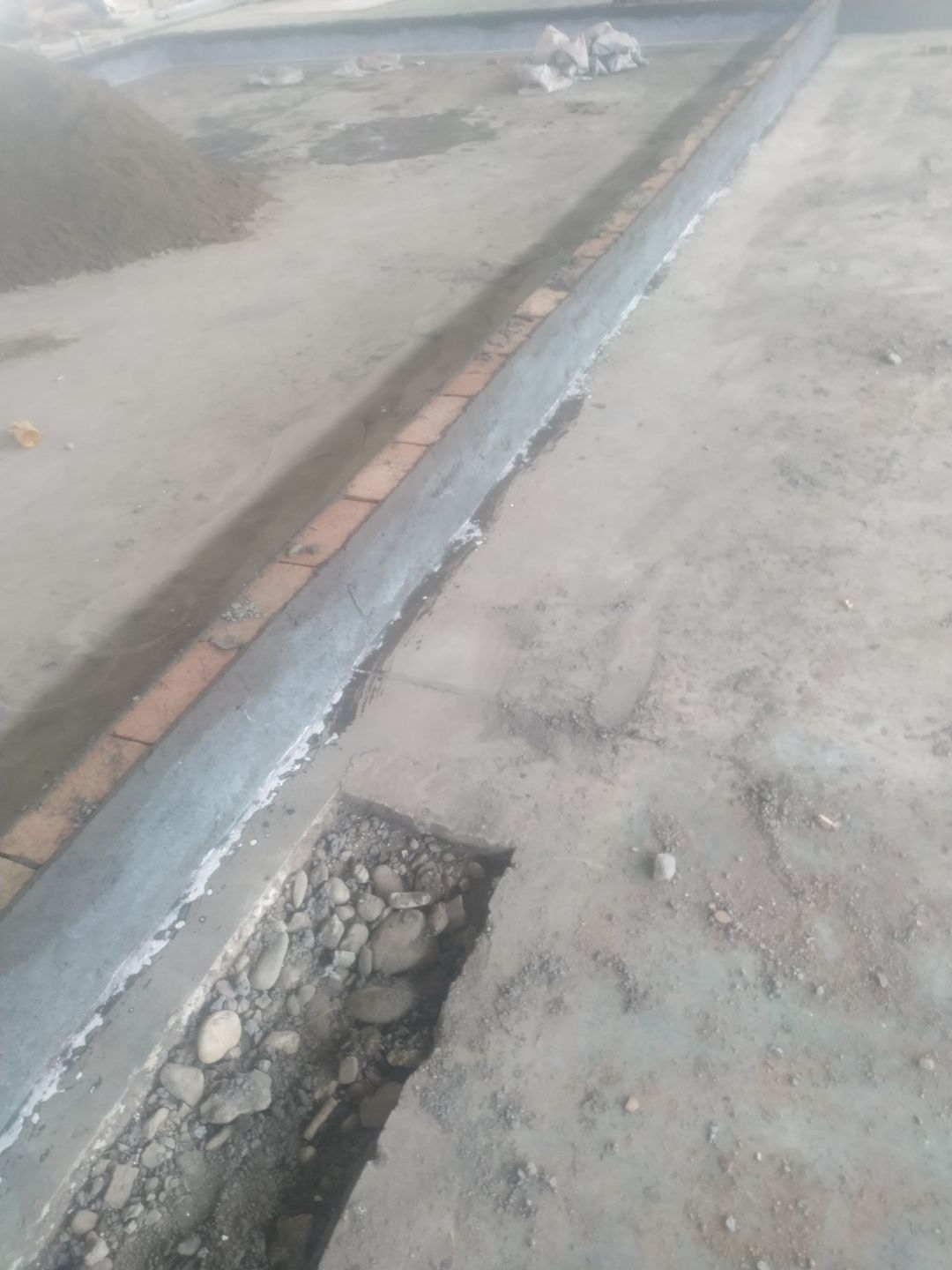

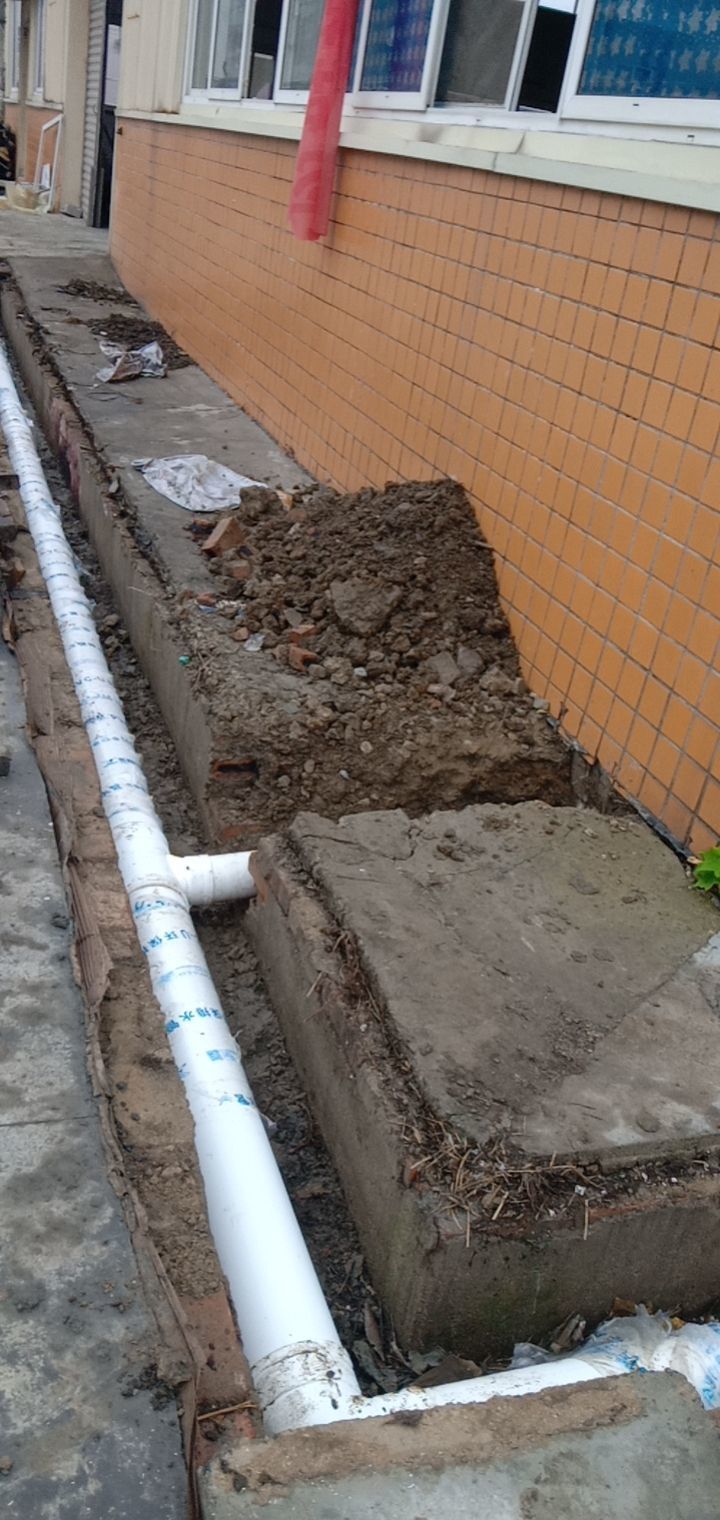

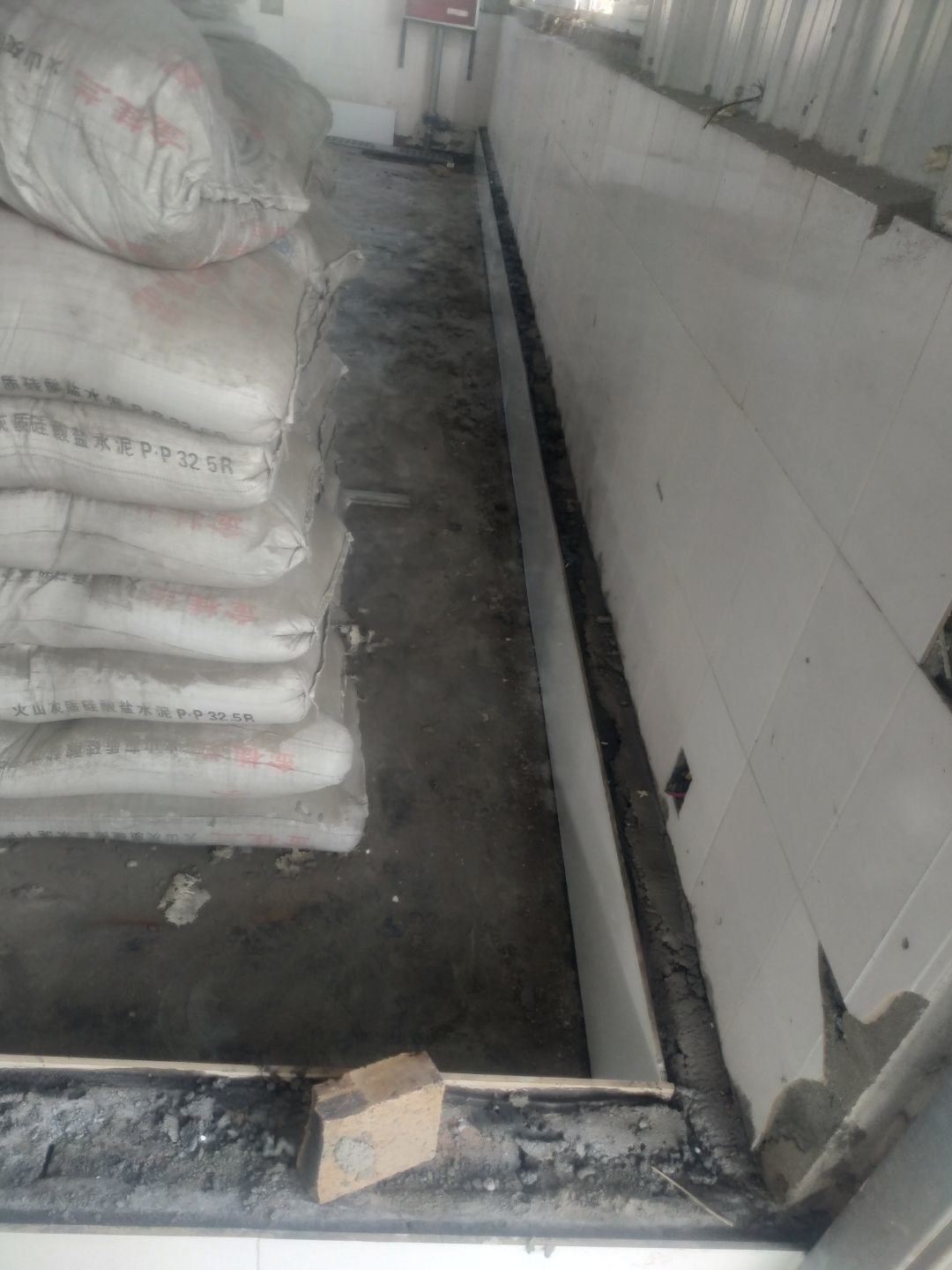

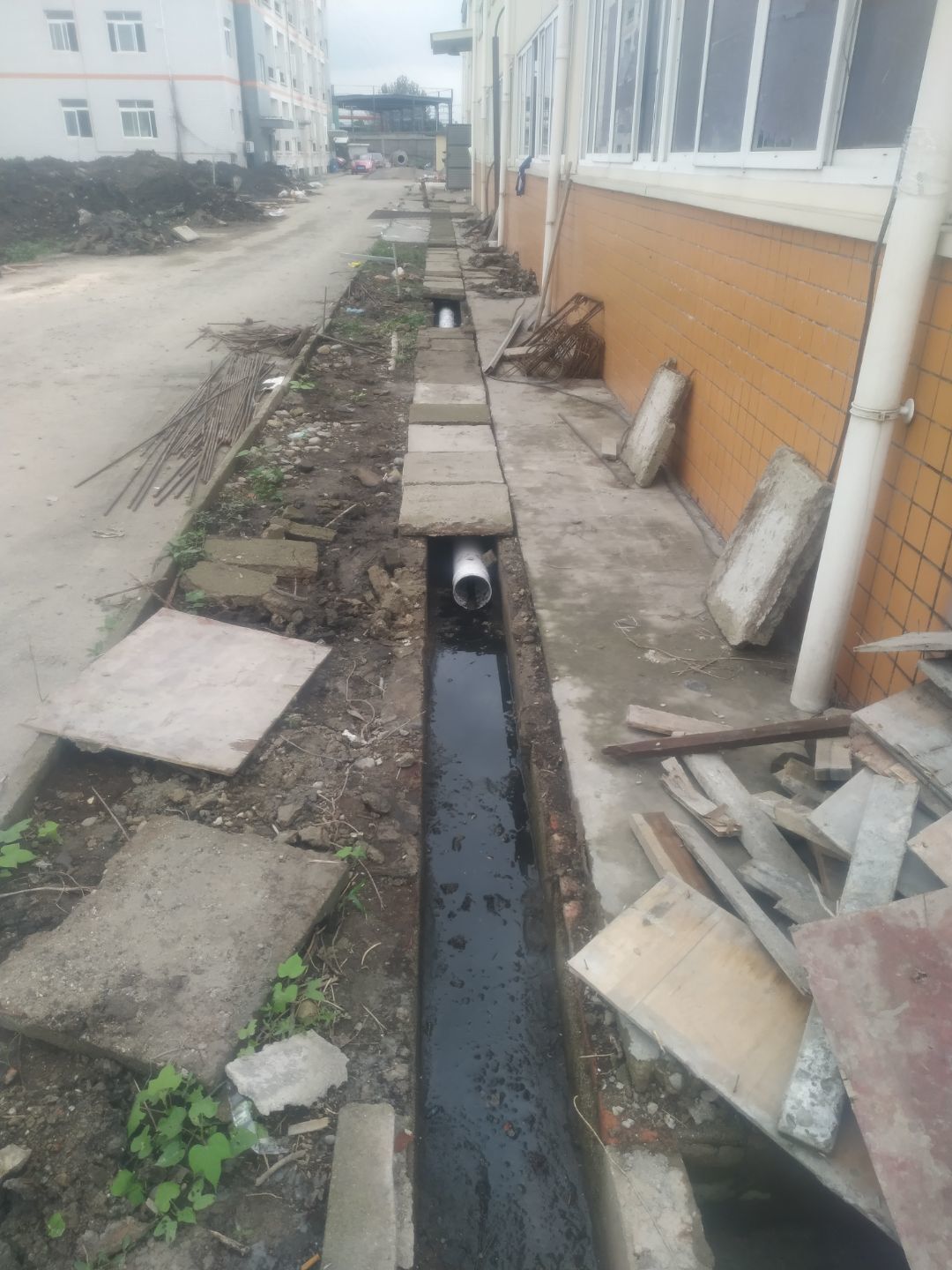

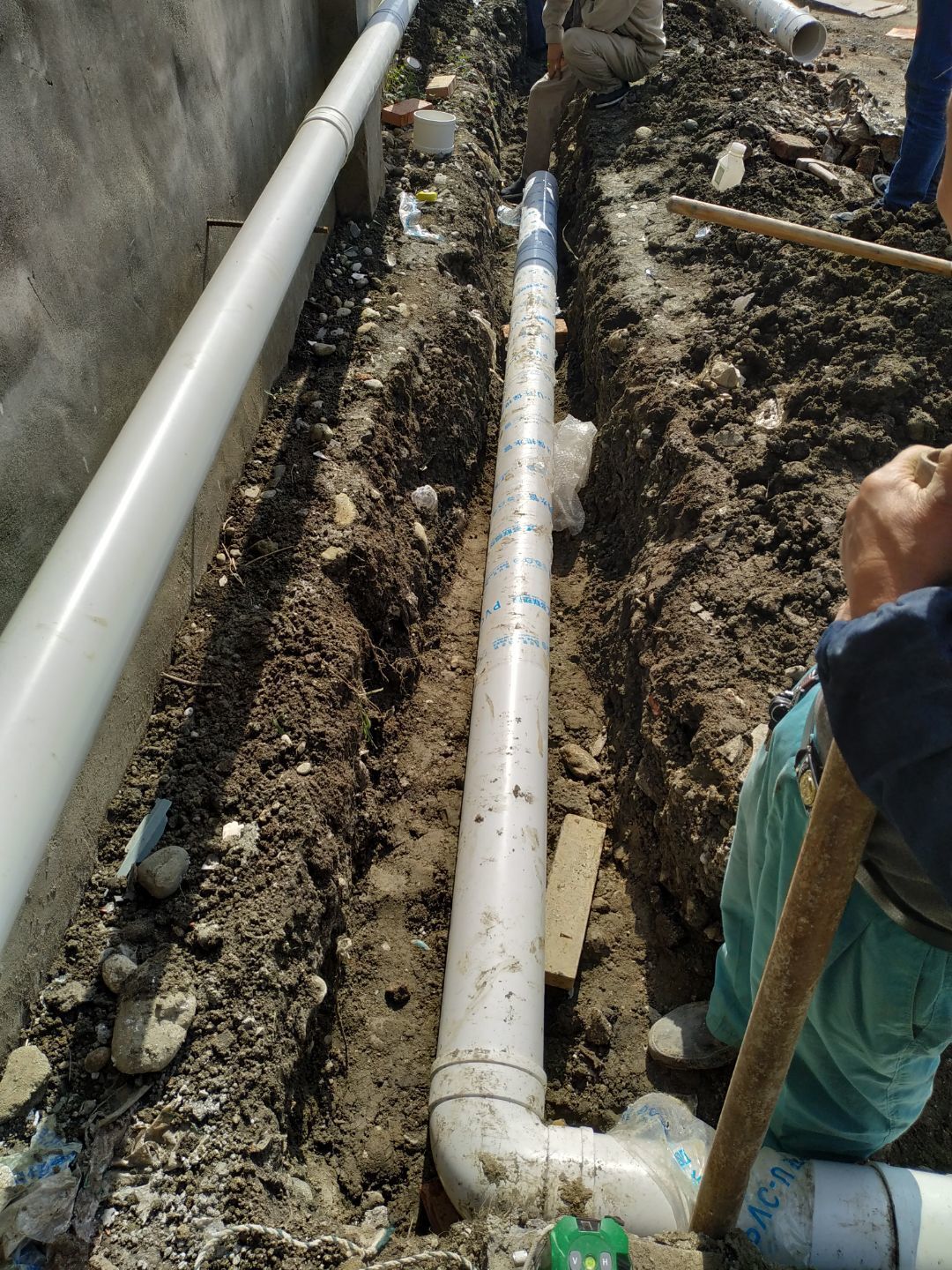

    廠房室外排水溝施工

  • 2020-09-07

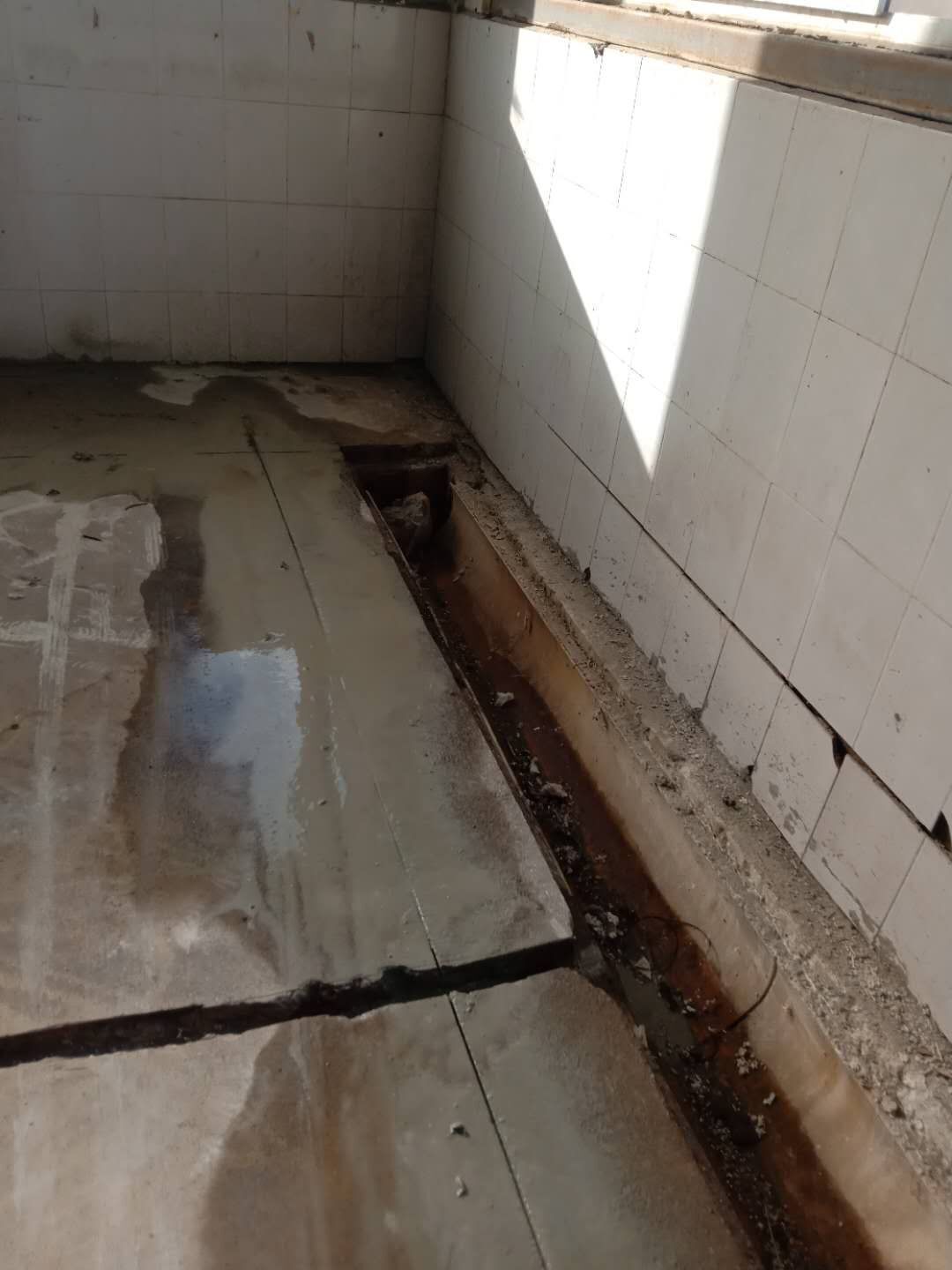

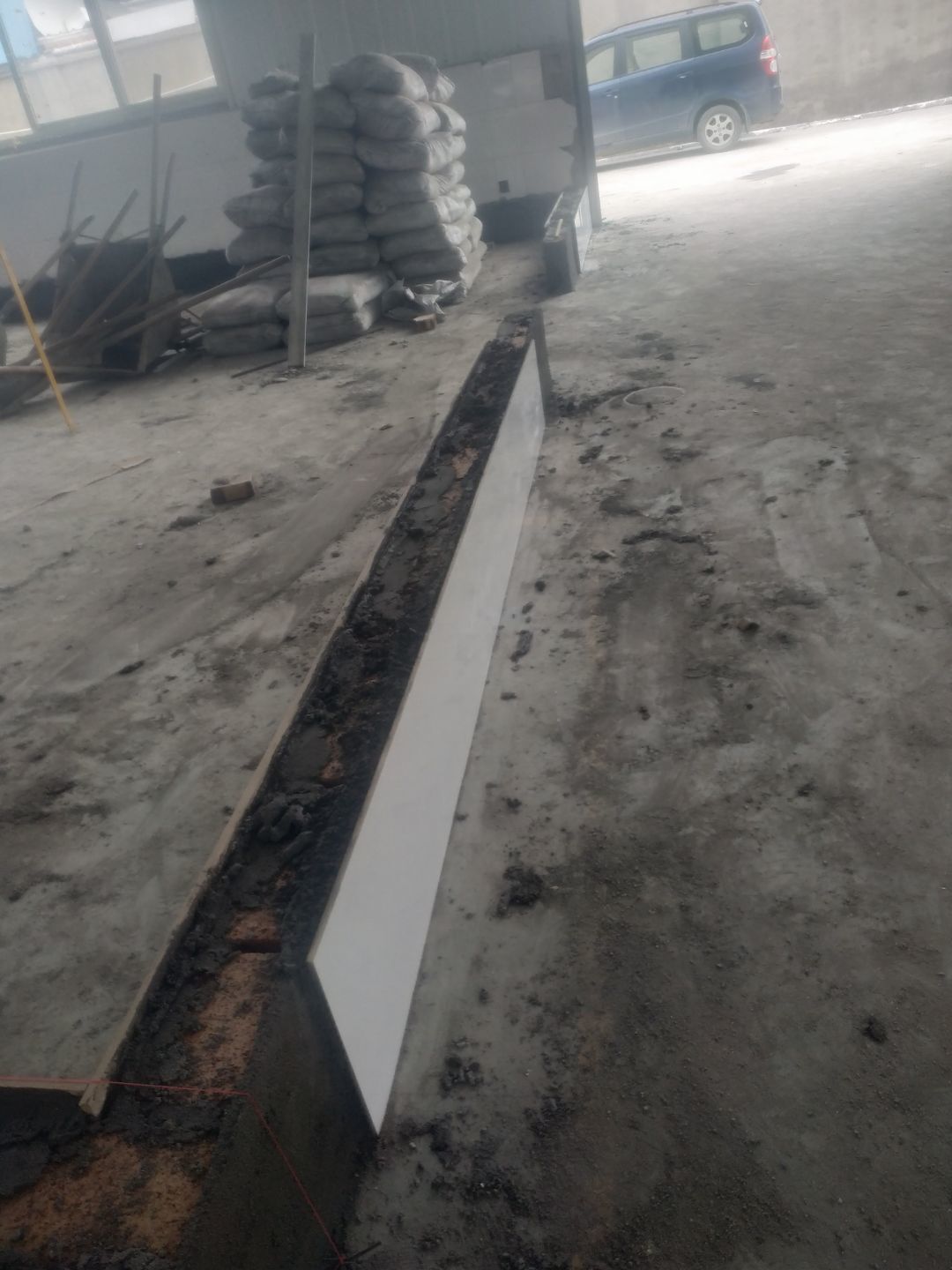

    車間排水溝破碎完成28%

  • 2020-09-03

    安裝橫幅和制度牌,排水溝切縫完成10%
